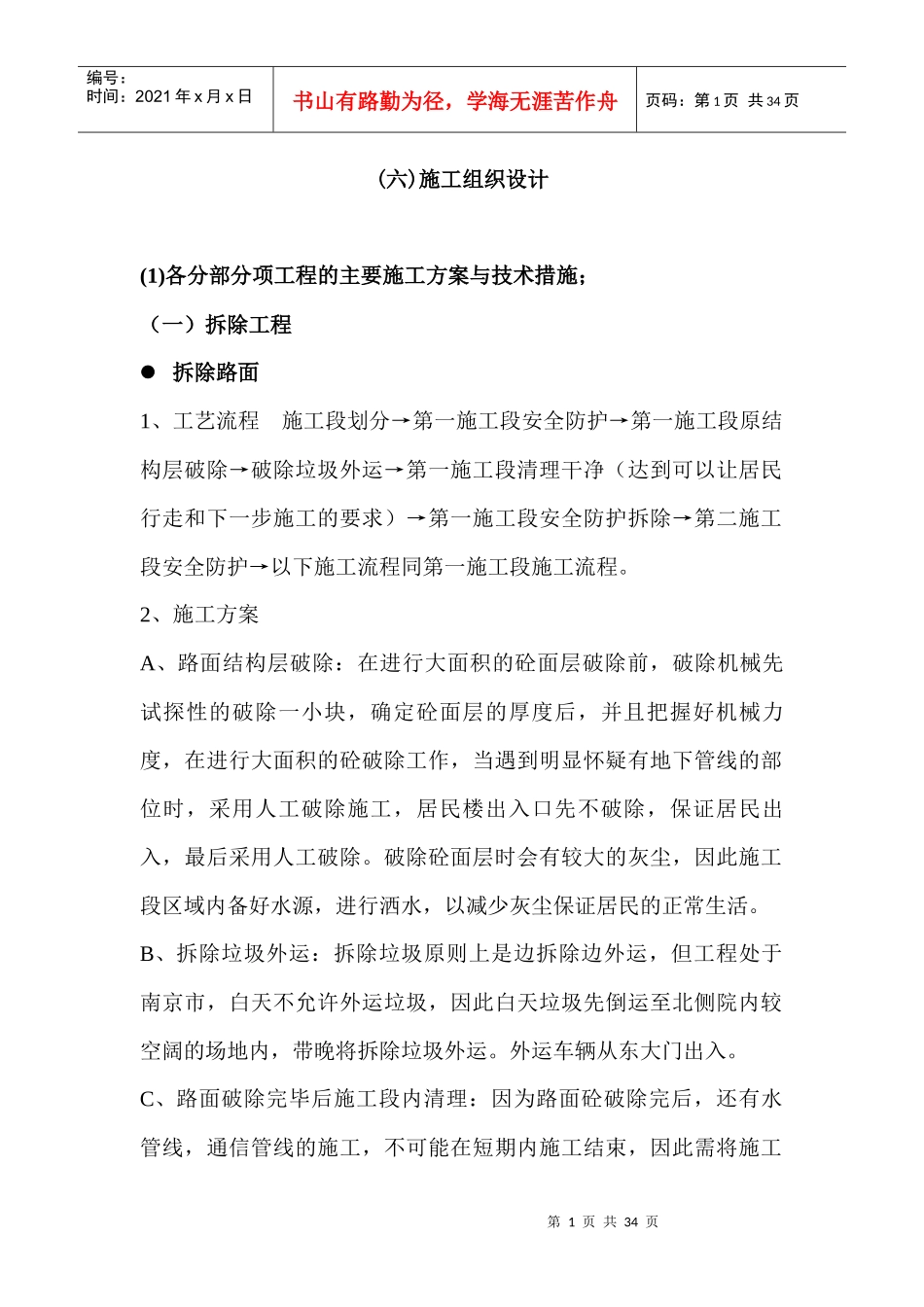

第1页共34页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共34页(六)施工组织设计(1)各分部分项工程的主要施工方案与技术措施;(一)拆除工程拆除路面1、工艺流程施工段划分→第一施工段安全防护→第一施工段原结构层破除→破除垃圾外运→第一施工段清理干净(达到可以让居民行走和下一步施工的要求)→第一施工段安全防护拆除→第二施工段安全防护→以下施工流程同第一施工段施工流程
2、施工方案A、路面结构层破除:在进行大面积的砼面层破除前,破除机械先试探性的破除一小块,确定砼面层的厚度后,并且把握好机械力度,在进行大面积的砼破除工作,当遇到明显怀疑有地下管线的部位时,采用人工破除施工,居民楼出入口先不破除,保证居民出入,最后采用人工破除
破除砼面层时会有较大的灰尘,因此施工段区域内备好水源,进行洒水,以减少灰尘保证居民的正常生活
B、拆除垃圾外运:拆除垃圾原则上是边拆除边外运,但工程处于南京市,白天不允许外运垃圾,因此白天垃圾先倒运至北侧院内较空阔的场地内,带晚将拆除垃圾外运
外运车辆从东大门出入

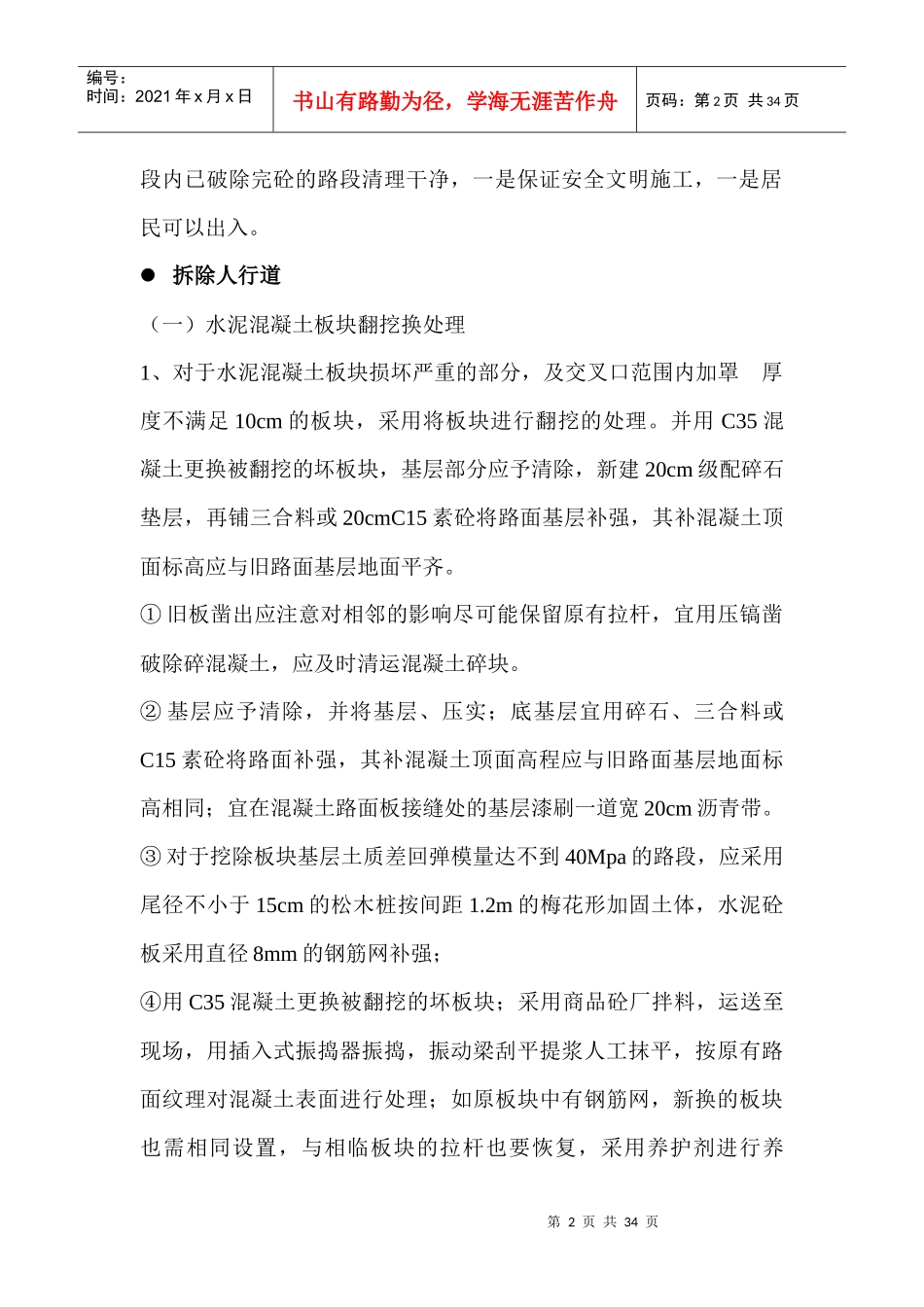

C、路面破除完毕后施工段内清理:因为路面砼破除完后,还有水管线,通信管线的施工,不可能在短期内施工结束,因此需将施工第2页共34页第1页共34页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共34页段内已破除完砼的路段清理干净,一是保证安全文明施工,一是居民可以出入
拆除人行道(一)水泥混凝土板块翻挖换处理1、对于水泥混凝土板块损坏严重的部分,及交叉口范围内加罩厚度不满足10cm的板块,采用将板块进行翻挖的处理
并用C35混凝土更换被翻挖的坏板块,基层部分应予清除,新建20cm级配碎石垫层,再铺三合料或20cmC15素砼将路面基层补强,其补混凝土顶面标高应与旧路面基层地面平齐
①旧板凿出应注意对相邻的影响尽可能保留原有拉杆,宜用压镐凿
