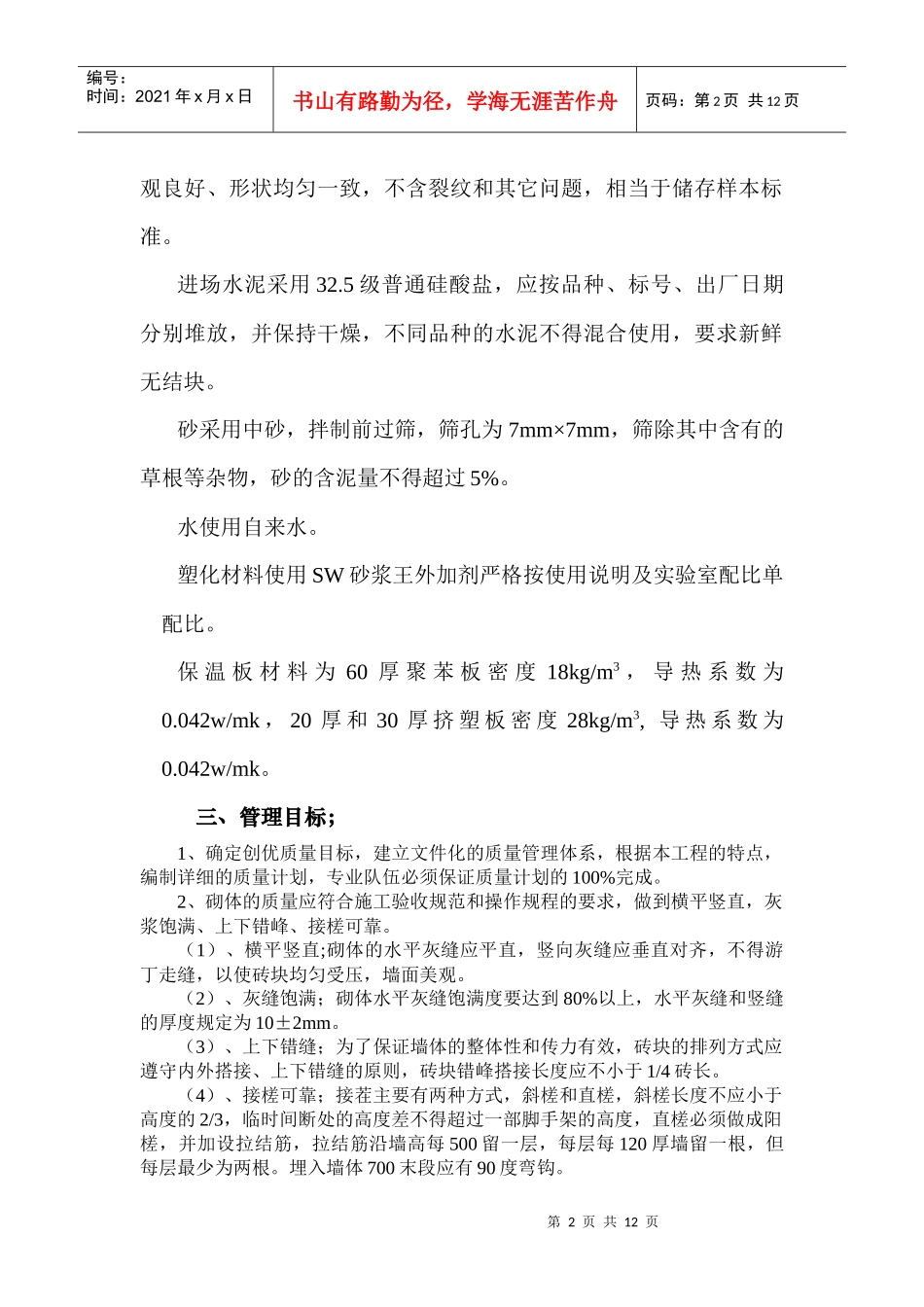

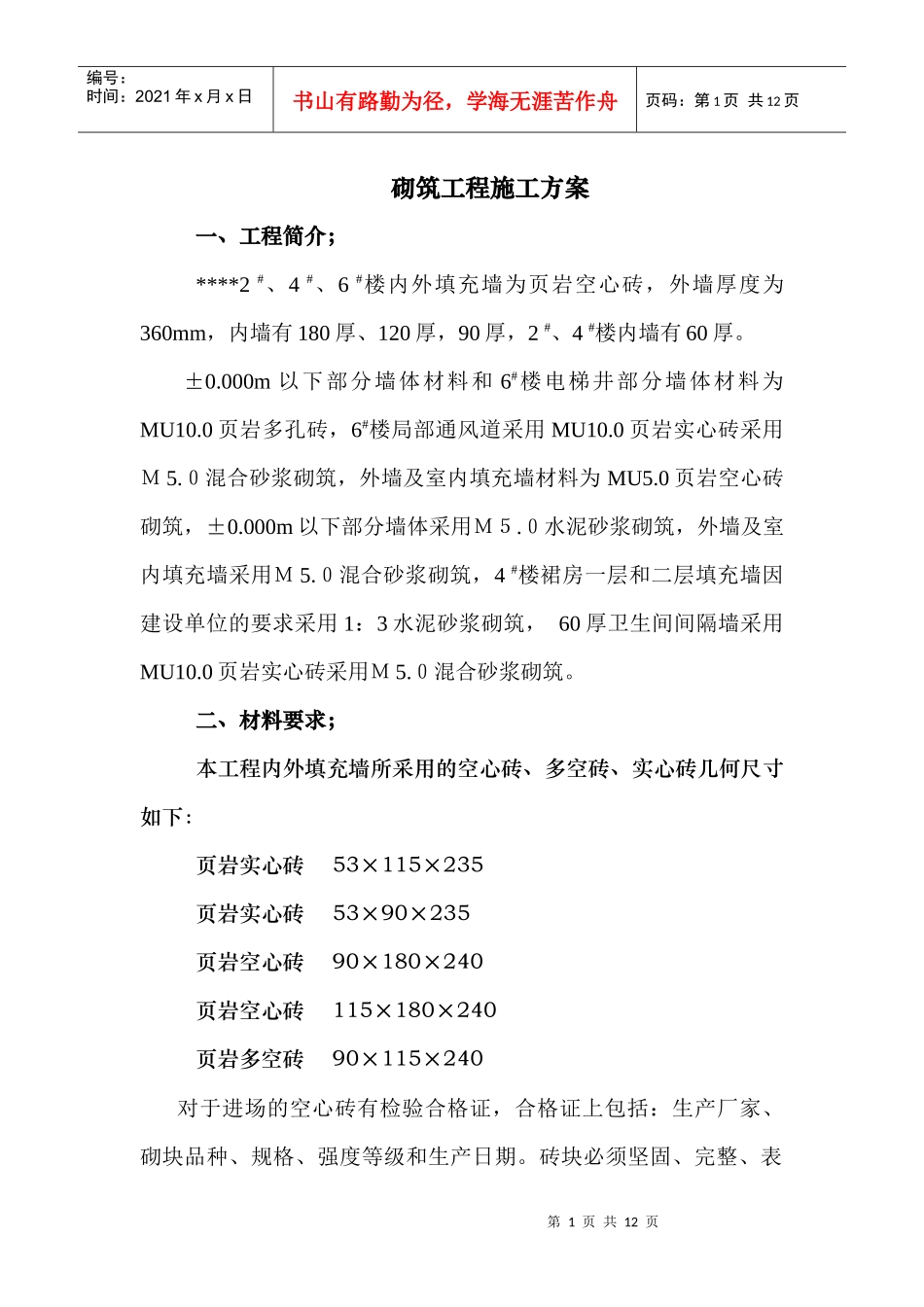

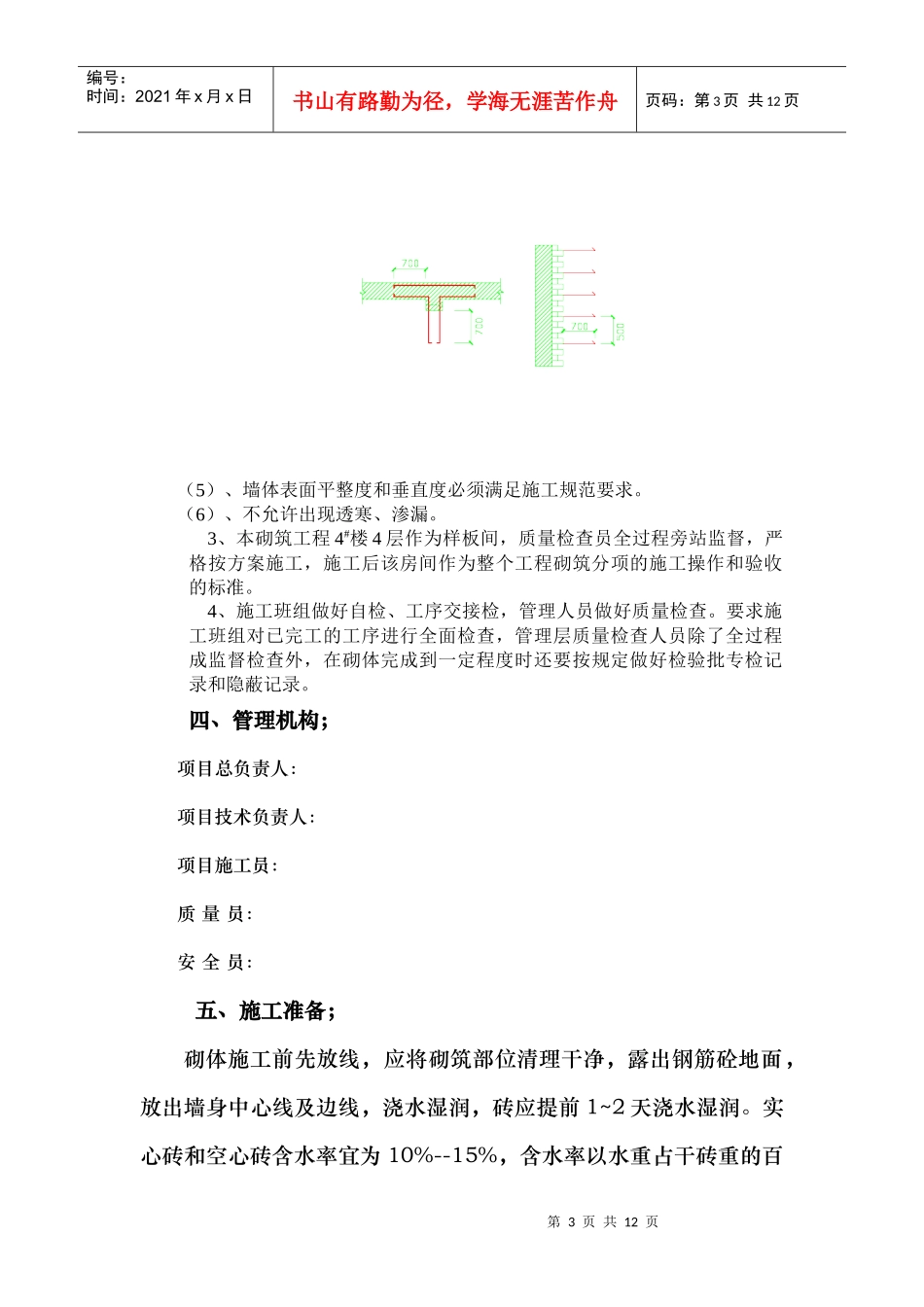

第1页共12页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共12页砌筑工程施工方案一、工程简介;****2#、4#、6#楼内外填充墙为页岩空心砖,外墙厚度为360mm,内墙有180厚、120厚,90厚,2#、4#楼内墙有60厚。±0.000m以下部分墙体材料和6#楼电梯井部分墙体材料为MU10.0页岩多孔砖,6#楼局部通风道采用MU10.0页岩实心砖采用M5.0混合砂浆砌筑,外墙及室内填充墙材料为MU5.0页岩空心砖砌筑,±0.000m以下部分墙体采用M5.0水泥砂浆砌筑,外墙及室内填充墙采用M5.0混合砂浆砌筑,4#楼裙房一层和二层填充墙因建设单位的要求采用1:3水泥砂浆砌筑,60厚卫生间间隔墙采用MU10.0页岩实心砖采用M5.0混合砂浆砌筑。二、材料要求;本工程内外填充墙所采用的空心砖、多空砖、实心砖几何尺寸如下:页岩实心砖53×115×235页岩实心砖53×90×235页岩空心砖90×180×240页岩空心砖115×180×240页岩多空砖90×115×240对于进场的空心砖有检验合格证,合格证上包括:生产厂家、砌块品种、规格、强度等级和生产日期。砖块必须坚固、完整、表第2页共12页第1页共12页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共12页观良好、形状均匀一致,不含裂纹和其它问题,相当于储存样本标准。进场水泥采用32.5级普通硅酸盐,应按品种、标号、出厂日期分别堆放,并保持干燥,不同品种的水泥不得混合使用,要求新鲜无结块。砂采用中砂,拌制前过筛,筛孔为7mm×7mm,筛除其中含有的草根等杂物,砂的含泥量不得超过5%。水使用自来水。塑化材料使用SW砂浆王外加剂严格按使用说明及实验室配比单配比。保温板材料为60厚聚苯板密度18kg/m3,导热系数为0.042w/mk,20厚和30厚挤塑板密度28kg/m3,导热系数为0.042w/mk。三、管理目标;1、确定创优质量目标,建立文件化的质量管理体系,根据本工程的特点,编制详细的质量计划,专业队伍必须保证质量计划的100%完成。2、砌体的质量应符合施工验收规范和操作规程的要求,做到横平竖直,灰浆饱满、上下错峰、接槎可靠。(1)、横平竖直;砌体的水平灰缝应平直,竖向灰缝应垂直对齐,不得游丁走缝,以使砖块均匀受压,墙面美观。(2)、灰缝饱满;砌体水平灰缝饱满度要达到80%以上,水平灰缝和竖缝的厚度规定为10±2mm。(3)、上下错缝;为了保证墙体的整体性和传力有效,砖块的排列方式应遵守内外搭接、上下错缝的原则,砖块错峰搭接长度应不小于1/4砖长。(4)、接槎可靠;接茬主要有两种方式,斜槎和直槎,斜槎长度不应小于高度的2/3,临时间断处的高度差不得超过一部脚手架的高度,直槎必须做成阳槎,并加设拉结筋,拉结筋沿墙高每500留一层,每层每120厚墙留一根,但每层最少为两根。埋入墙体700末段应有90度弯钩。第3页共12页第2页共12页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共12页(5)、墙体表面平整度和垂直度必须满足施工规范要求。(6)、不允许出现透寒、渗漏。3、本砌筑工程4#楼4层作为样板间,质量检查员全过程旁站监督,严格按方案施工,施工后该房间作为整个工程砌筑分项的施工操作和验收的标准。4、施工班组做好自检、工序交接检,管理人员做好质量检查。要求施工班组对已完工的工序进行全面检查,管理层质量检查人员除了全过程成监督检查外,在砌体完成到一定程度时还要按规定做好检验批专检记录和隐蔽记录。四、管理机构;项目总负责人:项目技术负责人:项目施工员:质量员:安全员:五、施工准备;砌体施工前先放线,应将砌筑部位清理干净,露出钢筋砼地面,放出墙身中心线及边线,浇水湿润,砖应提前1~2天浇水湿润。实心砖和空心砖含水率宜为10%--15%,含水率以水重占干砖重的百第4页共12页第3页共12页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共12页分数计。门窗垛间距600埋设宽度同墙宽,长度400mm,高200mm的C20砼预制块,将基层清扫干净,并在基层上弹好轴线、边线和洞口位置和其它尺寸线,并立好皮数杆。六、操作工艺;施工前,先将基础面或楼地面按标高,用1:2水泥砂浆找平,然后按图纸放出第一皮砌块的轴线、边线和洞口线,以...
