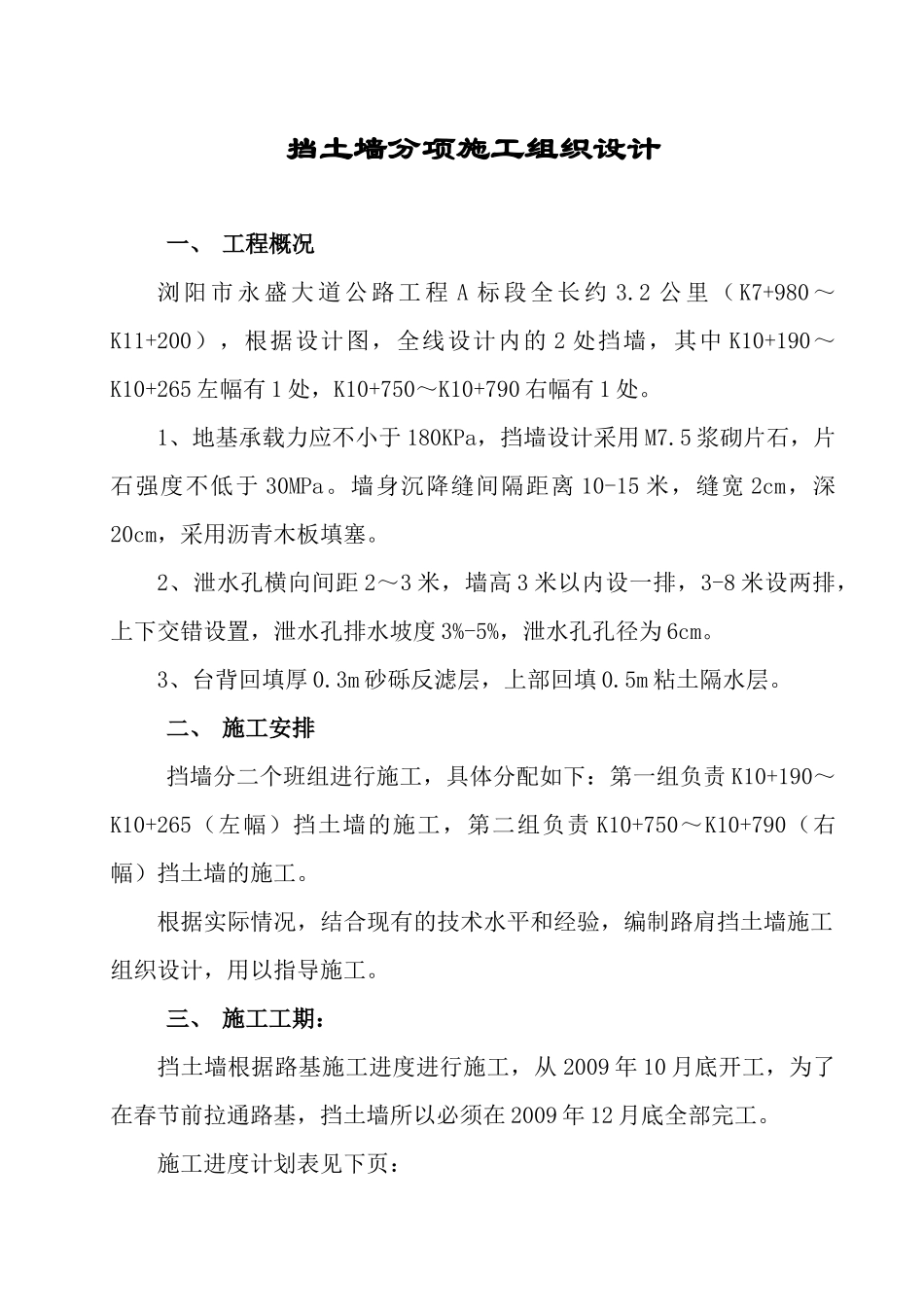

挡土墙分项施工组织设计一、工程概况浏阳市永盛大道公路工程A标段全长约3
2公里(K7+980~K11+200),根据设计图,全线设计内的2处挡墙,其中K10+190~K10+265左幅有1处,K10+750~K10+790右幅有1处
1、地基承载力应不小于180KPa,挡墙设计采用M7
5浆砌片石,片石强度不低于30MPa
墙身沉降缝间隔距离10-15米,缝宽2cm,深20cm,采用沥青木板填塞
2、泄水孔横向间距2~3米,墙高3米以内设一排,3-8米设两排,上下交错设置,泄水孔排水坡度3%-5%,泄水孔孔径为6cm
3、台背回填厚0
3m砂砾反滤层,上部回填0
5m粘土隔水层
二、施工安排挡墙分二个班组进行施工,具体分配如下:第一组负责K10+190~K10+265(左幅)挡土墙的施工,第二组负责K10+750~K10+790(右幅)挡土墙的施工
根据实际情况,结合现有的技术水平和经验,编制路肩挡土墙施工组织设计,用以指导施工
三、施工工期:挡土墙根据路基施工进度进行施工,从2009年10月底开工,为了在春节前拉通路基,挡土墙所以必须在2009年12月底全部完工

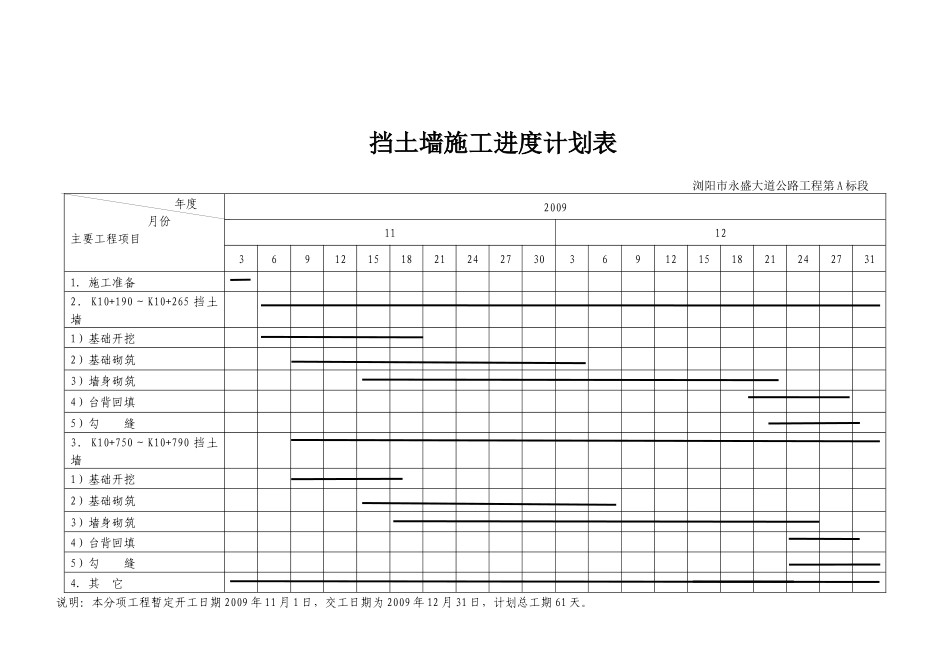

施工进度计划表见下页:挡土墙施工进度计划表浏阳市永盛大道公路工程第A标段年度月份主要工程项目2009111236912151821242730369121518212427311.施工准备2.K10+190~K10+265挡土墙1)基础开挖2)基础砌筑3)墙身砌筑4)台背回填5)勾缝3.K10+750~K10+790挡土墙1)基础开挖2)基础砌筑3)墙身砌筑4)台背回填5)勾缝4
其它说明:本分项工程暂定开工日期2009年11月1日,交工日期为2009年12月31日,计划总工期61天

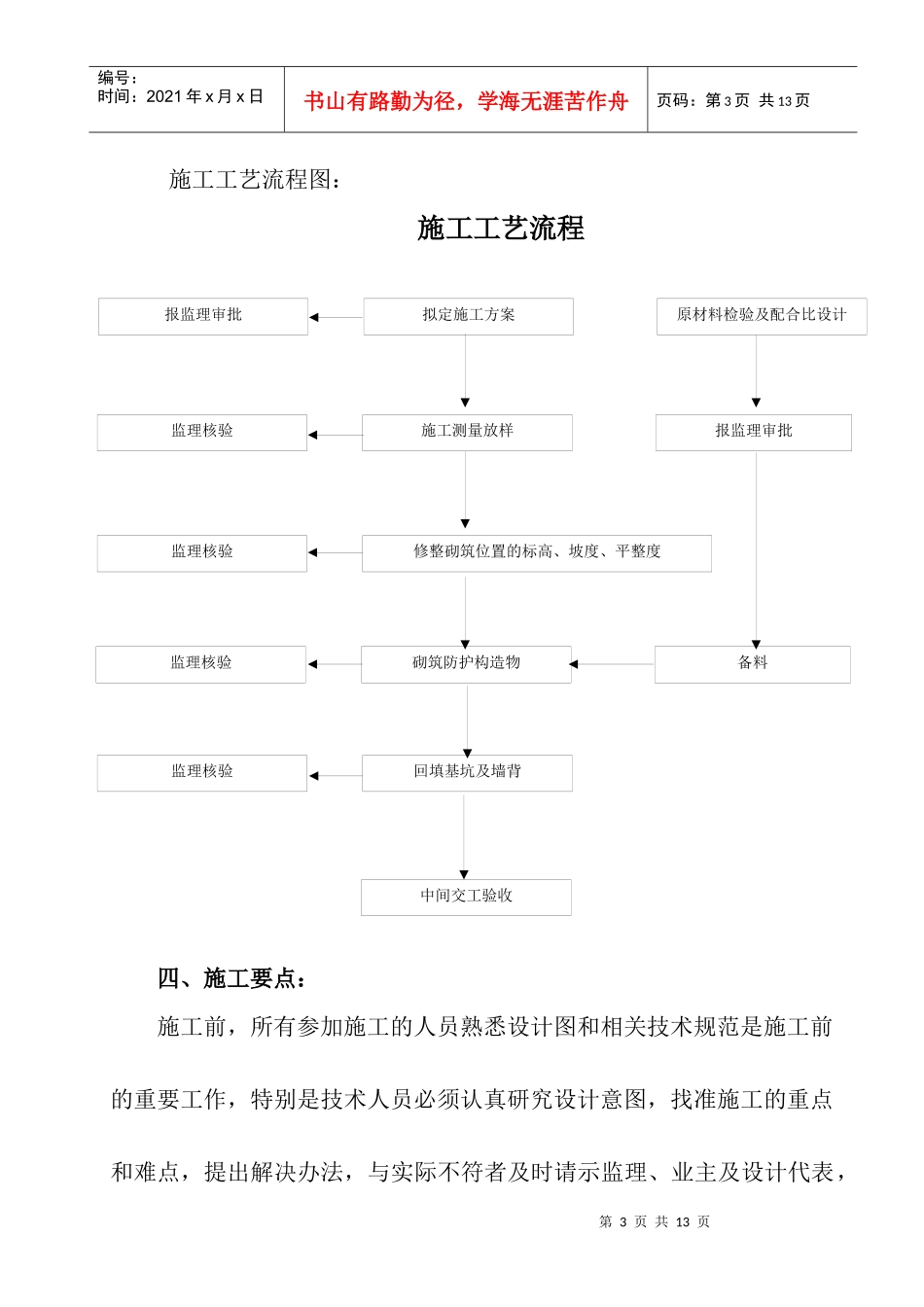

第3页共13页拟定施工方案施工测量放样修整砌筑位置的标高、坡度、平整度砌筑防护构造物回填基坑及墙背报监理审批监理核验监理核验监理核
