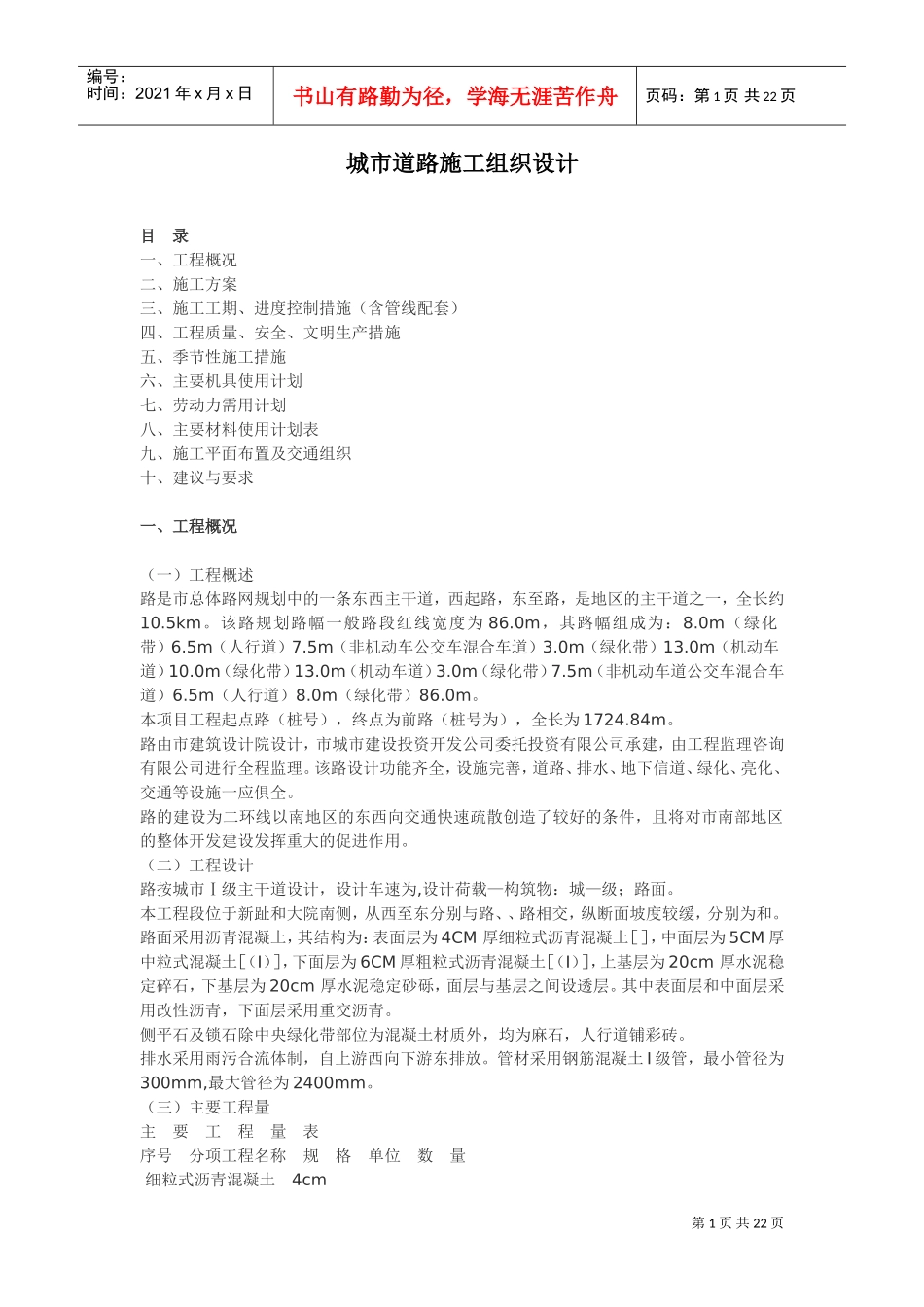

第1页共22页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共22页城市道路施工组织设计目录一、工程概况二、施工方案三、施工工期、进度控制措施(含管线配套)四、工程质量、安全、文明生产措施五、季节性施工措施六、主要机具使用计划七、劳动力需用计划八、主要材料使用计划表九、施工平面布置及交通组织十、建议与要求一、工程概况(一)工程概述路是市总体路网规划中的一条东西主干道,西起路,东至路,是地区的主干道之一,全长约10
该路规划路幅一般路段红线宽度为86
0m,其路幅组成为:8
0m(绿化带)6
5m(人行道)7
5m(非机动车公交车混合车道)3
0m(绿化带)13
0m(机动车道)10
0m(绿化带)13
0m(机动车道)3
0m(绿化带)7
5m(非机动车道公交车混合车道)6
5m(人行道)8
0m(绿化带)86
本项目工程起点路(桩号),终点为前路(桩号为),全长为1724
路由市建筑设计院设计,市城市建设投资开发公司委托投资有限公司承建,由工程监理咨询有限公司进行全程监理
该路设计功能齐全,设施完善,道路、排水、地下信道、绿化、亮化、交通等设施一应俱全
路的建设为二环线以南地区的东西向交通快速疏散创造了较好的条件,且将对市南部地区的整体开发建设发挥重大的促进作用

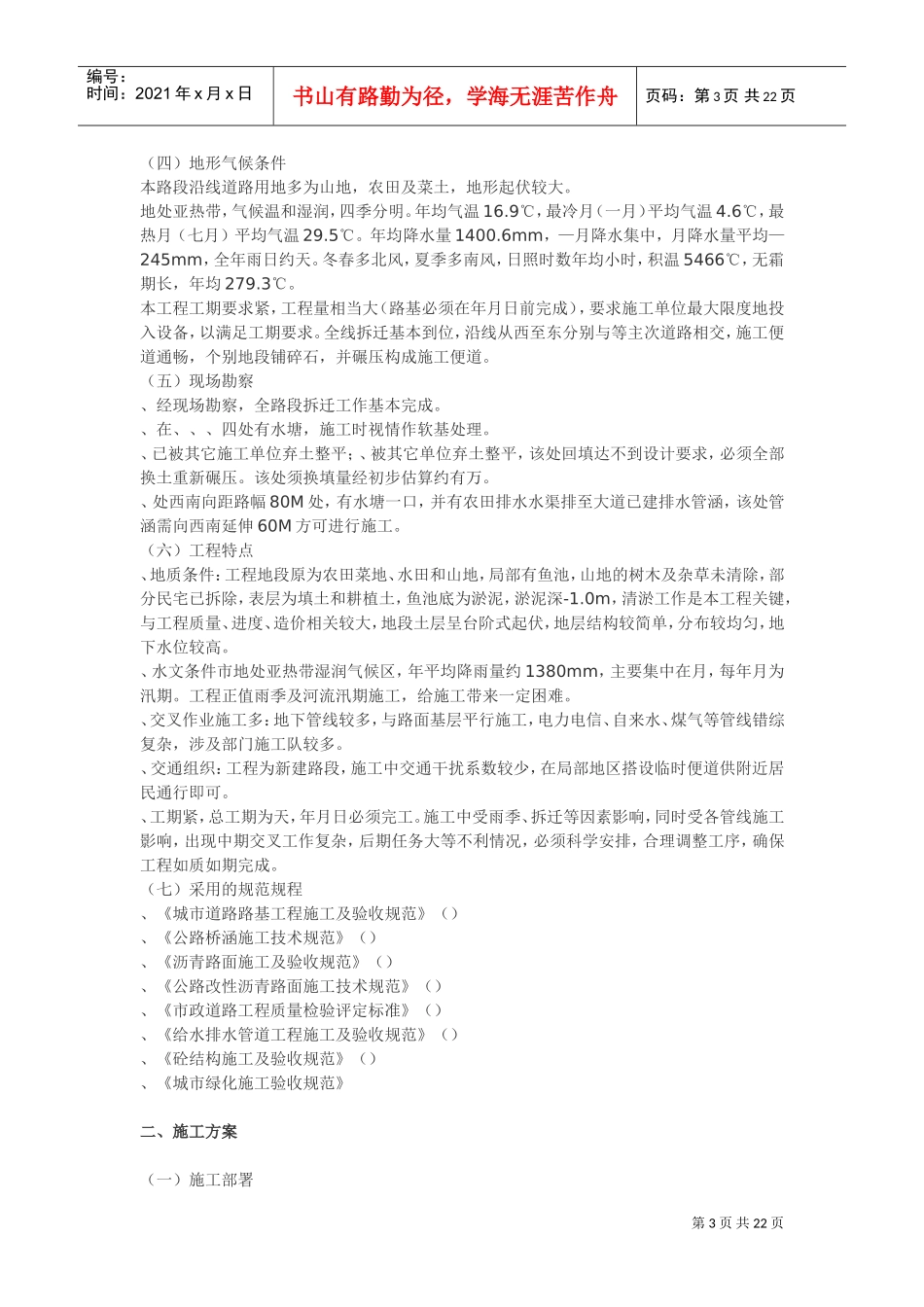

(二)工程设计路按城市Ⅰ级主干道设计,设计车速为,设计荷载—构筑物:城—级;路面
本工程段位于新趾和大院南侧,从西至东分别与路、、路相交,纵断面坡度较缓,分别为和
路面采用沥青混凝土,其结构为:表面层为4CM厚细粒式沥青混凝土[],中面层为5CM厚中粒式混凝土[(Ι)],下面层为6CM厚粗粒式沥青混凝土[(Ι)],上基层为20cm厚水泥稳定碎石,下基层为20cm厚水泥稳定砂砾,面层与基层之间设透层
其中表面层和中面层采用改性沥青,下面层采用重交沥青

侧平石及锁石除中
