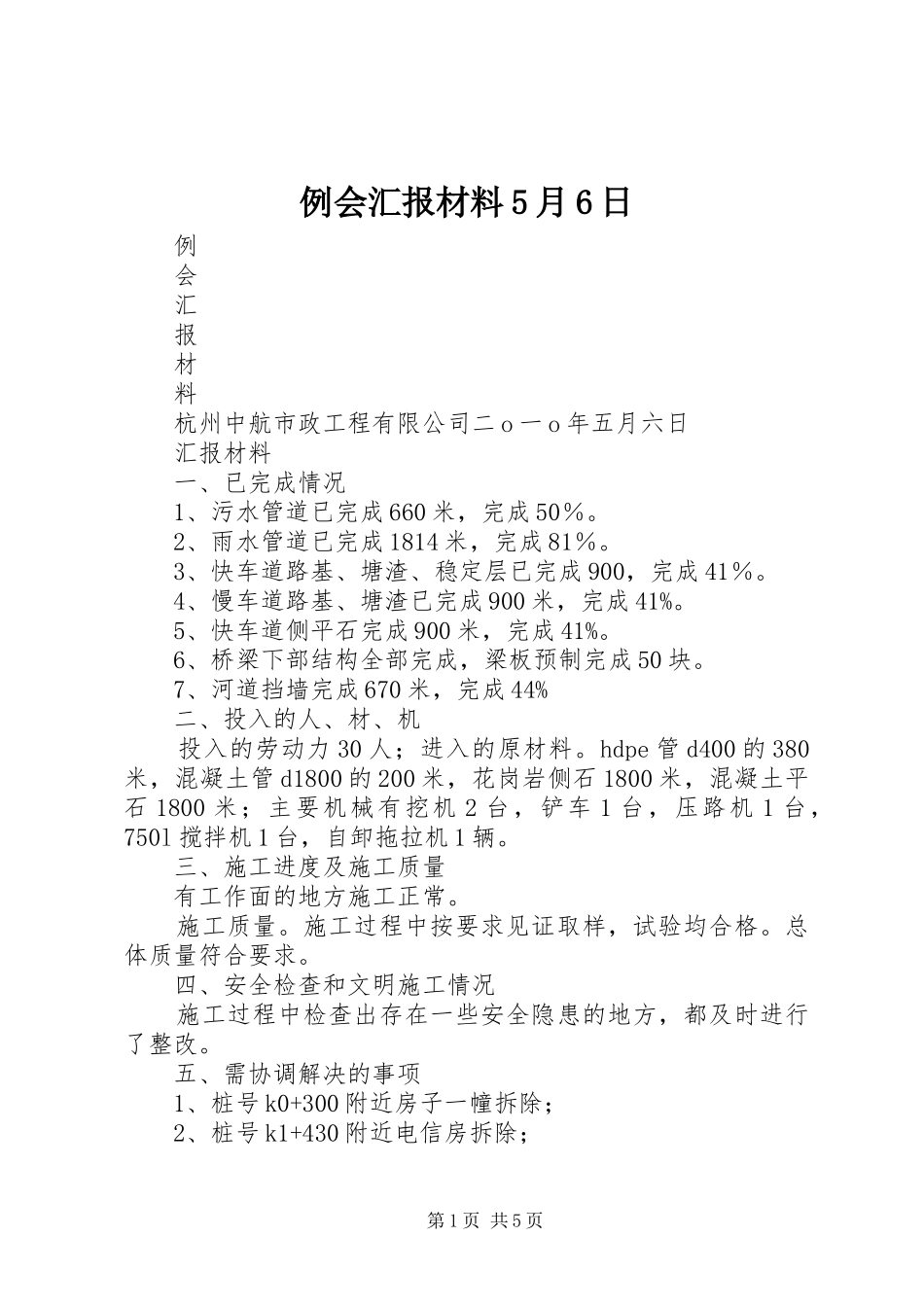

例会汇报材料5月6日例会汇报材料杭州中航市政工程有限公司二o一o年五月六日汇报材料一、已完成情况1、污水管道已完成660米,完成50%
2、雨水管道已完成1814米,完成81%
3、快车道路基、塘渣、稳定层已完成900,完成41%
4、慢车道路基、塘渣已完成900米,完成41%
5、快车道侧平石完成900米,完成41%
6、桥梁下部结构全部完成,梁板预制完成50块
7、河道挡墙完成670米,完成44%二、投入的人、材、机投入的劳动力30人;进入的原材料
hdpe管d400的380米,混凝土管d1800的200米,花岗岩侧石1800米,混凝土平石1800米;主要机械有挖机2台,铲车1台,压路机1台,750l搅拌机1台,自卸拖拉机1辆
三、施工进度及施工质量有工作面的地方施工正常
施工过程中按要求见证取样,试验均合格
总体质量符合要求
四、安全检查和文明施工情况施工过程中检查出存在一些安全隐患的地方,都及时进行了整改
五、需协调解决的事项1、桩号k0+300附近房子一幢拆除;2、桩号k1+430附近电信房拆除;第1页共5页3、桩号k1+120~k1+420段电线杆迁移;4、丰东村河边水泥路下d400自来水迁移;5、合丰三路与外环西路交叉口西南角厂房拆除;6、新建桥两边的通信线迁移及桥南建筑垃圾清理;7、河道桩号k0+080~k0+720段高压电线、通信线及有限电视线迁移;8、河道桩号k0+650附近亭子一座未拆除及树木迁移
