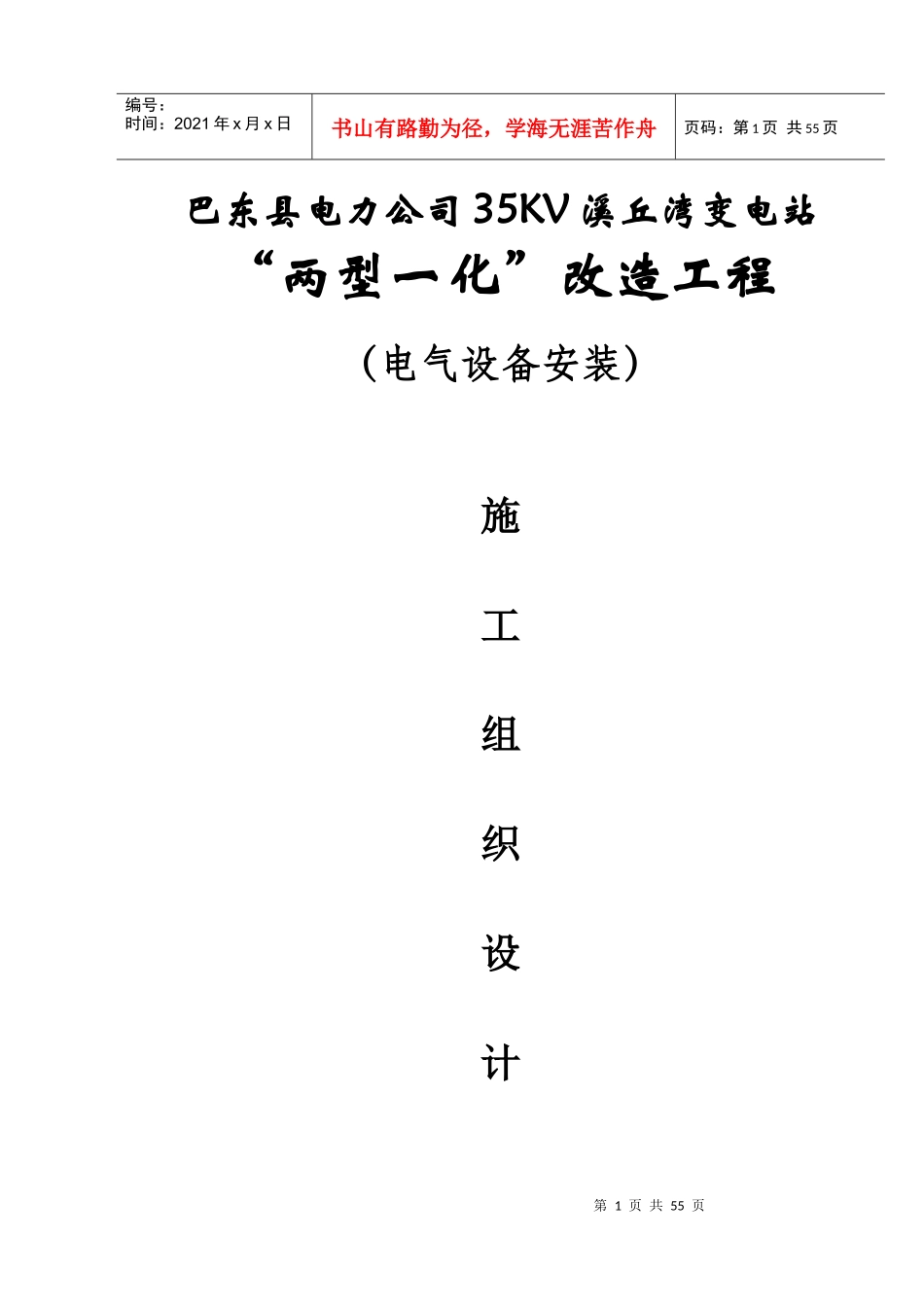

第1页共55页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共55页巴东县电力公司35KV溪丘湾变电站“两型一化”改造工程(电气设备安装)施工组织设计第2页共55页第1页共55页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共55页2012年02月目录第一章工期及施工进度计划………………………………3第二章质量保证措施………………………………………7第三章安全保证措施………………………………………19第四章文明施工……………………………………………24第五章工程概况……………………………………………29第六章工现场组织机构及工程主要负责人简介…………30第七章施工方案……………………………………………33第八章施工现场总平面布置图……………………………46第3页共55页第2页共55页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共55页第九章计划统计和信息管理………………………………48第一章工期及施工进度计划一、工期规划及要求按照招标文件对工期的规定,根据我公司的施工经验,将本工程的工期规划分两部分:1
变电电气设备拆除、基础浇筑及接地网、临时供电部分:该部分施工与变电站工程有交叉作业,因此我公司将该工程工期确定为2012年02月24日开工,,2012年03月30日竣工
施工进度在土建班组,受气候影响较大
我单位统筹安排,编制施工进度计划,本工程的工期施工进度计划(见3-1)
变电站电气设备安装工程施工比较集中,因此变电站施工根据以往经验,开工时间为2012年04月02日,竣工时间为2012年06月30日
施工进度计划(见3-2)
施工劳动力时间分布3-1
变电电气设备拆除、基础浇筑及接地网、临时供电第4页共55页第3页共55页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟
