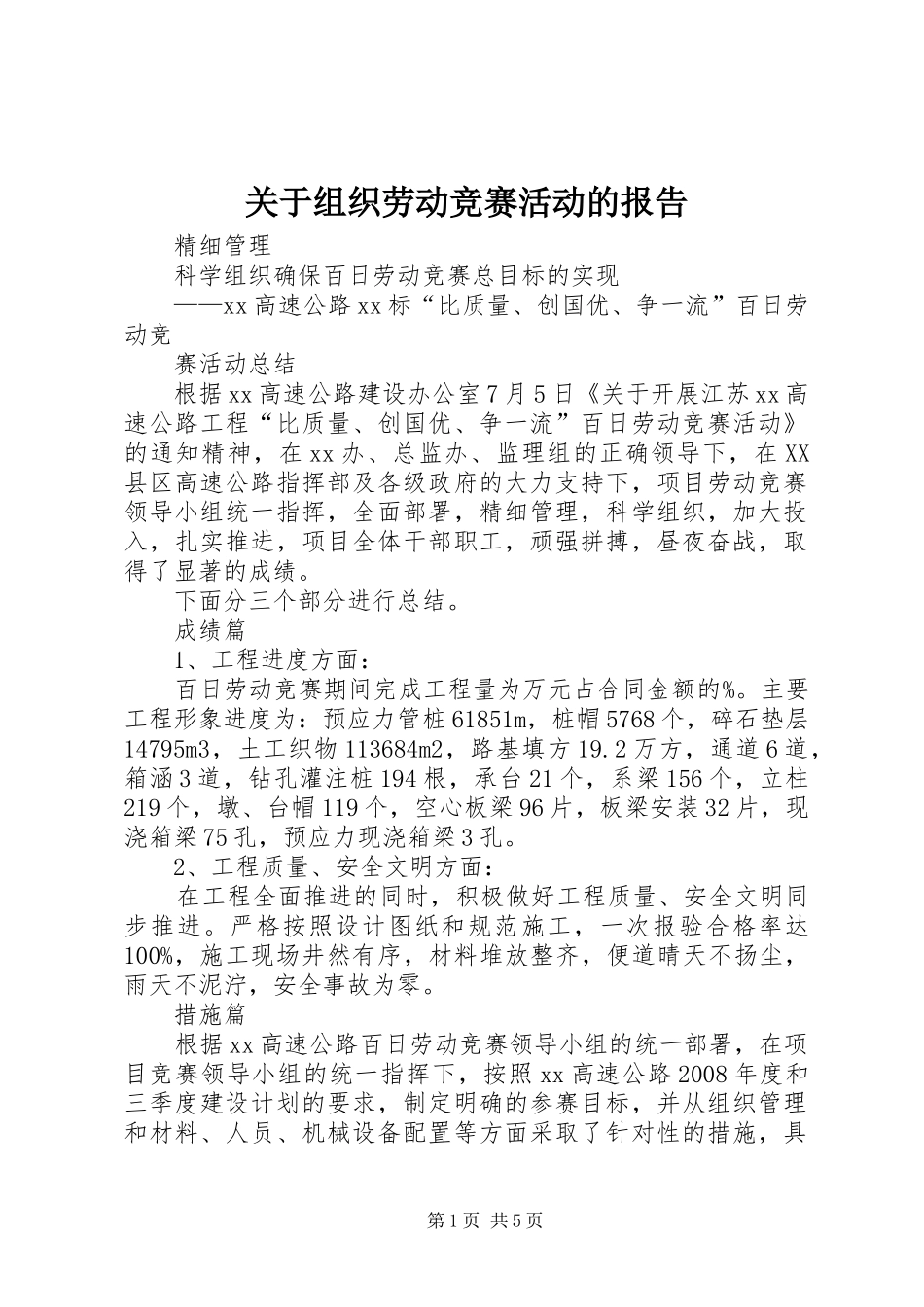

关于组织劳动竞赛活动的报告精细管理科学组织确保百日劳动竞赛总目标的实现——xx高速公路xx标“比质量、创国优、争一流”百日劳动竞赛活动总结根据xx高速公路建设办公室7月5日《关于开展江苏xx高速公路工程“比质量、创国优、争一流”百日劳动竞赛活动》的通知精神,在xx办、总监办、监理组的正确领导下,在XX县区高速公路指挥部及各级政府的大力支持下,项目劳动竞赛领导小组统一指挥,全面部署,精细管理,科学组织,加大投入,扎实推进,项目全体干部职工,顽强拼搏,昼夜奋战,取得了显著的成绩
下面分三个部分进行总结
成绩篇1、工程进度方面:百日劳动竞赛期间完成工程量为万元占合同金额的%
主要工程形象进度为:预应力管桩61851m,桩帽5768个,碎石垫层14795m3,土工织物113684m2,路基填方19
2万方,通道6道,箱涵3道,钻孔灌注桩194根,承台21个,系梁156个,立柱219个,墩、台帽119个,空心板梁96片,板梁安装32片,现浇箱梁75孔,预应力现浇箱梁3孔
2、工程质量、安全文明方面:在工程全面推进的同时,积极做好工程质量、安全文明同步推进
严格按照设计图纸和规范施工,一次报验合格率达100%,施工现场井然有序,材料堆放整齐,便道晴天不扬尘,雨天不泥泞,安全事故为零
措施篇根据xx高速公路百日劳动竞赛领导小组的统一部署,在项目竞赛领导小组的统一指挥下,按照xx高速公路2008年度和三季度建设计划的要求,制定明确的参赛目标,并从组织管理和材料、人员、机械设备配置等方面采取了针对性的措施,具第1页共5页体表现在以下几个方面:(一)建立组织机构,全面动员部署
1、成立机构,组织保障
项目成立了百日劳动竞赛活动领导小组,组长由项目经理丁小智担任,分管施工生产的副经理xx担任常务副组长,总工程师xx任副组长,成员由项目经理部各职能部门人员组成,并对各个管理岗位人员的职责进行了明确
