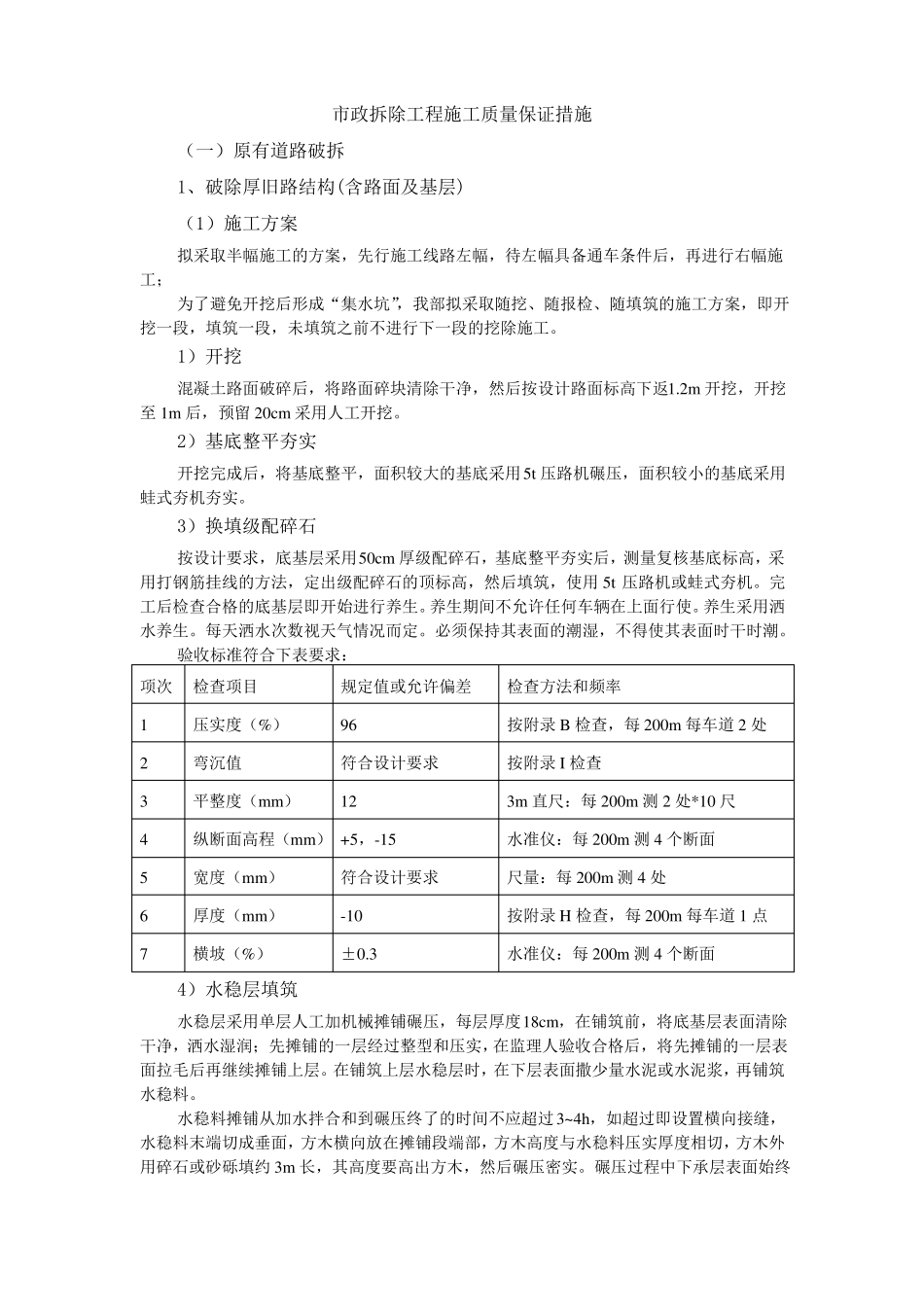

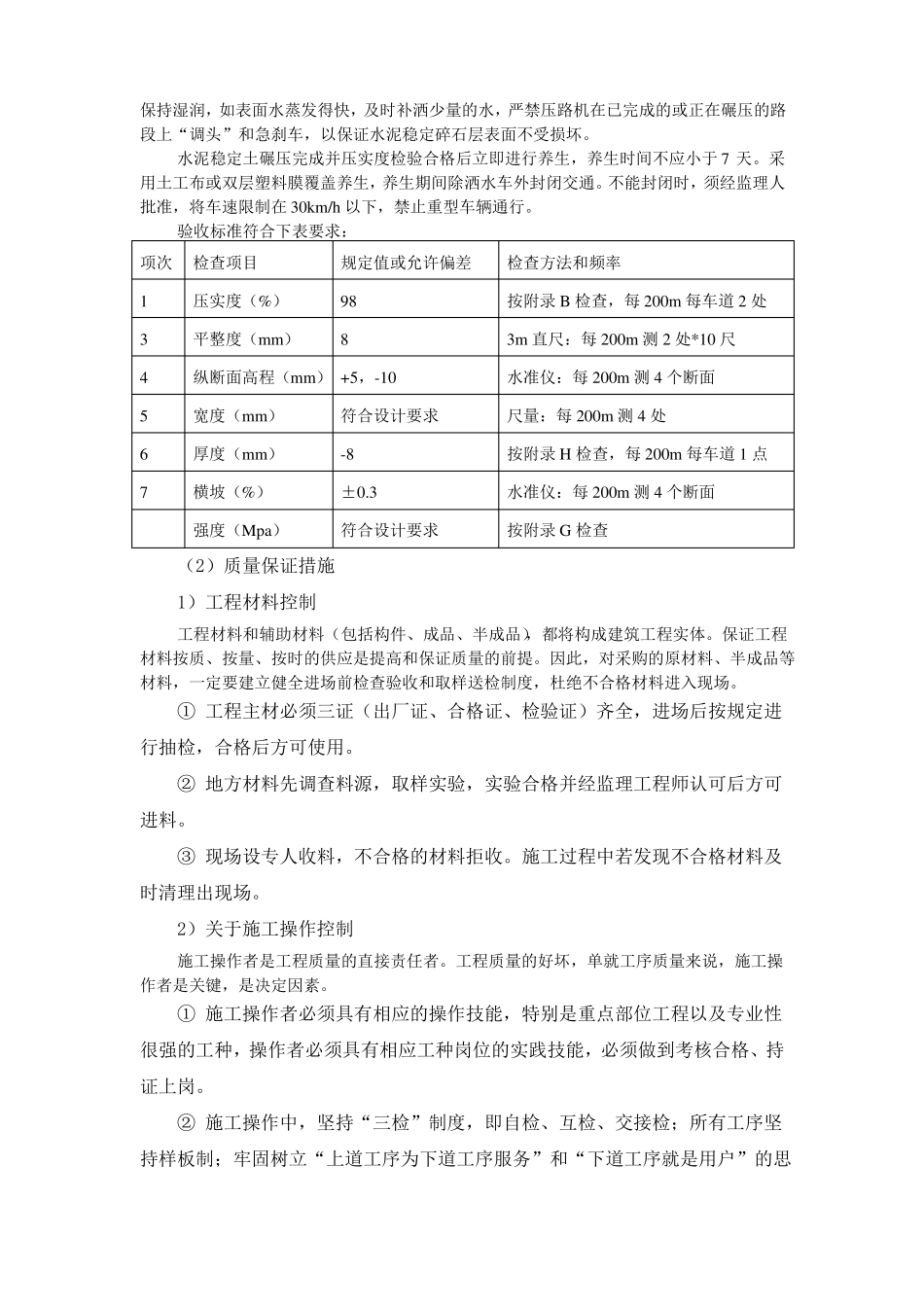

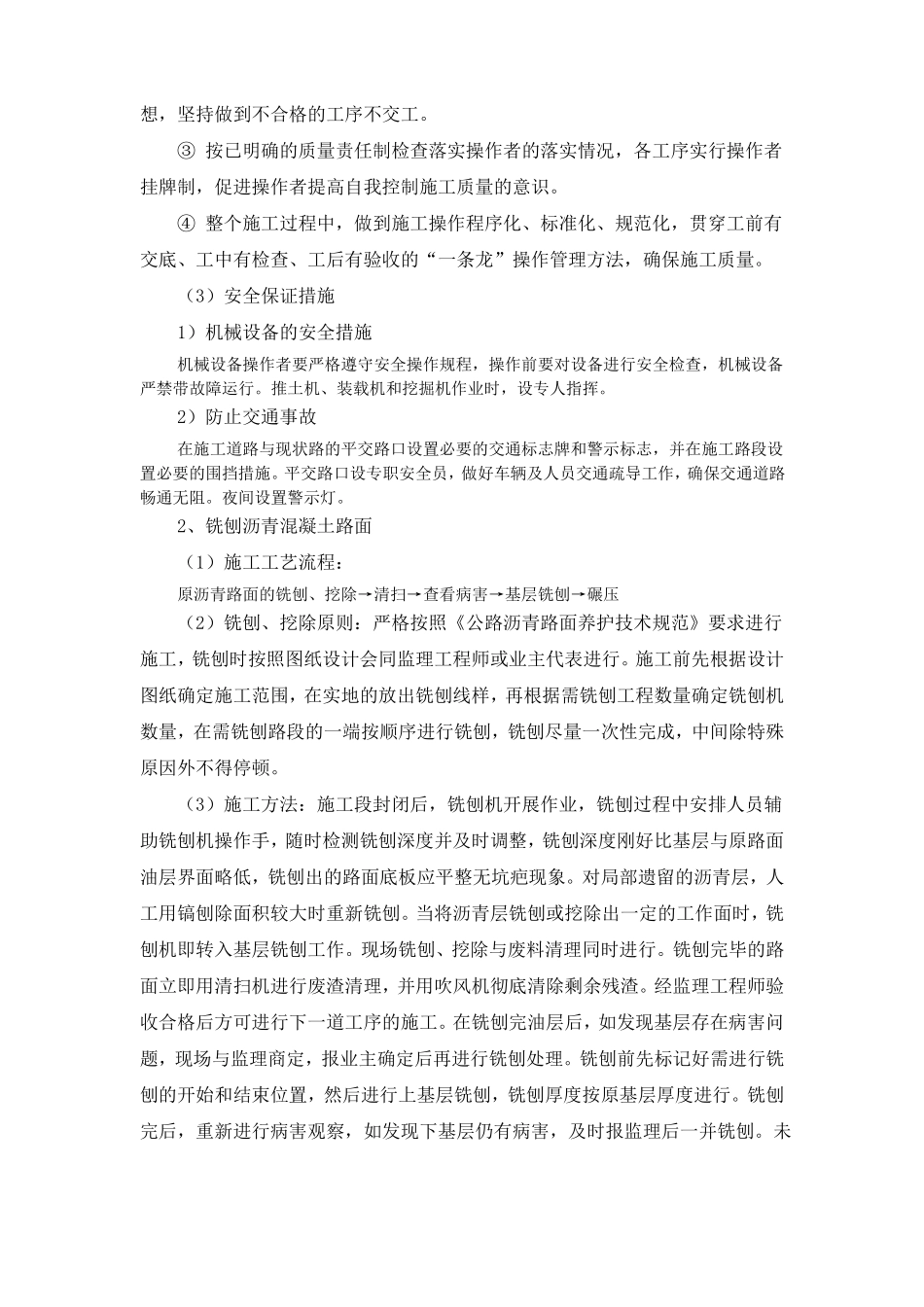

市政拆除工程施工质量保证措施(一)原有道路破拆1、破除厚旧路结构(含路面及基层)(1)施工方案拟采取半幅施工的方案,先行施工线路左幅,待左幅具备通车条件后,再进行右幅施工;为了避免开挖后形成“集水坑”,我部拟采取随挖、随报检、随填筑的施工方案,即开挖一段,填筑一段,未填筑之前不进行下一段的挖除施工
1)开挖混凝土路面破碎后,将路面碎块清除干净,然后按设计路面标高下返1
2m开挖,开挖至1m后,预留20cm采用人工开挖
2)基底整平夯实开挖完成后,将基底整平,面积较大的基底采用5t压路机碾压,面积较小的基底采用蛙式夯机夯实
3)换填级配碎石按设计要求,底基层采用50cm厚级配碎石,基底整平夯实后,测量复核基底标高,采用打钢筋挂线的方法,定出级配碎石的顶标高,然后填筑,使用5t压路机或蛙式夯机
完工后检查合格的底基层即开始进行养生
养生期间不允许任何车辆在上面行使
养生采用洒水养生
每天洒水次数视天气情况而定
必须保持其表面的潮湿,不得使其表面时干时潮
验收标准符合下表要求:项次检查项目1234567压实度(%)弯沉值平整度(mm)规定值或允许偏差96符合设计要求12检查方法和频率按附录B检查,每200m每车道2处按附录I检查3m直尺:每200m测2处*10尺水准仪:每200m测4个断面尺量:每200m测4处按附录H检查,每200m每车道1点水准仪:每200m测4个断面纵断面高程(mm)+5,-15宽度(mm)厚度(mm)横坡(%)符合设计要求-10±0
34)水稳层填筑水稳层采用单层人工加机械摊铺碾压,每层厚度18cm,在铺筑前,将底基层表面清除干净,洒水湿润;先摊铺的一层经过整型和压实,在监理人验收合格后,将先摊铺的一层表面拉毛后再继续摊铺上层
在铺筑上层水稳层时,在下层表面撒少量水泥或水泥浆,再铺筑水稳料
水稳料摊铺从加水拌合和到碾压终了的时间不应超过3~4h,如超过即设
