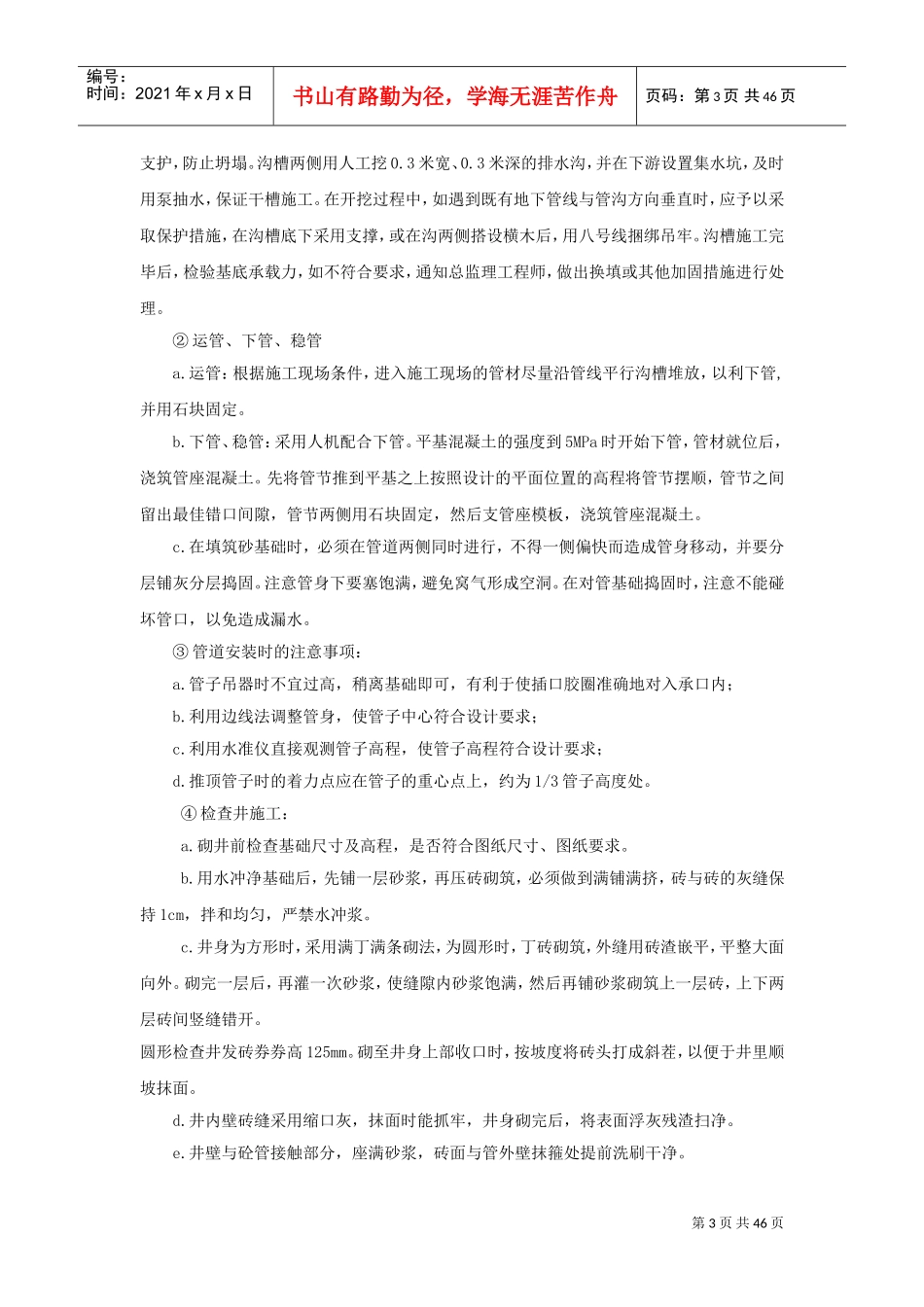

第1页共46页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共46页七、施工组织设计目录(1)施工方案与技术措施(2)质量保证措施和创优计划(3)施工总体进度计划及保障措施(4)安全措施管理体系与措施(5)文明施工措施计划(6)施工场地治安保卫管理计划(7)施工环保措施计划(8)冬季和雨季施工方案(9)施工现场总平面布置(10)项目组织管理机构(11)材料计划和劳动力计划(12)成品保护和工程保修工作的管理措施和承诺(13)任何可能的紧急情况的处理措施、预案以及抵抗风险的措施(14)与发包人、监理及设计人的配合附表一拟投入本工程的主要施工设备表附表二拟配备本工程的试验和检测仪器设备表附表三劳动力计划表附表四计划开、竣工日期和施工进度横道图附表五施工总平面图附表六临时用地表一、施工方案与技术措施第2页共46页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共46页1、施工组织计划通过对设计图纸的认真研究和现场实际勘察,以及我公司多年城市基础设施及园区的建设经验
施工要统一规划、协调配套、统一组织
结合本工程特点和工期要求,在每个大的施工段都将施工队伍分为若干个施工班组,分别进行上述各项工程施工任务
本着先地下,后地上的原则,先进行排水工程施工,然后进行道路工程、园林绿化等工程的施工

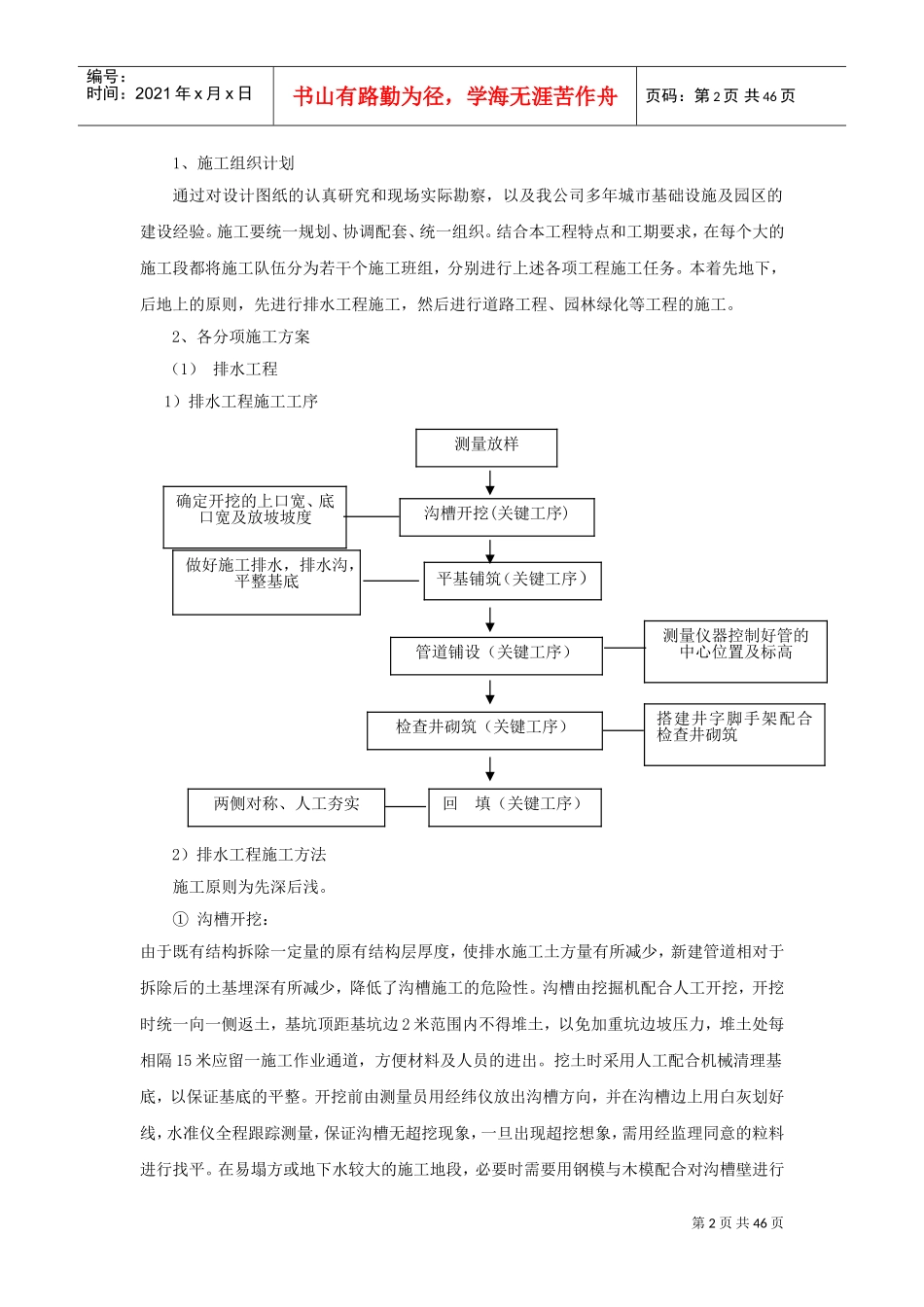

2、各分项施工方案(1)排水工程1)排水工程施工工序2)排水工程施工方法施工原则为先深后浅
①沟槽开挖:由于既有结构拆除一定量的原有结构层厚度,使排水施工土方量有所减少,新建管道相对于拆除后的土基埋深有所减少,降低了沟槽施工的危险性
沟槽由挖掘机配合人工开挖,开挖时统一向一侧返土,基坑顶距基坑边2米范围内不得堆土,以免加重坑边坡压力,堆土处每相隔15米应留一施工作业通道,方便材料及人员的进出
挖土时采用人工配合机械清理基底,以保证基底的平整
