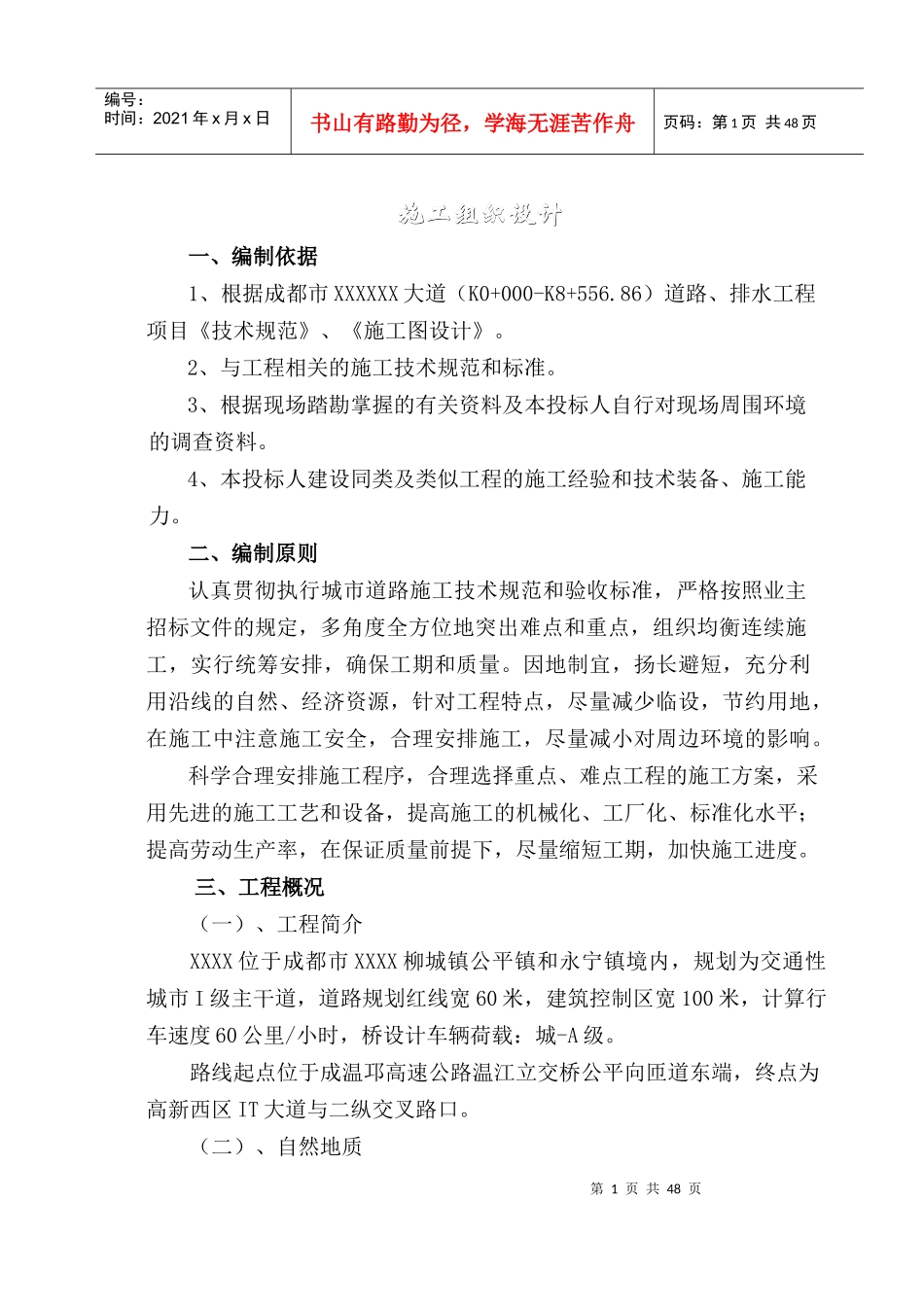

第1页共48页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共48页施工组织设计施工组织设计一、编制依据1、根据成都市XXXXXX大道(K0+000-K8+556
86)道路、排水工程项目《技术规范》、《施工图设计》
2、与工程相关的施工技术规范和标准
3、根据现场踏勘掌握的有关资料及本投标人自行对现场周围环境的调查资料
4、本投标人建设同类及类似工程的施工经验和技术装备、施工能力
二、编制原则认真贯彻执行城市道路施工技术规范和验收标准,严格按照业主招标文件的规定,多角度全方位地突出难点和重点,组织均衡连续施工,实行统筹安排,确保工期和质量
因地制宜,扬长避短,充分利用沿线的自然、经济资源,针对工程特点,尽量减少临设,节约用地,在施工中注意施工安全,合理安排施工,尽量减小对周边环境的影响
科学合理安排施工程序,合理选择重点、难点工程的施工方案,采用先进的施工工艺和设备,提高施工的机械化、工厂化、标准化水平;提高劳动生产率,在保证质量前提下,尽量缩短工期,加快施工进度
三、工程概况(一)、工程简介XXXX位于成都市XXXX柳城镇公平镇和永宁镇境内,规划为交通性城市I级主干道,道路规划红线宽60米,建筑控制区宽100米,计算行车速度60公里/小时,桥设计车辆荷载:城-A级
路线起点位于成温邛高速公路温江立交桥公平向匝道东端,终点为高新西区IT大道与二纵交叉路口

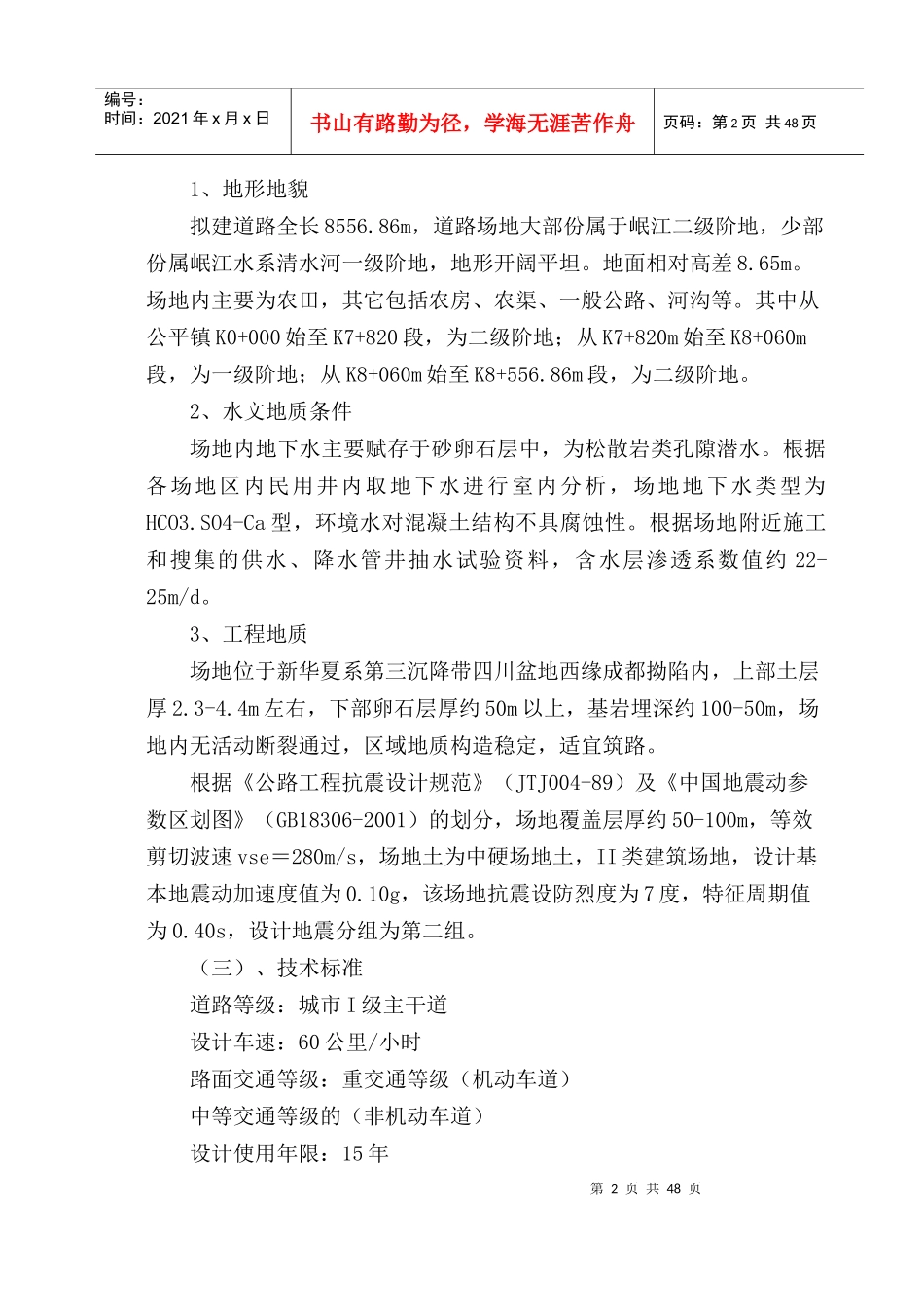

(二)、自然地质第2页共48页第1页共48页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共48页1、地形地貌拟建道路全长8556
86m,道路场地大部份属于岷江二级阶地,少部份属岷江水系清水河一级阶地,地形开阔平坦
地面相对高差8
场地内主要为农田,其它包括农房、农渠、一般公路、河沟等
其中从公平镇K0+000始至K7+820段,为二级阶地;从K7+820m始
