1、本表头由交底人填写,交底人与接受交底人各保存一份;2、当做分部、分项施工作业安全交底时,应填写“分部、分项工程名称”栏;3、交底提要应根据交底内容把交底重要内容写上

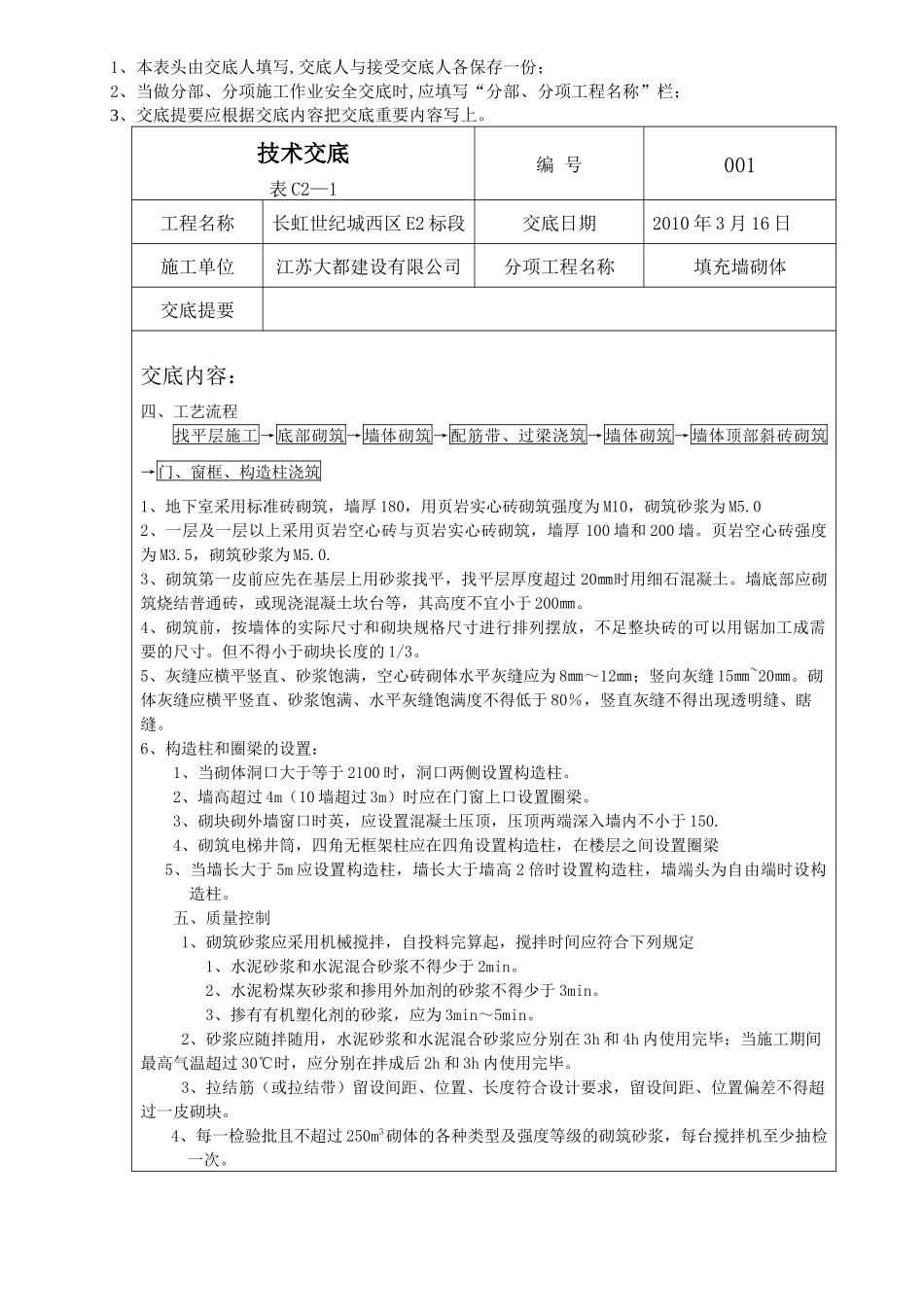

技术交底表C2—1编号001工程名称长虹世纪城西区E2标段交底日期2010年3月16日施工单位江苏大都建设有限公司分项工程名称填充墙砌体交底提要交底内容:四、工艺流程找平层施工→底部砌筑→墙体砌筑→配筋带、过梁浇筑→墙体砌筑→墙体顶部斜砖砌筑→门、窗框、构造柱浇筑1、地下室采用标准砖砌筑,墙厚180,用页岩实心砖砌筑强度为M10,砌筑砂浆为M5
02、一层及一层以上采用页岩空心砖与页岩实心砖砌筑,墙厚100墙和200墙
页岩空心砖强度为M3
5,砌筑砂浆为M5
3、砌筑第一皮前应先在基层上用砂浆找平,找平层厚度超过20㎜时用细石混凝土
墙底部应砌筑烧结普通砖,或现浇混凝土坎台等,其高度不宜小于200㎜
4、砌筑前,按墙体的实际尺寸和砌块规格尺寸进行排列摆放,不足整块砖的可以用锯加工成需要的尺寸
但不得小于砌块长度的1/3
5、灰缝应横平竖直、砂浆饱满,空心砖砌体水平灰缝应为8㎜~12㎜;竖向灰缝15㎜~20㎜
砌体灰缝应横平竖直、砂浆饱满、水平灰缝饱满度不得低于80%,竖直灰缝不得出现透明缝、瞎缝
6、构造柱和圈梁的设置:1、当砌体洞口大于等于2100时,洞口两侧设置构造柱
2、墙高超过4m(10墙超过3m)时应在门窗上口设置圈梁
3、砌块砌外墙窗口时英,应设置混凝土压顶,压顶两端深入墙内不小于150
4、砌筑电梯井筒,四角无框架柱应在四角设置构造柱,在楼层之间设置圈梁5、当墙长大于5m应设置构造柱,墙长大于墙高2倍时设置构造柱,墙端头为自由端时设构造柱

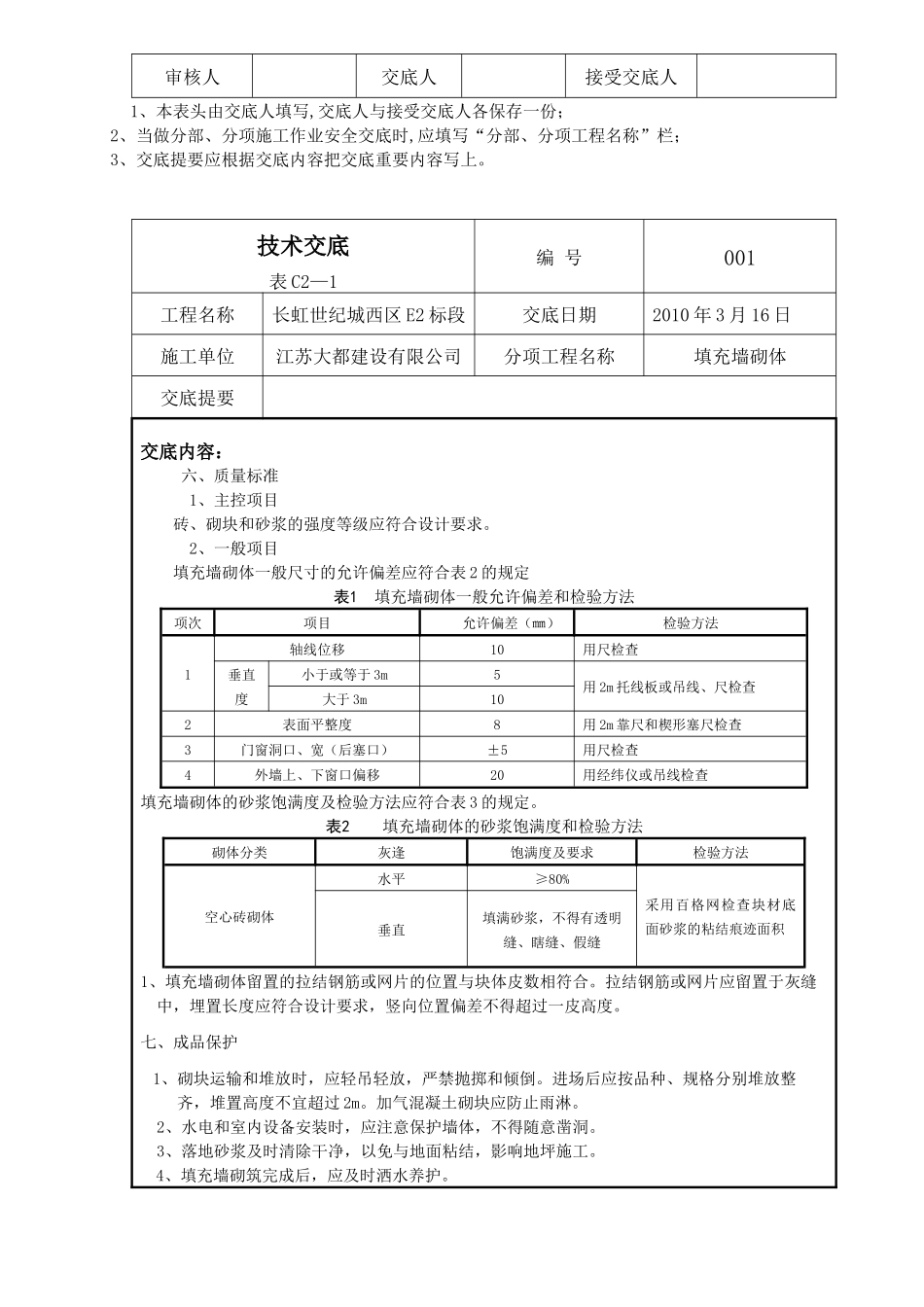

五、质量控制1、砌筑砂浆应采用机械搅拌,自投料完算起,搅拌时间应符合下列规定1、水泥砂浆和水泥混合砂浆不得少于2min
2、水泥粉煤灰砂浆和掺用外加剂
