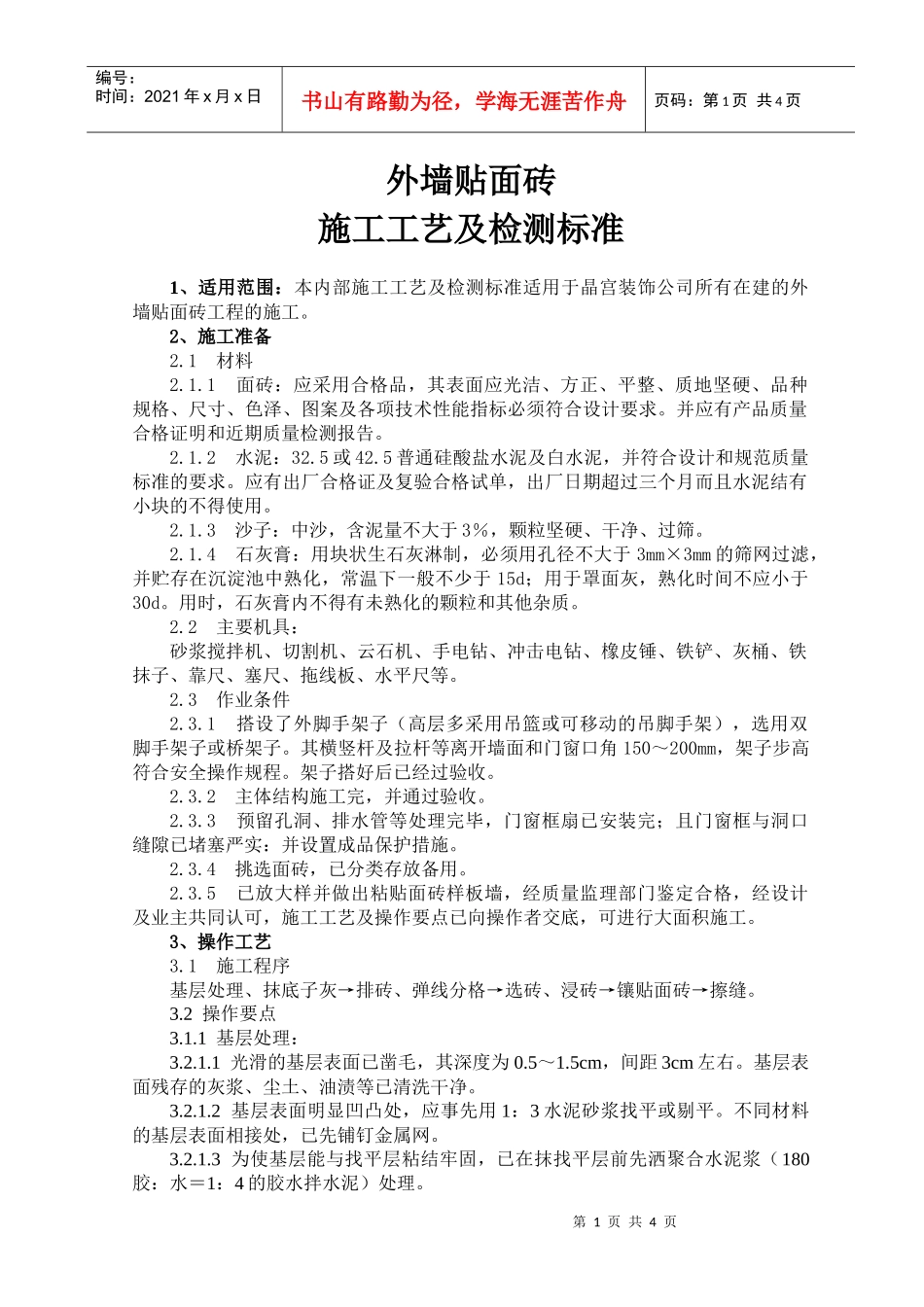

第1页共4页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共4页外墙贴面砖施工工艺及检测标准1、适用范围:本内部施工工艺及检测标准适用于晶宫装饰公司所有在建的外墙贴面砖工程的施工
2、施工准备2
1面砖:应采用合格品,其表面应光洁、方正、平整、质地坚硬、品种规格、尺寸、色泽、图案及各项技术性能指标必须符合设计要求
并应有产品质量合格证明和近期质量检测报告
2水泥:32
5普通硅酸盐水泥及白水泥,并符合设计和规范质量标准的要求
应有出厂合格证及复验合格试单,出厂日期超过三个月而且水泥结有小块的不得使用
3沙子:中沙,含泥量不大于3%,颗粒坚硬、干净、过筛
4石灰膏:用块状生石灰淋制,必须用孔径不大于3mm×3mm的筛网过滤,并贮存在沉淀池中熟化,常温下一般不少于15d;用于罩面灰,熟化时间不应小于30d
用时,石灰膏内不得有未熟化的颗粒和其他杂质
2主要机具:砂浆搅拌机、切割机、云石机、手电钻、冲击电钻、橡皮锤、铁铲、灰桶、铁抹子、靠尺、塞尺、拖线板、水平尺等
3作业条件2
1搭设了外脚手架子(高层多采用吊篮或可移动的吊脚手架),选用双脚手架子或桥架子
其横竖杆及拉杆等离开墙面和门窗口角150~200mm,架子步高符合安全操作规程
架子搭好后已经过验收
2主体结构施工完,并通过验收
3预留孔洞、排水管等处理完毕,门窗框扇已安装完;且门窗框与洞口缝隙已堵塞严实:并设置成品保护措施
4挑选面砖,已分类存放备用
5已放大样并做出粘贴面砖样板墙,经质量监理部门鉴定合格,经设计及业主共同认可,施工工艺及操作要点已向操作者交底,可进行大面积施工
3、操作工艺3
1施工程序基层处理、抹底子灰→排砖、弹线分格→选砖、浸砖→镶贴面砖→擦缝
2操作要点3

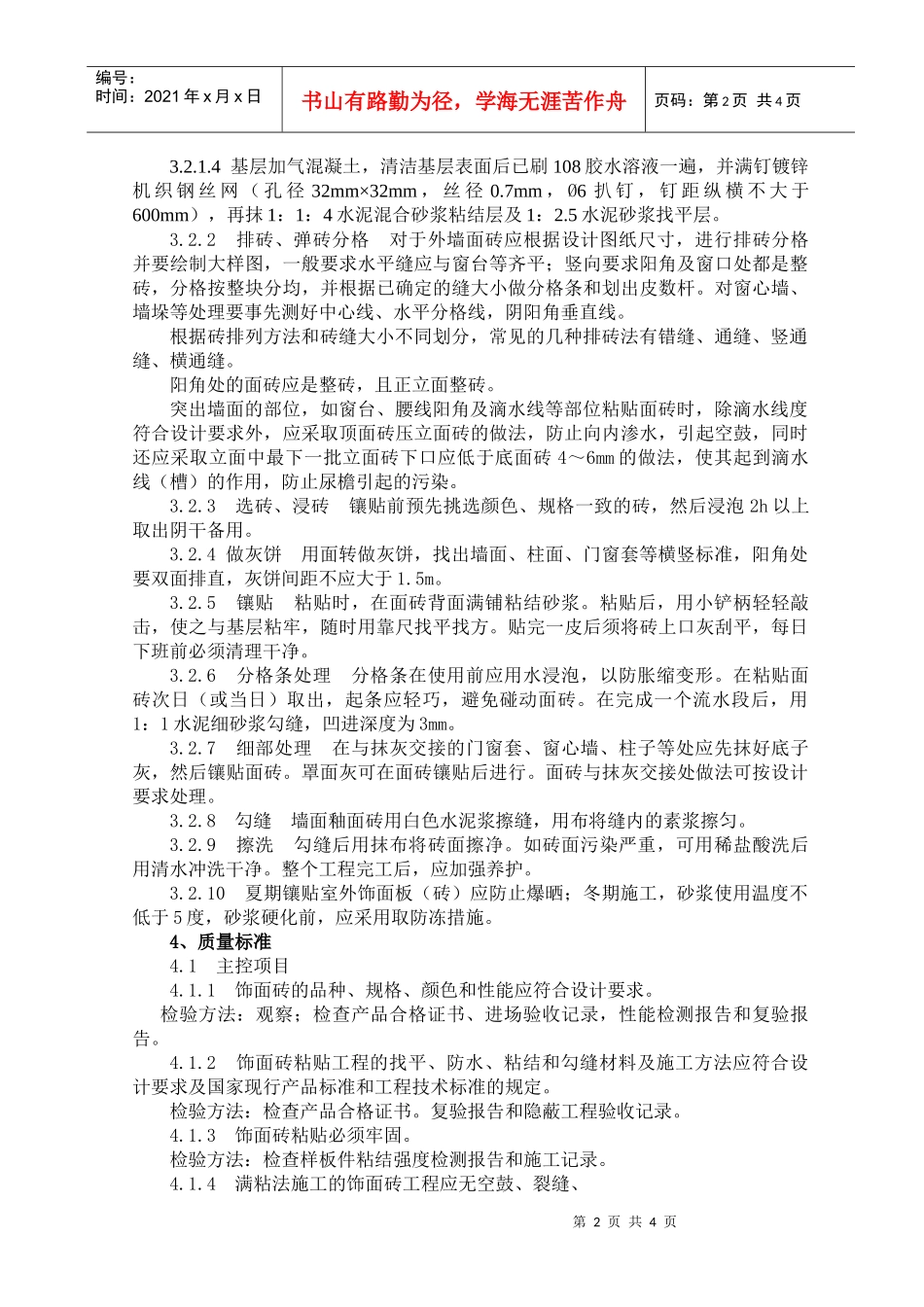

1基层处理:3
