第1页共6页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共6页安吉·维多利亚小区二期二标段9#地下车库裂缝报告一、基本情况简介1、维多利亚小区位于安吉丰虹路汽车站前,于2010年5月份挖土开始,2011年2月份前后相继封顶
建筑面积5800平米
基础土质为卵石层,采用筏板基础,板厚300㎜,底板标高-5
2m,采用C30P6混凝土,至2010年7月26日地下室底板完成浇筑,
根据设计给出的联系单,基础次梁取消
基础顶板等级为C30P6,厚250㎜,顶板标高-1
至2010年8月28日基础顶板完成
2、回填土时间:2010年8月10日14#楼西北角回填土;2010年8月30日9#车库施工段回填土;2010年9月5日1#汽车坡道回填土;2010年9月18日13#楼北侧回填土;2010年9月20日12#楼西侧回填土;2010年10月2日11#楼、12#楼外围回填土;2010年10月9日9#车库东侧回填土3、主体封顶时间:11#楼屋面,2011年3月23日浇筑
、12#楼屋面,2011年3月27日浇筑

第2页共6页第1页共6页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共6页13#楼屋面,2011年2月17日浇筑
14#楼屋面,2011年1月26日浇筑
地下室底板后浇带,于2011年3月11日浇筑
地下室顶板后浇带,2011年3月20日浇筑
4、主体结构验收:13#楼、14#楼主体结构验收在2011年5月24日,通过质检站、监理单位、设计单位、建设单位验收合格
没有发现裂缝现象
11#楼、12#楼主体结构验收在2011年6月8日,通过质检站、监理单位、设计单位、建设单位验收合格
没有发现裂缝现象

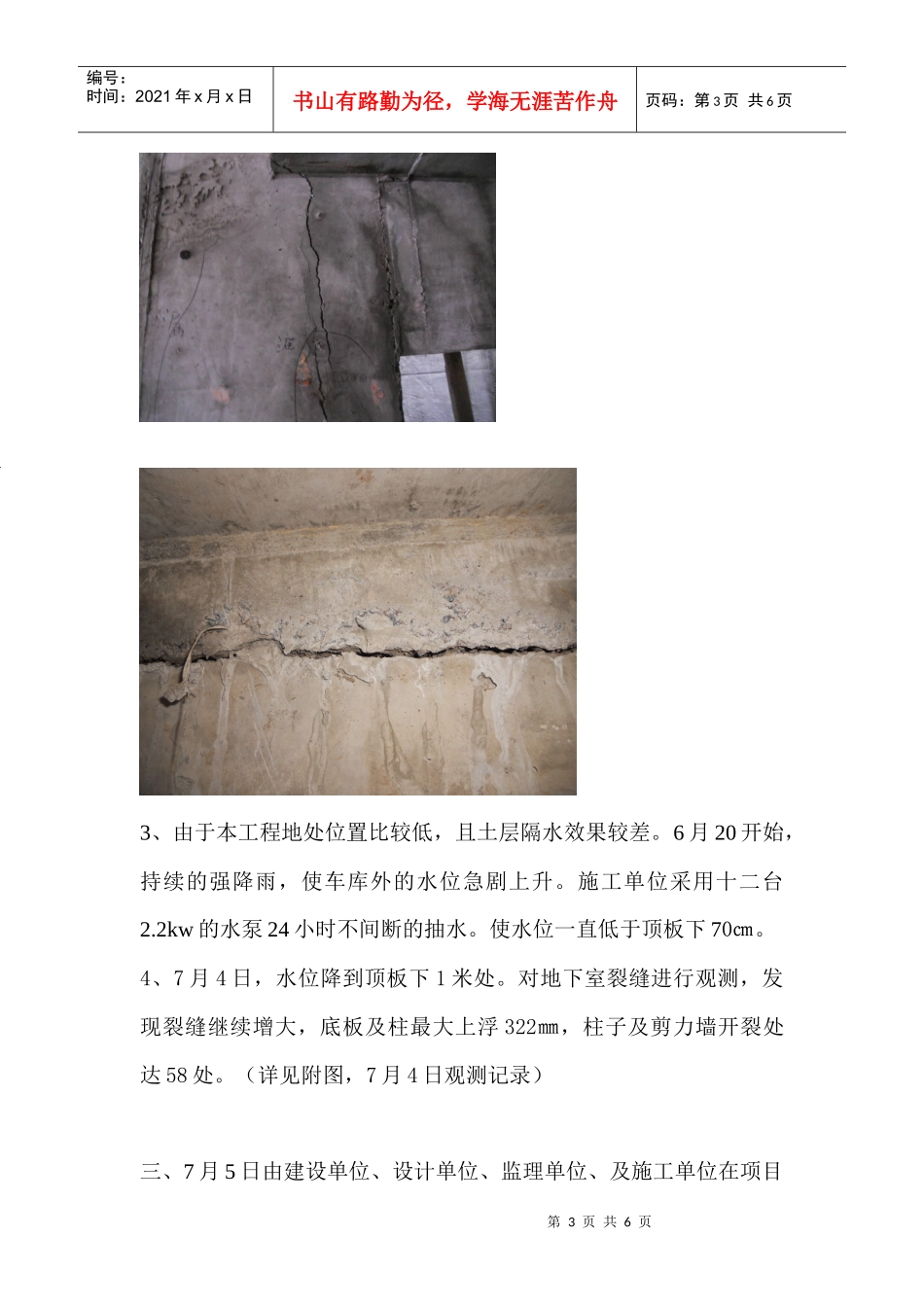

二、9#车库裂缝情况自今年6月进入雨季以后,陆续发现1#汽车库跑道、剪力墙、车库顶板及局部柱子出现轻微裂缝
项目部采取以下措施
