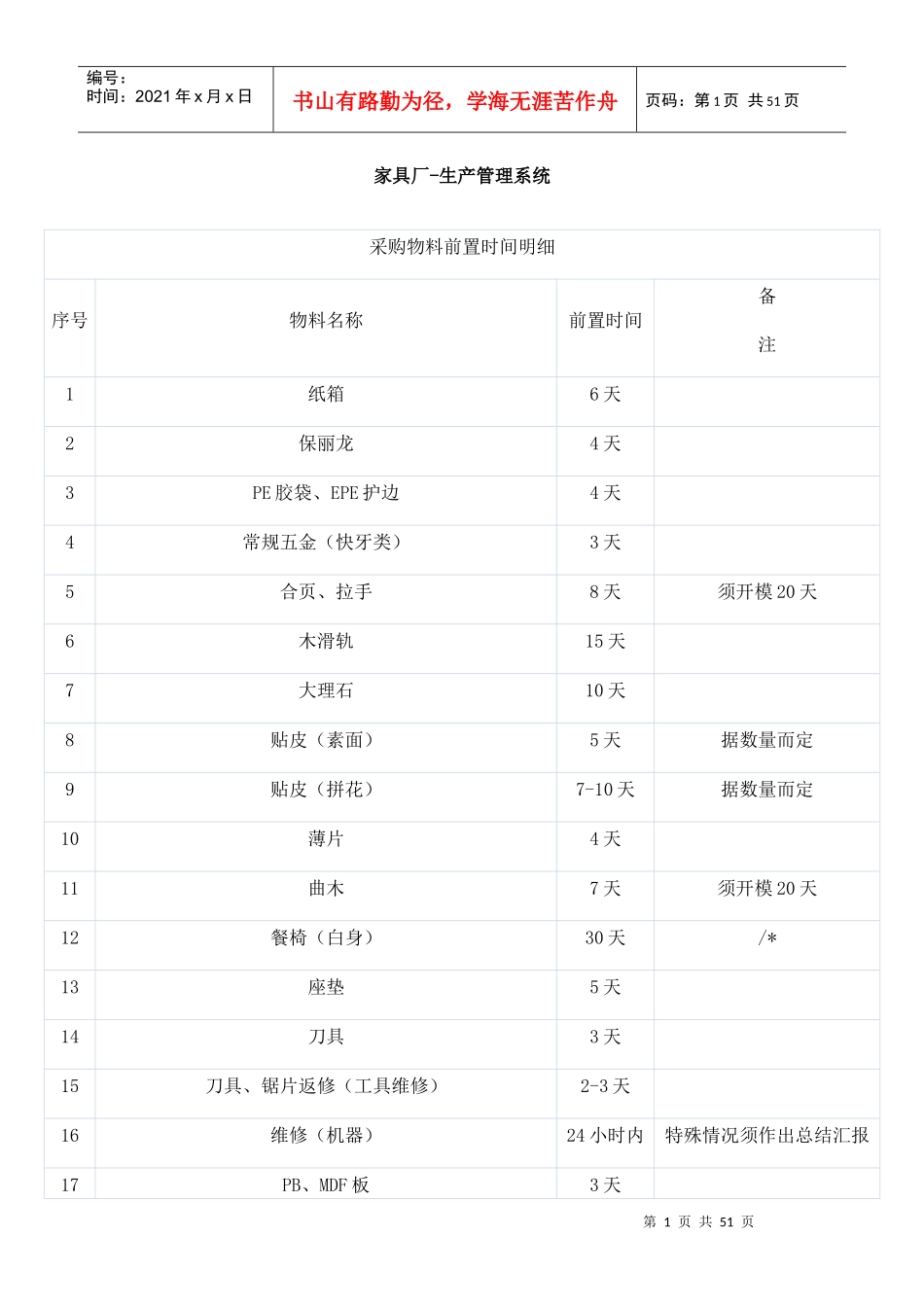

第1页共51页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共51页家具厂-生产管理系统采购物料前置时间明细序号物料名称前置时间备注1纸箱6天2保丽龙4天3PE胶袋、EPE护边4天4常规五金(快牙类)3天5合页、拉手8天须开模20天6木滑轨15天7大理石10天8贴皮(素面)5天据数量而定9贴皮(拼花)7-10天据数量而定10薄片4天11曲木7天须开模20天12餐椅(白身)30天/*13座垫5天14刀具3天15刀具、锯片返修(工具维修)2-3天16维修(机器)24小时内特殊情况须作出总结汇报17PB、MDF板3天第2页共51页第1页共51页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共51页18夹板4天19常规木材(桦木、橡胶木、杂木、白槌木、水冬瓜)3天20特殊木材(白椿、硬杂等)7天以上21油漆(大宝)3天22油漆(阿克苏)5-6天23胶类4天24封边皮4天25砂光材料2-3天26办公用品1-2天27建材五金1-2天28常用工具1-2天29柴油、机油及其他润滑油1-2天其他特殊材料,视情况不同,24小时内作出回厂时间,并告之相应部门注:1
生产订单用物料,按生产进度表提前2-3天回厂;2
品管部门在物料到厂24小时内作出品质报告;3
采购处理返工物料在三天之内完成(特殊情况及时汇报厂部);4
各相关部门按采购前置时间提供相应资料材料;5
各相关部门在资料或进度有改变时,应及时通知采购;6
由于其他部门延误采购进度,有责任部门承担相应责任;7
在资料或进度要改变时,应在采购下订单前提出,若在采购下订单后或回厂后才改变,应由总经理第3页共51页第2页共51页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共51页批准后,才能相应改变资料或进度

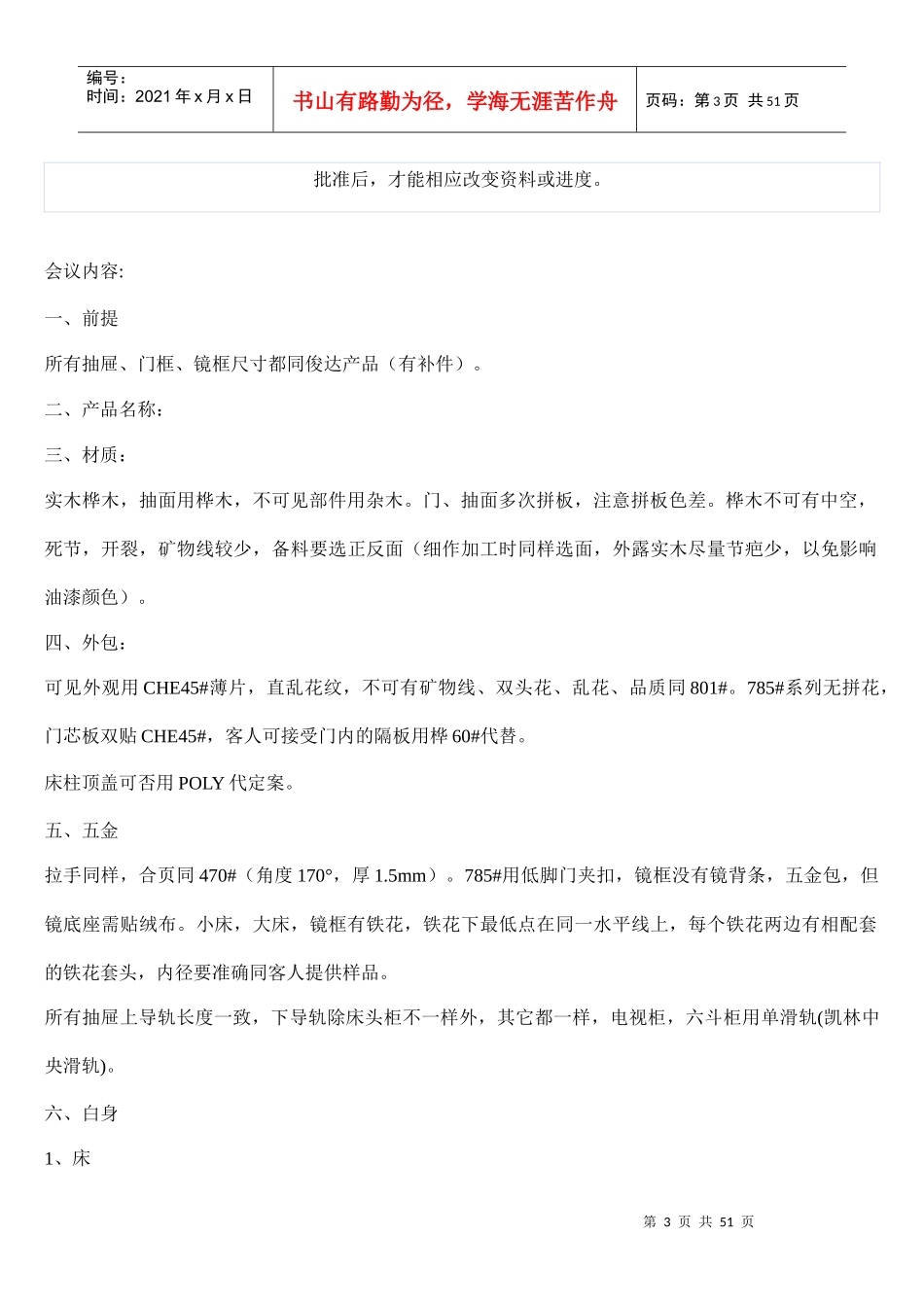

会议内容:一、前提所有抽屉、门框、镜框尺寸都同俊达产品(
