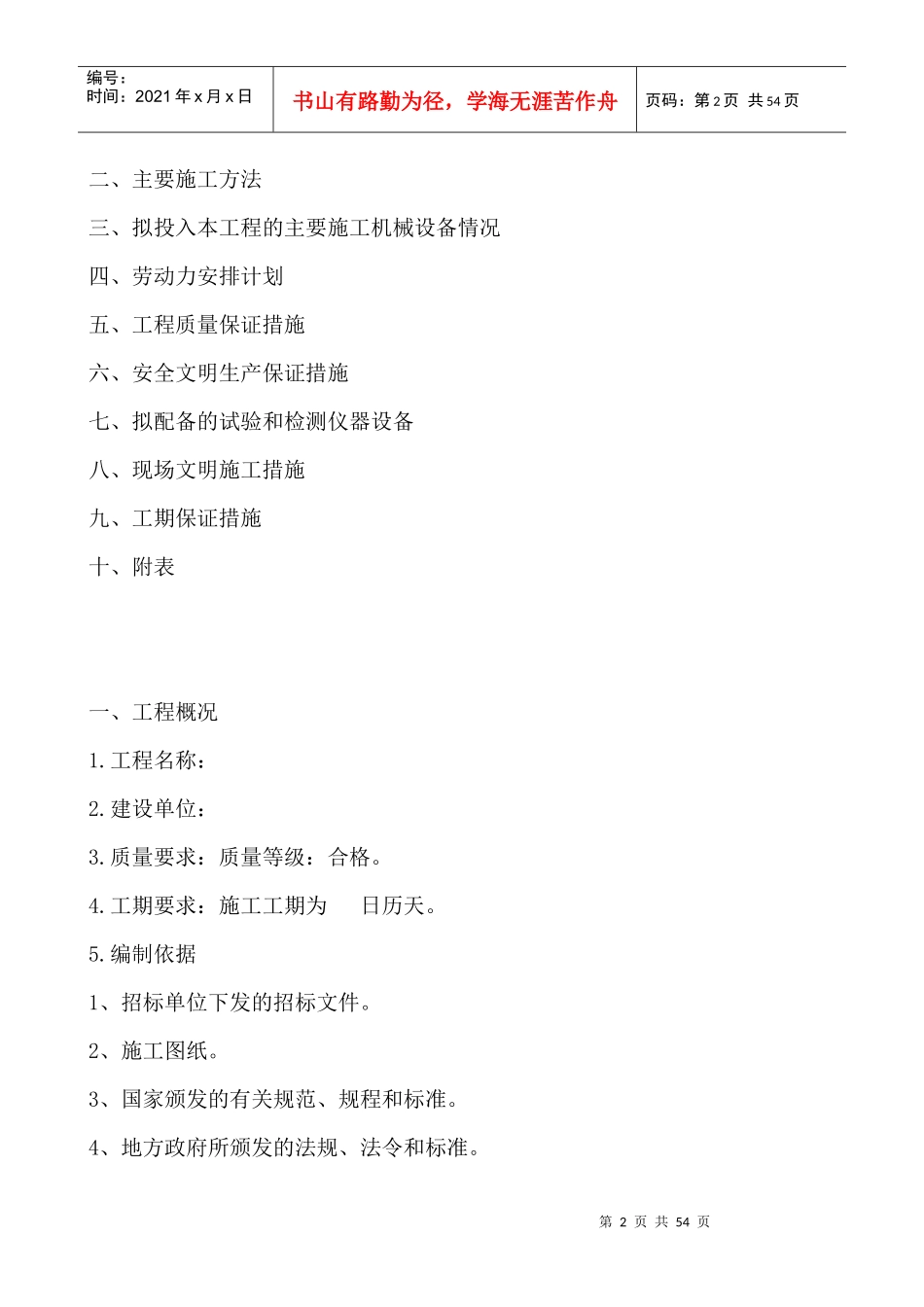

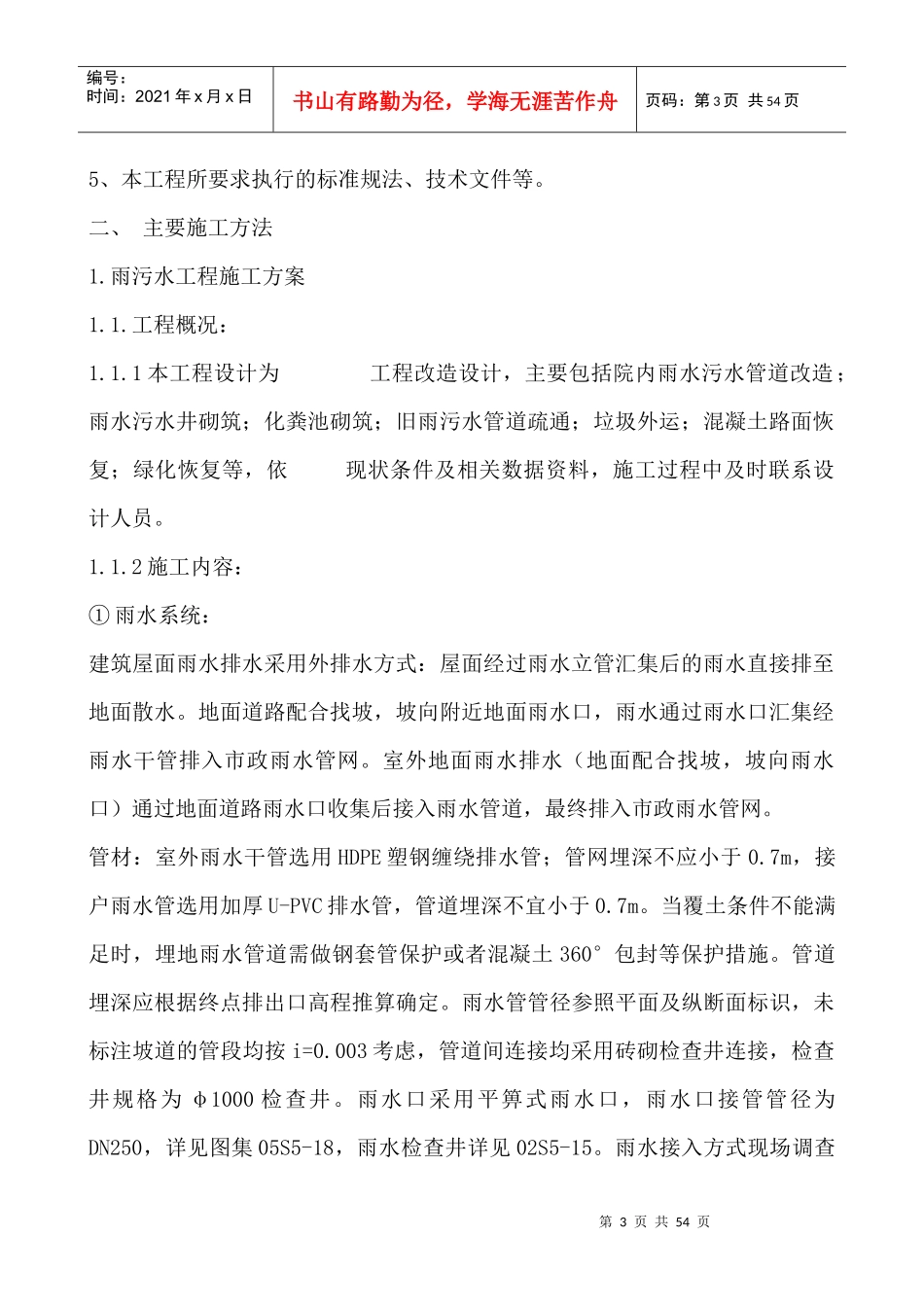

第1页共54页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共54页改造工程施工组织设计编制单位:2016年X月X日目录一、工程慨况第2页共54页第1页共54页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共54页二、主要施工方法三、拟投入本工程的主要施工机械设备情况四、劳动力安排计划五、工程质量保证措施六、安全文明生产保证措施七、拟配备的试验和检测仪器设备八、现场文明施工措施九、工期保证措施十、附表一、工程概况1.工程名称:2.建设单位:3.质量要求:质量等级:合格。4.工期要求:施工工期为日历天。5.编制依据1、招标单位下发的招标文件。2、施工图纸。3、国家颁发的有关规范、规程和标准。4、地方政府所颁发的法规、法令和标准。第3页共54页第2页共54页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共54页5、本工程所要求执行的标准规法、技术文件等。二、主要施工方法1.雨污水工程施工方案1.1.工程概况:1.1.1本工程设计为工程改造设计,主要包括院内雨水污水管道改造;雨水污水井砌筑;化粪池砌筑;旧雨污水管道疏通;垃圾外运;混凝土路面恢复;绿化恢复等,依现状条件及相关数据资料,施工过程中及时联系设计人员。1.1.2施工内容:①雨水系统:建筑屋面雨水排水采用外排水方式:屋面经过雨水立管汇集后的雨水直接排至地面散水。地面道路配合找坡,坡向附近地面雨水口,雨水通过雨水口汇集经雨水干管排入市政雨水管网。室外地面雨水排水(地面配合找坡,坡向雨水口)通过地面道路雨水口收集后接入雨水管道,最终排入市政雨水管网。管材:室外雨水干管选用HDPE塑钢缠绕排水管;管网埋深不应小于0.7m,接户雨水管选用加厚U-PVC排水管,管道埋深不宜小于0.7m。当覆土条件不能满足时,埋地雨水管道需做钢套管保护或者混凝土360°包封等保护措施。管道埋深应根据终点排出口高程推算确定。雨水管管径参照平面及纵断面标识,未标注坡道的管段均按i=0.003考虑,管道间连接均采用砖砌检查井连接,检查井规格为φ1000检查井。雨水口采用平箅式雨水口,雨水口接管管径为DN250,详见图集05S5-18,雨水检查井详见02S5-15。雨水接入方式现场调查第4页共54页第3页共54页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共54页情况:根据现场勘查,雨水管道的排出口全部排入市政管网。②污水系统:本工程采用污废合流制,生活污水经各个建筑物污水立管汇集后排入出户干管排水管,出户干管排水管汇集用户排水用水后排入院内主干道的污水干管检查井,污水干管最后接入附近市政污水管网。管材:室外污水干管选用HDPE塑钢缠绕排水管;管网埋深不应小于0.7m,出户干管排水管选用加厚U-PVC排水管,管道埋深不宜小于0.7m。当覆土条件不能满足时,埋地污水管道需做钢套管保护或者混凝土360°包封等保护措施。管道埋深应根据终点排出口高程推算确定。主干道污水干管管径参照平面图,主干管与出户管连接均采用砖砌检查井连接。污水管管径参照平面及纵断面标识,未标注坡道的管段均按i=0.003考虑,管道间连接均采用砖砌检查井连接,检查井采用φ1000检查井,检查井做法详见图集02S5-15。1.2施工程序:A、施工准备工作→开挖沟槽→垫层基础→平基→安管→接口→检查井砌筑→回填夯实。B、污、雨水管道沟槽开挖深度在0.5-1.8M左右,施工时根据管径大小不同、开挖深度不同,采取不同施工方式施工。1.3质量标准沟槽底高程允许误差:0,-30mm安管:中线位移15mm管内高程:±10mm检查井:井身尺寸:±20mm井盖高程:非路面±20mm路面:与道路一致第5页共54页第4页共54页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第5页共54页井底直径:D≤1000mm时,±10mm;D>1000mm时,±15mm1.4地下管线探明:在进行图纸查阅、实地踏勘等调查后,对开挖区域中有管线但不明朗地段,采用人工挖探槽的办法进行处理,并且在开挖时采用专人指挥,以免破坏管线。1.5测量放线:做好沟槽中心及开挖边线的定位,及中心标高的测定,并加密方便施工的导线点和水准点,使施工中随时测量各工序位置和高程。测量管道...
