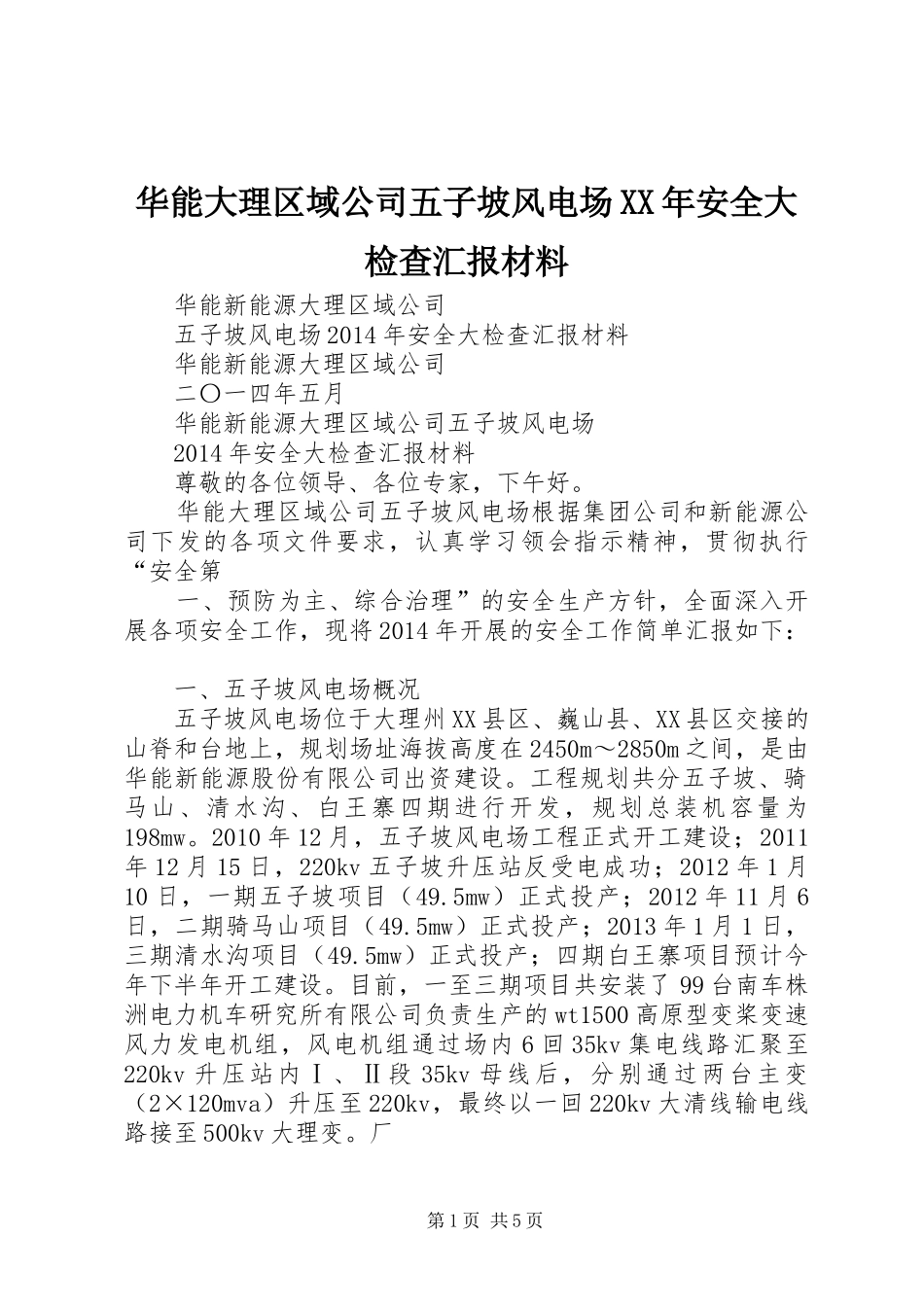

华能大理区域公司五子坡风电场XX年安全大检查汇报材料华能新能源大理区域公司五子坡风电场2014年安全大检查汇报材料华能新能源大理区域公司二〇一四年五月华能新能源大理区域公司五子坡风电场2014年安全大检查汇报材料尊敬的各位领导、各位专家,下午好
华能大理区域公司五子坡风电场根据集团公司和新能源公司下发的各项文件要求,认真学习领会指示精神,贯彻执行“安全第一、预防为主、综合治理”的安全生产方针,全面深入开展各项安全工作,现将2014年开展的安全工作简单汇报如下:一、五子坡风电场概况五子坡风电场位于大理州XX县区、巍山县、XX县区交接的山脊和台地上,规划场址海拔高度在2450m~2850m之间,是由华能新能源股份有限公司出资建设
工程规划共分五子坡、骑马山、清水沟、白王寨四期进行开发,规划总装机容量为198mw
2010年12月,五子坡风电场工程正式开工建设;2011年12月15日,220kv五子坡升压站反受电成功;2012年1月10日,一期五子坡项目(49
5mw)正式投产;2012年11月6日,二期骑马山项目(49
5mw)正式投产;2013年1月1日,三期清水沟项目(49
5mw)正式投产;四期白王寨项目预计今年下半年开工建设
目前,一至三期项目共安装了99台南车株洲电力机车研究所有限公司负责生产的wt1500高原型变桨变速风力发电机组,风电机组通过场内6回35kv集电线路汇聚至220kv升压站内Ⅰ、Ⅱ段35kv母线后,分别通过两台主变(2×120mva)升压至220kv,最终以一回220kv大清线输电线路接至500kv大理变
厂第1页共5页用电共有3套独立电源,其中1号电源由35kvⅠ段母线经35/0
4kv的接地变提供,2号电源由35kvⅡ段母线经35/0
4kv的接地变提供,3号电源由外接凤仪后山线10kv输电线路经10/0
4kv油浸式变压器提供
