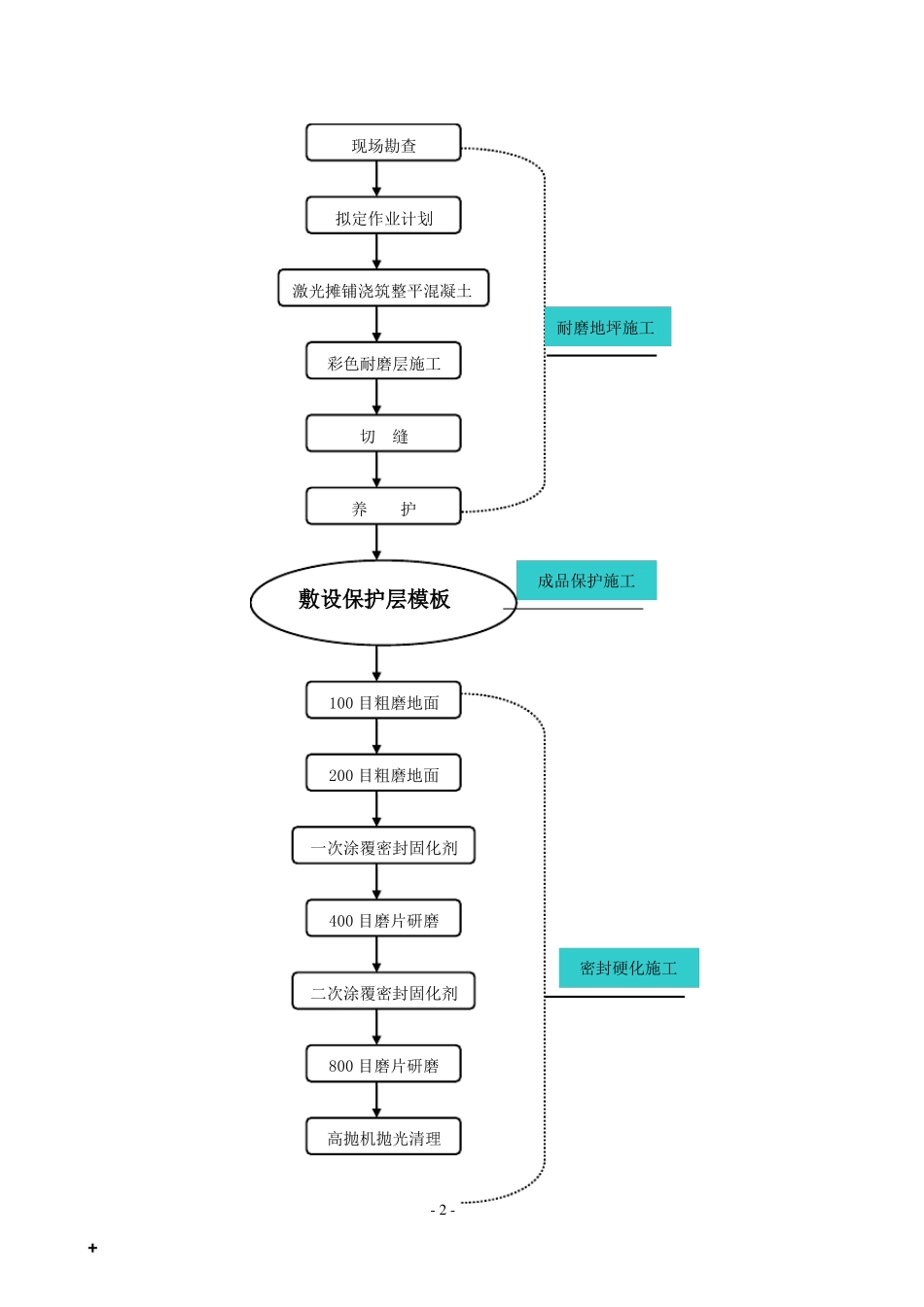

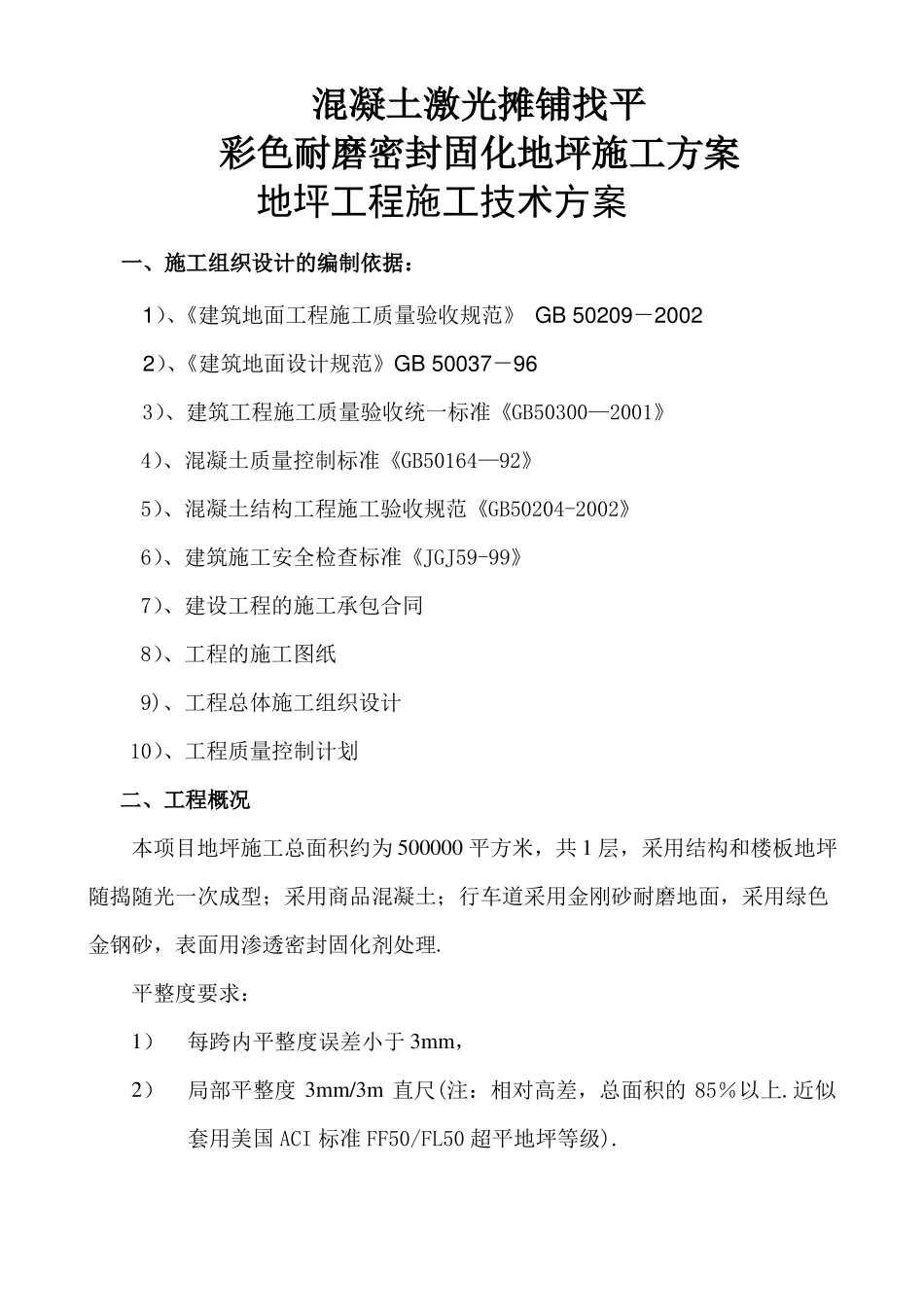

混凝土激光摊铺找平彩色耐磨密封固化地坪施工方案地坪工程施工技术方案一、施工组织设计的编制依据:1)、《建筑地面工程施工质量验收规范》GB50209-20022)、《建筑地面设计规范》GB50037-963)、建筑工程施工质量验收统一标准《GB50300—2001》4)、混凝土质量控制标准《GB50164—92》5)、混凝土结构工程施工验收规范《GB50204-2002》6)、建筑施工安全检查标准《JGJ59-99》7)、建设工程的施工承包合同8)、工程的施工图纸9)、工程总体施工组织设计10)、工程质量控制计划二、工程概况本项目地坪施工总面积约为500000平方米,共1层,采用结构和楼板地坪随捣随光一次成型;采用商品混凝土;行车道采用金刚砂耐磨地面,采用绿色金钢砂,表面用渗透密封固化剂处理.平整度要求:1)每跨内平整度误差小于3mm,2)局部平整度3mm/3m直尺(注:相对高差,总面积的85%以上.近似套用美国ACI标准FF50/FL50超平地坪等级).耐磨地坪施工完毕后做成品保护,防止坠物砸坏地面,然后进行上部结构、地板及屋面的施工。全部结构屋面以及涂刷安装等项目完工后,最后进行密封硬化地坪施工。三、施工条件及技术要求现场必须具备满足要求的施工条件,并且采用合理的施工工艺及施工机具,这是保证地坪施工质量和进度的基本条件。1、提供合格的商品混凝土;2、混凝土规格:按设计要求;3、送料过程中不得随意加水;4、混凝土塌落度:l40±20mm,最大160mm;5、凝结时间:考虑到天气因素,初凝时间初定为5小时左右;6、用激光摊铺机整平;7、人工修复机器无法施工的死角;8、使用双盘抹光机提浆,并使用专用布料机撒料;9、满足要求的水电供给;8、当天气预报在72小时内有雨,或者最低气温低于3℃,不得施工;10、耐磨施工结束后,全部地坪表面敷设双层模板,以保护地坪不受损伤。保护层相邻模板之间的缝隙必须小于1cm,上下层接缝位置错开.四、地坪工程施工流程及工艺施工流程图(见下页)-1-+现场勘查拟定作业计划激光摊铺浇筑整平混凝土耐磨地坪施工彩色耐磨层施工切缝养护成品保护施工敷设保护层模板100目粗磨地面200目粗磨地面一次涂覆密封固化剂400目磨片研磨密封硬化施工二次涂覆密封固化剂800目磨片研磨高抛机抛光清理-2-1.现场勘探确定每日施工区域,架设精密激光水准仪(误差等级≤±1.5mm/10m长),检查垫层标高是否合格.不合格处做标记,及时通知项目部整改。2.拟定作业计划按项目部指令,提前做好作业计划,确定下次作业的工作量,并安排相应的机具和作业人员,确保施工顺利进行.拟定作业计划时需考虑的事宜:a.气候因素;b。铺筑作业及人员安排;c。设定铺筑区域,确定日铺筑面积;d。各岗位施工人员的构成;e。混凝土铺筑前必须仔细确认每项事宜,如遇到突发事件,需要延长作业时间,必须对已施工区域进行保养.年月日地坪作业计划1、施工区域:2、施工面积:m23、施工内容:4、最高气温:℃最低气温:℃5、雨/雪预报:6、其他事项:施工负责人:总包项目部施工员:3.浇筑混凝土激光摊铺整平-3-1)确定标高基准点;2)架设精密激光水准仪,并调整机器处于待机状态;3)据工地现场情况确定合理的铺筑方向,一排结束后重复进行;4)人工初摊,用手持杆检查,保持混凝土标高高于基准标高约5mm;5)激光整平机整平;6)局部边角处由专人进行刮尺镘刀修平;7)考虑到商混塌落度的不一致性对地坪平整度的不利影响,激光整平机整平后,待表面水分渗出时,用刮尺修刮表面凹凸处,同时去除表面浮水.采用先进激光系统控制平整度4、耐磨施工1)去除表面浮浆。如混凝土整平后表面有浮浆,应使用刮尺将表面浮浆均匀的刮掉;2)待混凝土初凝时(人站立到混凝土表面只有约3~5mm深脚印时),使用双盘抹光机(安装圆盘)进行作业,将表面沙浆层搓打均匀(提浆);3)在提好浆后的混凝土表面上,使用耐磨骨料撒布机均匀撒布2/3用量的耐磨骨料(约3kg),;4)用3m靠尺检查平整度,并局部人工补料修刮,将骨料均匀刮平;5)撒料后,水分不均匀的地方需使用刮杠将耐磨骨料抹平,然后用抹光机(圆盘)压入混凝土内,与表层混凝土充分混合;6)接着再使用耐磨骨料撒布机均匀撒布剩余的1/3用量的耐磨骨料于混凝土表面;7)用双盘抹...
