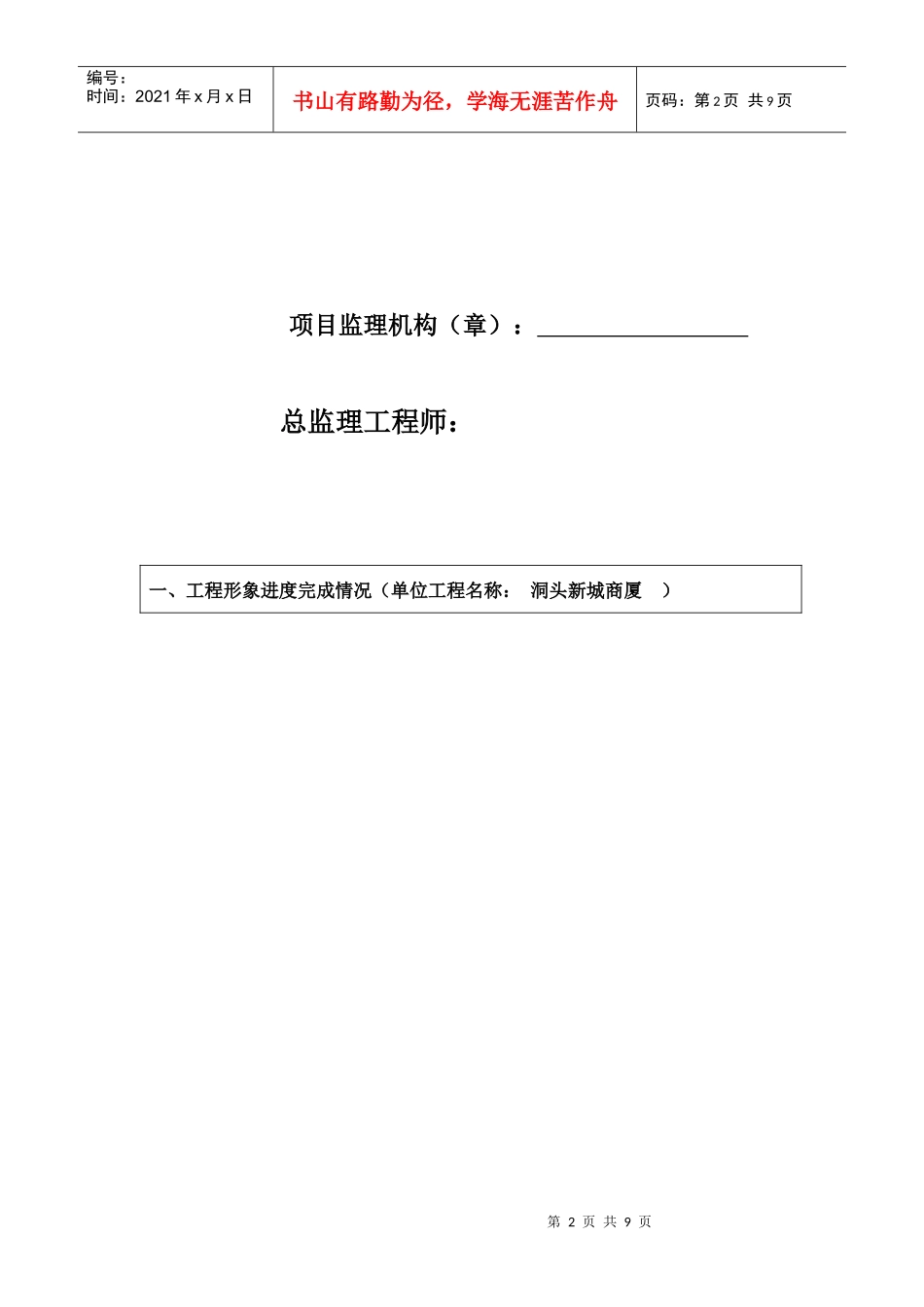

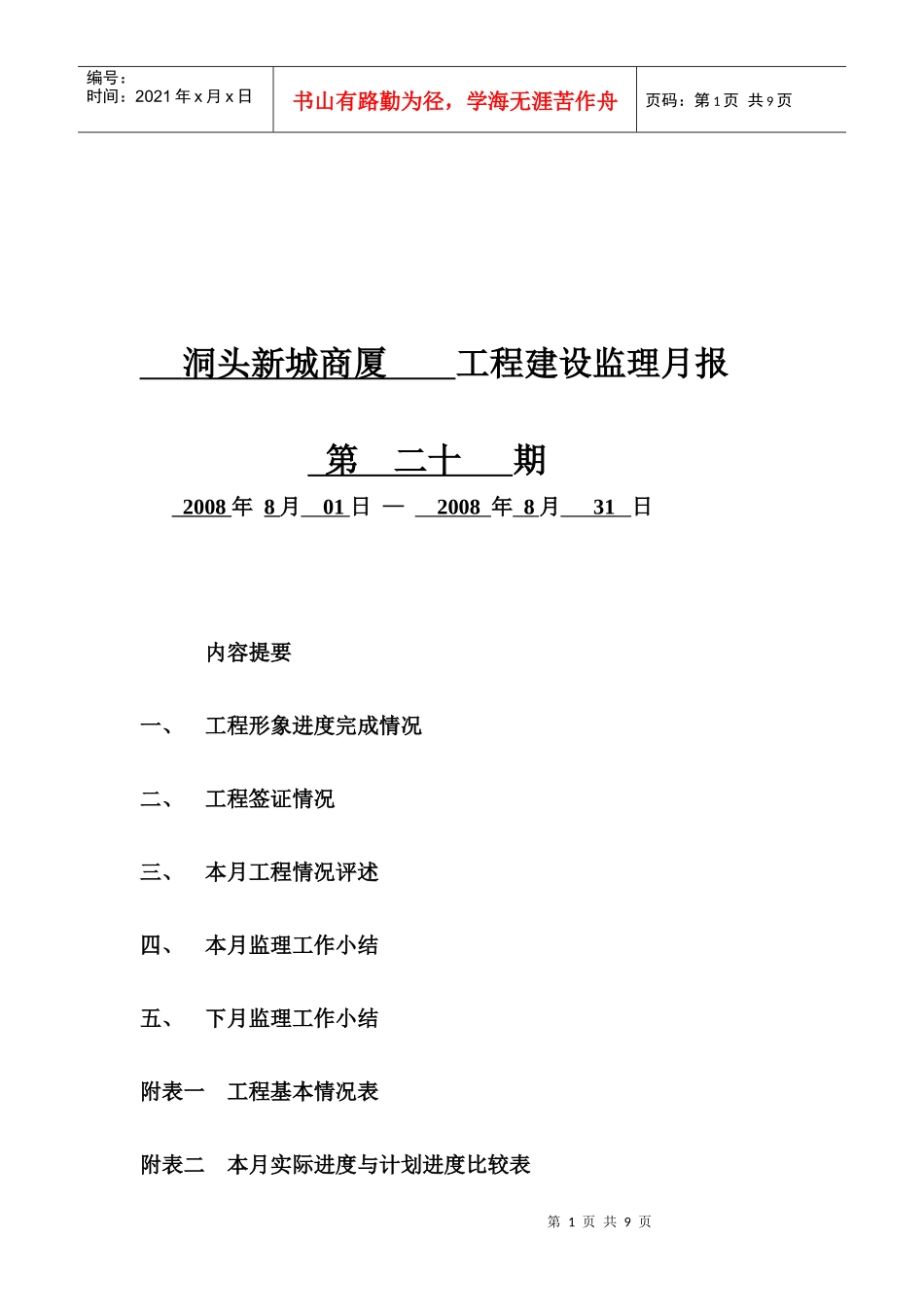

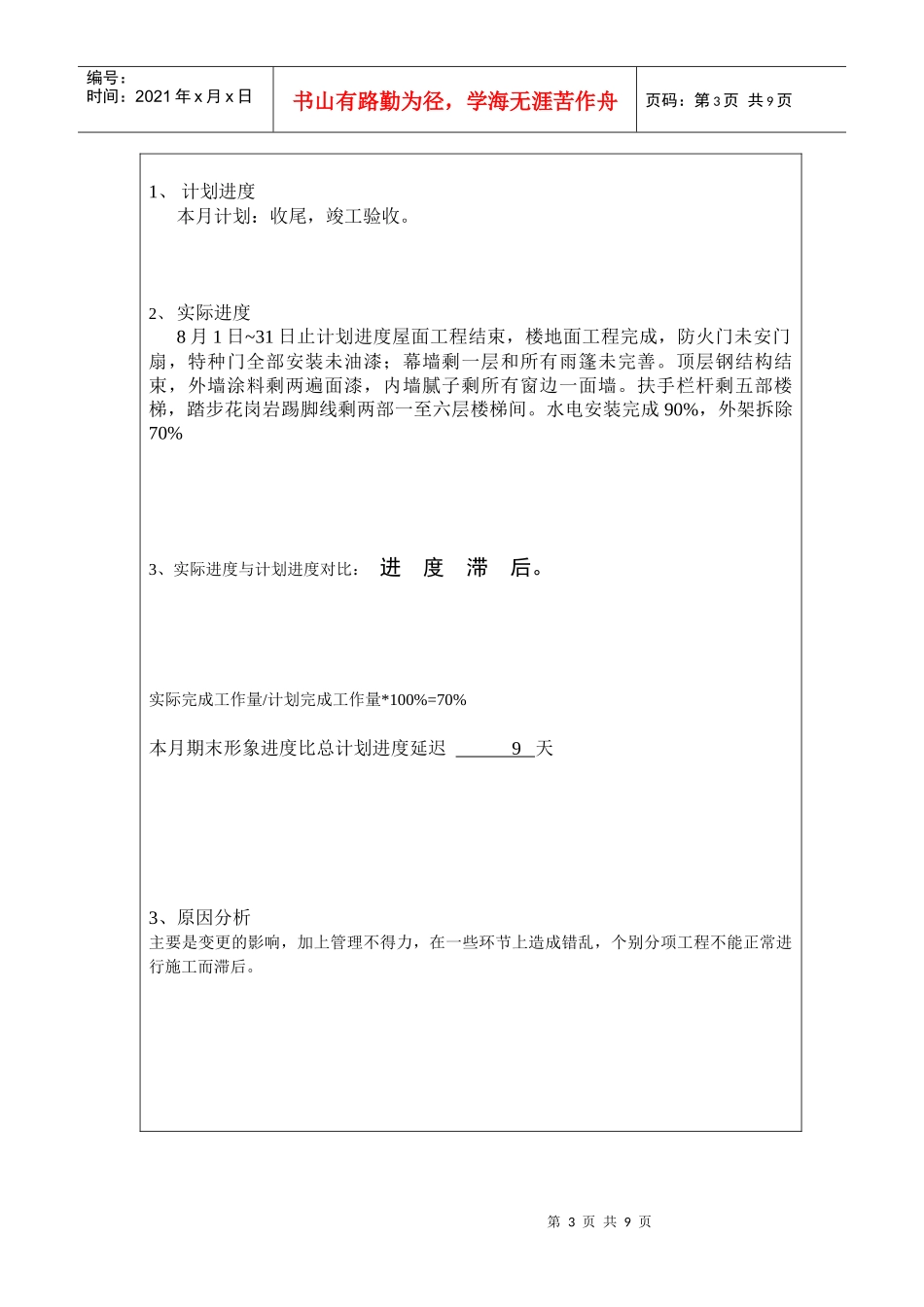

第1页共9页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共9页洞头新城商厦工程建设监理月报第二十期2008年8月01日—2008年8月31日内容提要一、工程形象进度完成情况二、工程签证情况三、本月工程情况评述四、本月监理工作小结五、下月监理工作小结附表一工程基本情况表附表二本月实际进度与计划进度比较表第2页共9页第1页共9页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共9页项目监理机构(章):总监理工程师:一、工程形象进度完成情况(单位工程名称:洞头新城商厦)第3页共9页第2页共9页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共9页1、计划进度本月计划:收尾,竣工验收
2、实际进度8月1日~31日止计划进度屋面工程结束,楼地面工程完成,防火门未安门扇,特种门全部安装未油漆;幕墙剩一层和所有雨篷未完善
顶层钢结构结束,外墙涂料剩两遍面漆,内墙腻子剩所有窗边一面墙
扶手栏杆剩五部楼梯,踏步花岗岩踢脚线剩两部一至六层楼梯间
水电安装完成90%,外架拆除70%3、实际进度与计划进度对比:进度滞后
实际完成工作量/计划完成工作量*100%=70%本月期末形象进度比总计划进度延迟9天3、原因分析主要是变更的影响,加上管理不得力,在一些环节上造成错乱,个别分项工程不能正常进行施工而滞后
第4页共9页第3页共9页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共9页二、工程签证情况(单位工程名称:)序号签证项目名称次数备注本月开工以来累计1工程开工报审表(A1—1)12复工报审表(A1—2)3施工组织设计(专项施工方案)报审表(A2)54分包单位资格报审表(A3)5承包单位通知单(A4):分项、分部工程等验收通知6承包单位通知单(A4):需实施旁站监理通知7承包单位报审(通用)(A5
