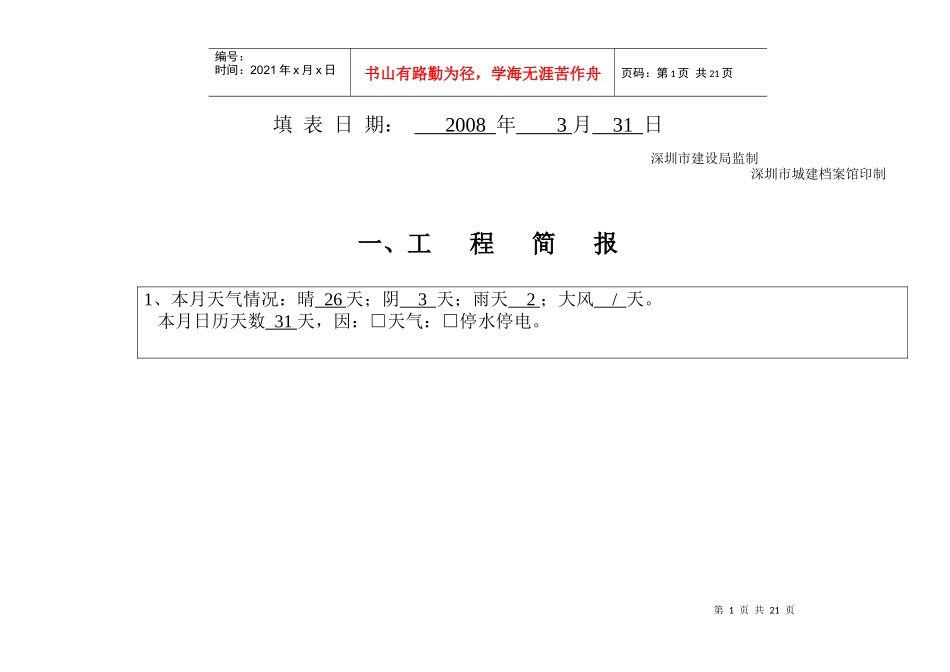

深施监统B14工程建设监理月报第十一期(2008年3月)项目名称:泰然水松大厦项目监理单位:深圳市中侨物业工程监理有限公司总监理工程师:何元清第1页共21页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共21页填表日期:2008年3月31日深圳市建设局监制深圳市城建档案馆印制一、工程简报1、本月天气情况:晴26天;阴3天;雨天2;大风/天
本月日历天数31天,因:□天气:□停水停电

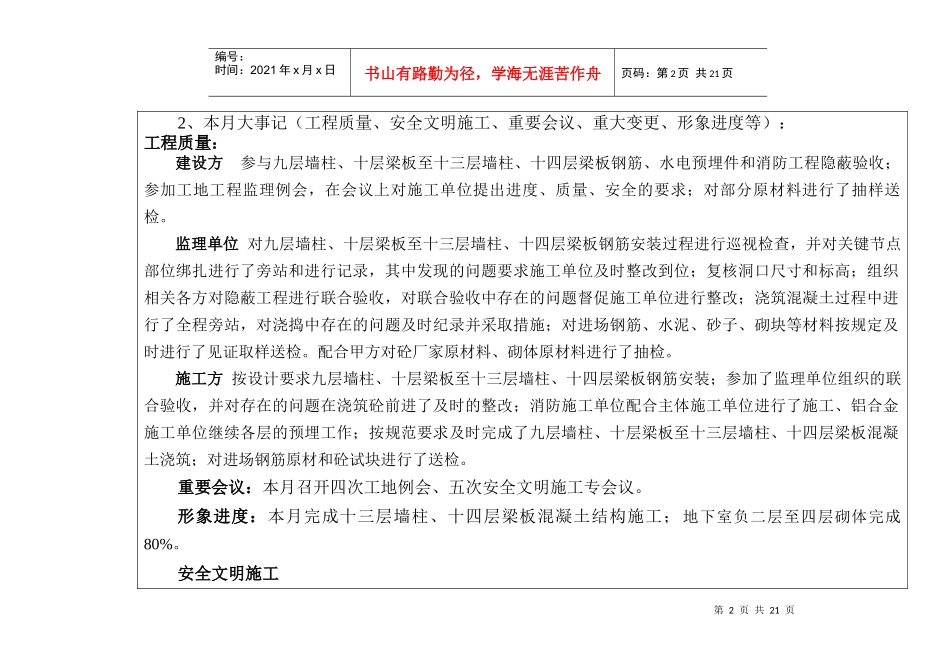

第2页共21页第1页共21页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共21页2、本月大事记(工程质量、安全文明施工、重要会议、重大变更、形象进度等):工程质量:建设方参与九层墙柱、十层梁板至十三层墙柱、十四层梁板钢筋、水电预埋件和消防工程隐蔽验收;参加工地工程监理例会,在会议上对施工单位提出进度、质量、安全的要求;对部分原材料进行了抽样送检
监理单位对九层墙柱、十层梁板至十三层墙柱、十四层梁板钢筋安装过程进行巡视检查,并对关键节点部位绑扎进行了旁站和进行记录,其中发现的问题要求施工单位及时整改到位;复核洞口尺寸和标高;组织相关各方对隐蔽工程进行联合验收,对联合验收中存在的问题督促施工单位进行整改;浇筑混凝土过程中进行了全程旁站,对浇捣中存在的问题及时纪录并采取措施;对进场钢筋、水泥、砂子、砌块等材料按规定及时进行了见证取样送检
配合甲方对砼厂家原材料、砌体原材料进行了抽检
施工方按设计要求九层墙柱、十层梁板至十三层墙柱、十四层梁板钢筋安装;参加了监理单位组织的联合验收,并对存在的问题在浇筑砼前进了及时的整改;消防施工单位配合主体施工单位进行了施工、铝合金施工单位继续各层的预埋工作;按规范要求及时完成了九层墙柱、十层梁板至十三层墙柱、十四层梁板混凝土浇筑;对进场钢筋原材和砼试块进行了送检
重要会议:本月召开四次工地例会、五次安全文明施工专会
