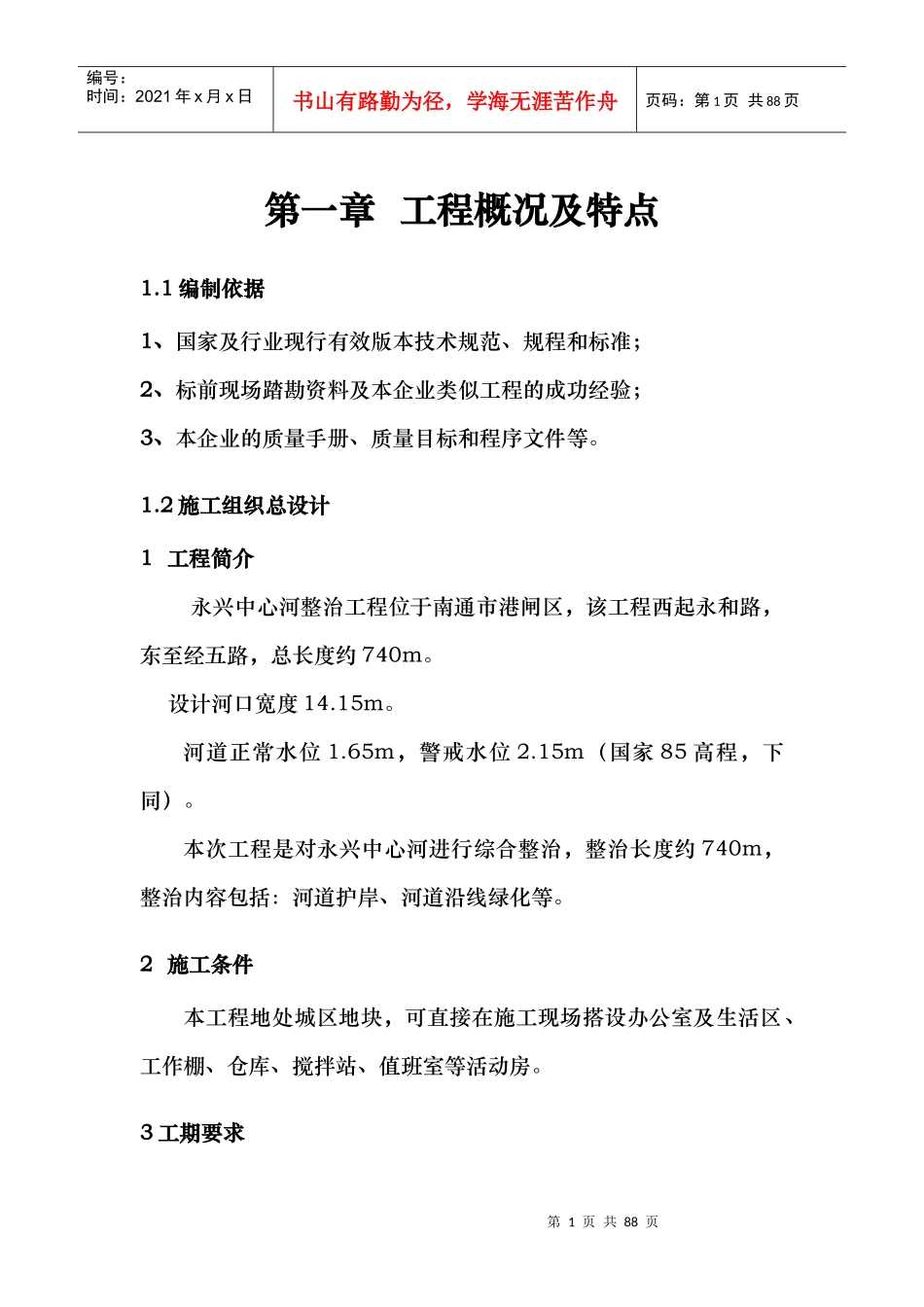

第1页共88页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共88页第一章工程概况及特点1
1编制依据1、国家及行业现行有效版本技术规范、规程和标准;2、标前现场踏勘资料及本企业类似工程的成功经验;3、本企业的质量手册、质量目标和程序文件等
2施工组织总设计1工程简介永兴中心河整治工程位于南通市港闸区,该工程西起永和路,东至经五路,总长度约740m
设计河口宽度14
河道正常水位1
65m,警戒水位2
15m(国家85高程,下同)
本次工程是对永兴中心河进行综合整治,整治长度约740m,整治内容包括:河道护岸、河道沿线绿化等
2施工条件本工程地处城区地块,可直接在施工现场搭设办公室及生活区、工作棚、仓库、搅拌站、值班室等活动房

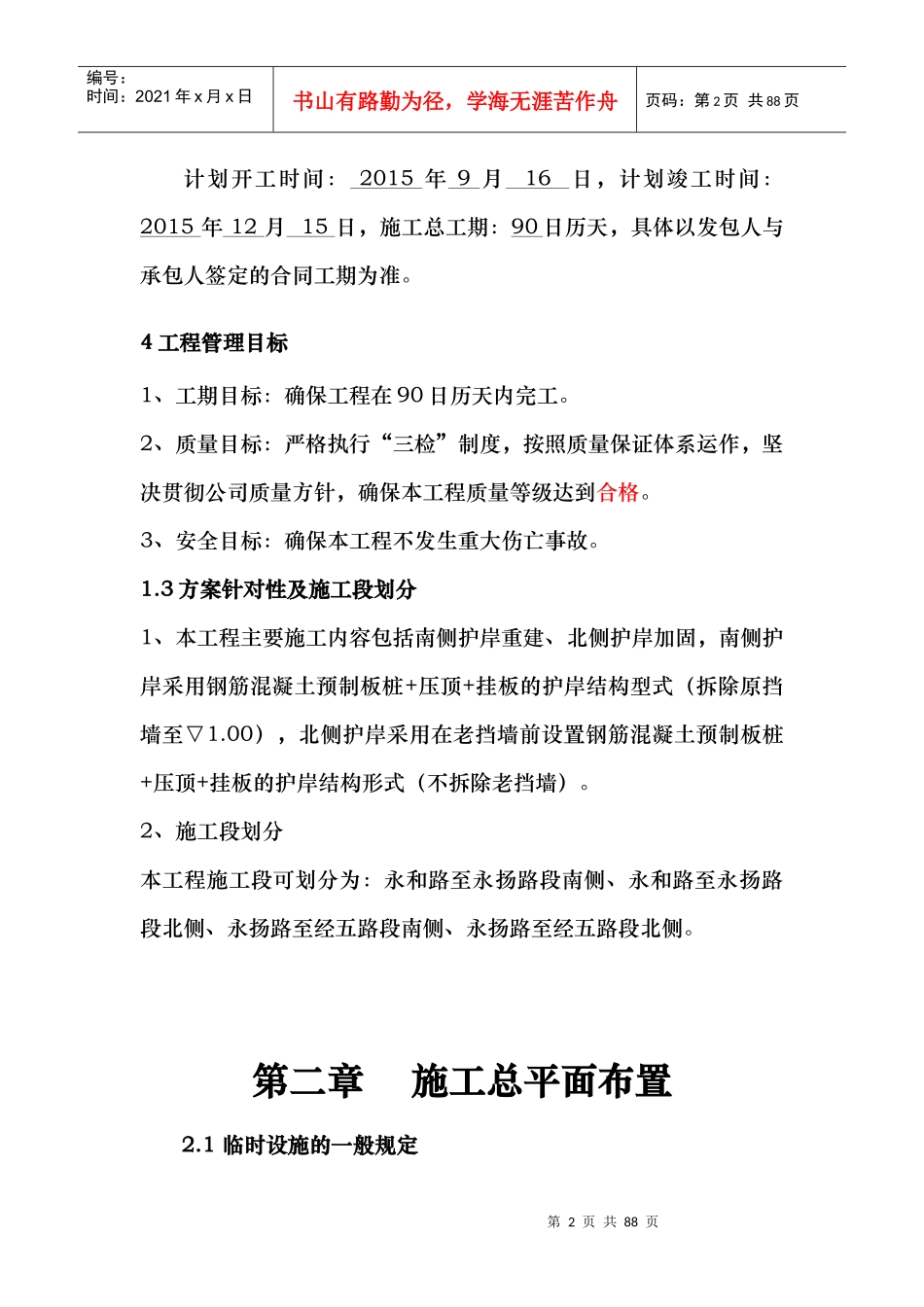

3工期要求第2页共88页第1页共88页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共88页计划开工时间:2015年9月16日,计划竣工时间:2015年12月15日,施工总工期:90日历天,具体以发包人与承包人签定的合同工期为准
4工程管理目标1、工期目标:确保工程在90日历天内完工
2、质量目标:严格执行“三检”制度,按照质量保证体系运作,坚决贯彻公司质量方针,确保本工程质量等级达到合格
3、安全目标:确保本工程不发生重大伤亡事故
3方案针对性及施工段划分1、本工程主要施工内容包括南侧护岸重建、北侧护岸加固,南侧护岸采用钢筋混凝土预制板桩+压顶+挂板的护岸结构型式(拆除原挡墙至▽1
00),北侧护岸采用在老挡墙前设置钢筋混凝土预制板桩+压顶+挂板的护岸结构形式(不拆除老挡墙)
2、施工段划分本工程施工段可划分为:永和路至永扬路段南侧、永和路至永扬路段北侧、永扬路至经五路段南侧、永扬路至经五路段北侧

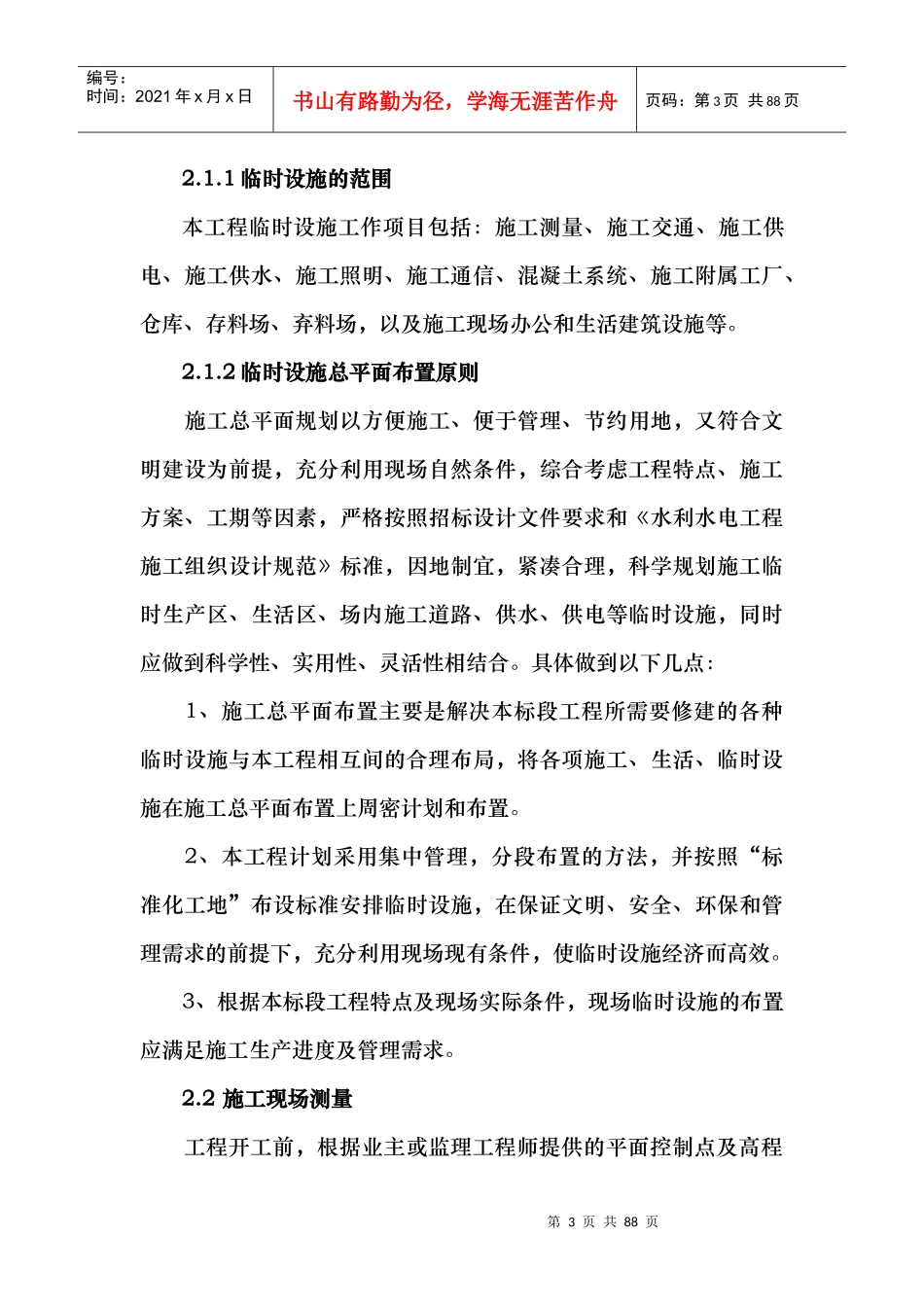

第二章施工总平面布置2
1临时设施的一般规定第3页共88页第2页共88页编号:时间:
