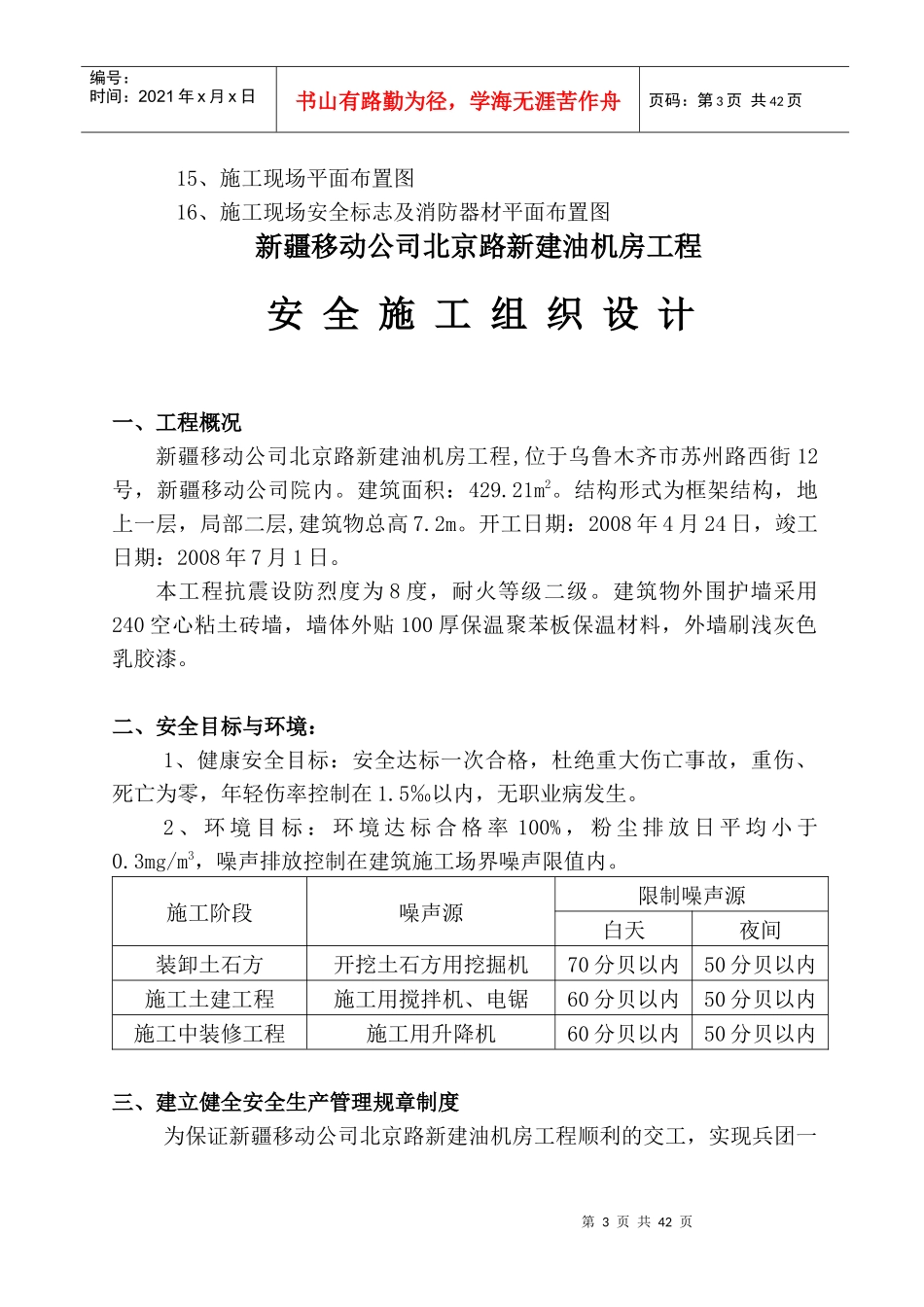

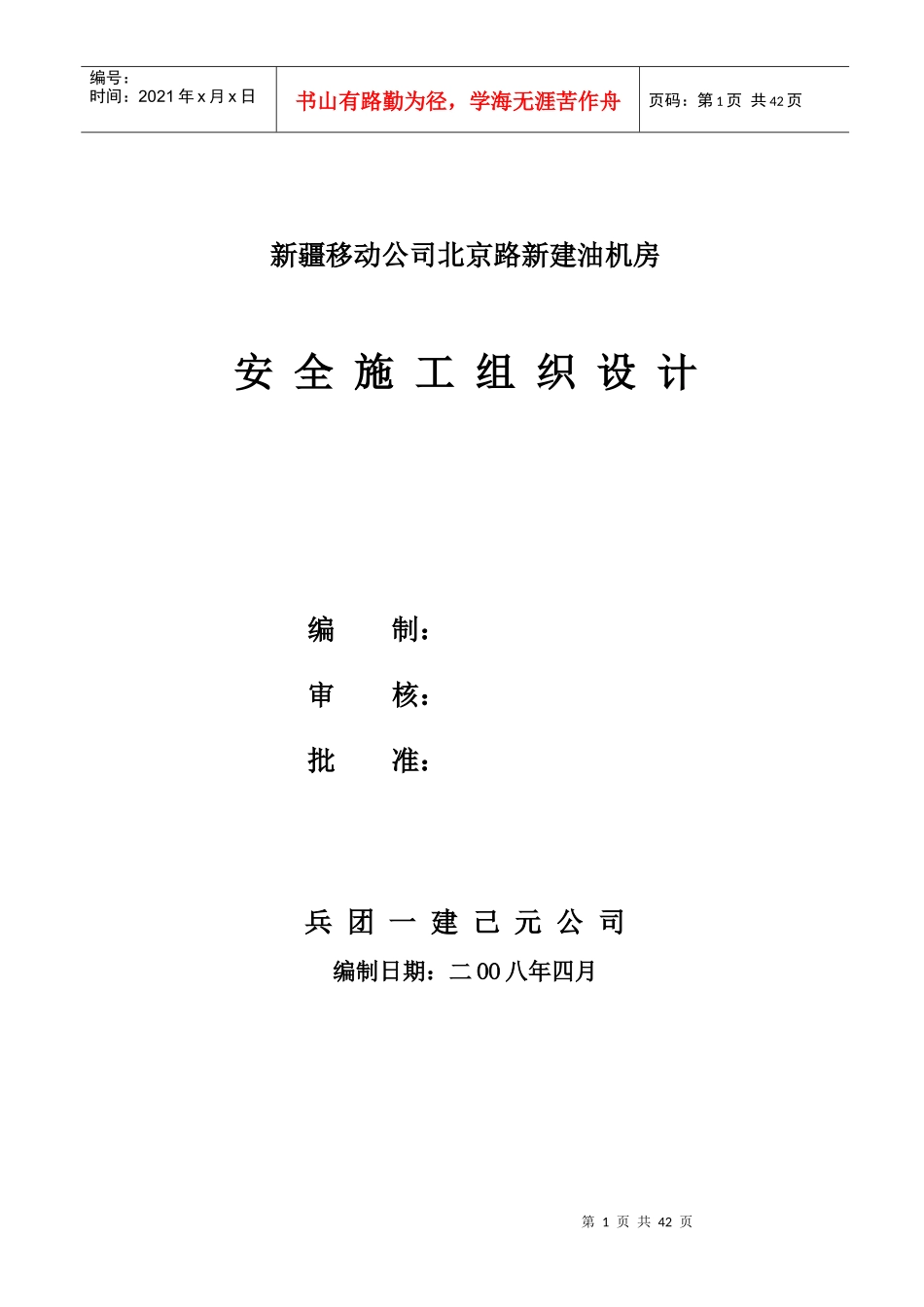

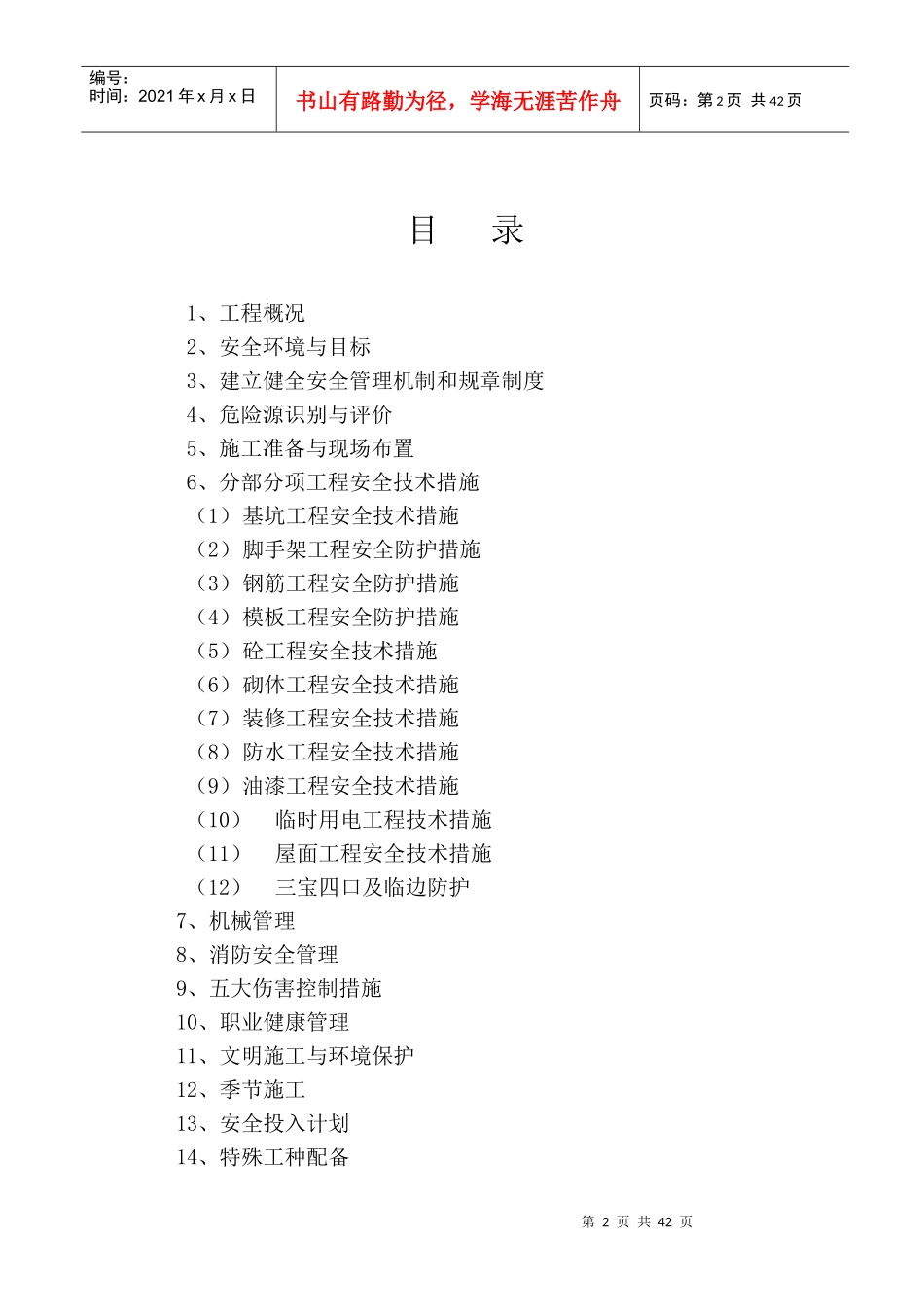

第1页共42页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共42页新疆移动公司北京路新建油机房安全施工组织设计编制:审核:批准:兵团一建己元公司编制日期:二OO八年四月第2页共42页第1页共42页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共42页目录1、工程概况2、安全环境与目标3、建立健全安全管理机制和规章制度4、危险源识别与评价5、施工准备与现场布置6、分部分项工程安全技术措施(1)基坑工程安全技术措施(2)脚手架工程安全防护措施(3)钢筋工程安全防护措施(4)模板工程安全防护措施(5)砼工程安全技术措施(6)砌体工程安全技术措施(7)装修工程安全技术措施(8)防水工程安全技术措施(9)油漆工程安全技术措施(10)临时用电工程技术措施(11)屋面工程安全技术措施(12)三宝四口及临边防护7、机械管理8、消防安全管理9、五大伤害控制措施10、职业健康管理11、文明施工与环境保护12、季节施工13、安全投入计划14、特殊工种配备第3页共42页第2页共42页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共42页15、施工现场平面布置图16、施工现场安全标志及消防器材平面布置图新疆移动公司北京路新建油机房工程安全施工组织设计一、工程概况新疆移动公司北京路新建油机房工程,位于乌鲁木齐市苏州路西街12号,新疆移动公司院内
建筑面积:429
结构形式为框架结构,地上一层,局部二层,建筑物总高7
开工日期:2008年4月24日,竣工日期:2008年7月1日
本工程抗震设防烈度为8度,耐火等级二级
建筑物外围护墙采用240空心粘土砖墙,墙体外贴100厚保温聚苯板保温材料,外墙刷浅灰色乳胶漆
二、安全目标与环境:1、健康安全目标:安全达标一次合格,杜绝重大伤亡事故,重伤、死亡为零,年轻伤率控
