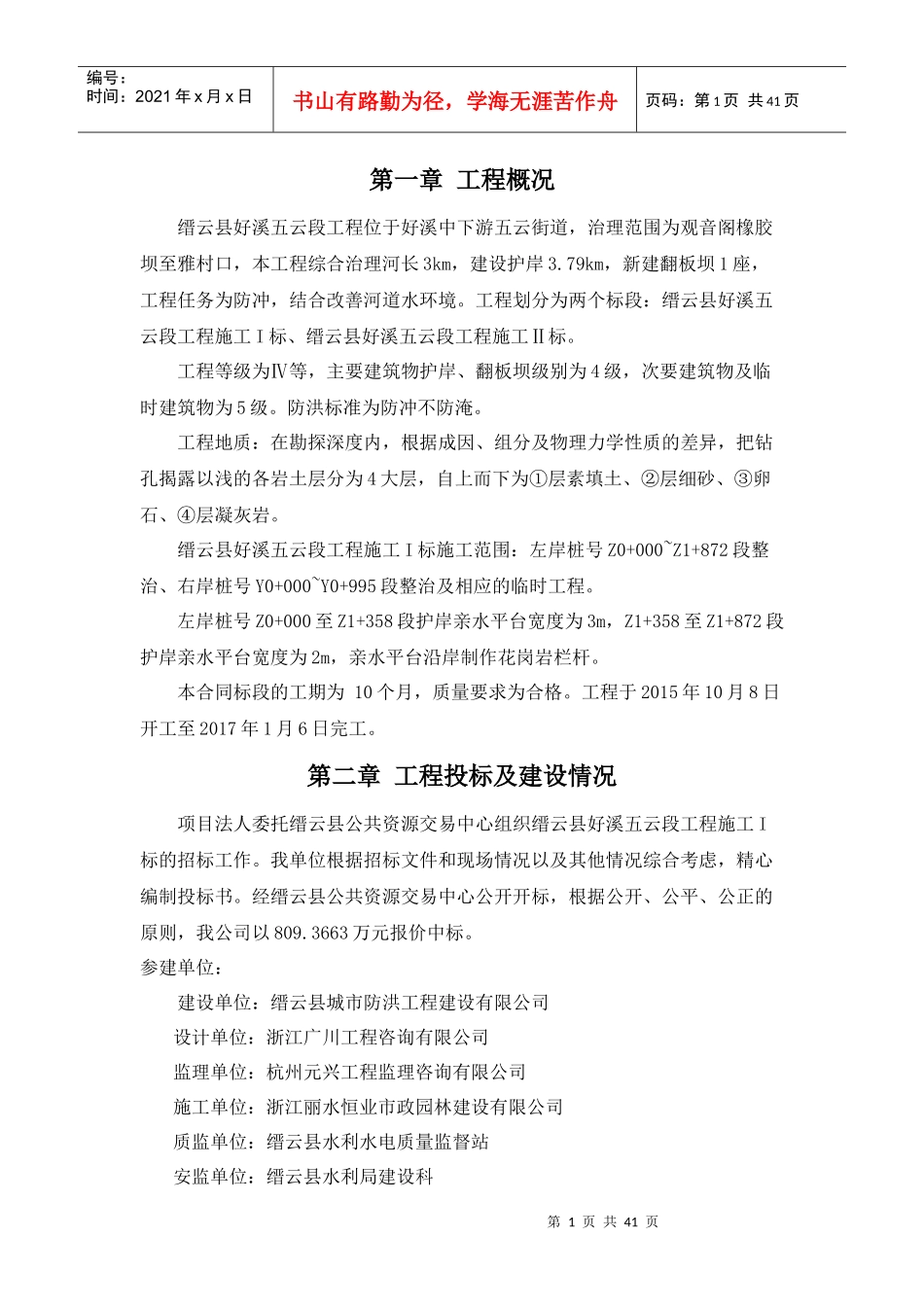

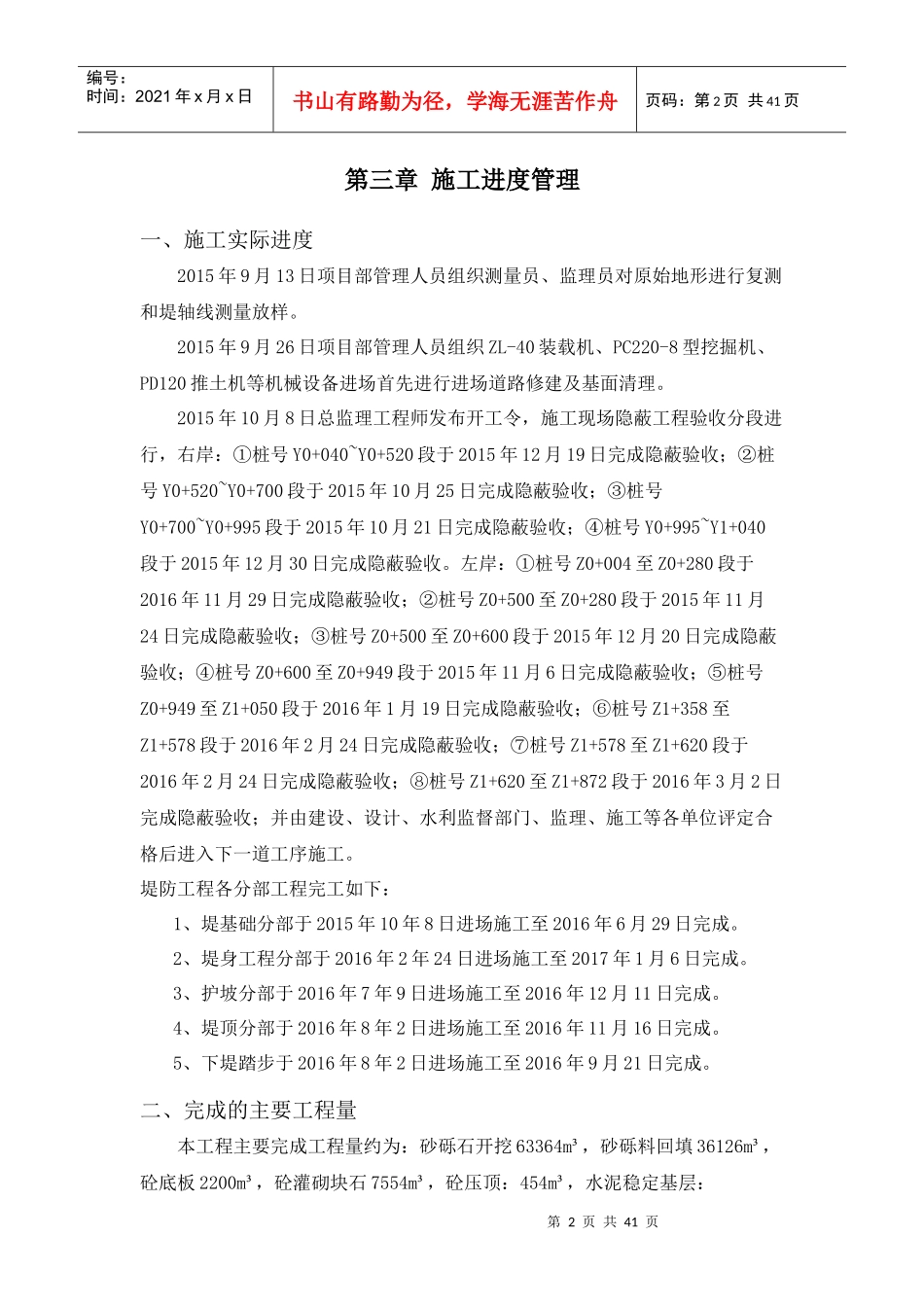

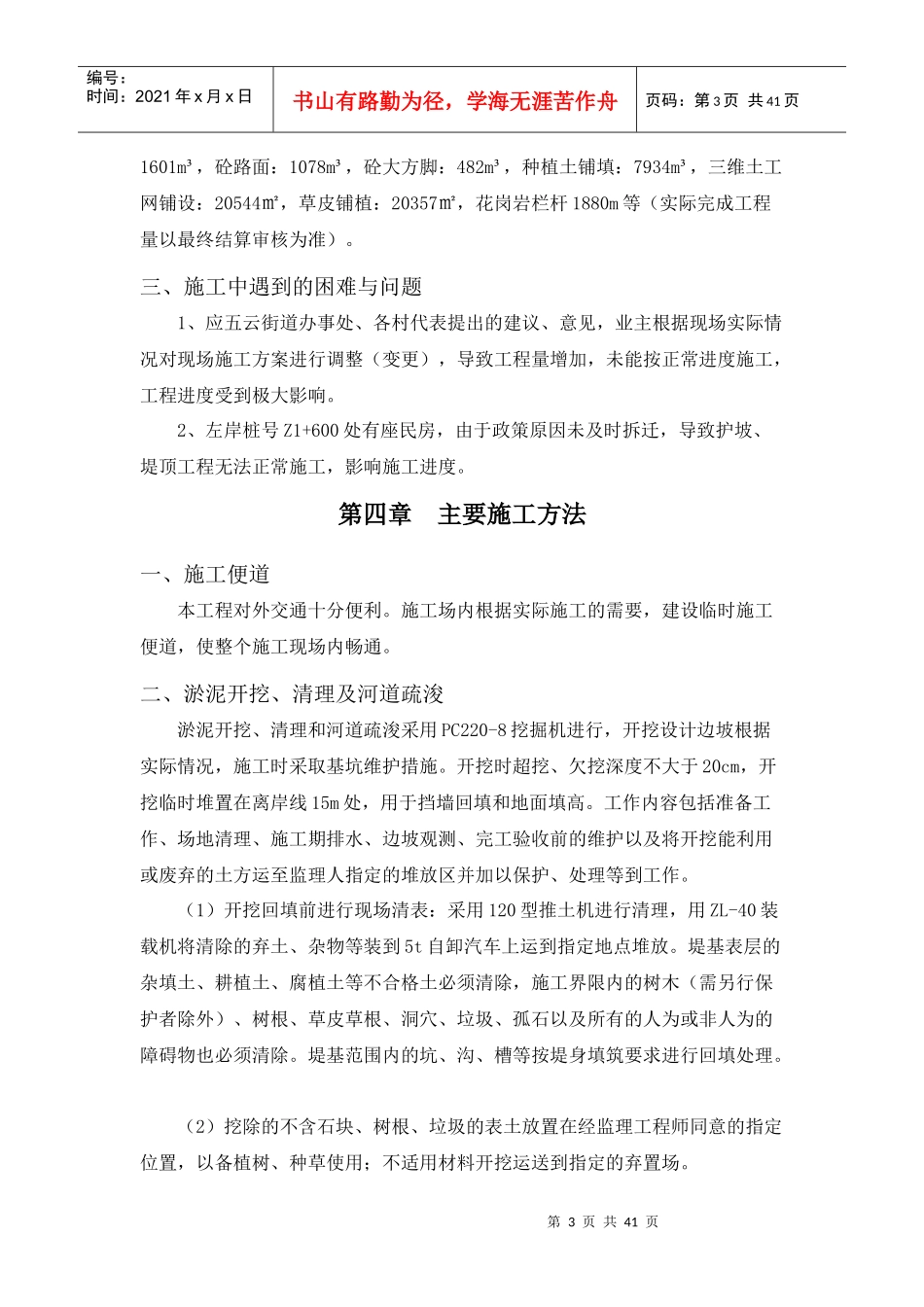

第1页共41页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共41页第一章工程概况缙云县好溪五云段工程位于好溪中下游五云街道,治理范围为观音阁橡胶坝至雅村口,本工程综合治理河长3km,建设护岸3.79km,新建翻板坝1座,工程任务为防冲,结合改善河道水环境。工程划分为两个标段:缙云县好溪五云段工程施工I标、缙云县好溪五云段工程施工Ⅱ标。工程等级为Ⅳ等,主要建筑物护岸、翻板坝级别为4级,次要建筑物及临时建筑物为5级。防洪标准为防冲不防淹。工程地质:在勘探深度内,根据成因、组分及物理力学性质的差异,把钻孔揭露以浅的各岩土层分为4大层,自上而下为①层素填土、②层细砂、③卵石、④层凝灰岩。缙云县好溪五云段工程施工I标施工范围:左岸桩号Z0+000~Z1+872段整治、右岸桩号Y0+000~Y0+995段整治及相应的临时工程。左岸桩号Z0+000至Z1+358段护岸亲水平台宽度为3m,Z1+358至Z1+872段护岸亲水平台宽度为2m,亲水平台沿岸制作花岗岩栏杆。本合同标段的工期为10个月,质量要求为合格。工程于2015年10月8日开工至2017年1月6日完工。第二章工程投标及建设情况项目法人委托缙云县公共资源交易中心组织缙云县好溪五云段工程施工I标的招标工作。我单位根据招标文件和现场情况以及其他情况综合考虑,精心编制投标书。经缙云县公共资源交易中心公开开标,根据公开、公平、公正的原则,我公司以809.3663万元报价中标。参建单位:建设单位:缙云县城市防洪工程建设有限公司设计单位:浙江广川工程咨询有限公司监理单位:杭州元兴工程监理咨询有限公司施工单位:浙江丽水恒业市政园林建设有限公司质监单位:缙云县水利水电质量监督站安监单位:缙云县水利局建设科第2页共41页第1页共41页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共41页第三章施工进度管理一、施工实际进度2015年9月13日项目部管理人员组织测量员、监理员对原始地形进行复测和堤轴线测量放样。2015年9月26日项目部管理人员组织ZL-40装载机、PC220-8型挖掘机、PD120推土机等机械设备进场首先进行进场道路修建及基面清理。2015年10月8日总监理工程师发布开工令,施工现场隐蔽工程验收分段进行,右岸:①桩号Y0+040~Y0+520段于2015年12月19日完成隐蔽验收;②桩号Y0+520~Y0+700段于2015年10月25日完成隐蔽验收;③桩号Y0+700~Y0+995段于2015年10月21日完成隐蔽验收;④桩号Y0+995~Y1+040段于2015年12月30日完成隐蔽验收。左岸:①桩号Z0+004至Z0+280段于2016年11月29日完成隐蔽验收;②桩号Z0+500至Z0+280段于2015年11月24日完成隐蔽验收;③桩号Z0+500至Z0+600段于2015年12月20日完成隐蔽验收;④桩号Z0+600至Z0+949段于2015年11月6日完成隐蔽验收;⑤桩号Z0+949至Z1+050段于2016年1月19日完成隐蔽验收;⑥桩号Z1+358至Z1+578段于2016年2月24日完成隐蔽验收;⑦桩号Z1+578至Z1+620段于2016年2月24日完成隐蔽验收;⑧桩号Z1+620至Z1+872段于2016年3月2日完成隐蔽验收;并由建设、设计、水利监督部门、监理、施工等各单位评定合格后进入下一道工序施工。堤防工程各分部工程完工如下:1、堤基础分部于2015年10年8日进场施工至2016年6月29日完成。2、堤身工程分部于2016年2年24日进场施工至2017年1月6日完成。3、护坡分部于2016年7年9日进场施工至2016年12月11日完成。4、堤顶分部于2016年8年2日进场施工至2016年11月16日完成。5、下堤踏步于2016年8年2日进场施工至2016年9月21日完成。二、完成的主要工程量本工程主要完成工程量约为:砂砾石开挖63364m³,砂砾料回填36126m³,砼底板2200m³,砼灌砌块石7554m³,砼压顶:454m³,水泥稳定基层:第3页共41页第2页共41页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共41页1601m³,砼路面:1078m³,砼大方脚:482m³,种植土铺填:7934m³,三维土工网铺设:20544㎡,草皮铺植:20357㎡,花岗岩栏杆1880m等(实际完成工程量以最终结算审核为准)。三、施工中遇到的困难与问题1、应五云街道办事处、各村代表提出的建议、意见,业主根据现场实际情况对现场施工方案进行调整(变更),导致工程量增...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

水利水电工程施工管理报告(doc 39页)

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
