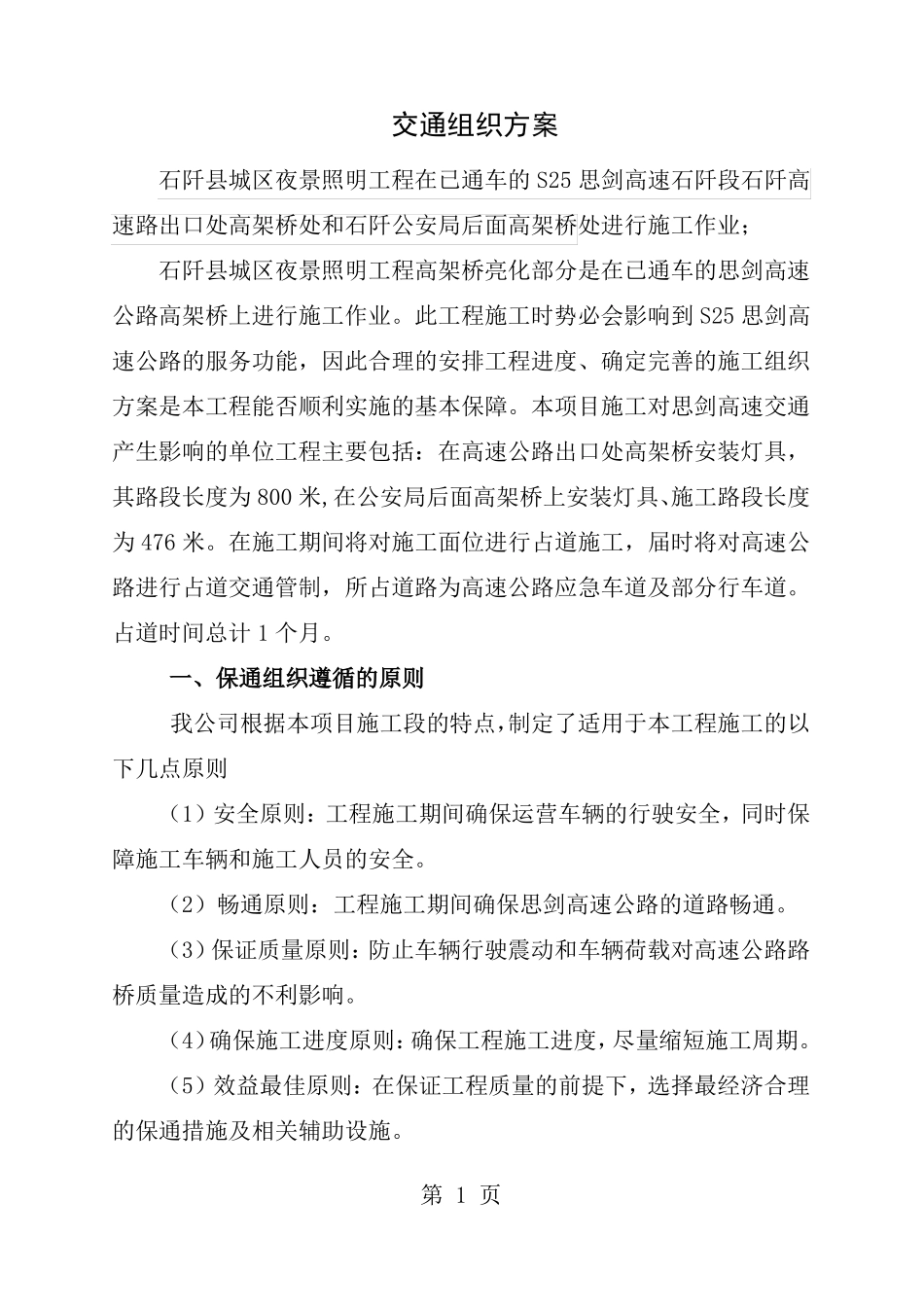

交通组织方案石阡县城区夜景照明工程在已通车的S25思剑高速石阡段石阡高速路出口处高架桥处和石阡公安局后面高架桥处进行施工作业;石阡县城区夜景照明工程高架桥亮化部分是在已通车的思剑高速公路高架桥上进行施工作业
此工程施工时势必会影响到S25思剑高速公路的服务功能,因此合理的安排工程进度、确定完善的施工组织方案是本工程能否顺利实施的基本保障
本项目施工对思剑高速交通产生影响的单位工程主要包括:在高速公路出口处高架桥安装灯具,其路段长度为800米,在公安局后面高架桥上安装灯具、施工路段长度为476米
在施工期间将对施工面位进行占道施工,届时将对高速公路进行占道交通管制,所占道路为高速公路应急车道及部分行车道
占道时间总计1个月
一、保通组织遵循的原则我公司根据本项目施工段的特点,制定了适用于本工程施工的以下几点原则(1)安全原则:工程施工期间确保运营车辆的行驶安全,同时保障施工车辆和施工人员的安全
(2)畅通原则:工程施工期间确保思剑高速公路的道路畅通
(3)保证质量原则:防止车辆行驶震动和车辆荷载对高速公路路桥质量造成的不利影响
(4)确保施工进度原则:确保工程施工进度,尽量缩短施工周期
(5)效益最佳原则:在保证工程质量的前提下,选择最经济合理的保通措施及相关辅助设施

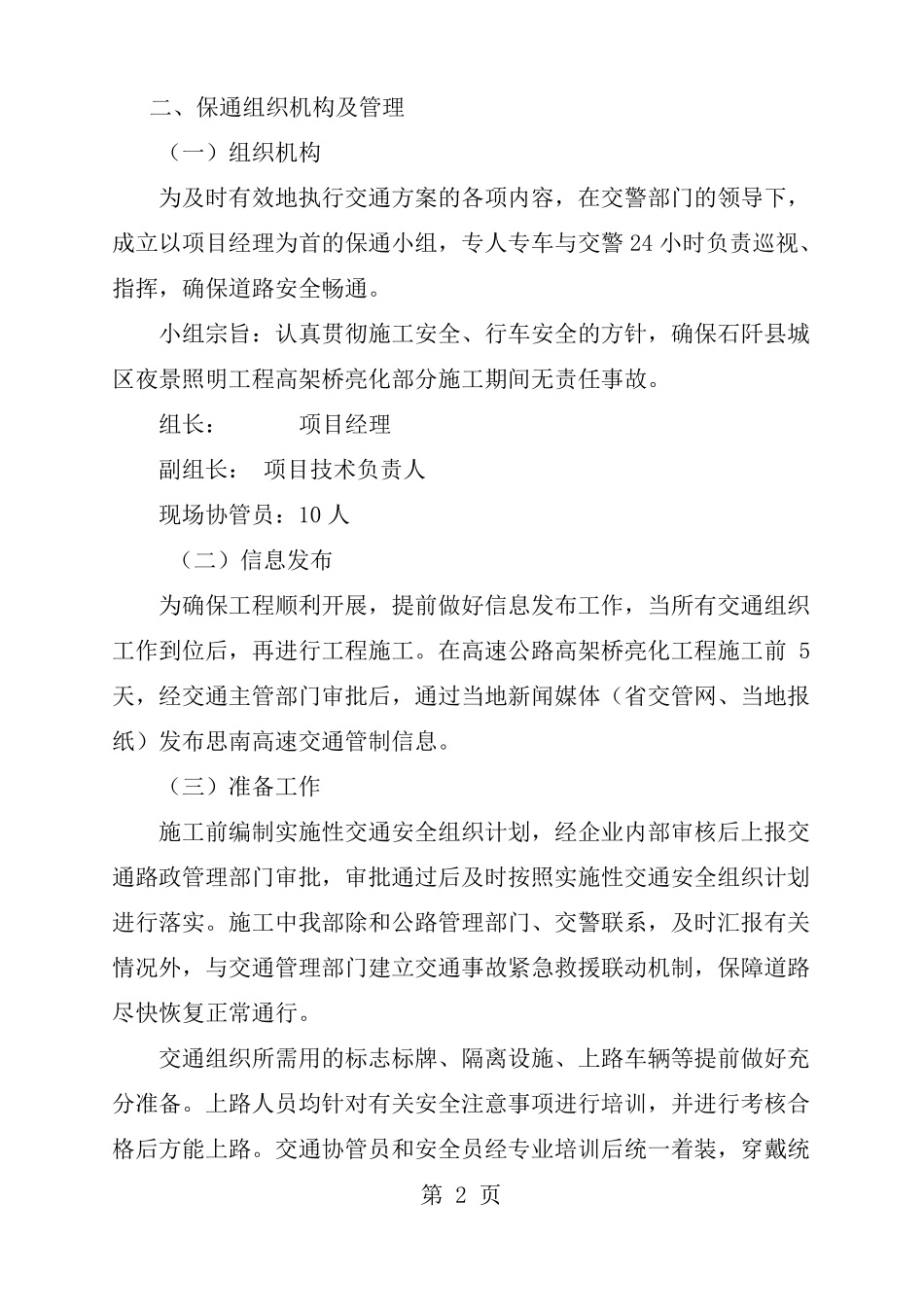

第1页二、保通组织机构及管理(一)组织机构为及时有效地执行交通方案的各项内容,在交警部门的领导下,成立以项目经理为首的保通小组,专人专车与交警24小时负责巡视、指挥,确保道路安全畅通
小组宗旨:认真贯彻施工安全、行车安全的方针,确保石阡县城区夜景照明工程高架桥亮化部分施工期间无责任事故
组长:项目经理副组长:项目技术负责人现场协管员:10人(二)信息发布为确保工程顺利开展,提前做好信息发布工作,当所有交通组织工作到位后,再进行工程施工

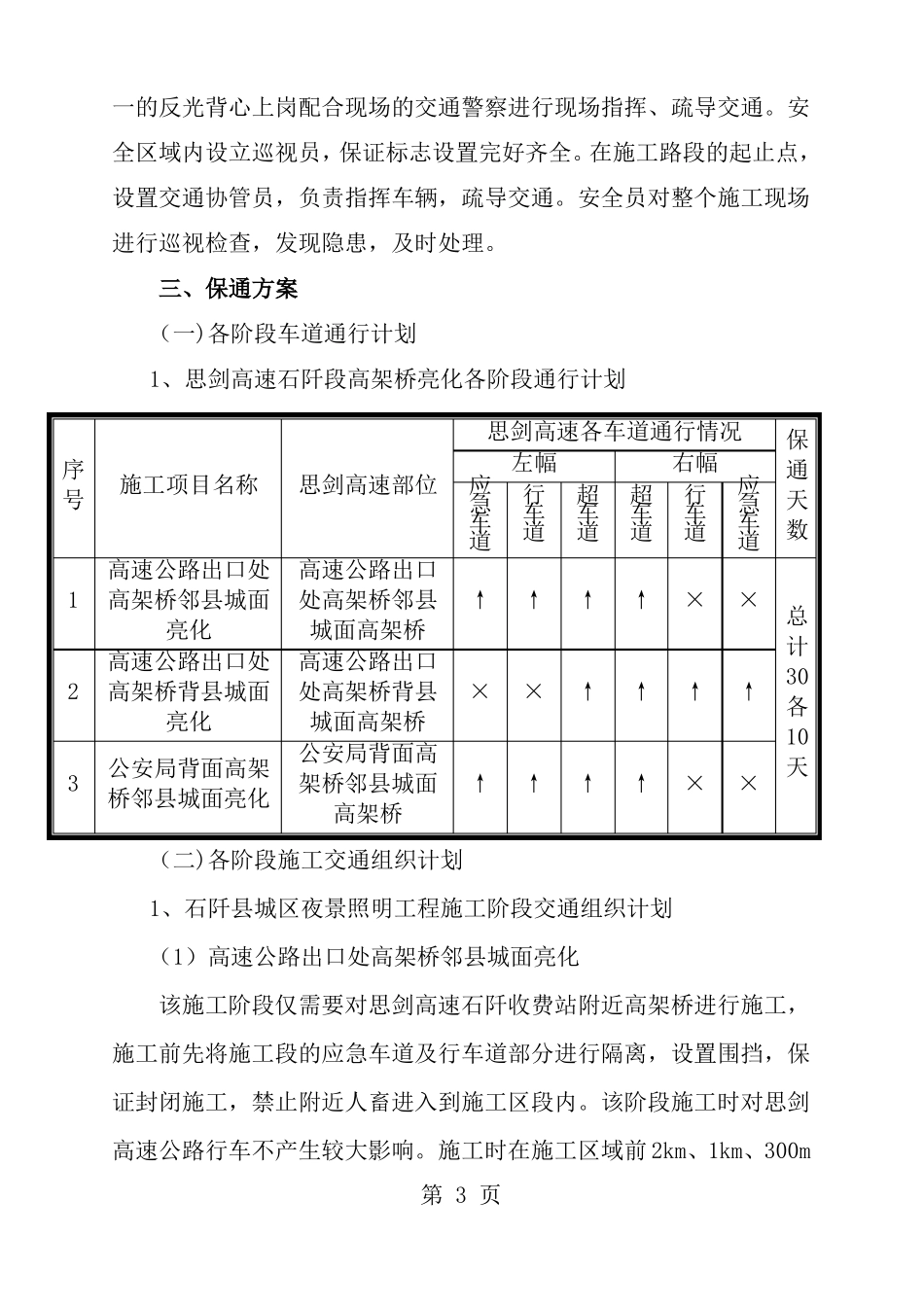

在高速公路高架桥亮化工程施工前5天,经交通主管部门审批后,通过当地新闻媒体(
