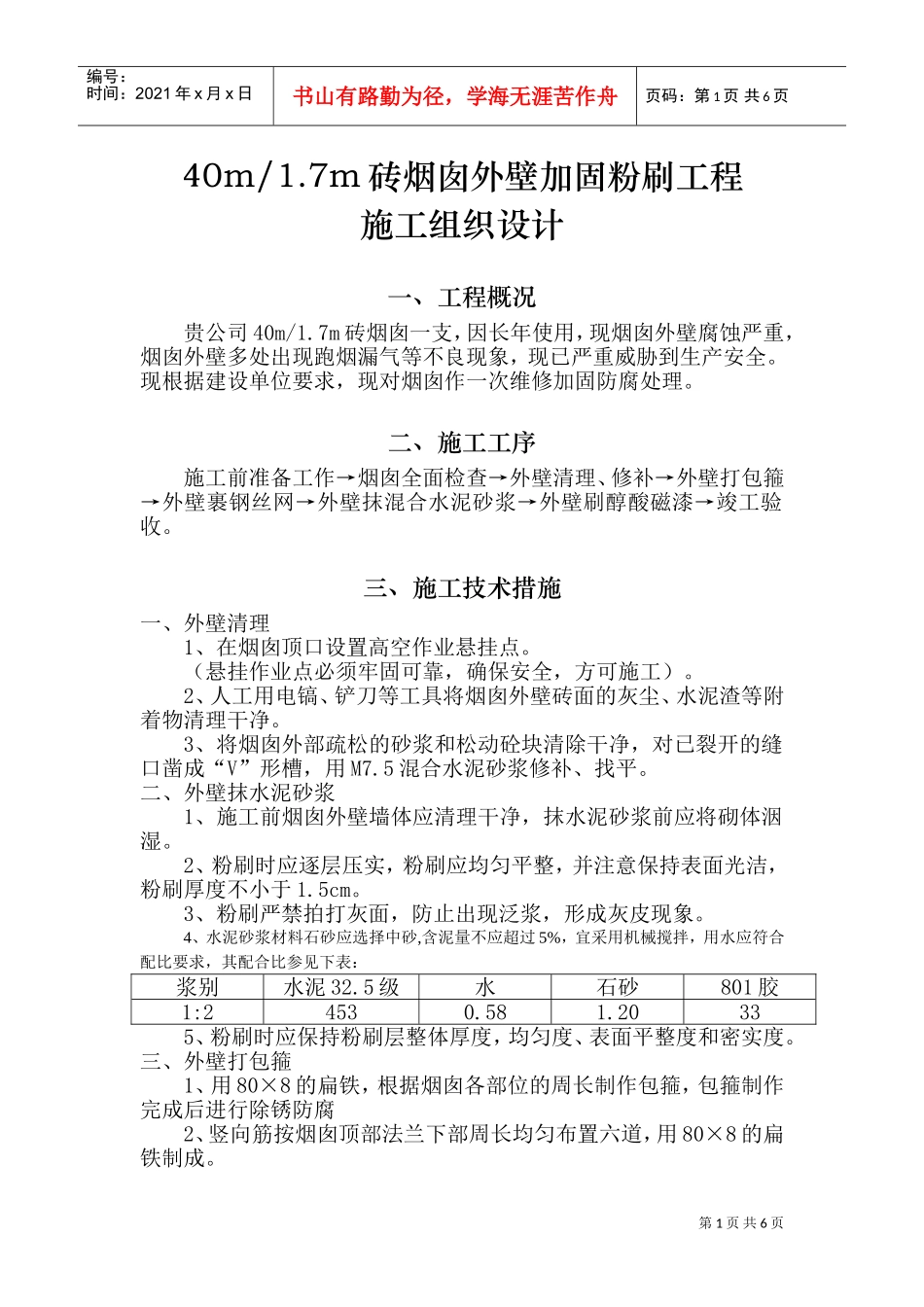

7m砖烟囱外壁加固粉刷工程施工组织设计一、工程概况贵公司40m/1
7m砖烟囱一支,因长年使用,现烟囱外壁腐蚀严重,烟囱外壁多处出现跑烟漏气等不良现象,现已严重威胁到生产安全
现根据建设单位要求,现对烟囱作一次维修加固防腐处理
二、施工工序施工前准备工作→烟囱全面检查→外壁清理、修补→外壁打包箍→外壁裹钢丝网→外壁抹混合水泥砂浆→外壁刷醇酸磁漆→竣工验收
三、施工技术措施一、外壁清理1、在烟囱顶口设置高空作业悬挂点
(悬挂作业点必须牢固可靠,确保安全,方可施工)
2、人工用电镐、铲刀等工具将烟囱外壁砖面的灰尘、水泥渣等附着物清理干净
3、将烟囱外部疏松的砂浆和松动砼块清除干净,对已裂开的缝口凿成“V”形槽,用M7
5混合水泥砂浆修补、找平
二、外壁抹水泥砂浆1、施工前烟囱外壁墙体应清理干净,抹水泥砂浆前应将砌体洇湿
2、粉刷时应逐层压实,粉刷应均匀平整,并注意保持表面光洁,粉刷厚度不小于1
3、粉刷严禁拍打灰面,防止出现泛浆,形成灰皮现象
4、水泥砂浆材料石砂应选择中砂,含泥量不应超过5%,宜采用机械搅拌,用水应符合配比要求,其配合比参见下表:浆别水泥32
5级水石砂801胶1:24530
20335、粉刷时应保持粉刷层整体厚度,均匀度、表面平整度和密实度

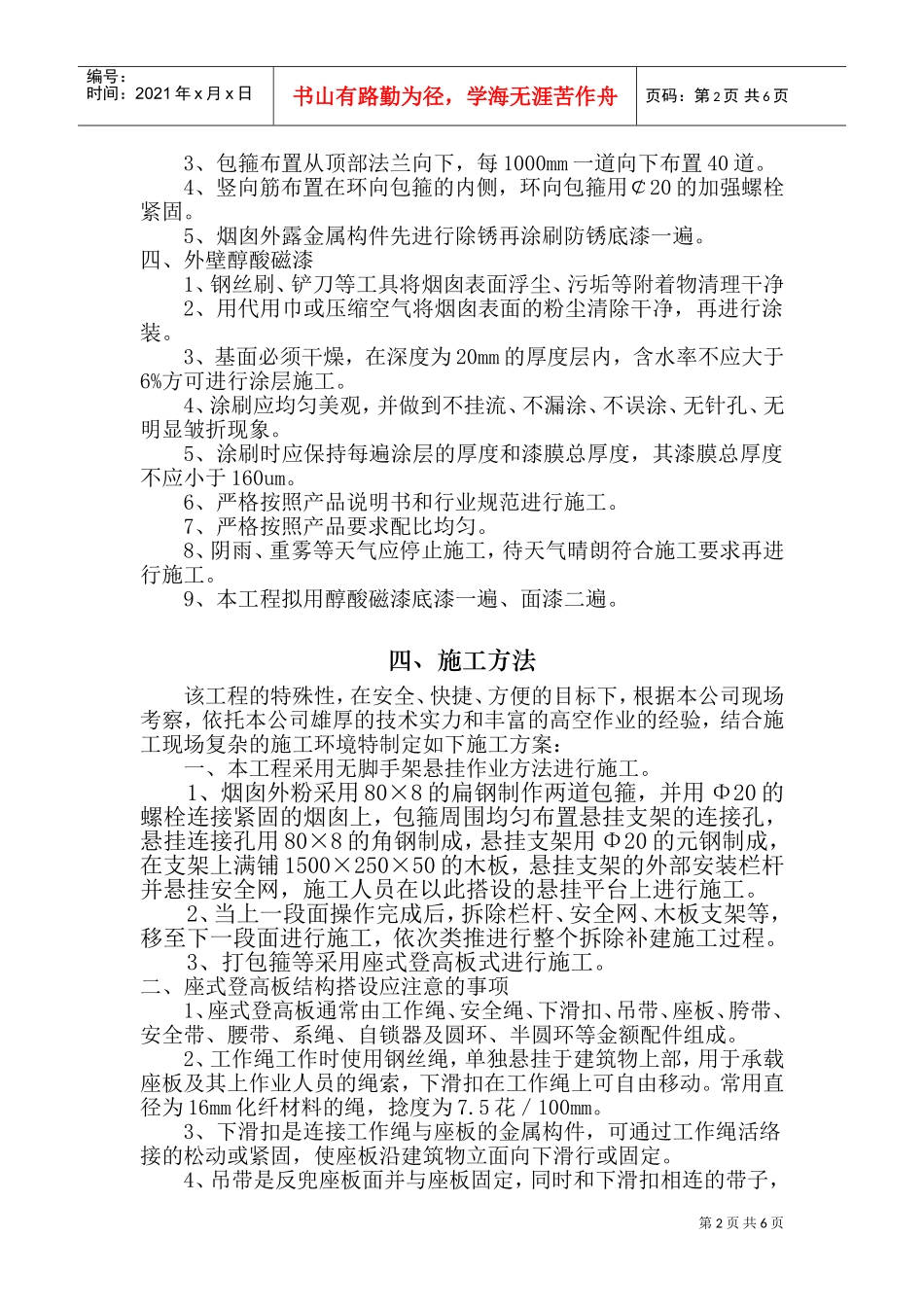

三、外壁打包箍1、用80×8的扁铁,根据烟囱各部位的周长制作包箍,包箍制作完成后进行除锈防腐2、竖向筋按烟囱顶部法兰下部周长均匀布置六道,用80×8的扁铁制成
第2页共6页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共6页3、包箍布置从顶部法兰向下,每1000mm一道向下布置40道

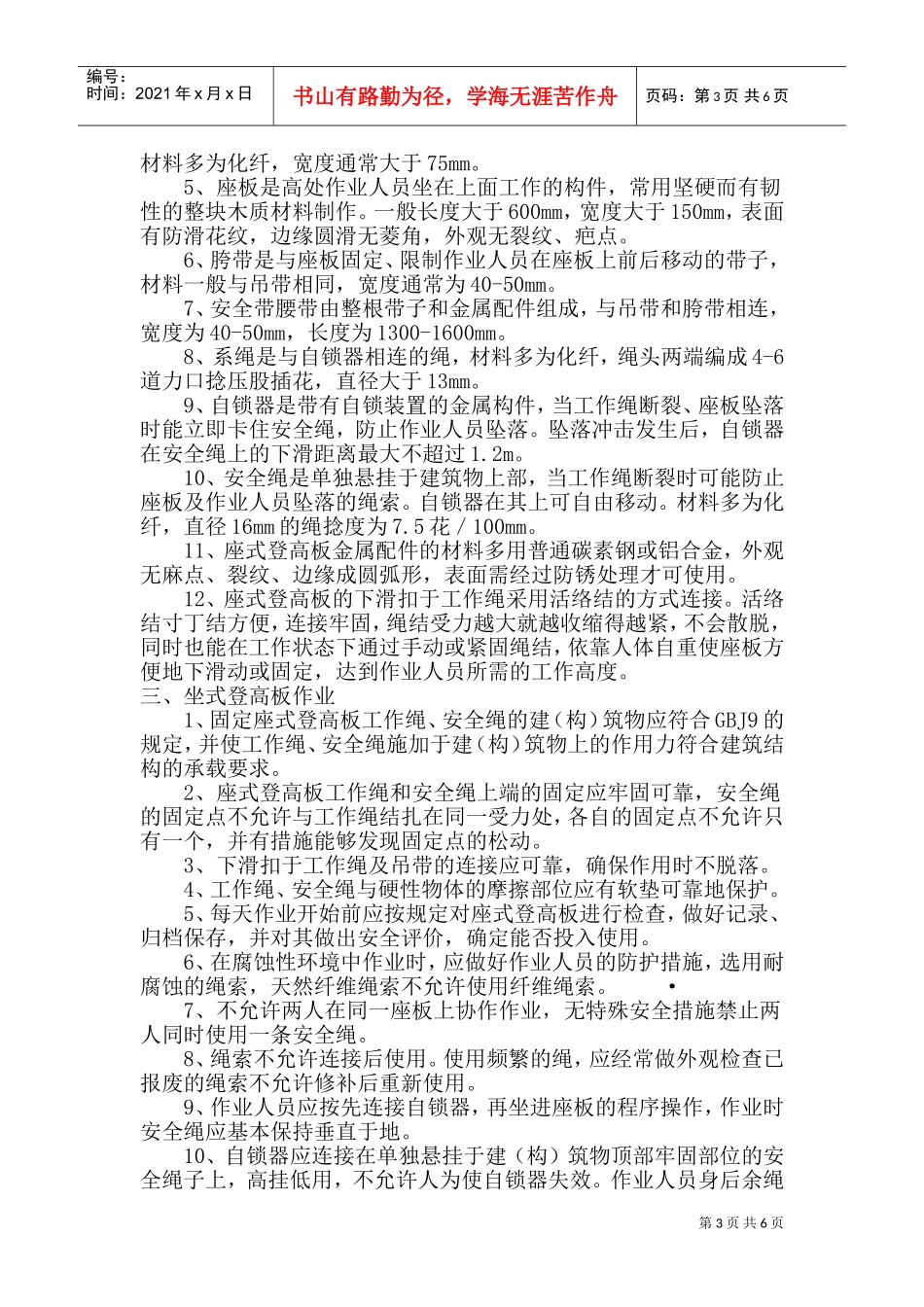

4、竖向筋布置在环向包箍的内侧,环向包箍用¢20的加强螺栓紧固
