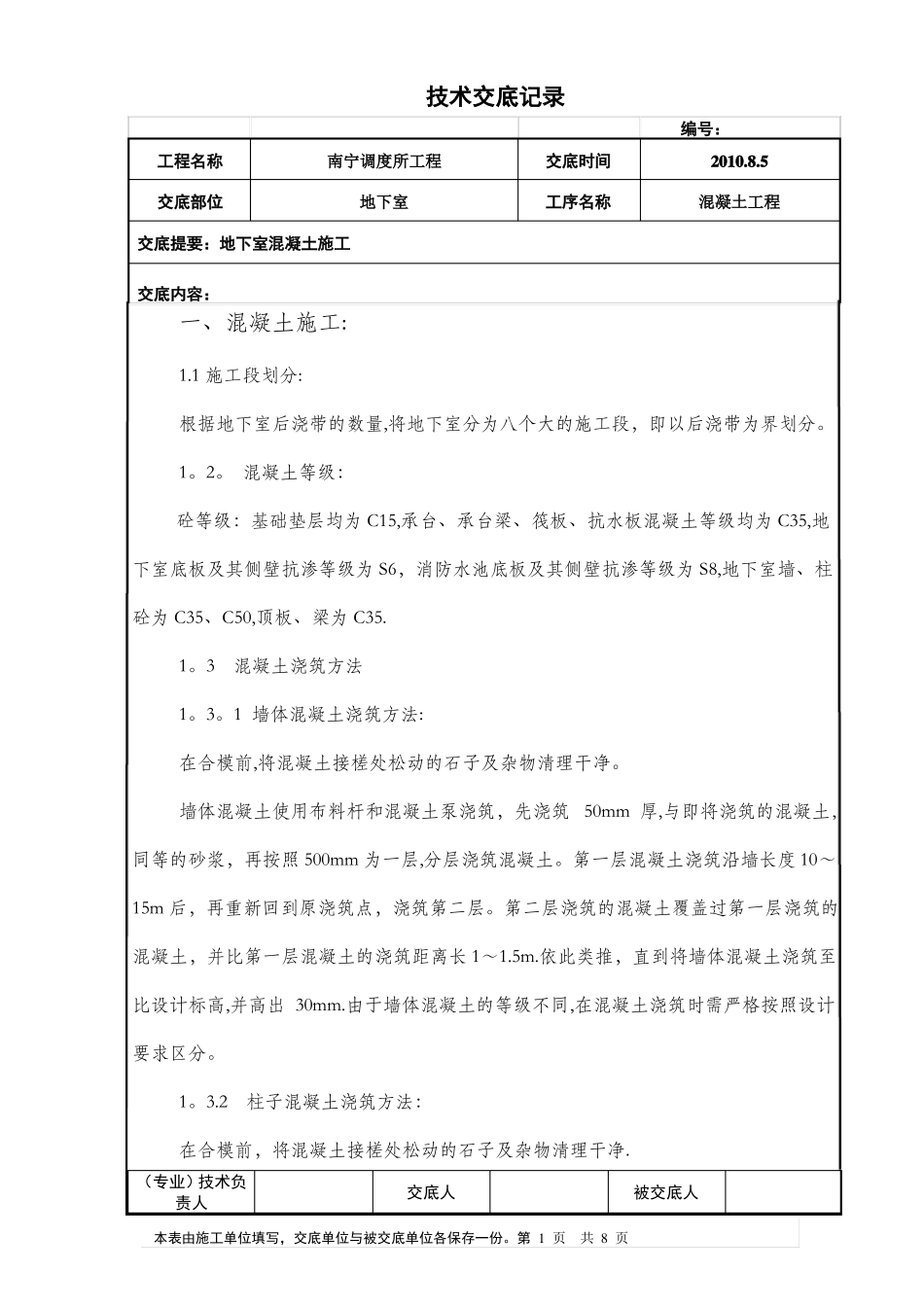

技术交底记录工程名称交底部位交底提要:地下室混凝土施工交底内容:南宁调度所工程地下室交底时间工序名称编号:2010
5混凝土工程一、混凝土施工:1
1施工段划分:根据地下室后浇带的数量,将地下室分为八个大的施工段,即以后浇带为界划分
混凝土等级:砼等级:基础垫层均为C15,承台、承台梁、筏板、抗水板混凝土等级均为C35,地下室底板及其侧壁抗渗等级为S6,消防水池底板及其侧壁抗渗等级为S8,地下室墙、柱砼为C35、C50,顶板、梁为C35
3混凝土浇筑方法1
1墙体混凝土浇筑方法:在合模前,将混凝土接槎处松动的石子及杂物清理干净
墙体混凝土使用布料杆和混凝土泵浇筑,先浇筑50mm厚,与即将浇筑的混凝土,同等的砂浆,再按照500mm为一层,分层浇筑混凝土
第一层混凝土浇筑沿墙长度10~15m后,再重新回到原浇筑点,浇筑第二层
第二层浇筑的混凝土覆盖过第一层浇筑的混凝土,并比第一层混凝土的浇筑距离长1~1
依此类推,直到将墙体混凝土浇筑至比设计标高,并高出30mm
由于墙体混凝土的等级不同,在混凝土浇筑时需严格按照设计要求区分
2柱子混凝土浇筑方法:在合模前,将混凝土接槎处松动的石子及杂物清理干净
(专业)技术负责人交底人被交底人本表由施工单位填写,交底单位与被交底单位各保存一份
第1页共8页技术交底记录工程名称交底部位交底提要:地下室混凝土施工交底内容:南宁调度所工程地下室交底时间工序名称编号:2010

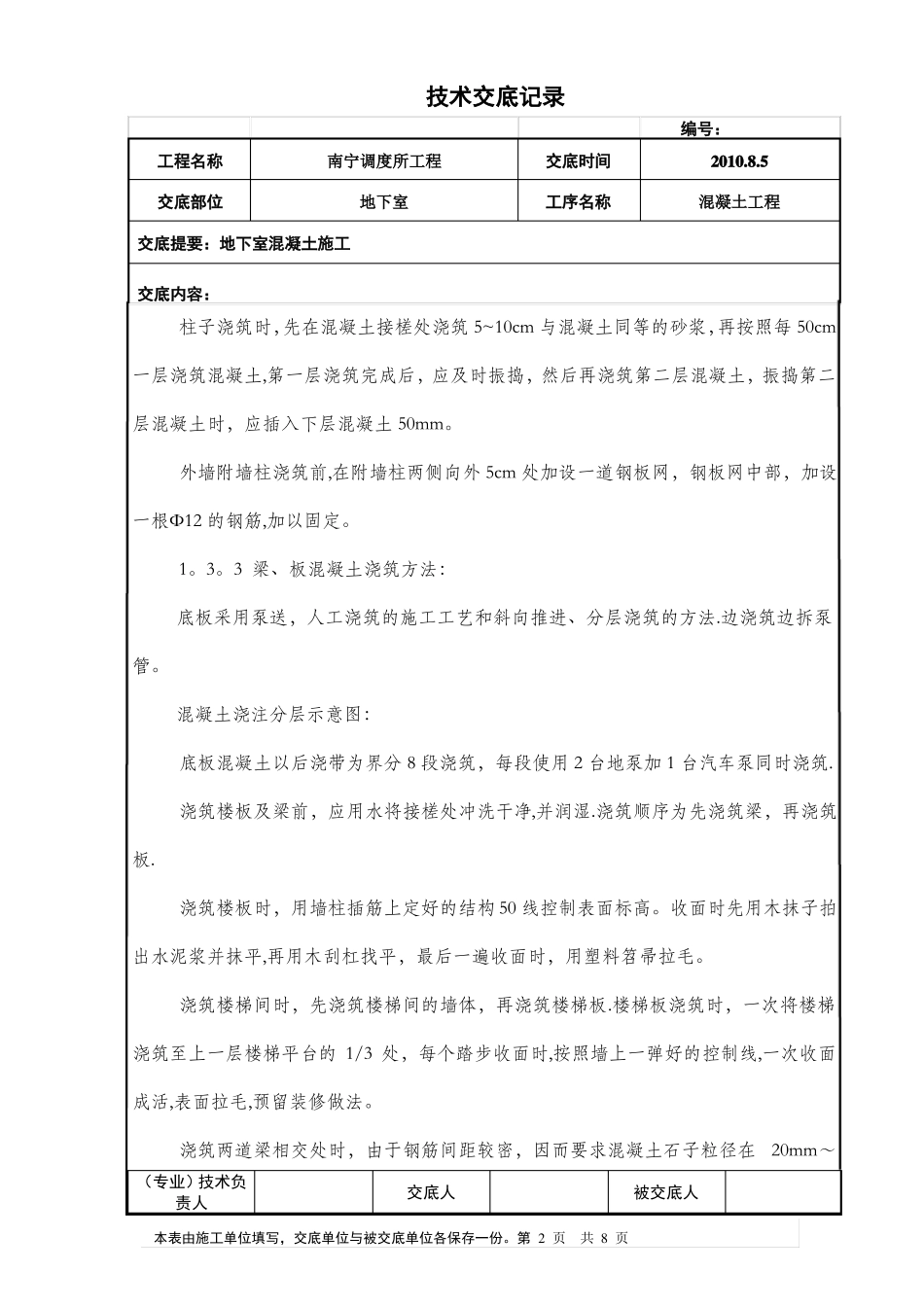

5混凝土工程柱子浇筑时,先在混凝土接槎处浇筑5~10cm与混凝土同等的砂浆,再按照每50cm一层浇筑混凝土,第一层浇筑完成后,应及时振捣,然后再浇筑第二层混凝土,振捣第二层混凝土时,应插入下层混凝土50mm
外墙附墙柱浇筑前,在附墙柱两侧向外5cm处加设一道钢板网,钢板网中部,加设一根Φ12的钢筋,加以固定

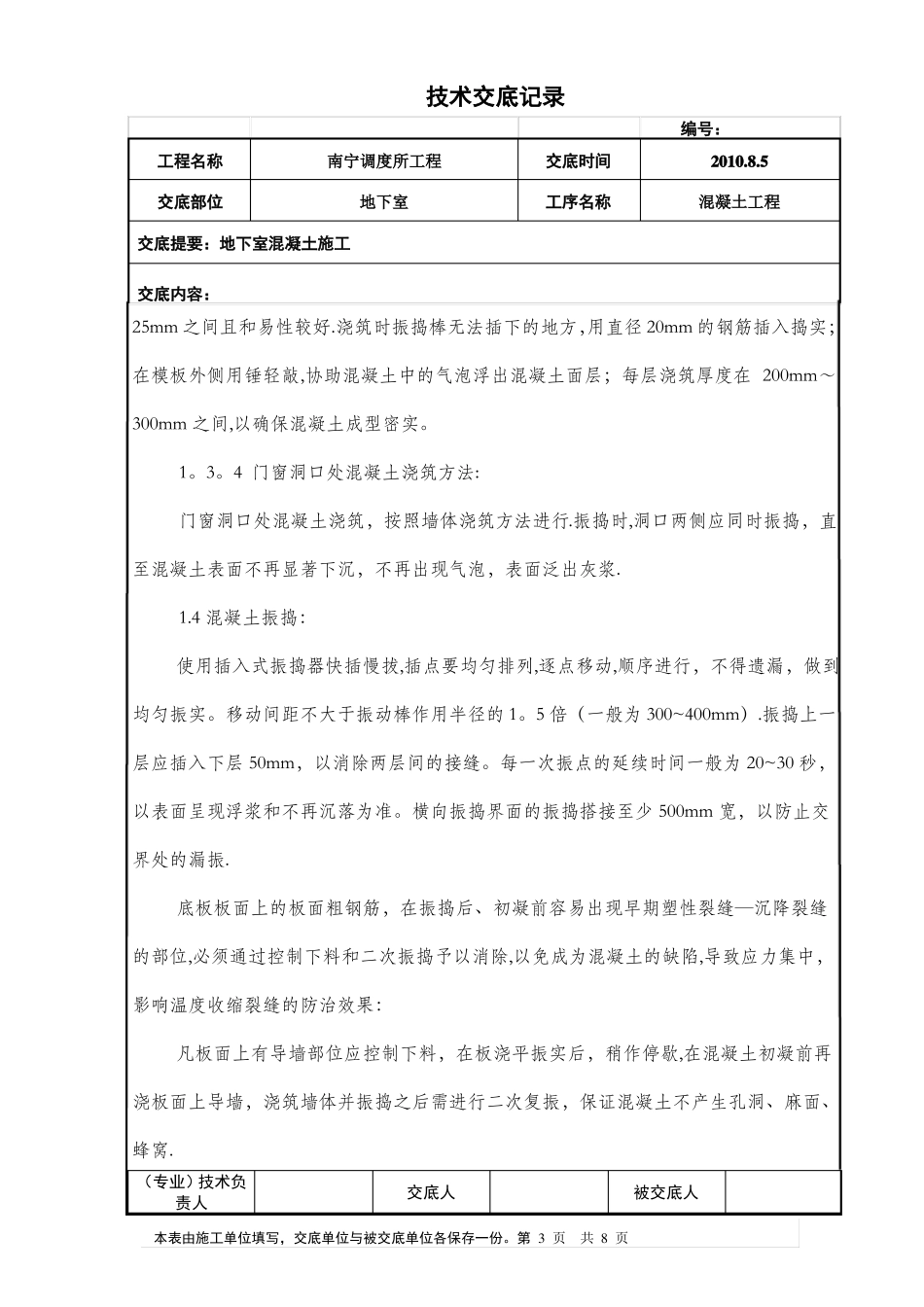

3梁、板混凝土浇筑方法:
