净化空调工程施工方案一、工程概况(一)工程特征及工艺要求为达到洁净指标,施工工艺上对风管及其设备在施工中要保持清洁和严密
根据规范要求,风管制作以后做漏光检查,确保最终测试时达到30万级洁净要求
二、施工程序与施工技术措施(一)施工程序由于净化空调工程对施工成品要求较高,其主要是密封性和洁净要求,所以在施工程序上比普通空调工程更严格
施工程序按下列流程进行;结构粗装修完毕风管风机空调机清扫净化设备风管空调机试漏地面墙面装修风管制作厂房清扫吊杆安装风管安装风管保温装修吊顶室内及设备清扫扩散板风过滤器安装净化空调系统调试设备单机试车安装高效过滤风管空吹器安装口安装(二)施工要求和技术措施本洁净空调工程除按《通风与空调工程施工及验收规范》(GB50243—97)和《通风与空调工程质量检验评定标准》(GBJ304—88)规定施工要求外,还必须按照《洁净室施工及验收规范》(JGJ71—90)和《药品生产管理规范(GMP)实施指南》(1992)进行施工

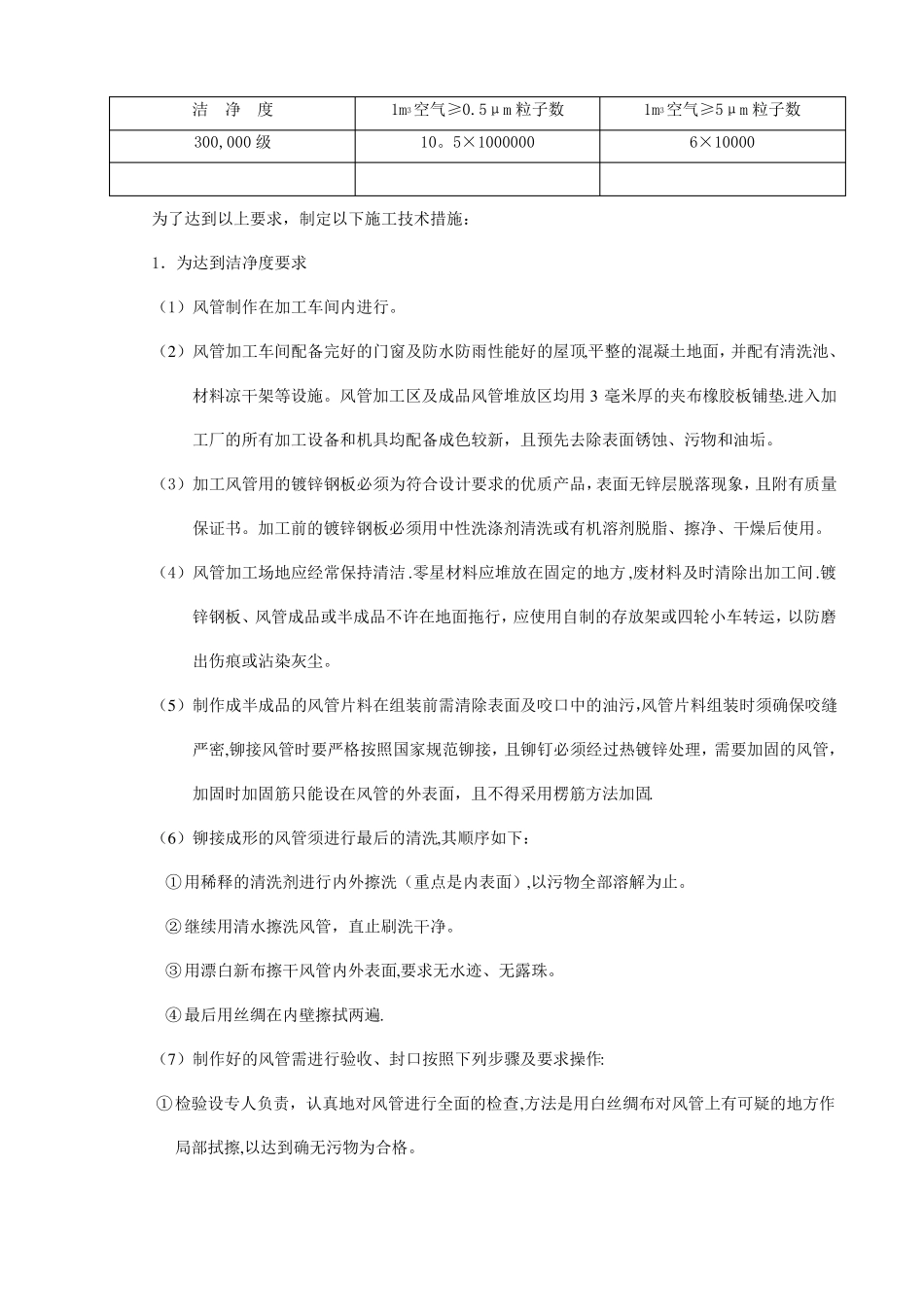

本工程要求最终系统的洁净度为:洁净度300,000级1m空气≥0
5μm粒子数10
5×100000031m空气≥5μm粒子数6×100003为了达到以上要求,制定以下施工技术措施:1.为达到洁净度要求(1)风管制作在加工车间内进行
(2)风管加工车间配备完好的门窗及防水防雨性能好的屋顶,平整的混凝土地面,并配有清洗池、材料凉干架等设施
风管加工区及成品风管堆放区均用3毫米厚的夹布橡胶板铺垫
进入加工厂的所有加工设备和机具均配备成色较新,且预先去除表面锈蚀、污物和油垢
(3)加工风管用的镀锌钢板必须为符合设计要求的优质产品,表面无锌层脱落现象,且附有质量保证书
加工前的镀锌钢板必须用中性洗涤剂清洗或有机溶剂脱脂、擦净、干燥后使用
(4)风管加工场地应经常保持清洁
零星材料应堆放在固定的地方,废材料及时清除出加工间

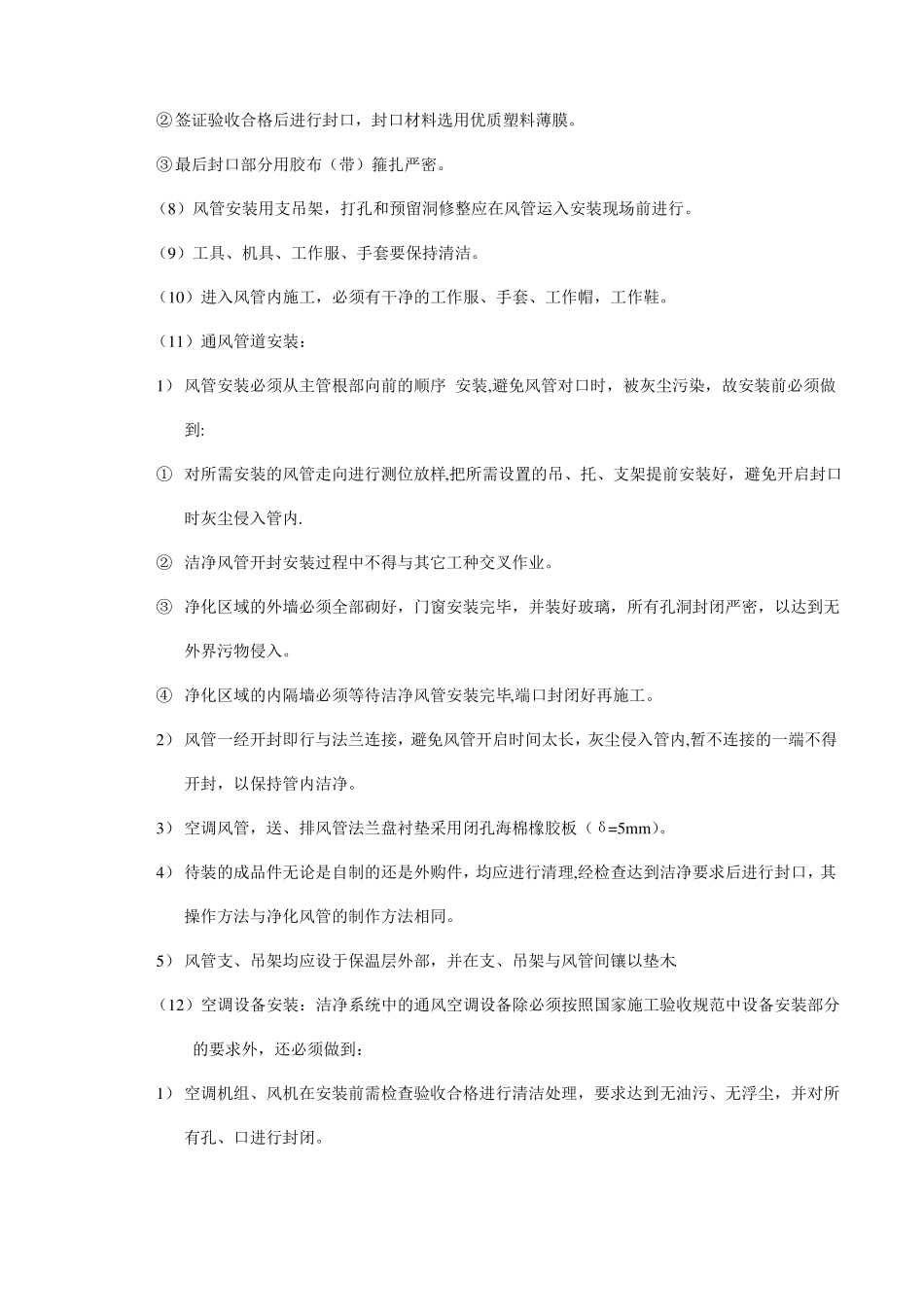

镀锌钢板、风管成品或半
