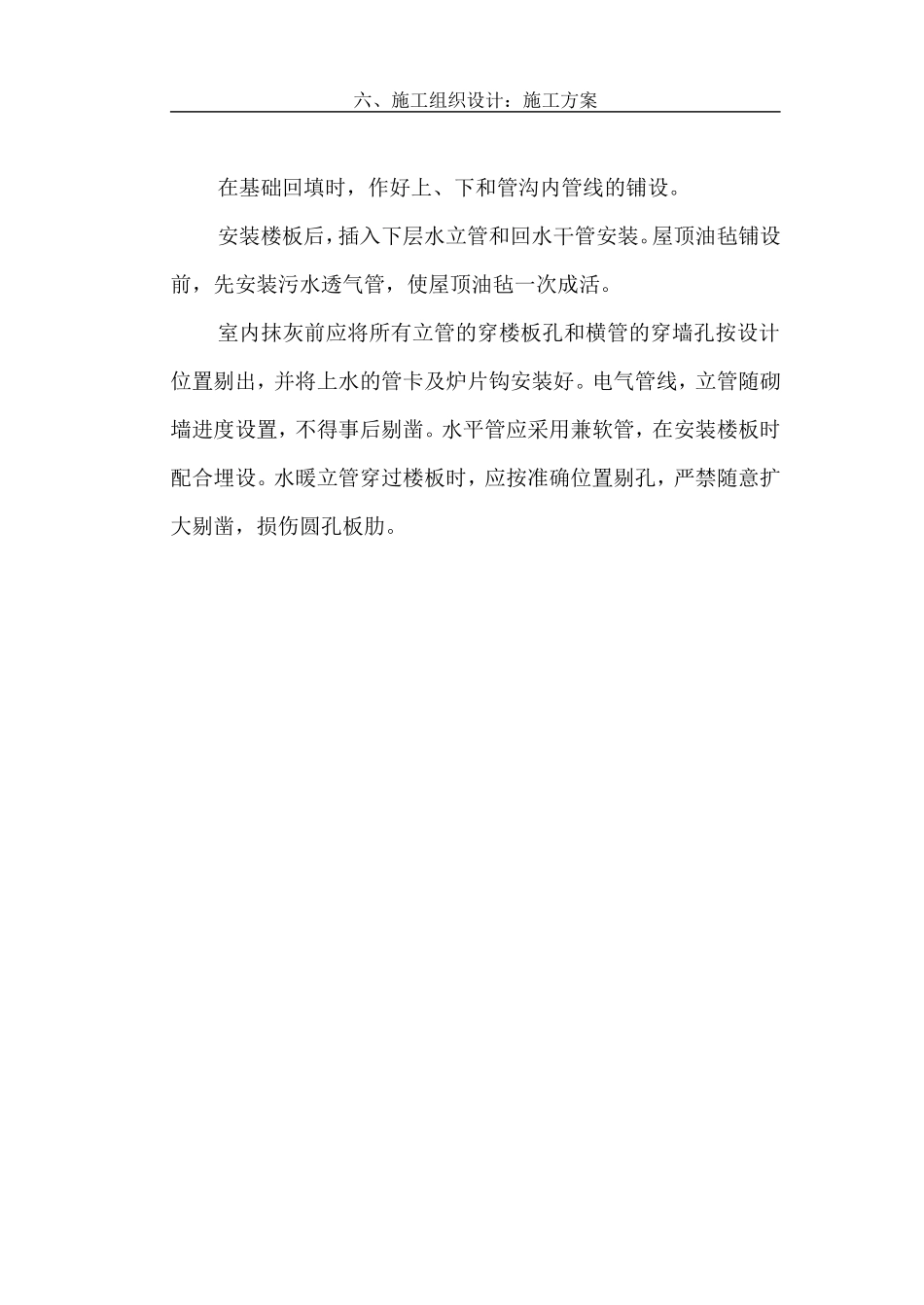

六、施工组织设计:施工方案在基础回填时,作好上、下和管沟内管线的铺设
安装楼板后,插入下层水立管和回水干管安装
屋顶油毡铺设前,先安装污水透气管,使屋顶油毡一次成活
室内抹灰前应将所有立管的穿楼板孔和横管的穿墙孔按设计位置剔出,并将上水的管卡及炉片钩安装好
电气管线,立管随砌墙进度设置,不得事后剔凿
水平管应采用兼软管,在安装楼板时配合埋设
水暖立管穿过楼板时,应按准确位置剔孔,严禁随意扩大剔凿,损伤圆孔板肋

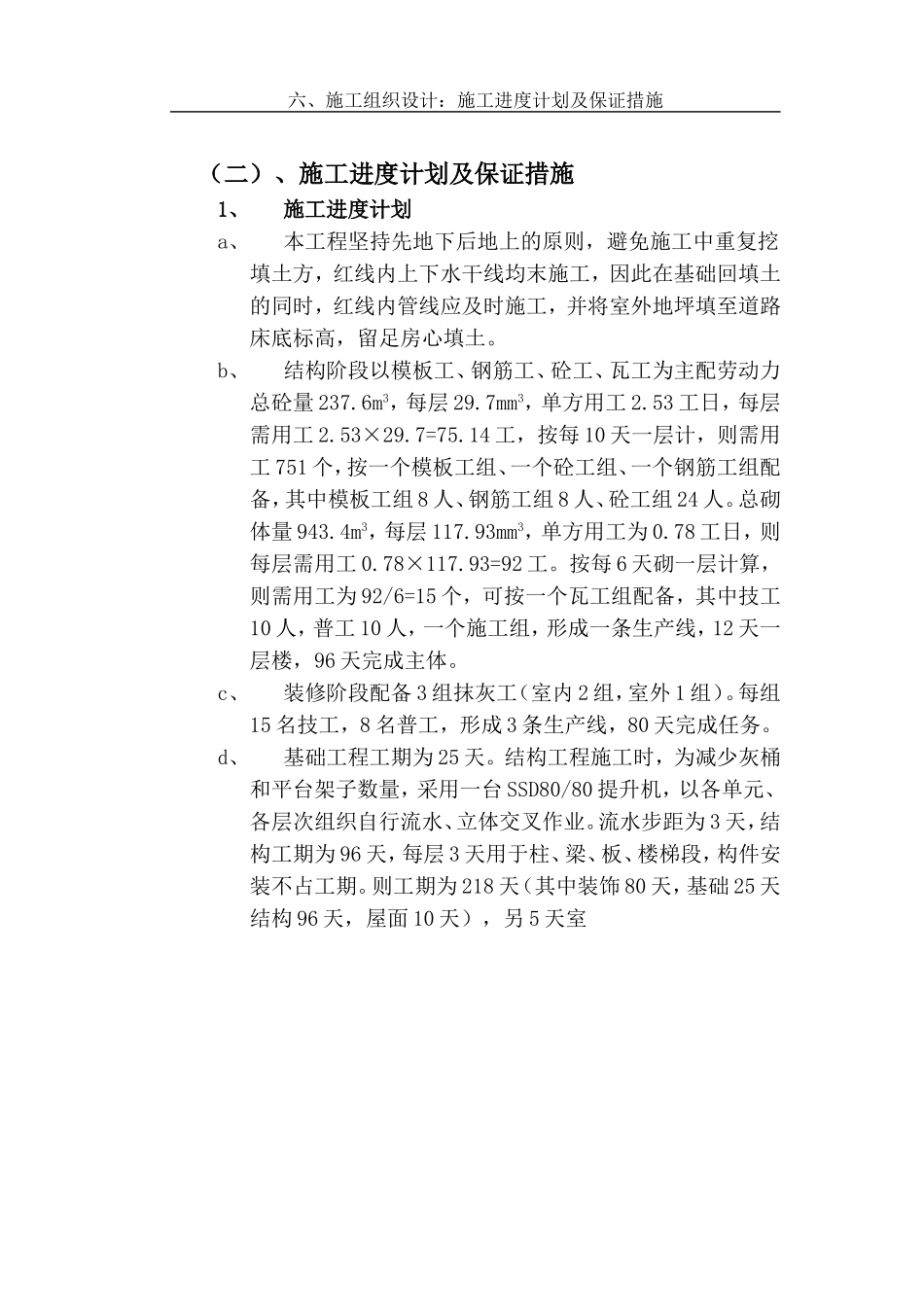

六、施工组织设计:施工进度计划及保证措施(二)、施工进度计划及保证措施1、施工进度计划a、本工程坚持先地下后地上的原则,避免施工中重复挖填土方,红线内上下水干线均末施工,因此在基础回填土的同时,红线内管线应及时施工,并将室外地坪填至道路床底标高,留足房心填土
b、结构阶段以模板工、钢筋工、砼工、瓦工为主配劳动力总砼量237
6m3,每层29
7mm3,单方用工2
53工日,每层需用工2
14工,按每10天一层计,则需用工751个,按一个模板工组、一个砼工组、一个钢筋工组配备,其中模板工组8人、钢筋工组8人、砼工组24人
总砌体量943
4m3,每层117
93mm3,单方用工为0
78工日,则每层需用工0
78×117
93=92工
按每6天砌一层计算,则需用工为92/6=15个,可按一个瓦工组配备,其中技工10人,普工10人,一个施工组,形成一条生产线,12天一层楼,96天完成主体
c、装修阶段配备3组抹灰工(室内2组,室外1组)
每组15名技工,8名普工,形成3条生产线,80天完成任务
d、基础工程工期为25天
结构工程施工时,为减少灰桶和平台架子数量,采用一台SSD80/80提升机,以各单元、各层次组织自行流水、立体交叉作业
流水步距为3天,结构工期为96天,每层3天用于柱、梁、板、楼梯段,构件安装不占工期
则工期为218天(其中装饰80天
