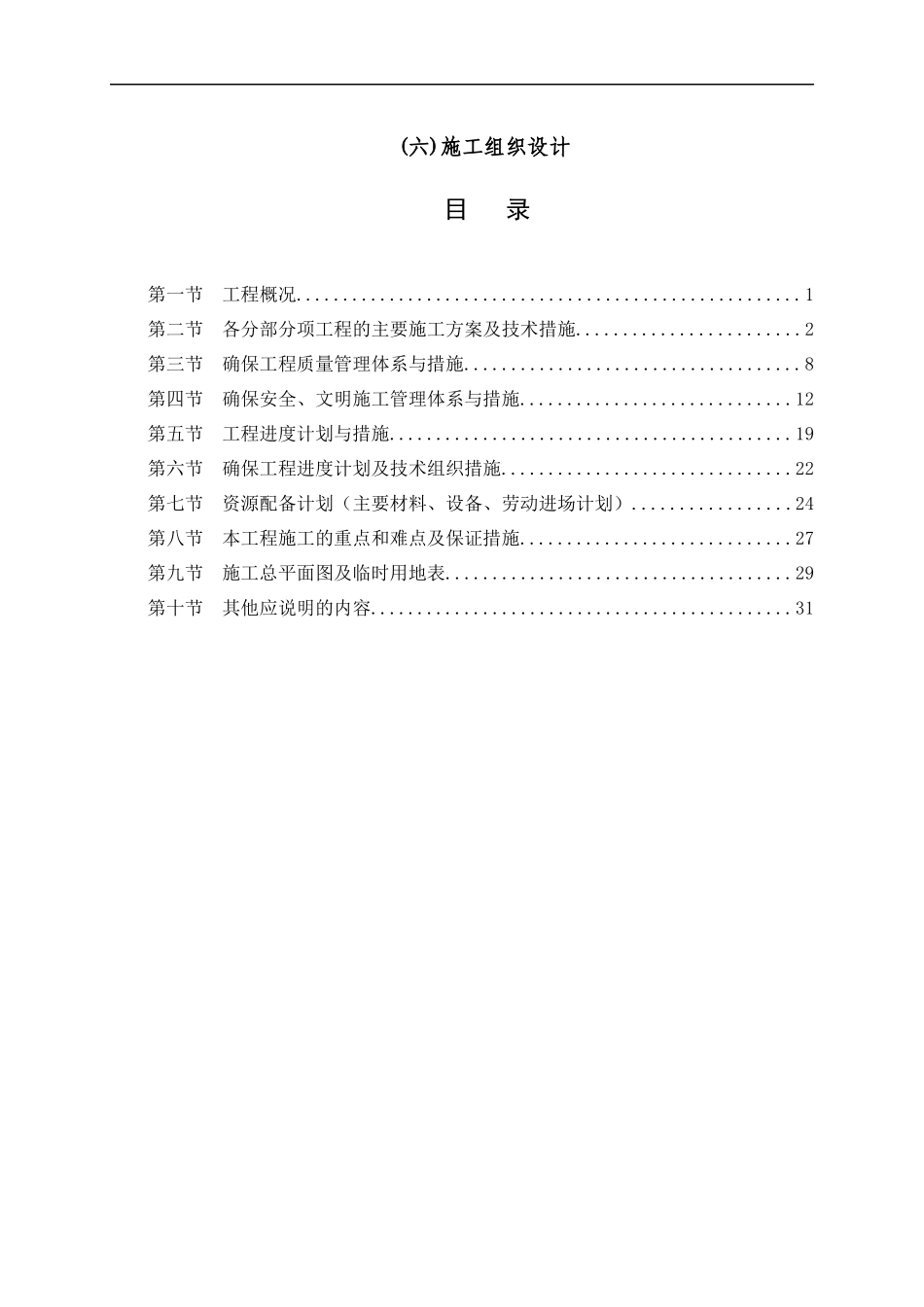

(六)施工组织设计目录第一节工程概况
1第二节各分部分项工程的主要施工方案及技术措施
2第三节确保工程质量管理体系与措施
8第四节确保安全、文明施工管理体系与措施
12第五节工程进度计划与措施
19第六节确保工程进度计划及技术组织措施
22第七节资源配备计划(主要材料、设备、劳动进场计划)
24第八节本工程施工的重点和难点及保证措施
27第九节施工总平面图及临时用地表
29第十节其他应说明的内容

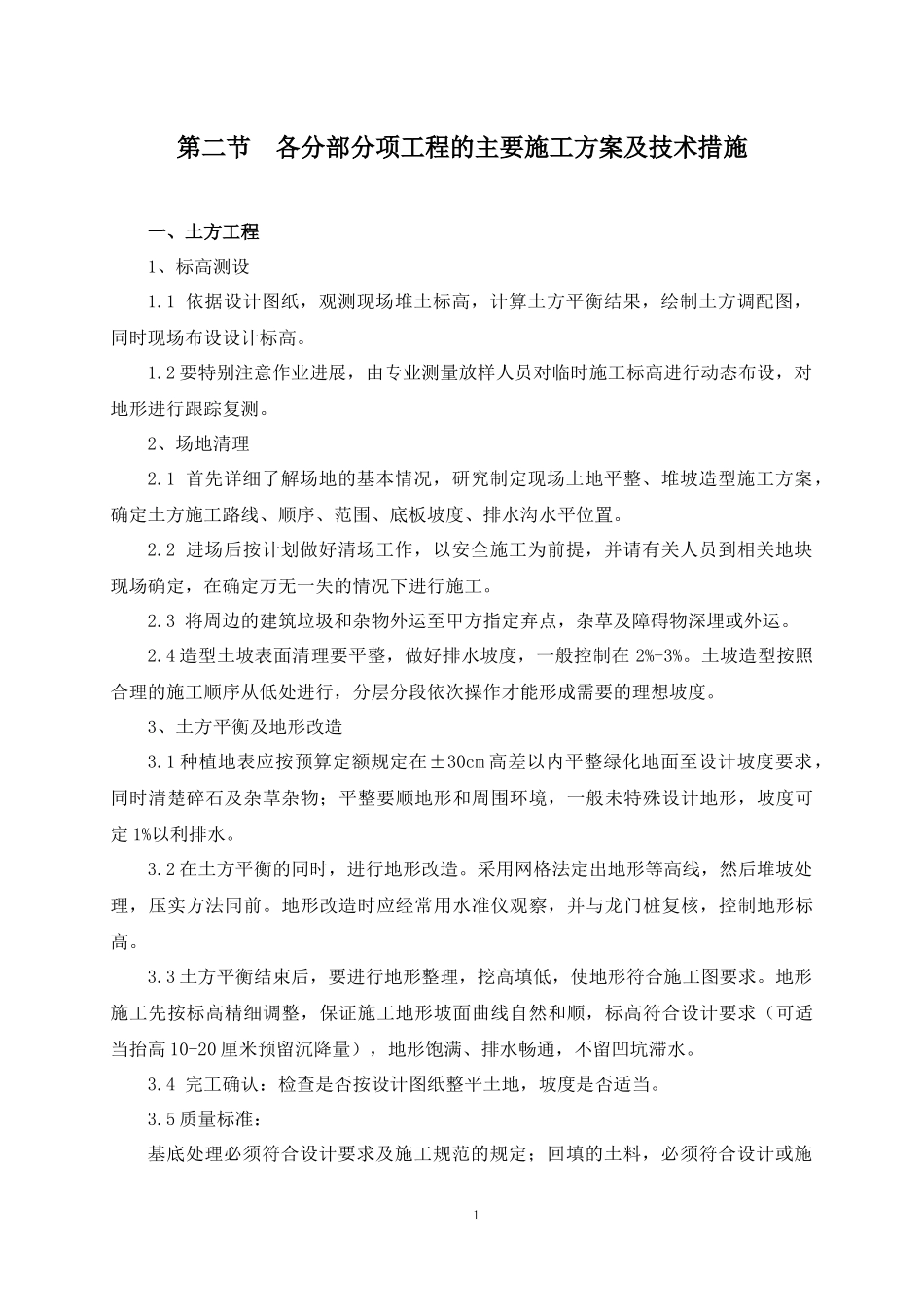

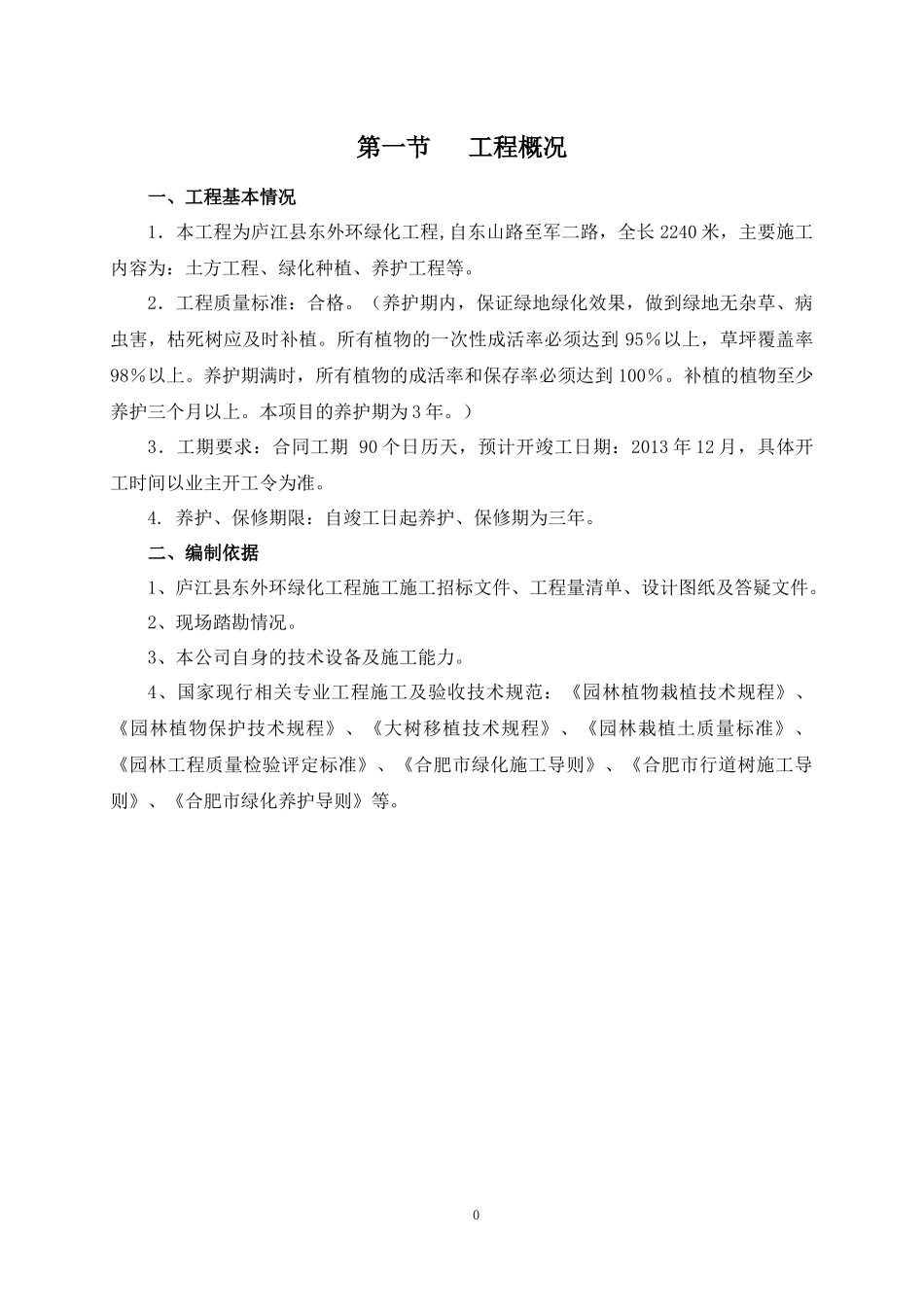

31第一节工程概况一、工程基本情况1.本工程为庐江县东外环绿化工程,自东山路至军二路,全长2240米,主要施工内容为:土方工程、绿化种植、养护工程等
2.工程质量标准:合格
(养护期内,保证绿地绿化效果,做到绿地无杂草、病虫害,枯死树应及时补植
所有植物的一次性成活率必须达到95%以上,草坪覆盖率98%以上
养护期满时,所有植物的成活率和保存率必须达到100%
补植的植物至少养护三个月以上
本项目的养护期为3年
)3.工期要求:合同工期90个日历天,预计开竣工日期:2013年12月,具体开工时间以业主开工令为准
