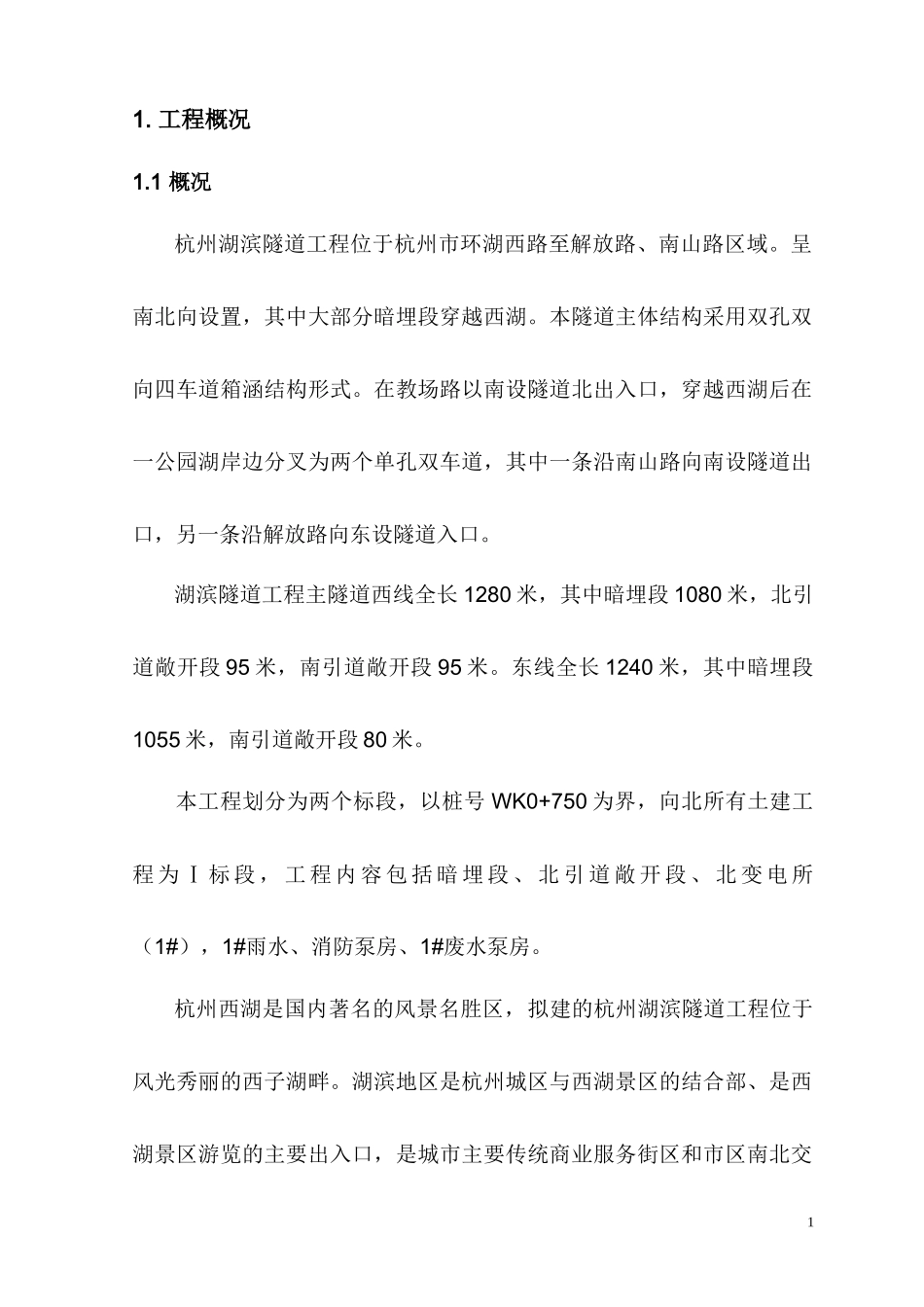

1概况杭州湖滨隧道工程位于杭州市环湖西路至解放路、南山路区域
呈南北向设置,其中大部分暗埋段穿越西湖
本隧道主体结构采用双孔双向四车道箱涵结构形式
在教场路以南设隧道北出入口,穿越西湖后在一公园湖岸边分叉为两个单孔双车道,其中一条沿南山路向南设隧道出口,另一条沿解放路向东设隧道入口
湖滨隧道工程主隧道西线全长1280米,其中暗埋段1080米,北引道敞开段95米,南引道敞开段95米
东线全长1240米,其中暗埋段1055米,南引道敞开段80米
本工程划分为两个标段,以桩号WK0+750为界,向北所有土建工程为Ⅰ标段,工程内容包括暗埋段、北引道敞开段、北变电所(1#),1#雨水、消防泵房、1#废水泵房
杭州西湖是国内著名的风景名胜区,拟建的杭州湖滨隧道工程位于风光秀丽的西子湖畔

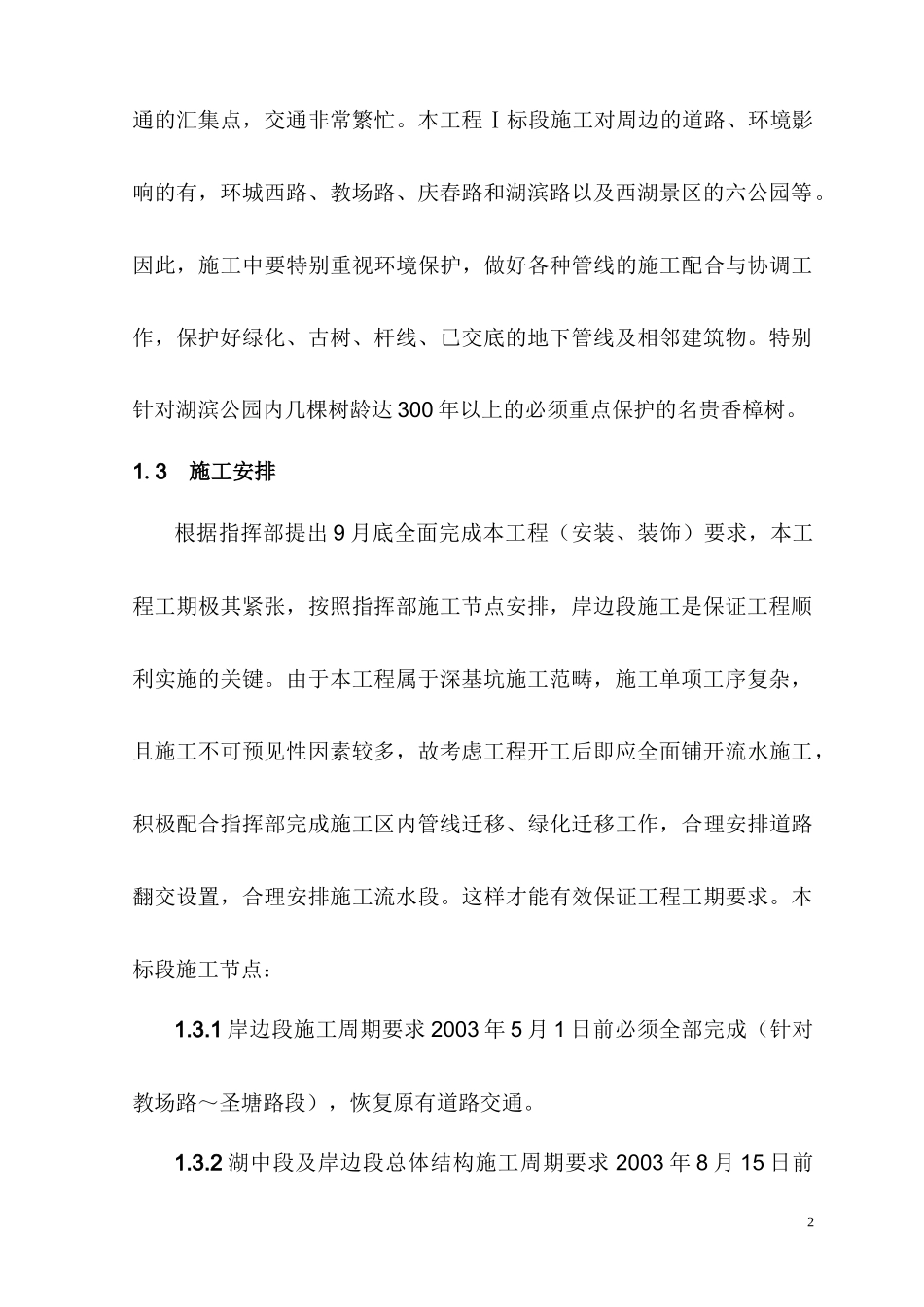

湖滨地区是杭州城区与西湖景区的结合部、是西湖景区游览的主要出入口,是城市主要传统商业服务街区和市区南北交1通的汇集点,交通非常繁忙
本工程Ⅰ标段施工对周边的道路、环境影响的有,环城西路、教场路、庆春路和湖滨路以及西湖景区的六公园等
因此,施工中要特别重视环境保护,做好各种管线的施工配合与协调工作,保护好绿化、古树、杆线、已交底的地下管线及相邻建筑物
特别针对湖滨公园内几棵树龄达300年以上的必须重点保护的名贵香樟树

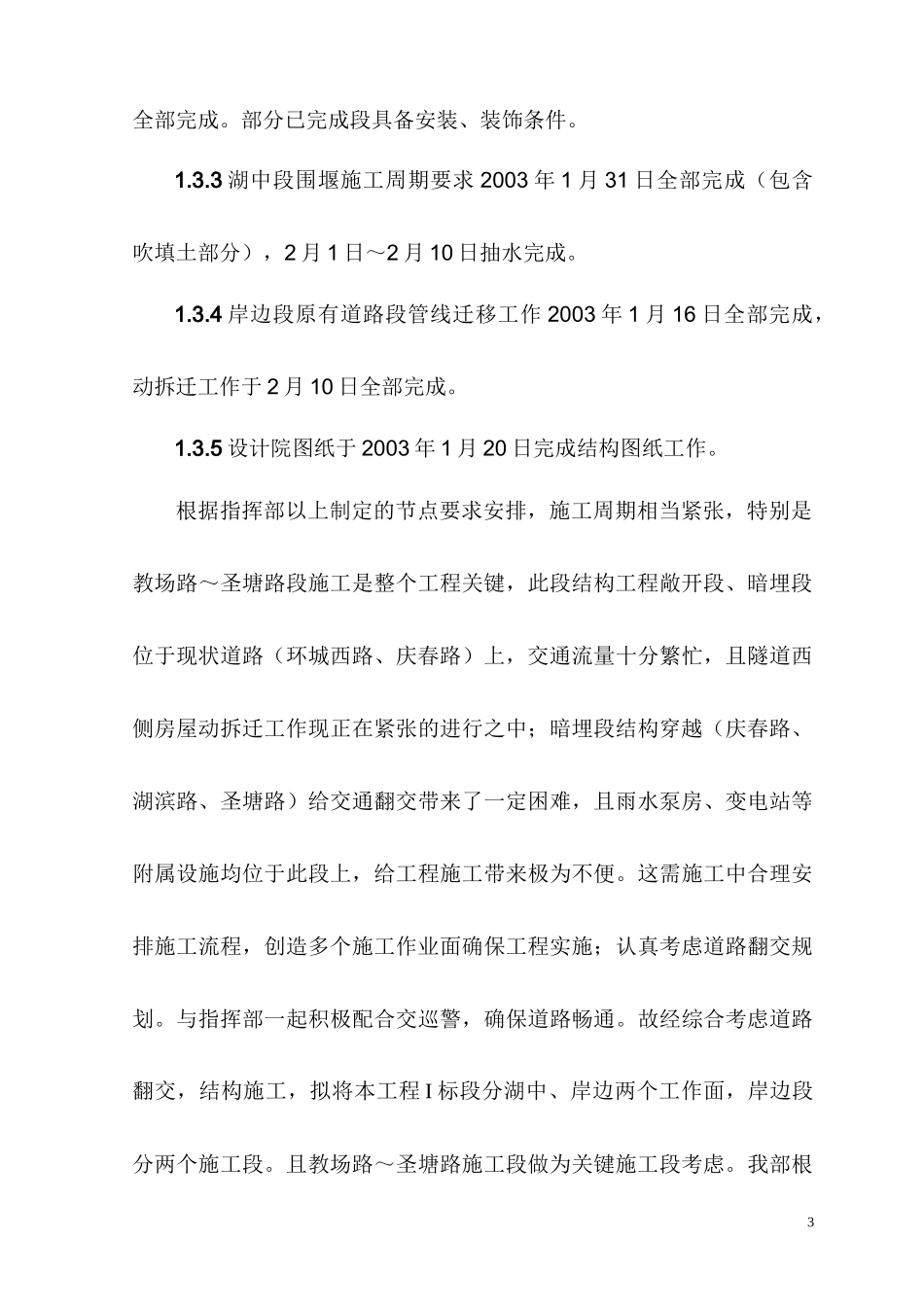

3施工安排根据指挥部提出9月底全面完成本工程(安装、装饰)要求,本工程工期极其紧张,按照指挥部施工节点安排,岸边段施工是保证工程顺利实施的关键
由于本工程属于深基坑施工范畴,施工单项工序复杂,且施工不可预见性因素较多,故考虑工程开工后即应全面铺开流水施工,积极配合指挥部完成施工区内管线迁移、绿化迁移工作,合理安排道路翻交设置,合理安排施工流水段
这样才能有效保证工程工期要求
本标段施工节点:1
1岸边段施工周期要求2003年5月1日前必须全部完成(针对教场路~圣塘路段
