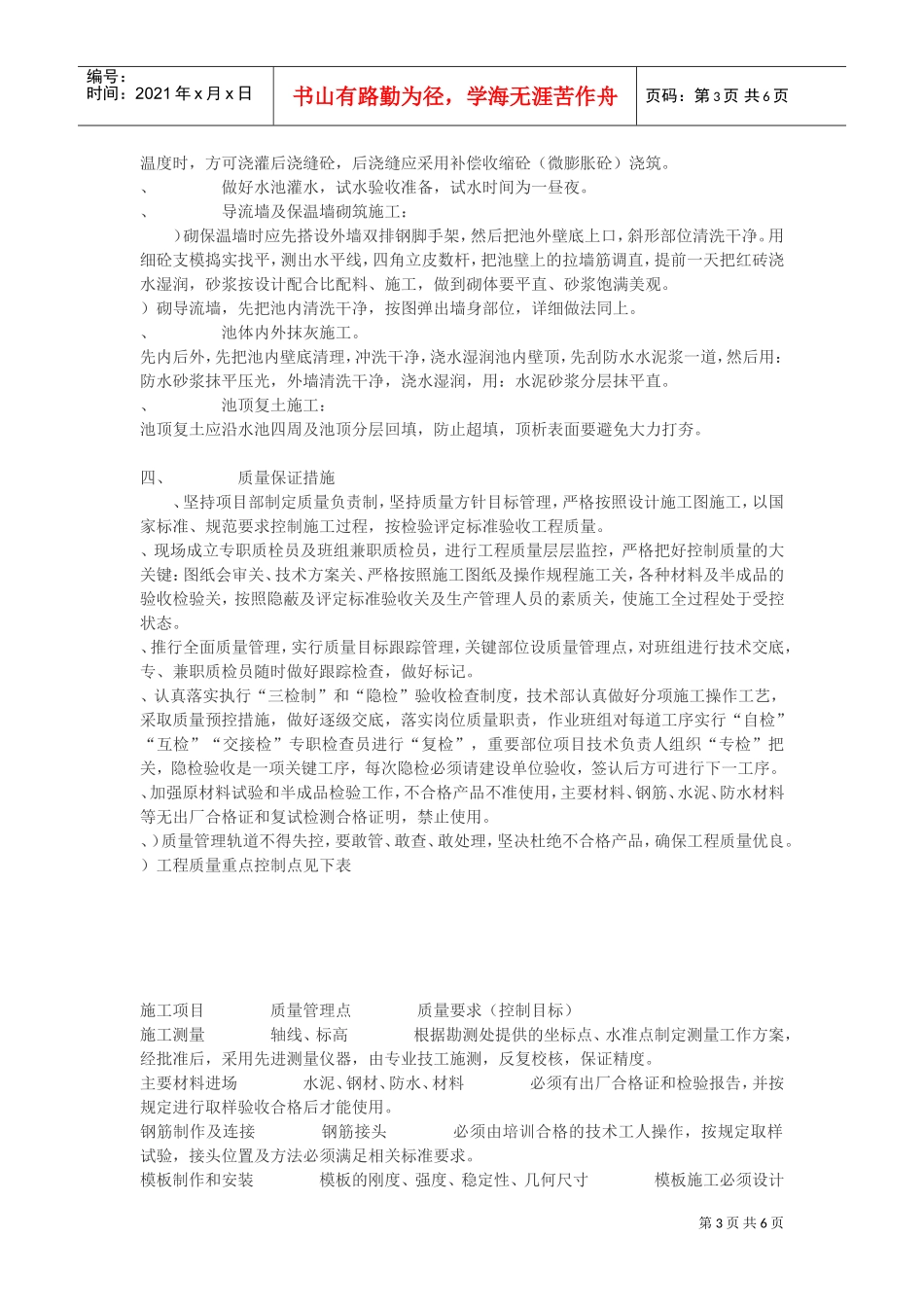

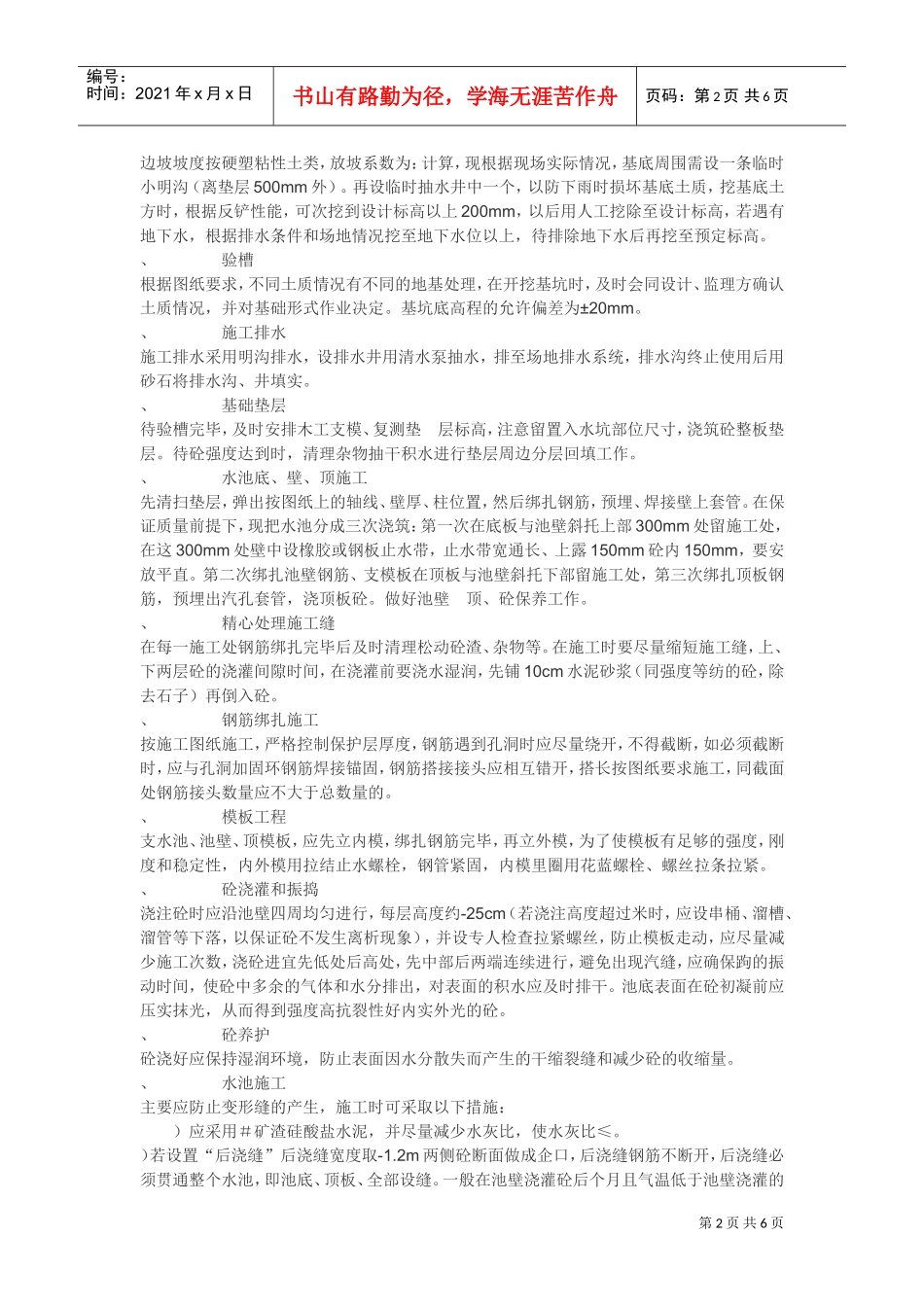

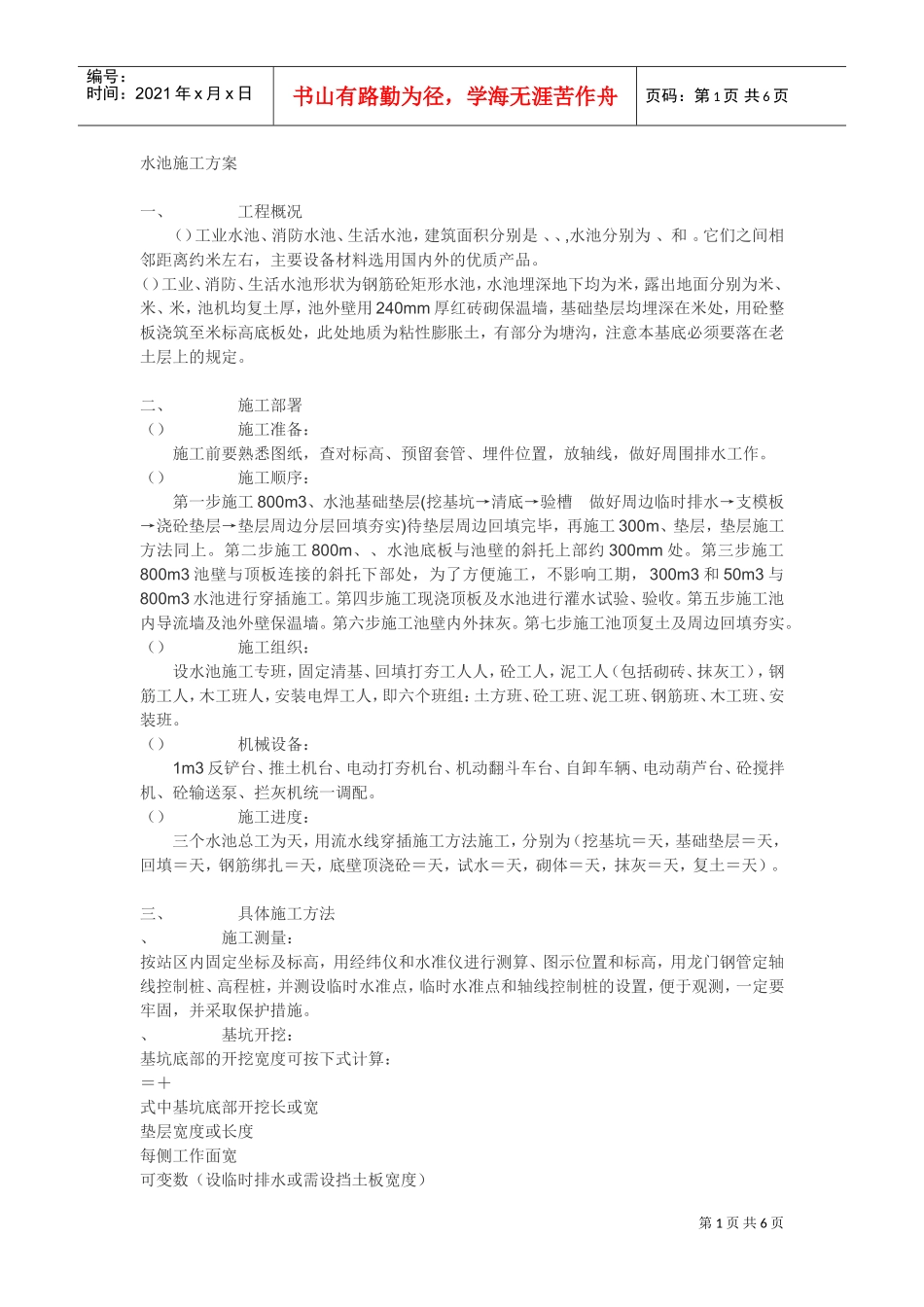

第1页共6页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共6页水池施工方案一、工程概况()工业水池、消防水池、生活水池,建筑面积分别是、、,水池分别为、和
它们之间相邻距离约米左右,主要设备材料选用国内外的优质产品
()工业、消防、生活水池形状为钢筋砼矩形水池,水池埋深地下均为米,露出地面分别为米、米、米,池机均复土厚,池外壁用240mm厚红砖砌保温墙,基础垫层均埋深在米处,用砼整板浇筑至米标高底板处,此处地质为粘性膨胀土,有部分为塘沟,注意本基底必须要落在老土层上的规定
二、施工部署()施工准备:施工前要熟悉图纸,查对标高、预留套管、埋件位置,放轴线,做好周围排水工作
()施工顺序:第一步施工800m3、水池基础垫层(挖基坑→清底→验槽做好周边临时排水→支模板→浇砼垫层→垫层周边分层回填夯实)待垫层周边回填完毕,再施工300m、垫层,垫层施工方法同上
第二步施工800m、、水池底板与池壁的斜托上部约300mm处
第三步施工800m3池壁与顶板连接的斜托下部处,为了方便施工,不影响工期,300m3和50m3与800m3水池进行穿插施工
第四步施工现浇顶板及水池进行灌水试验、验收
第五步施工池内导流墙及池外壁保温墙
第六步施工池壁内外抹灰
第七步施工池顶复土及周边回填夯实
()施工组织:设水池施工专班,固定清基、回填打夯工人人,砼工人,泥工人(包括砌砖、抹灰工),钢筋工人,木工班人,安装电焊工人,即六个班组:土方班、砼工班、泥工班、钢筋班、木工班、安装班
()机械设备:1m3反铲台、推土机台、电动打夯机台、机动翻斗车台、自卸车辆、电动葫芦台、砼搅拌机、砼输送泵、拦灰机统一调配
()施工进度:三个水池总工为天,用流水线穿插施工方法施工,分别为(挖基坑=天,基础垫层=天,回填=天,钢筋绑扎=天,底壁顶浇砼=天,试水=天,砌体=天,抹灰=天,复土=天)
