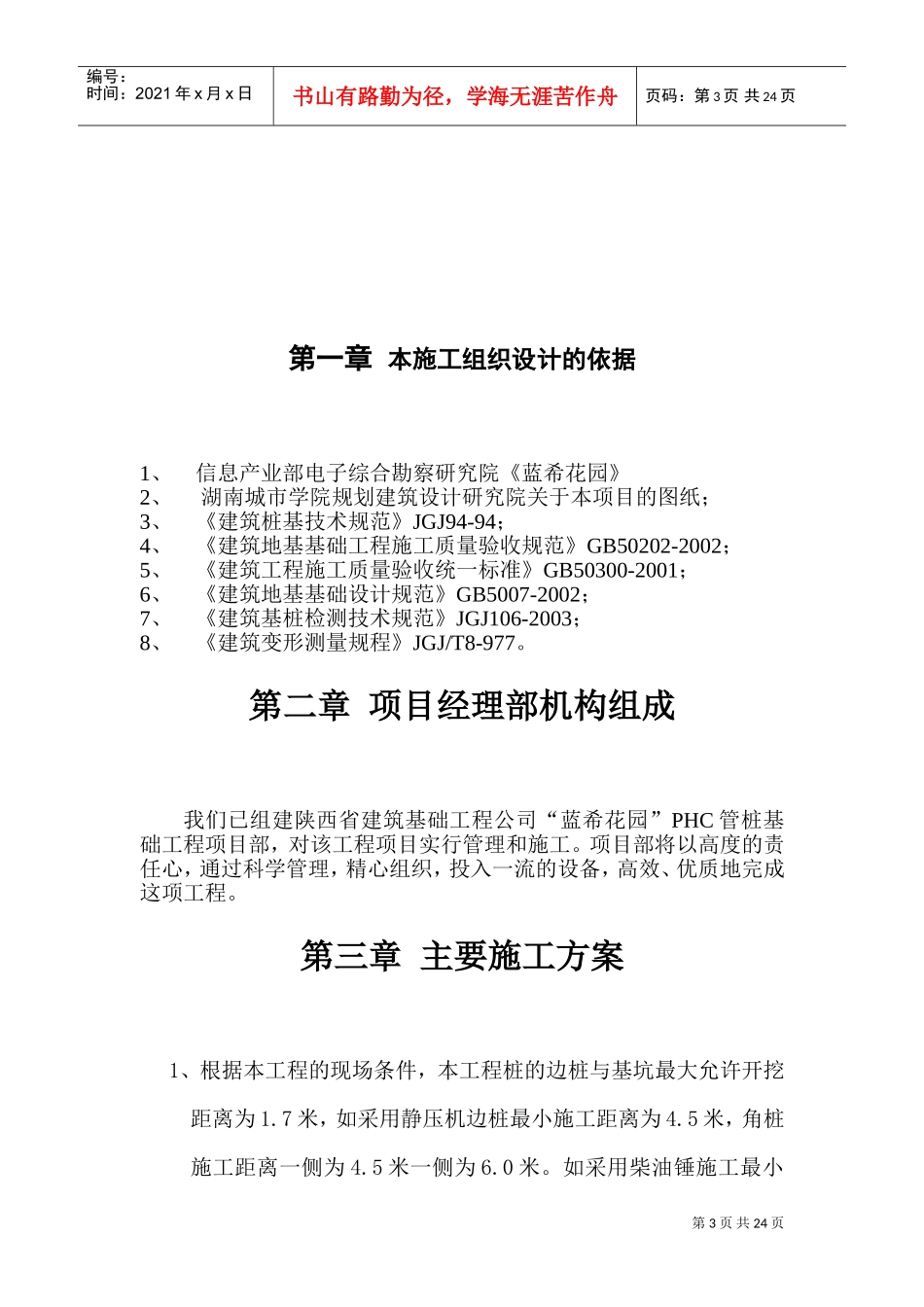

第1页共24页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共24页第2页共24页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共24页施工组织设计编制人:陕西省建筑基础工程公司2011年6月20日第3页共24页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共24页第一章本施工组织设计的依据1、信息产业部电子综合勘察研究院《蓝希花园》2、湖南城市学院规划建筑设计研究院关于本项目的图纸;3、《建筑桩基技术规范》JGJ94-94;4、《建筑地基基础工程施工质量验收规范》GB50202-2002;5、《建筑工程施工质量验收统一标准》GB50300-2001;6、《建筑地基基础设计规范》GB5007-2002;7、《建筑基桩检测技术规范》JGJ106-2003;8、《建筑变形测量规程》JGJ/T8-977
第二章项目经理部机构组成我们已组建陕西省建筑基础工程公司“蓝希花园”PHC管桩基础工程项目部,对该工程项目实行管理和施工
项目部将以高度的责任心,通过科学管理,精心组织,投入一流的设备,高效、优质地完成这项工程
第三章主要施工方案1、根据本工程的现场条件,本工程桩的边桩与基坑最大允许开挖距离为1
7米,如采用静压机边桩最小施工距离为4
5米,角桩施工距离一侧为4
5米一侧为6
如采用柴油锤施工最小第4页共24页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共24页距离为1
0米,角桩施工距离一侧为1
0米另一侧为2
根据现场条件的限制本工程应当采用锤击沉桩施工管桩
2、经济对比上柴油锤进出场费为3万/台,静压机进出场费为9万/台
使用柴油锤基坑开挖面小,节省费用
所以建议使用柴油锤
3、选择打桩机械为50/62型柴油锤击桩机
第四章施工组织计划及措施第一节施工组织计
