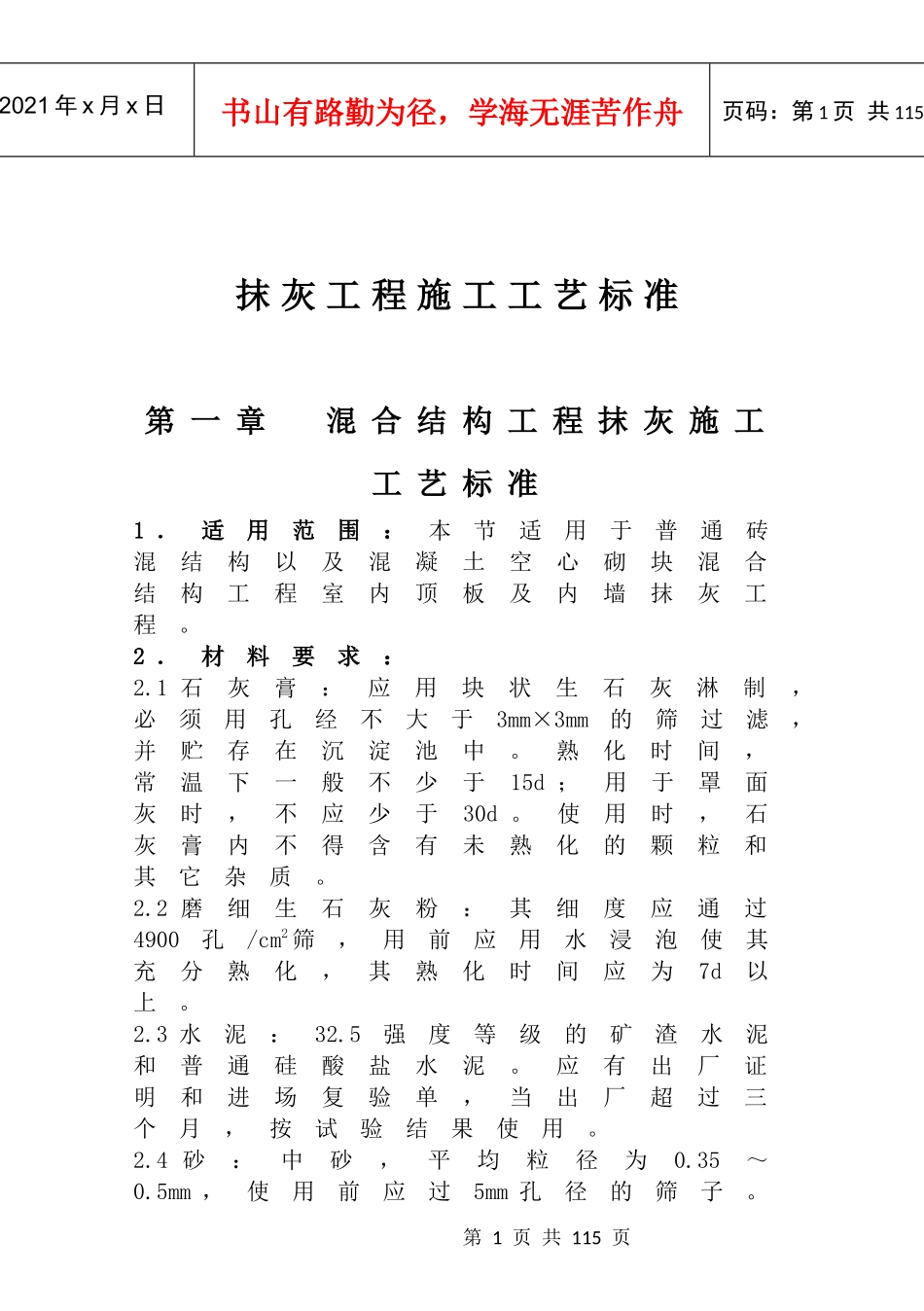

第1页共115页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共115抹灰工程施工工艺标准第一章混合结构工程抹灰施工工艺标准1.适用范围:本节适用于普通砖混结构以及混凝土空心砌块混合结构工程室内顶板及内墙抹灰工程
2.材料要求:2
1石灰膏:应用块状生石灰淋制,必须用孔经不大于3mm×3mm的筛过滤,并贮存在沉淀池中
熟化时间,常温下一般不少于15d;用于罩面灰时,不应少于30d
使用时,石灰膏内不得含有未熟化的颗粒和其它杂质
2磨细生石灰粉:其细度应通过4900孔/cm2筛,用前应用水浸泡使其充分熟化,其熟化时间应为7d以上
3水泥:32
5强度等级的矿渣水泥和普通硅酸盐水泥
应有出厂证明和进场复验单,当出厂超过三个月,按试验结果使用
4砂:中砂,平均粒径为0
5mm,使用前应过5mm孔径的筛子
第2页共115页第1页共115页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共115且不得含有杂质
5纸筋:使用前应用水浸透、捣烂,并应保持洁净;罩面纸筋宜用机碾磨细
稻草、麦秸应坚韧、干燥,不含杂质,其长度不应大于30mm
稻草、麦秸应经石灰浆浸泡处理
6麻刀:要求柔软,干燥,敲打松散,不含杂质,长度10-30mm,在使用前4-5d用石灰膏调好(也可用合成纤维)
3.主要机具(工具):3
1主要机具:砂浆搅拌机、纸筋灰搅拌机
2主要工具:平锹、筛子(孔径5mm)、窄手推车、大桶、灰槽、灰勺、2
5m大杠、1
5m中杠、2m靠尺板、线坠、钢卷尺、方尺、托灰板、铁抹子、木抹子、塑料抹子、八字靠尺、5-7mm厚方口靠尺、阴阳角抹子、长舌铁抹子、铁水平尺、长毛刷、排笔、钢丝刷、笤帚、喷壶、胶皮水管、小水桶、粉线袋、小白线、錾子(尖、扁头)、锤子、钳子、钉子、托线板、工具袋等
4.作业条件:4
