桥梁缺点整顿修复方案桥梁惯例缺点修复项目主要内容有裂痕修理、掉块(露筋)办理、支座改换及其余缺点修复
依据桥梁外观检查报告中的缺陷,依照国家现行相应加固技术规范,依据省高指历次对此类缺陷修复的指导建议,联合我司过去对近似桥梁构造惯例缺点修复经验,对本合同段桥梁惯例缺点办理采纳以下修复方案
第一章缺点修复方案一、裂痕缺点办理1、承重构件1)关于梁体纵向裂痕缝宽≤的微裂痕,采纳关闭胶关闭办理
缝宽>的裂痕,先采纳毕可法(即恒压灌输法)进行注胶办理,再横向(相关于裂痕走向)粘贴一层碳纤维布
要求纤维布长度从缝隙两头方向各延长,宽度从裂痕双侧方向各延长
马蹄部位的碳纤维布应包至与腹板交接处
2)关于梁体腹板竖向裂痕、梁体翼缘板横向裂痕并延长至腹板、T梁马蹄侧面竖向裂痕,对缝宽≤裂痕,采纳关闭胶关闭办理,并横向(相关于裂痕走向)加粘贴一层碳纤维布进行办理;对缝宽>的裂痕,先采纳“毕可法”进行注胶办理,加贴三层碳纤维布进行办理(先横后纵再横)
2、非承重构造关于非承重构造部位的裂痕,缝宽≤裂痕,采纳关闭胶关闭办理;对缝宽>的裂痕,采纳“毕可法”进行注胶办理

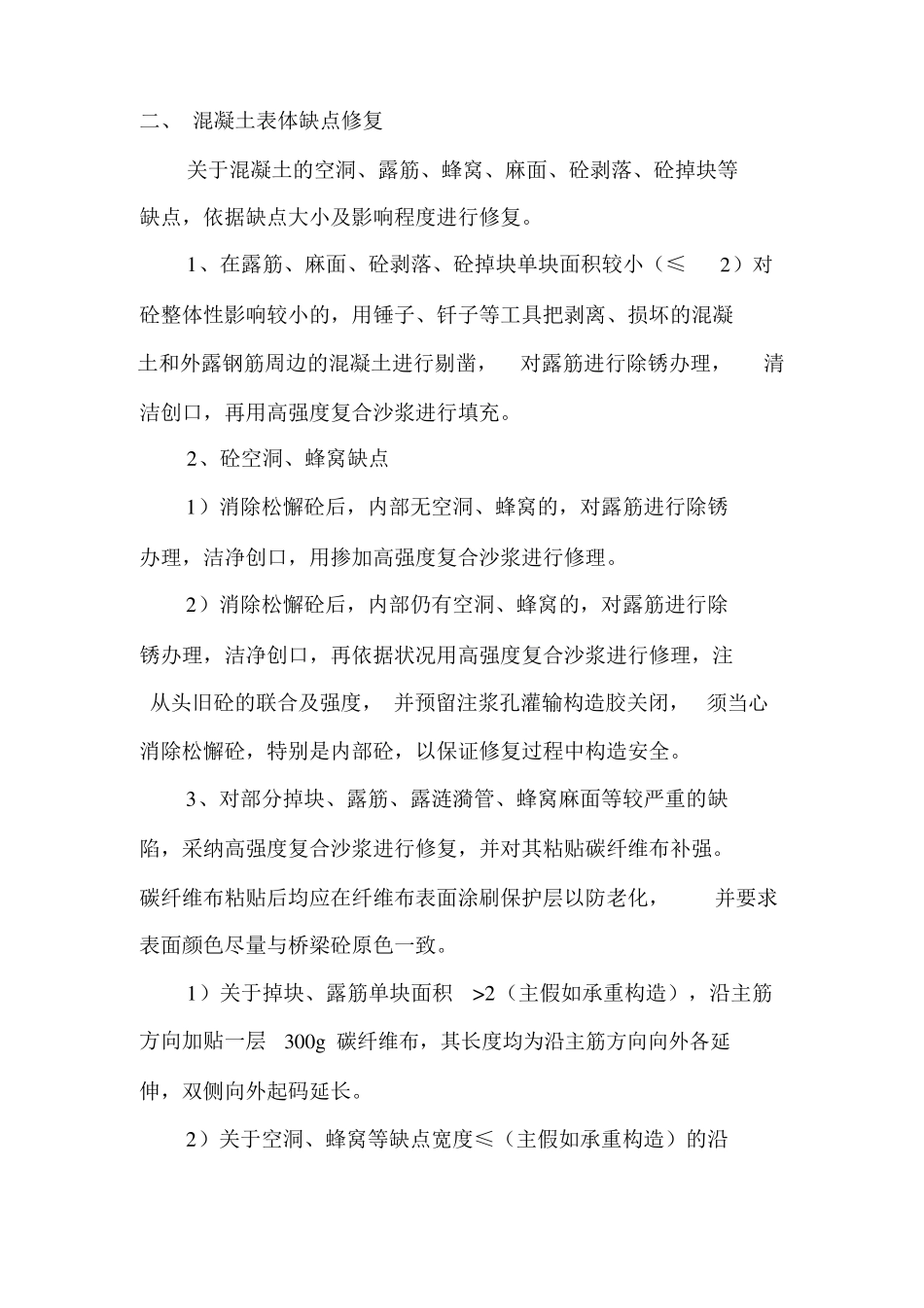

二、混凝土表体缺点修复关于混凝土的空洞、露筋、蜂窝、麻面、砼剥落、砼掉块等缺点,依据缺点大小及影响程度进行修复
1、在露筋、麻面、砼剥落、砼掉块单块面积较小(≤2)对砼整体性影响较小的,用锤子、钎子等工具把剥离、损坏的混凝土和外露钢筋周边的混凝土进行剔凿,对露筋进行除锈办理,清洁创口,再用高强度复合沙浆进行填充
2、砼空洞、蜂窝缺点1)消除松懈砼后,内部无空洞、蜂窝的,对露筋进行除锈办理,洁净创口,用掺加高强度复合沙浆进行修理
2)消除松懈砼后,内部仍有空洞、蜂窝的,对露筋进行除锈办理,洁净创口,再依据状况用高强度复合沙浆进行修理,注从头旧砼的联合及强度,并预留注浆孔灌输构造胶关闭,须当心消除松懈砼,特别是内部砼,以保证修复过程中构
