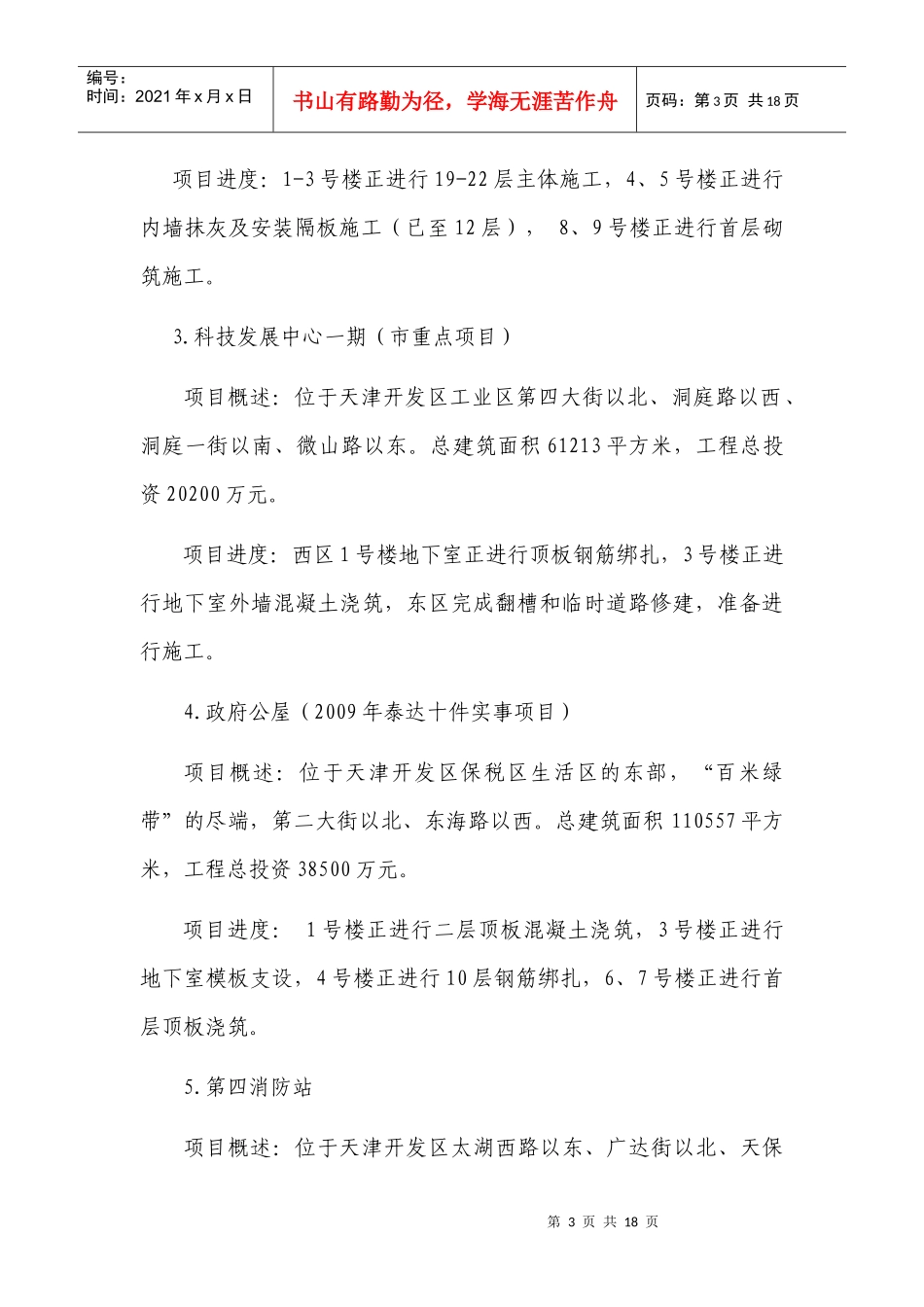

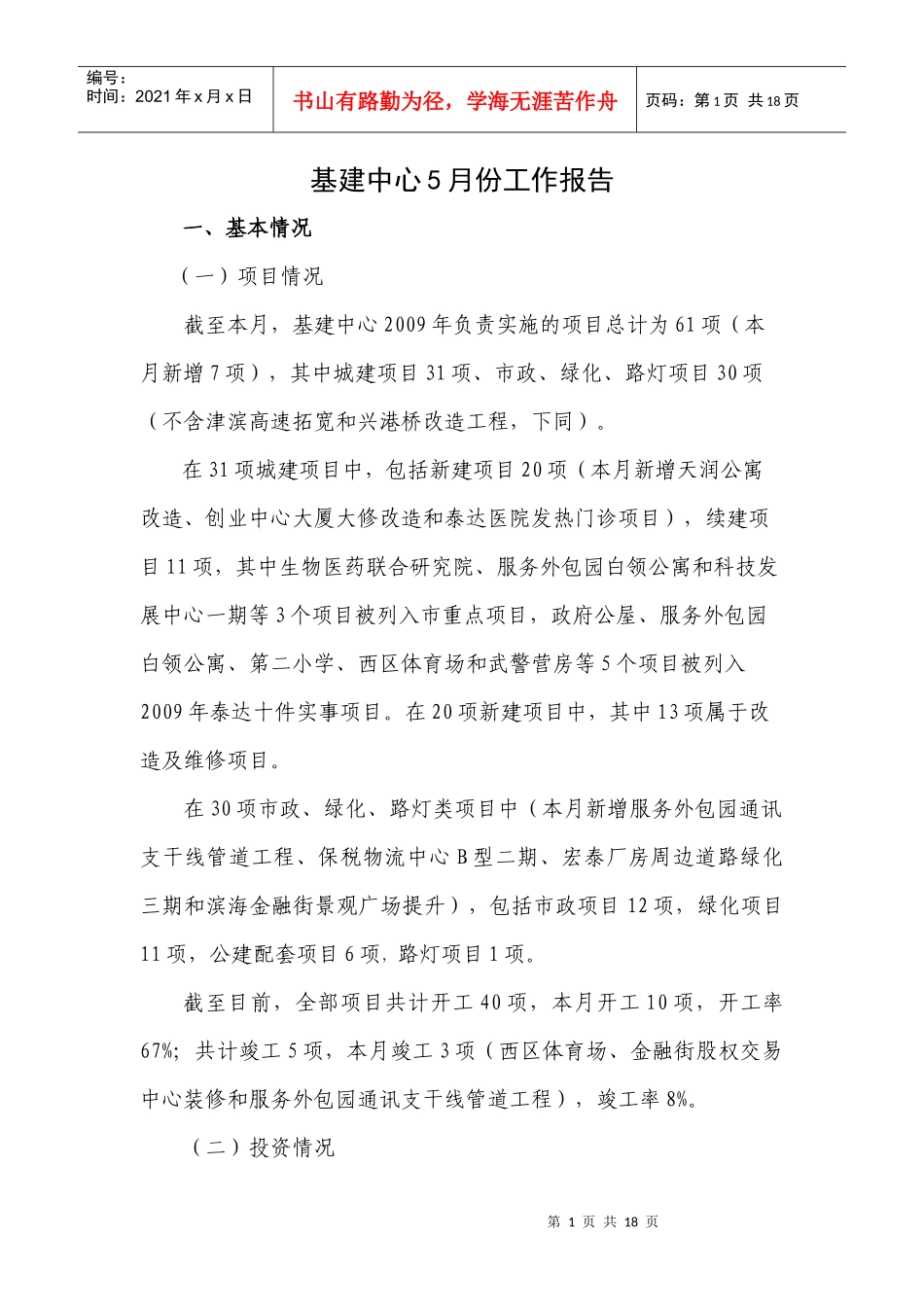

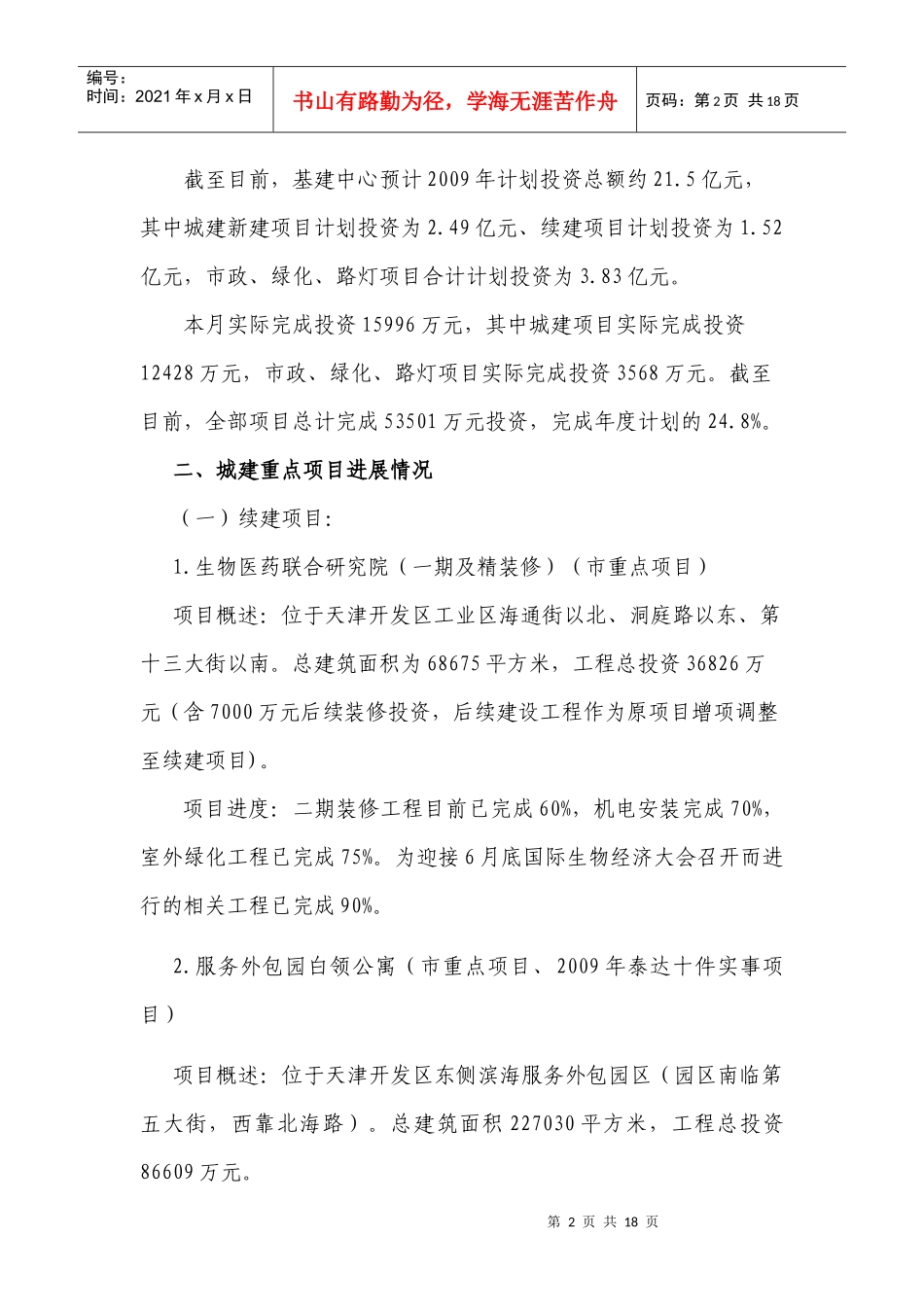

第1页共18页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共18页基建中心5月份工作报告一、基本情况(一)项目情况截至本月,基建中心2009年负责实施的项目总计为61项(本月新增7项),其中城建项目31项、市政、绿化、路灯项目30项(不含津滨高速拓宽和兴港桥改造工程,下同)。在31项城建项目中,包括新建项目20项(本月新增天润公寓改造、创业中心大厦大修改造和泰达医院发热门诊项目),续建项目11项,其中生物医药联合研究院、服务外包园白领公寓和科技发展中心一期等3个项目被列入市重点项目,政府公屋、服务外包园白领公寓、第二小学、西区体育场和武警营房等5个项目被列入2009年泰达十件实事项目。在20项新建项目中,其中13项属于改造及维修项目。在30项市政、绿化、路灯类项目中(本月新增服务外包园通讯支干线管道工程、保税物流中心B型二期、宏泰厂房周边道路绿化三期和滨海金融街景观广场提升),包括市政项目12项,绿化项目11项,公建配套项目6项,路灯项目1项。截至目前,全部项目共计开工40项,本月开工10项,开工率67%;共计竣工5项,本月竣工3项(西区体育场、金融街股权交易中心装修和服务外包园通讯支干线管道工程),竣工率8%。(二)投资情况第2页共18页第1页共18页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共18页截至目前,基建中心预计2009年计划投资总额约21.5亿元,其中城建新建项目计划投资为2.49亿元、续建项目计划投资为1.52亿元,市政、绿化、路灯项目合计计划投资为3.83亿元。本月实际完成投资15996万元,其中城建项目实际完成投资12428万元,市政、绿化、路灯项目实际完成投资3568万元。截至目前,全部项目总计完成53501万元投资,完成年度计划的24.8%。二、城建重点项目进展情况(一)续建项目:1.生物医药联合研究院(一期及精装修)(市重点项目)项目概述:位于天津开发区工业区海通街以北、洞庭路以东、第十三大街以南。总建筑面积为68675平方米,工程总投资36826万元(含7000万元后续装修投资,后续建设工程作为原项目增项调整至续建项目)。项目进度:二期装修工程目前已完成60%,机电安装完成70%,室外绿化工程已完成75%。为迎接6月底国际生物经济大会召开而进行的相关工程已完成90%。2.服务外包园白领公寓(市重点项目、2009年泰达十件实事项目)项目概述:位于天津开发区东侧滨海服务外包园区(园区南临第五大街,西靠北海路)。总建筑面积227030平方米,工程总投资86609万元。第3页共18页第2页共18页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共18页项目进度:1-3号楼正进行19-22层主体施工,4、5号楼正进行内墙抹灰及安装隔板施工(已至12层),8、9号楼正进行首层砌筑施工。3.科技发展中心一期(市重点项目)项目概述:位于天津开发区工业区第四大街以北、洞庭路以西、洞庭一街以南、微山路以东。总建筑面积61213平方米,工程总投资20200万元。项目进度:西区1号楼地下室正进行顶板钢筋绑扎,3号楼正进行地下室外墙混凝土浇筑,东区完成翻槽和临时道路修建,准备进行施工。4.政府公屋(2009年泰达十件实事项目)项目概述:位于天津开发区保税区生活区的东部,“百米绿带”的尽端,第二大街以北、东海路以西。总建筑面积110557平方米,工程总投资38500万元。项目进度:1号楼正进行二层顶板混凝土浇筑,3号楼正进行地下室模板支设,4号楼正进行10层钢筋绑扎,6、7号楼正进行首层顶板浇筑。5.第四消防站项目概述:位于天津开发区太湖西路以东、广达街以北、天保第4页共18页第3页共18页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共18页生活区内。总建筑面积7988平方米,工程总投资5745万元。项目进度:工程目前正在装修中,地砖铺装完成80%,吊顶吊杆及龙骨完成,外檐保温抹找平层及打磨完成,幕墙龙骨安装完成70%。6.西区蓝领公寓项目概述:位于天津开发区西区管委会东南部地块,西靠春华路,东靠新圣路,西南角为春华路与北大街交叉路口的环状绿化区,西侧为河流及城市绿化带。总建筑面积约71000平方米,工程总投资22280万元。项目进...
