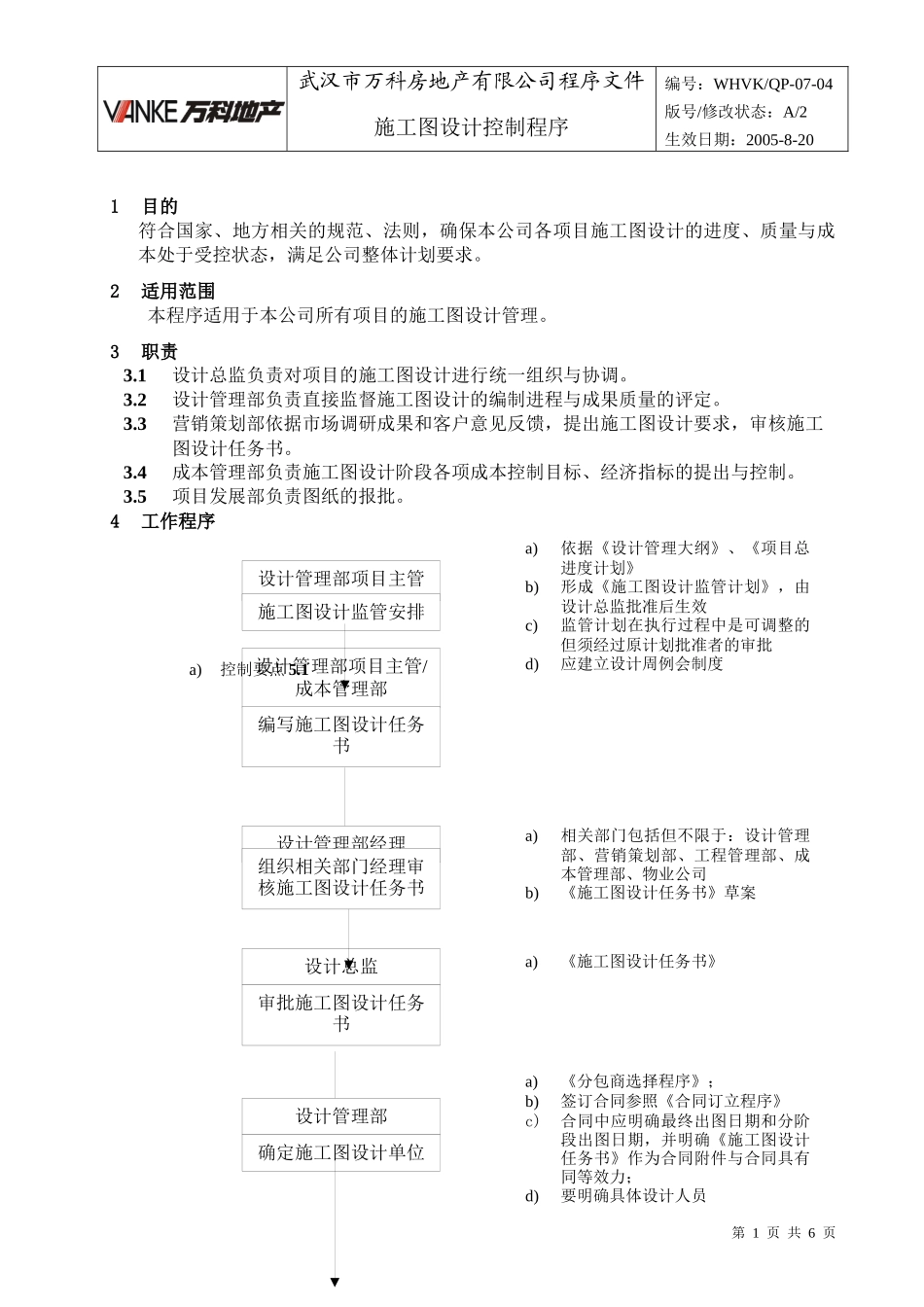

武汉市万科房地产有限公司程序文件施工图设计控制程序编号:WHVK/QP-07-04版号/修改状态:A/2生效日期:2005-8-201目的符合国家、地方相关的规范、法则,确保本公司各项目施工图设计的进度、质量与成本处于受控状态,满足公司整体计划要求
2适用范围本程序适用于本公司所有项目的施工图设计管理
1设计总监负责对项目的施工图设计进行统一组织与协调
2设计管理部负责直接监督施工图设计的编制进程与成果质量的评定
3营销策划部依据市场调研成果和客户意见反馈,提出施工图设计要求,审核施工图设计任务书
4成本管理部负责施工图设计阶段各项成本控制目标、经济指标的提出与控制
5项目发展部负责图纸的报批
4工作程序第1页共6页设计管理部项目主管施工图设计监管安排a)依据《设计管理大纲》、《项目总进度计划》b)形成《施工图设计监管计划》,由设计总监批准后生效c)监管计划在执行过程中是可调整的但须经过原计划批准者的审批d)应建立设计周例会制度设计总监审批施工图设计任务书设计管理部项目主管/成本管理部编写施工图设计任务书设计管理部经理组织相关部门经理审核施工图设计任务书a)相关部门包括但不限于:设计管理部、营销策划部、工程管理部、成本管理部、物业公司b)《施工图设计任务书》草案a)《施工图设计任务书》设计管理部确定施工图设计单位a)《分包商选择程序》;b)签订合同参照《合同订立程序》c)合同中应明确最终出图日期和分阶段出图日期,并明确《施工图设计任务书》作为合同附件与合同具有同等效力;d)要明确具体设计人员a)控制要点5

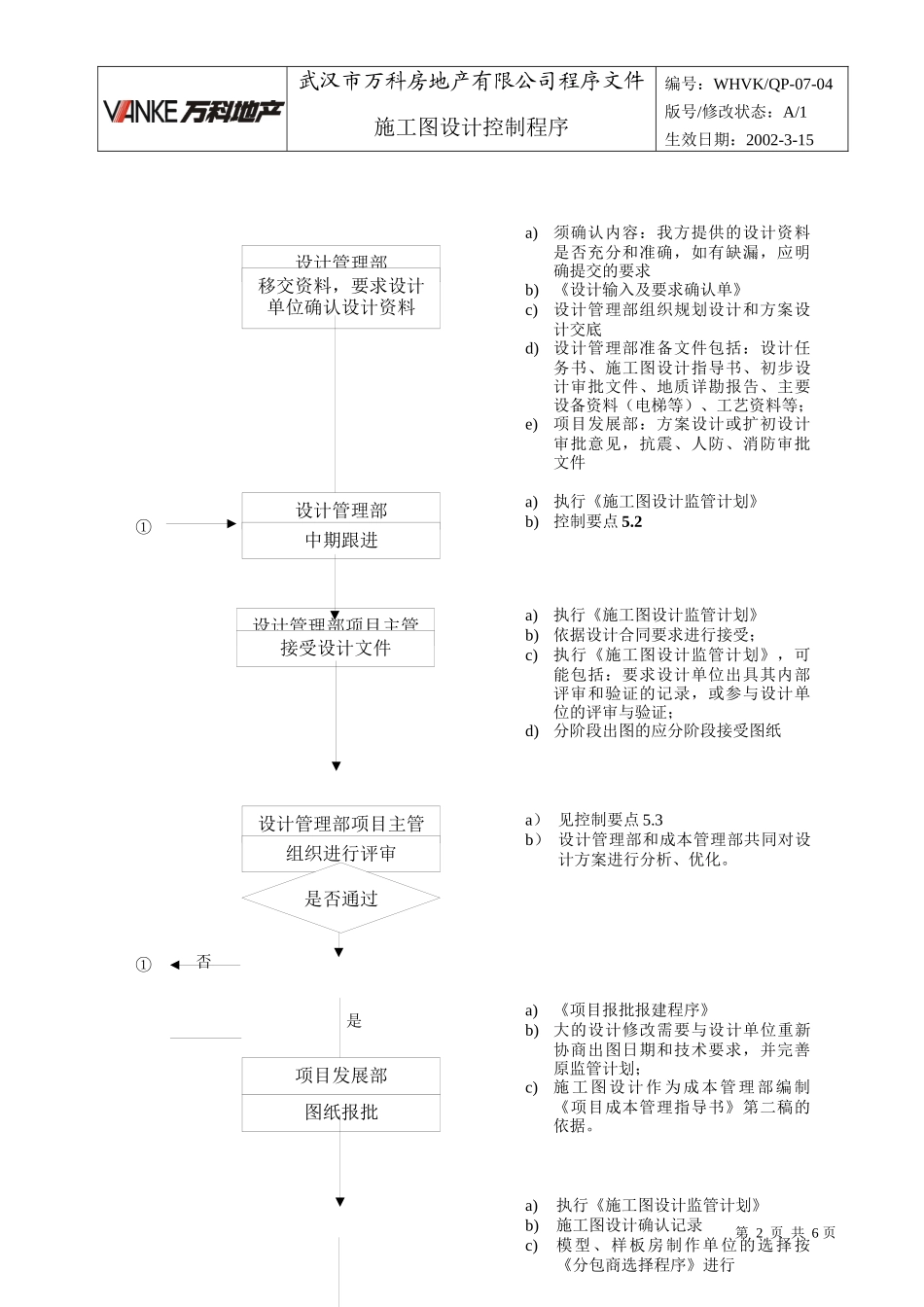

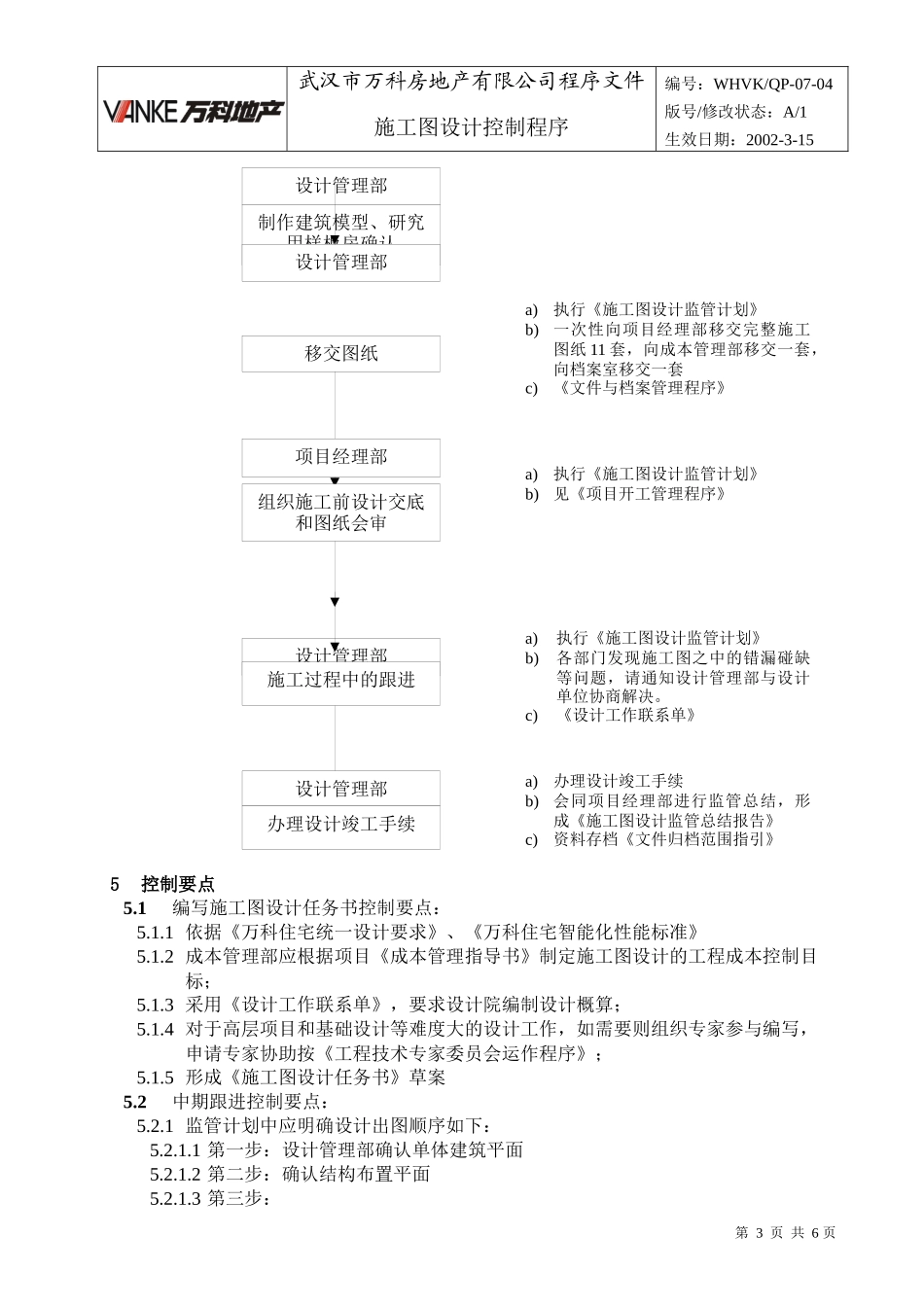

1否是①①是武汉市万科房地产有限公司程序文件施工图设计控制程序编号:WHVK/QP-07-04版号/修改状态:A/1生效日期:2002-3-15第2页共6页a)须确认内容:我方提供的设计资料是否充分和准确,如有缺漏,应明确提交的要求b)《设计输入
