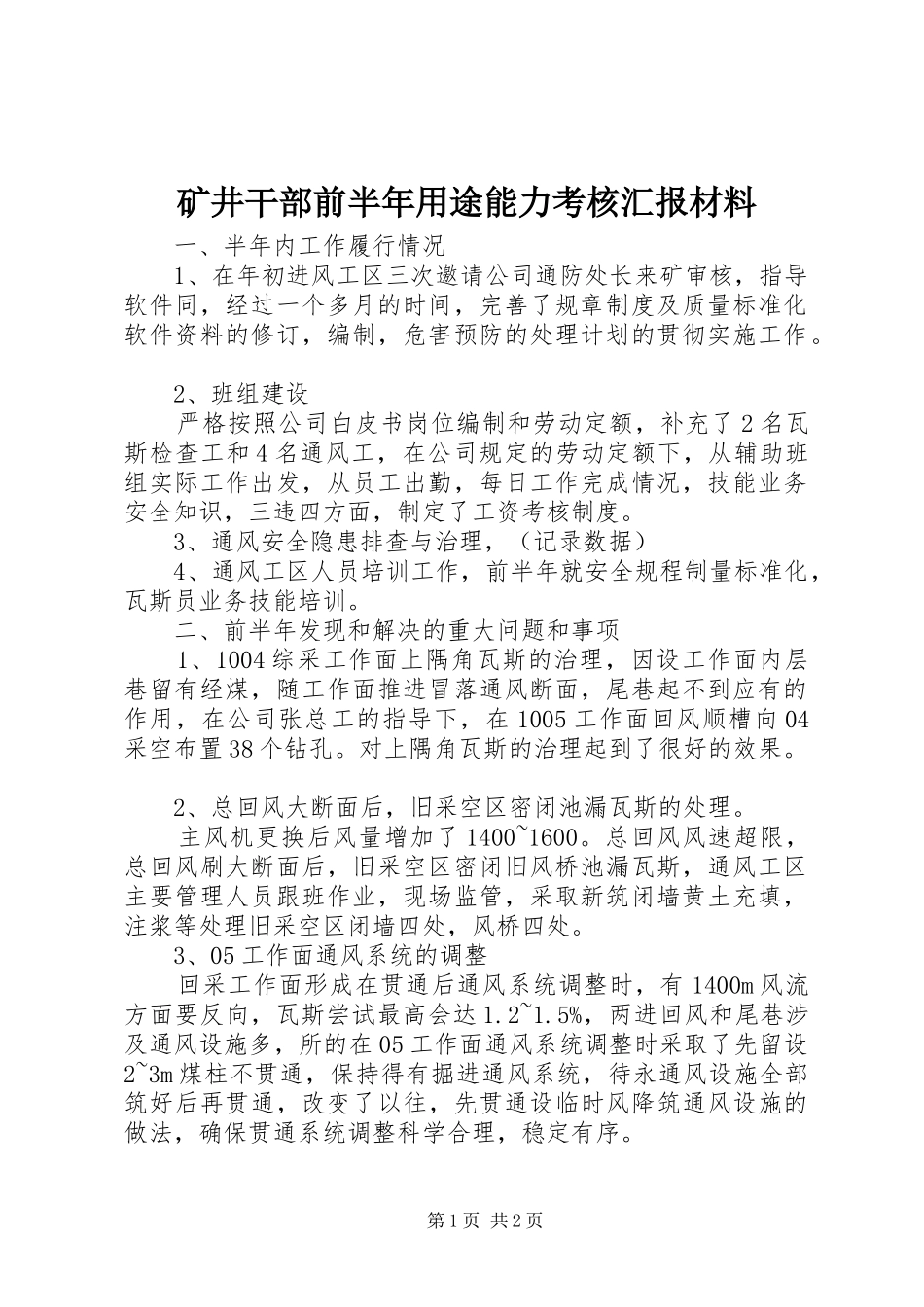

矿井干部前半年用途能力考核汇报材料一、半年内工作履行情况1、在年初进风工区三次邀请公司通防处长来矿审核,指导软件同,经过一个多月的时间,完善了规章制度及质量标准化软件资料的修订,编制,危害预防的处理计划的贯彻实施工作
2、班组建设严格按照公司白皮书岗位编制和劳动定额,补充了2名瓦斯检查工和4名通风工,在公司规定的劳动定额下,从辅助班组实际工作出发,从员工出勤,每日工作完成情况,技能业务安全知识,三违四方面,制定了工资考核制度
3、通风安全隐患排查与治理,(记录数据)4、通风工区人员培训工作,前半年就安全规程制量标准化,瓦斯员业务技能培训
二、前半年发现和解决的重大问题和事项1、1004综采工作面上隅角瓦斯的治理,因设工作面内层巷留有经煤,随工作面推进冒落通风断面,尾巷起不到应有的作用,在公司张总工的指导下,在1005工作面回风顺槽向04采空布置38个钻孔
对上隅角瓦斯的治理起到了很好的效果
2、总回风大断面后,旧采空区密闭池漏瓦斯的处理
主风机更换后风量增加了1400~1600
总回风风速超限,总回风刷大断面后,旧采空区密闭旧风桥池漏瓦斯,通风工区主要管理人员跟班作业,现场监管,采取新筑闭墙黄土充填,注浆等处理旧采空区闭墙四处,风桥四处
3、05工作面通风系统的调整回采工作面形成在贯通后通风系统调整时,有1400m风流方面要反向,瓦斯尝试最高会达1
5%,两进回风和尾巷涉及通风设施多,所的在05工作面通风系统调整时采取了先留设2~3m煤柱不贯通,保持得有掘进通风系统,待永通风设施全部筑好后再贯通,改变了以往,先贯通设临时风降筑通风设施的做法,确保贯通系统调整科学合理,稳定有序

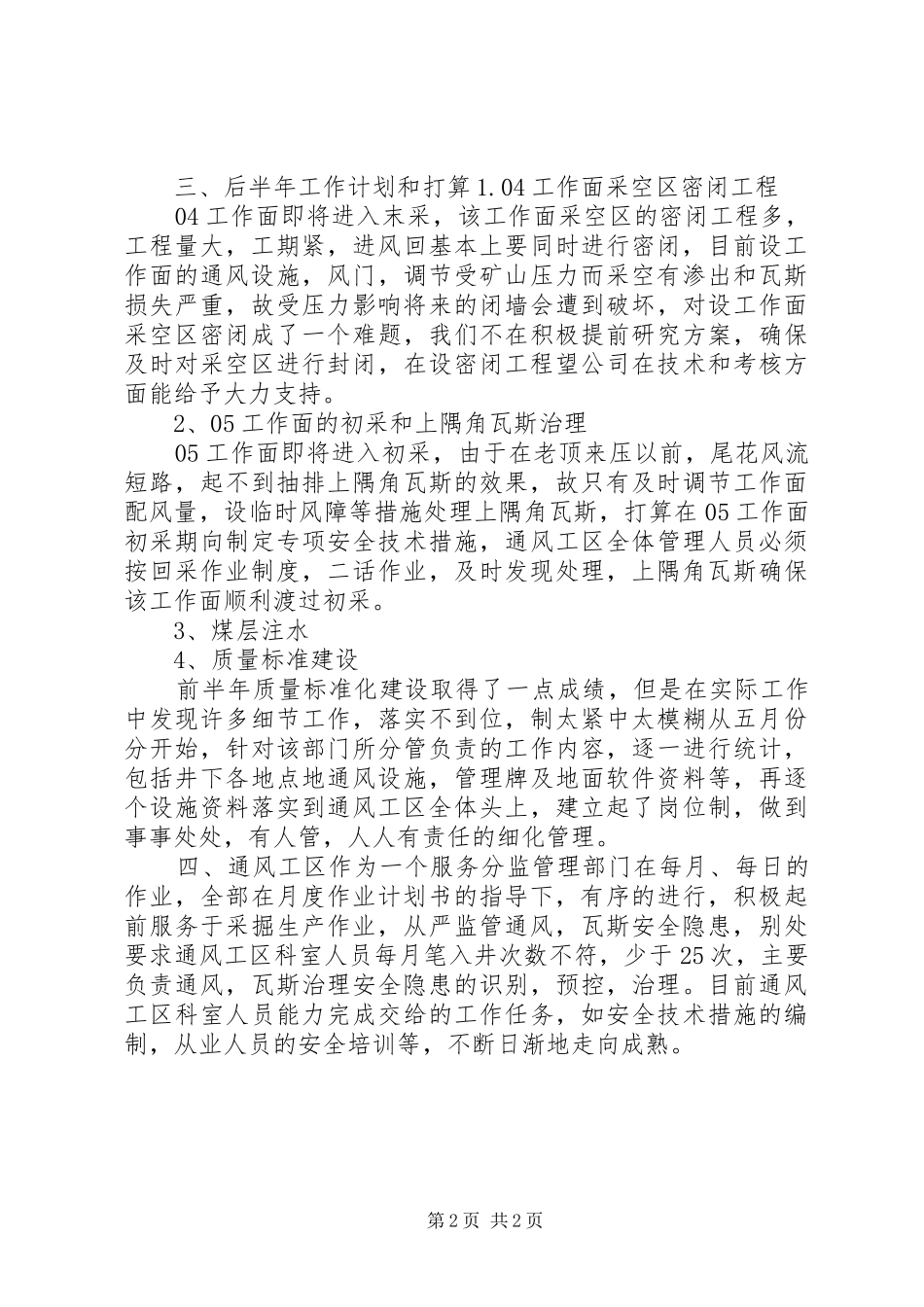

第1页共2页三、后半年工作计划和打算1
04工作面采空区密闭工程04工作面即将进入末采,该工作面采空区的密闭工程多,工程量大,工期紧,进风回基本上要同时进行密闭,目前设工作面的通风设施,风门,
