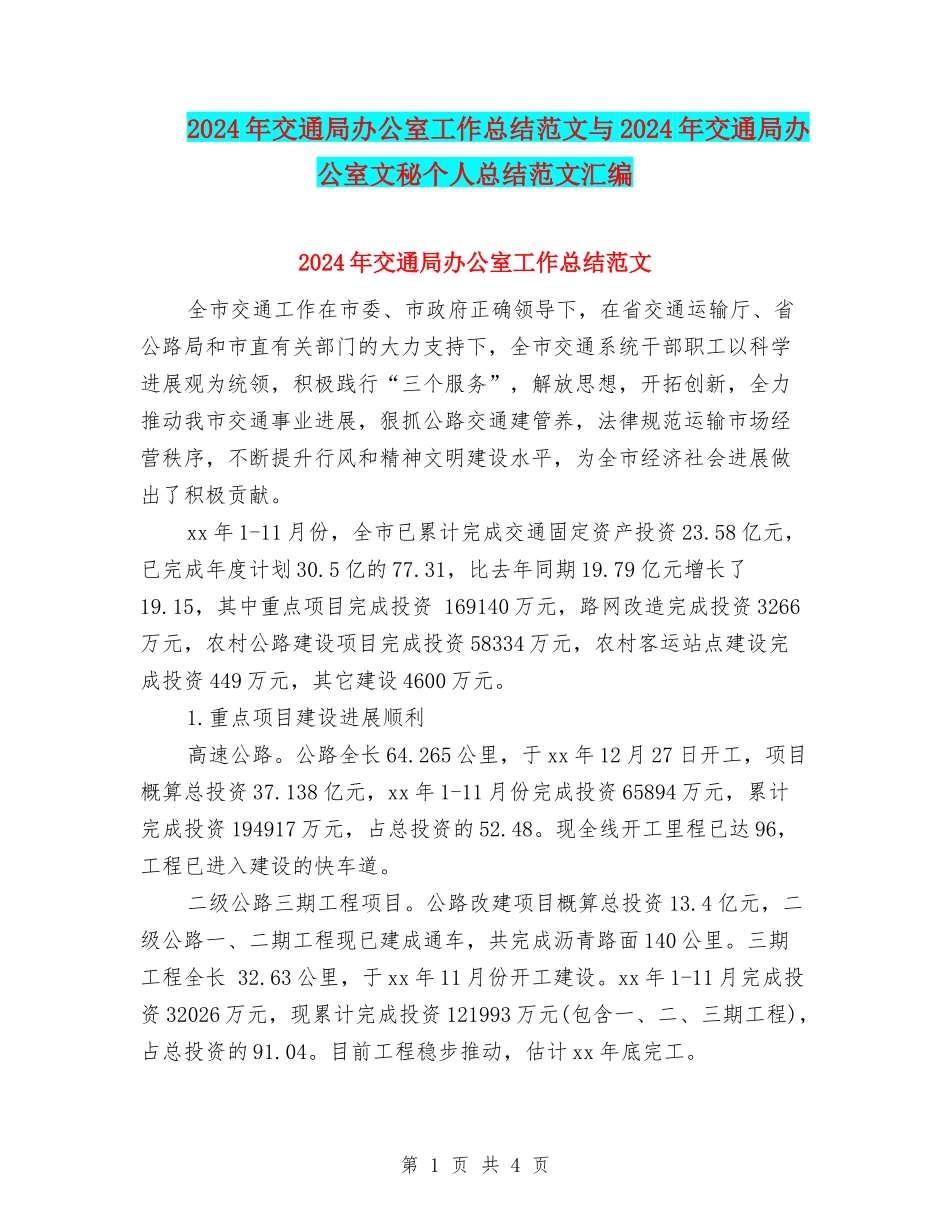

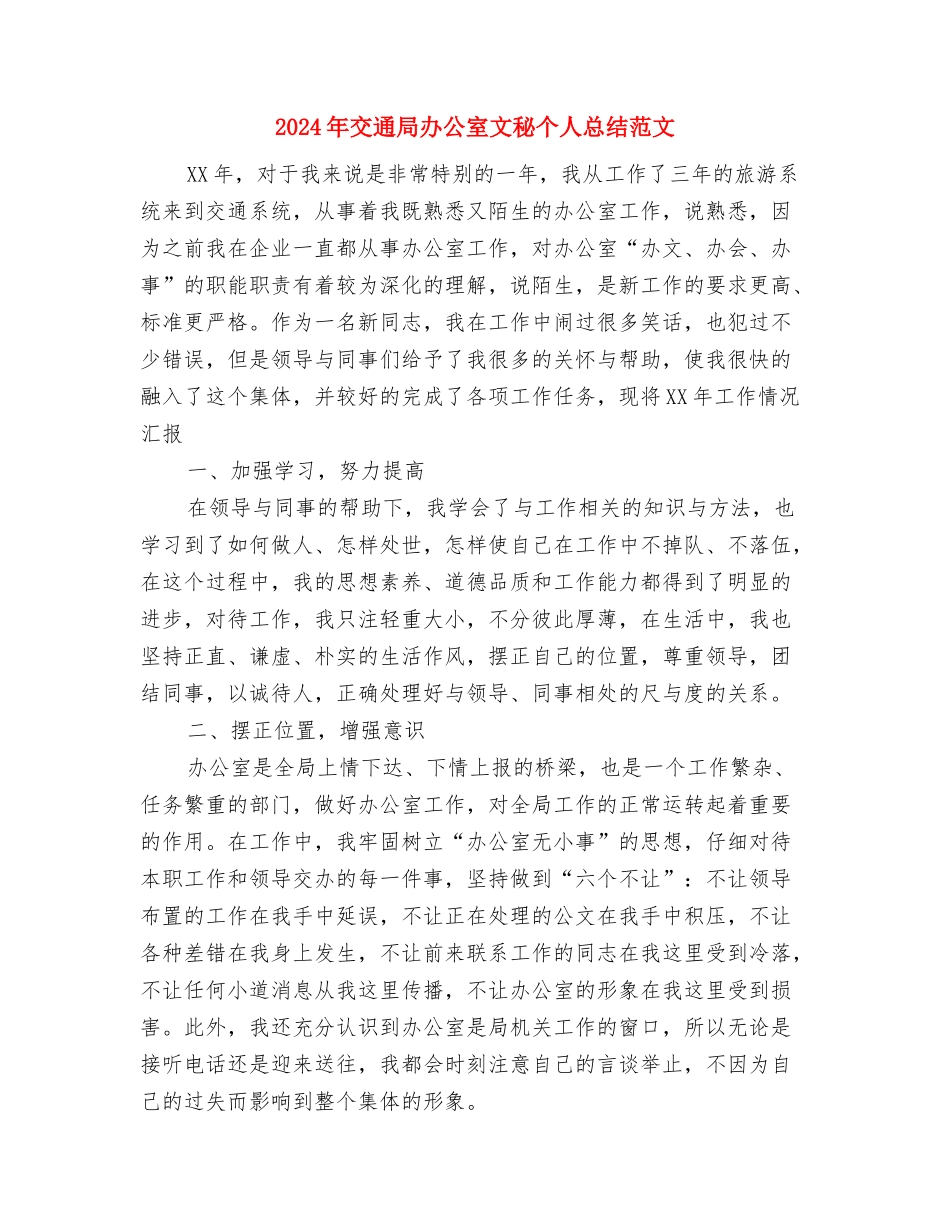

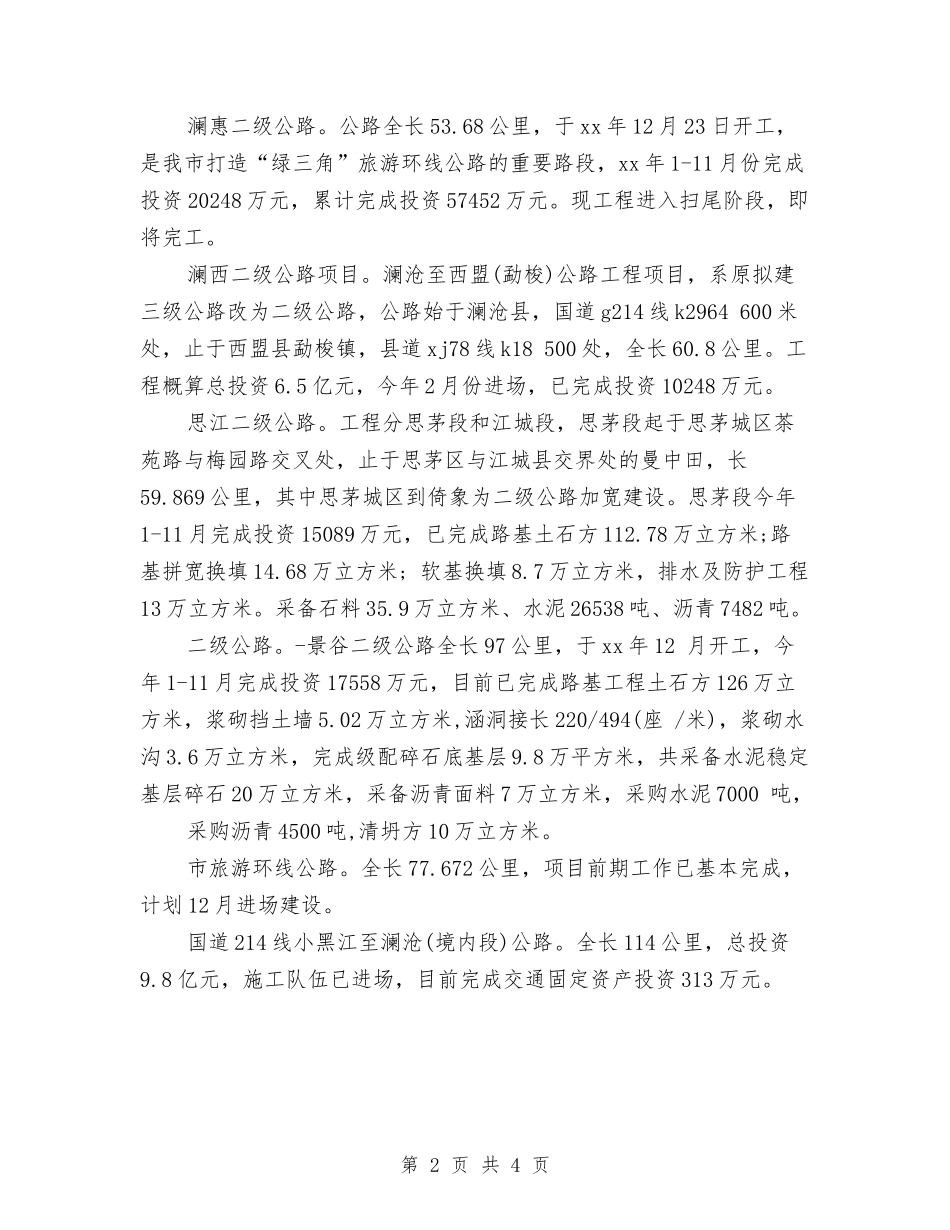

2024年交通局办公室工作总结范文与2024年交通局办公室文秘个人总结范文汇编2024年交通局办公室工作总结范文全市交通工作在市委、市政府正确领导下,在省交通运输厅、省公路局和市直有关部门的大力支持下,全市交通系统干部职工以科学进展观为统领,积极践行“三个服务”,解放思想,开拓创新,全力推动我市交通事业进展,狠抓公路交通建管养,法律规范运输市场经营秩序,不断提升行风和精神文明建设水平,为全市经济社会进展做出了积极贡献。xx年1-11月份,全市已累计完成交通固定资产投资23.58亿元,已完成年度计划30.5亿的77.31,比去年同期19.79亿元增长了19.15,其中重点项目完成投资169140万元,路网改造完成投资3266万元,农村公路建设项目完成投资58334万元,农村客运站点建设完成投资449万元,其它建设4600万元。1.重点项目建设进展顺利高速公路。公路全长64.265公里,于xx年12月27日开工,项目概算总投资37.138亿元,xx年1-11月份完成投资65894万元,累计完成投资194917万元,占总投资的52.48。现全线开工里程已达96,工程已进入建设的快车道。二级公路三期工程项目。公路改建项目概算总投资13.4亿元,二级公路一、二期工程现已建成通车,共完成沥青路面140公里。三期工程全长32.63公里,于xx年11月份开工建设。xx年1-11月完成投资32026万元,现累计完成投资121993万元(包含一、二、三期工程),占总投资的91.04。目前工程稳步推动,估计xx年底完工。第1页共4页澜惠二级公路。公路全长53.68公里,于xx年12月23日开工,是我市打造“绿三角”旅游环线公路的重要路段,xx年1-11月份完成投资20248万元,累计完成投资57452万元。现工程进入扫尾阶段,即将完工。澜西二级公路项目。澜沧至西盟(勐梭)公路工程项目,系原拟建三级公路改为二级公路,公路始于澜沧县,国道g214线k2964600米处,止于西盟县勐梭镇,县道xj78线k18500处,全长60.8公里。工程概算总投资6.5亿元,今年2月份进场,已完成投资10248万元。思江二级公路。工程分思茅段和江城段,思茅段起于思茅城区茶苑路与梅园路交叉处,止于思茅区与江城县交界处的曼中田,长59.869公里,其中思茅城区到倚象为二级公路加宽建设。思茅段今年1-11月完成投资15089万元,已完成路基土石方112.78万立方米;路基拼宽换填14.68万立方米;软基换填8.7万立方米,排水及防护工程13万立方米。采备石料35.9万立方米、水泥26538吨、沥青7482吨。二级公路。-景谷二级公路全长97公里,于xx年12月开工,今年1-11月完成投资17558万元,目前已完成路基工程土石方126万立方米,浆砌挡土墙5.02万立方米,涵洞接长220/494(座/米),浆砌水沟3.6万立方米,完成级配碎石底基层9.8万平方米,共采备水泥稳定基层碎石20万立方米,采备沥青面料7万立方米,采购水泥7000吨,采购沥青4500吨,清坍方10万立方米。市旅游环线公路。全长77.672公里,项目前期工作已基本完成,计划12月进场建设。国道214线小黑江至澜沧(境内段)公路。全长114公里,总投资9.8亿元,施工队伍已进场,目前完成交通固定资产投资313万元。第2页共4页2024年交通局办公室文秘个人总结范文XX年,对于我来说是非常特别的一年,我从工作了三年的旅游系统来到交通系统,从事着我既熟悉又陌生的办公室工作,说熟悉,因为之前我在企业一直都从事办公室工作,对办公室“办文、办会、办事”的职能职责有着较为深化的理解,说陌生,是新工作的要求更高、标准更严格。作为一名新同志,我在工作中闹过很多笑话,也犯过不少错误,但是领导与同事们给予了我很多的关怀与帮助,使我很快的融入了这个集体,并较好的完成了各项工作任务,现将XX年工作情况汇报一、加强学习,努力提高在领导与同事的帮助下,我学会了与工作相关的知识与方法,也学习到了如何做人、怎样处世,怎样使自己在工作中不掉队、不落伍,在这个过程中,我的思想素养、道德品质和工作能力都得到了明显的进步,对待工作,我只注轻重大小,不分彼此厚薄,在生活中,我也坚持正直、谦虚、朴实的生活作风,摆正自己的位置,尊重领导,团结同事,以诚待人,正确处理好与领导、同事相处的尺与度的关系。二、摆正位置,增强意识办公室是全局上情...
