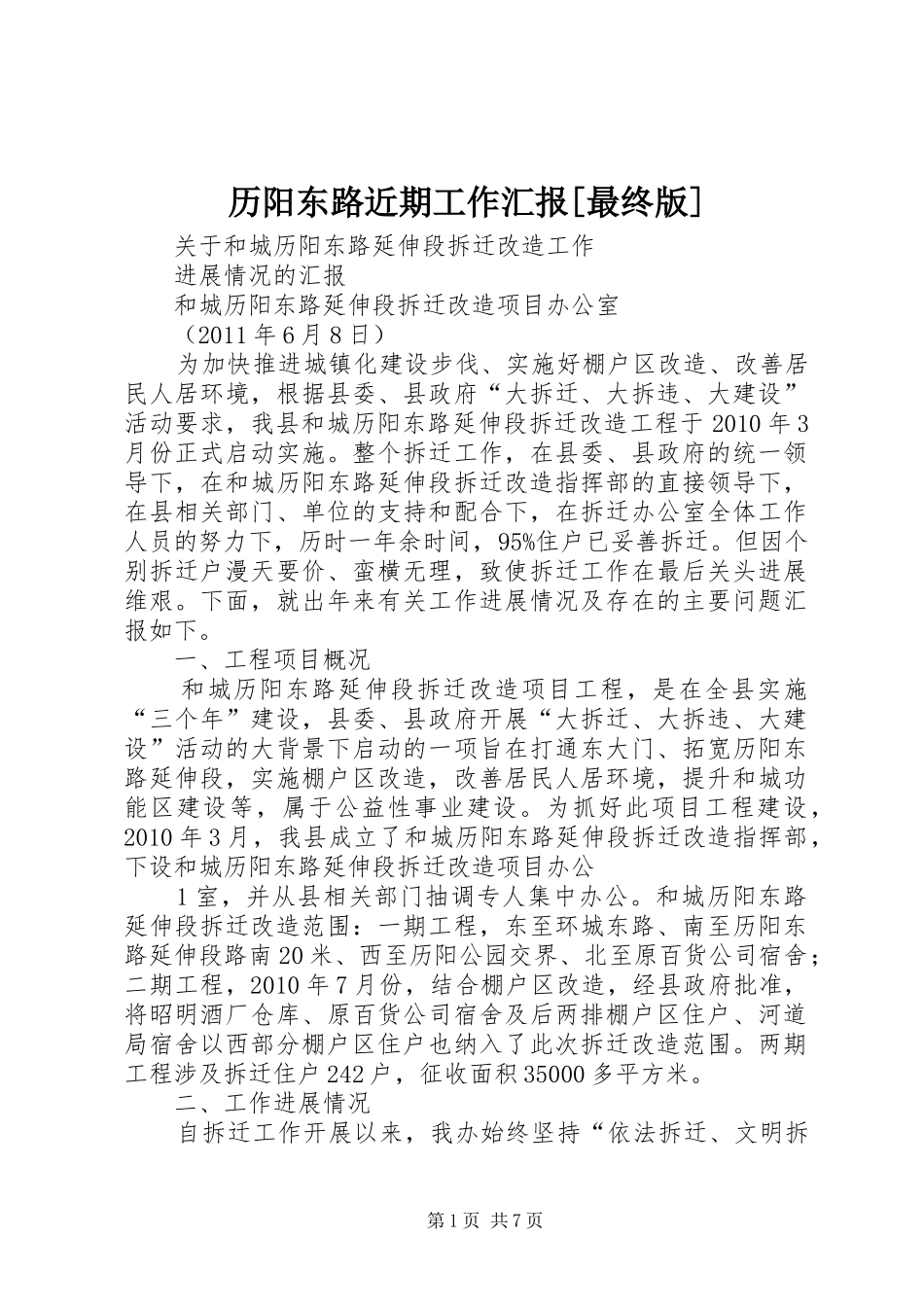

历阳东路近期工作汇报[最终版]关于和城历阳东路延伸段拆迁改造工作进展情况的汇报和城历阳东路延伸段拆迁改造项目办公室(2011年6月8日)为加快推进城镇化建设步伐、实施好棚户区改造、改善居民人居环境,根据县委、县政府“大拆迁、大拆违、大建设”活动要求,我县和城历阳东路延伸段拆迁改造工程于2010年3月份正式启动实施
整个拆迁工作,在县委、县政府的统一领导下,在和城历阳东路延伸段拆迁改造指挥部的直接领导下,在县相关部门、单位的支持和配合下,在拆迁办公室全体工作人员的努力下,历时一年余时间,95%住户已妥善拆迁
但因个别拆迁户漫天要价、蛮横无理,致使拆迁工作在最后关头进展维艰
下面,就出年来有关工作进展情况及存在的主要问题汇报如下
一、工程项目概况和城历阳东路延伸段拆迁改造项目工程,是在全县实施“三个年”建设,县委、县政府开展“大拆迁、大拆违、大建设”活动的大背景下启动的一项旨在打通东大门、拓宽历阳东路延伸段,实施棚户区改造,改善居民人居环境,提升和城功能区建设等,属于公益性事业建设
为抓好此项目工程建设,2010年3月,我县成立了和城历阳东路延伸段拆迁改造指挥部,下设和城历阳东路延伸段拆迁改造项目办公1室,并从县相关部门抽调专人集中办公
和城历阳东路延伸段拆迁改造范围:一期工程,东至环城东路、南至历阳东路延伸段路南20米、西至历阳公园交界、北至原百货公司宿舍;二期工程,2010年7月份,结合棚户区改造,经县政府批准,将昭明酒厂仓库、原百货公司宿舍及后两排棚户区住户、河道局宿舍以西部分棚户区住户也纳入了此次拆迁改造范围
两期工程涉及拆迁住户242户,征收面积35000多平方米

二、工作进展情况自拆迁工作开展以来,我办始终坚持“依法拆迁、文明拆第1页共7页迁、阳光拆迁”的原则,执行“白加黑、5加2”的工作方式,本着围绕政策、最大化考虑拆迁户利益,关心困难群体,用道理说服人、用真情感
