郑州西南绕城高速路路面底基层试验段施工技术方案一、工程概况:本合同段K8+920~K9+120左半幅路段为路面底基层试验段,路线全长200米,底基层宽度12
本合同段路面设计为沥青层、基层为6%水泥碎石层、底基层为3:8:89水泥石灰稳定土层
施工准备:1
确定施工方案和施工技术交底工作
做好施工原材料的采购、组织进场及试验工作
做好机械设备的进场和调配工作
做好施工劳动力的进场和上岗培训工作
做好施工用具和施工用料的采购和进场工作
做好施工后勤服务的准备工作
1、机械的配置:本试验段采用洒水车1台,16T光轮压路机1台,18T压路机2台,平地机1台,路拌机1台,20T自卸汽车6台,10T自卸汽车4台
2、人员的配置:本试验段配备现场施工负责人1名;路面专业工程师1名;质检工程师1名;现场质检人员1名;试验工程师1名;试验员2名;测量工程师1名;测量人员2名;机械工程师1名,现场领工员1名(具体人员见后附表)
三、主要检测及验收指标路面底基层弯沉:213mm底基层宽度:2×13
36米路床横坡:2%平整度:≤12mm压实度:≥95%试件强度:≥0
8Mpa四、路面底基层试验路总体安排路面底基层试验路段施工计划在2003年6月25日~2003年6月29日,工期5天,采用自卸汽车运料,推土机粗平,平地机整型,路拌机拌和振动压路机压实
五、水泥石灰稳定土层施工工艺(路拌法)1
施工材料①水泥:采用郑州金龙水泥厂生产的32
5普通硅酸盐水泥、终凝时间大于6小时
②石灰:石灰采用贾峪石灰厂生产的钙质消解石灰,使用消解石灰时,应在用于工程之前7~10天,充分消解成能通过1cm筛孔的粉状
③土:工程采用符合设计要求的细粒土,根据工程的实际情况,在K9+880~K10+170挖方段为取土场,经试验室采样化验后该土可使用

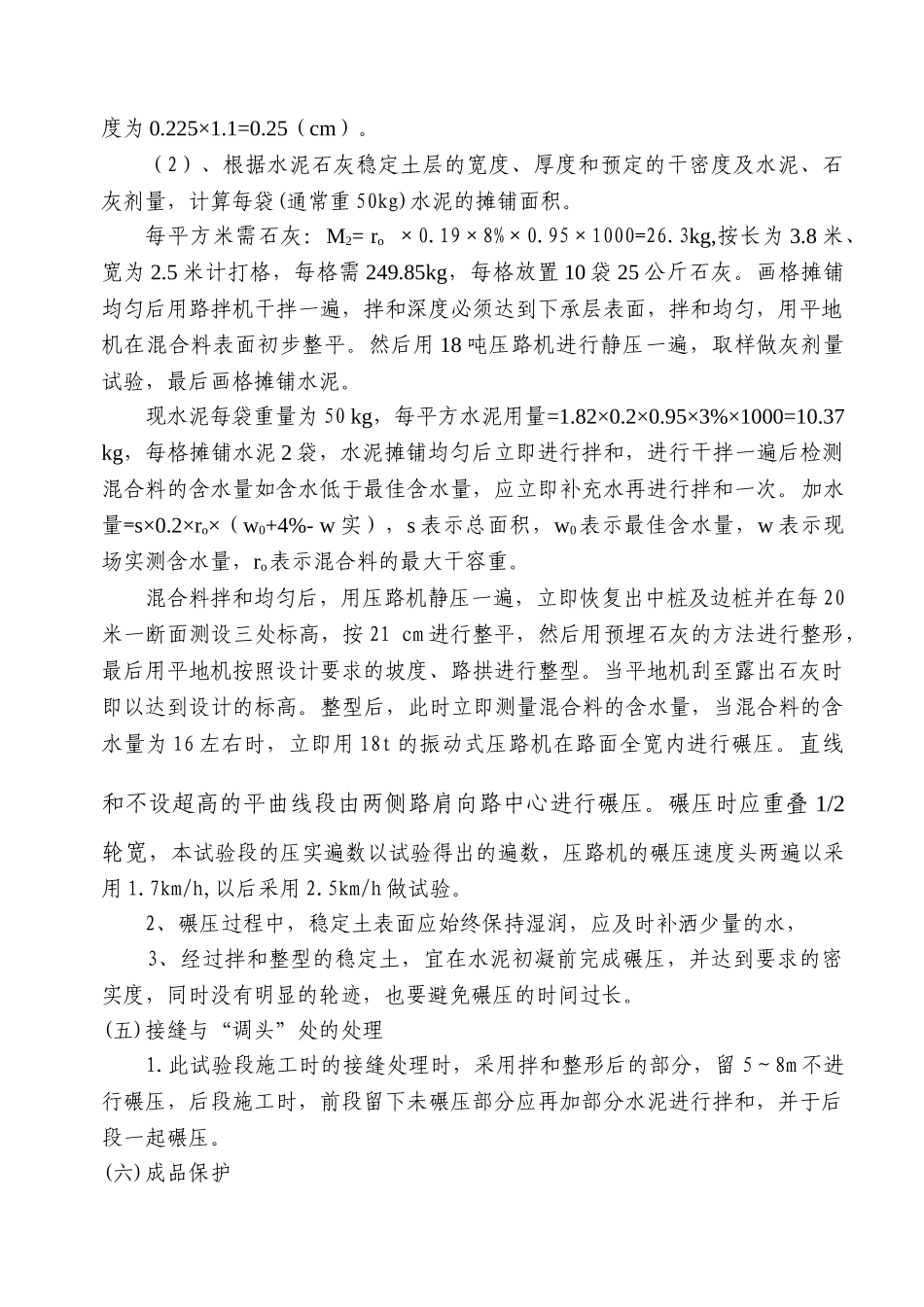

④水:水应采用不含有害物质的洁净水或自
