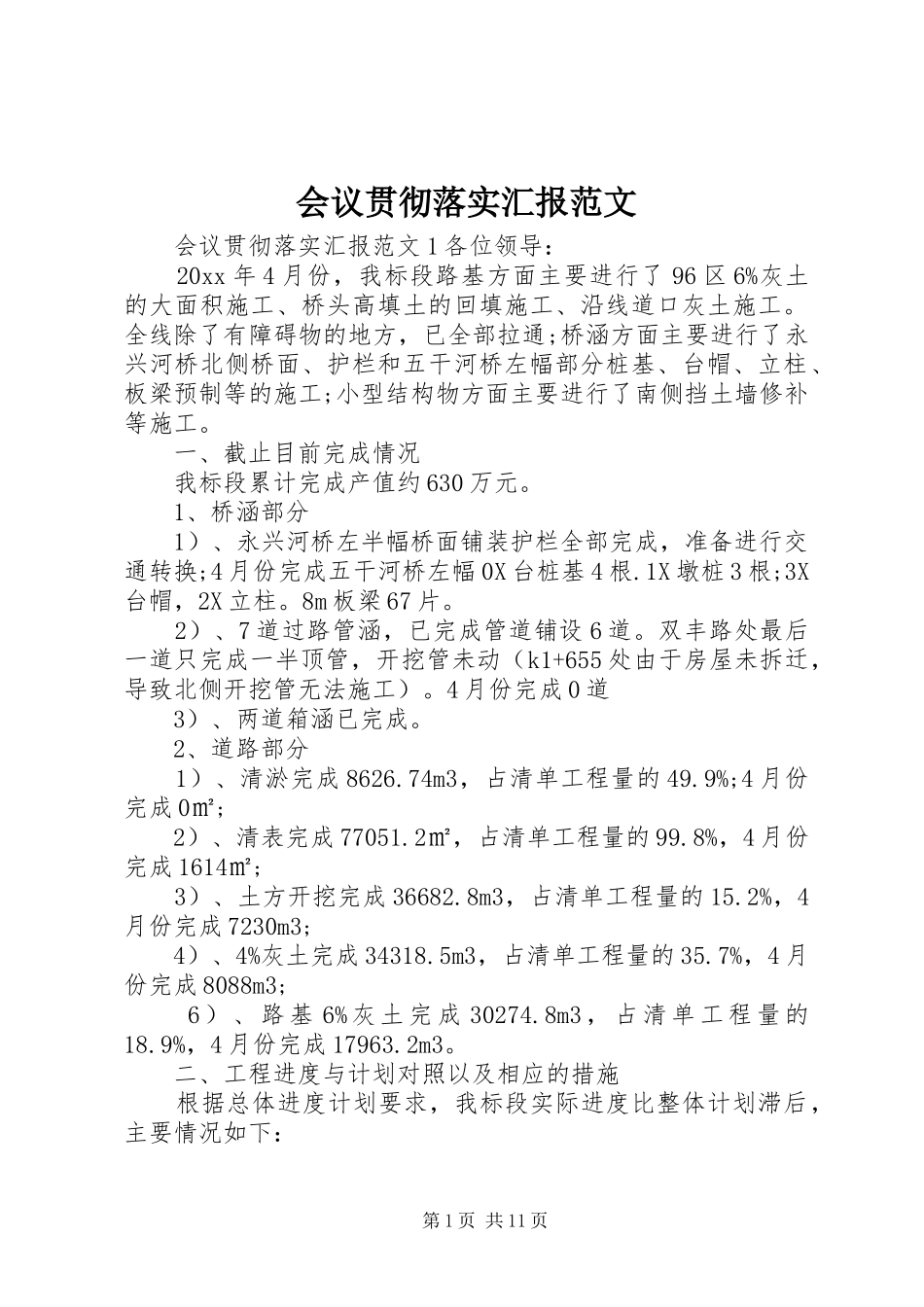

会议贯彻落实汇报范文会议贯彻落实汇报范文1各位领导:20xx年4月份,我标段路基方面主要进行了96区6%灰土的大面积施工、桥头高填土的回填施工、沿线道口灰土施工
全线除了有障碍物的地方,已全部拉通;桥涵方面主要进行了永兴河桥北侧桥面、护栏和五干河桥左幅部分桩基、台帽、立柱、板梁预制等的施工;小型结构物方面主要进行了南侧挡土墙修补等施工
一、截止目前完成情况我标段累计完成产值约630万元
1、桥涵部分1)、永兴河桥左半幅桥面铺装护栏全部完成,准备进行交通转换;4月份完成五干河桥左幅0X台桩基4根
1X墩桩3根;3X台帽,2X立柱
8m板梁67片
2)、7道过路管涵,已完成管道铺设6道
双丰路处最后一道只完成一半顶管,开挖管未动(k1+655处由于房屋未拆迁,导致北侧开挖管无法施工)
4月份完成0道3)、两道箱涵已完成
2、道路部分1)、清淤完成8626
74m3,占清单工程量的49
9%;4月份完成0㎡;2)、清表完成77051
2㎡,占清单工程量的99
8%,4月份完成1614㎡;3)、土方开挖完成36682
8m3,占清单工程量的15
2%,4月份完成7230m3;4)、4%灰土完成34318
5m3,占清单工程量的35
7%,4月份完成8088m3;6)、路基6%灰土完成30274
8m3,占清单工程量的18
9%,4月份完成17963

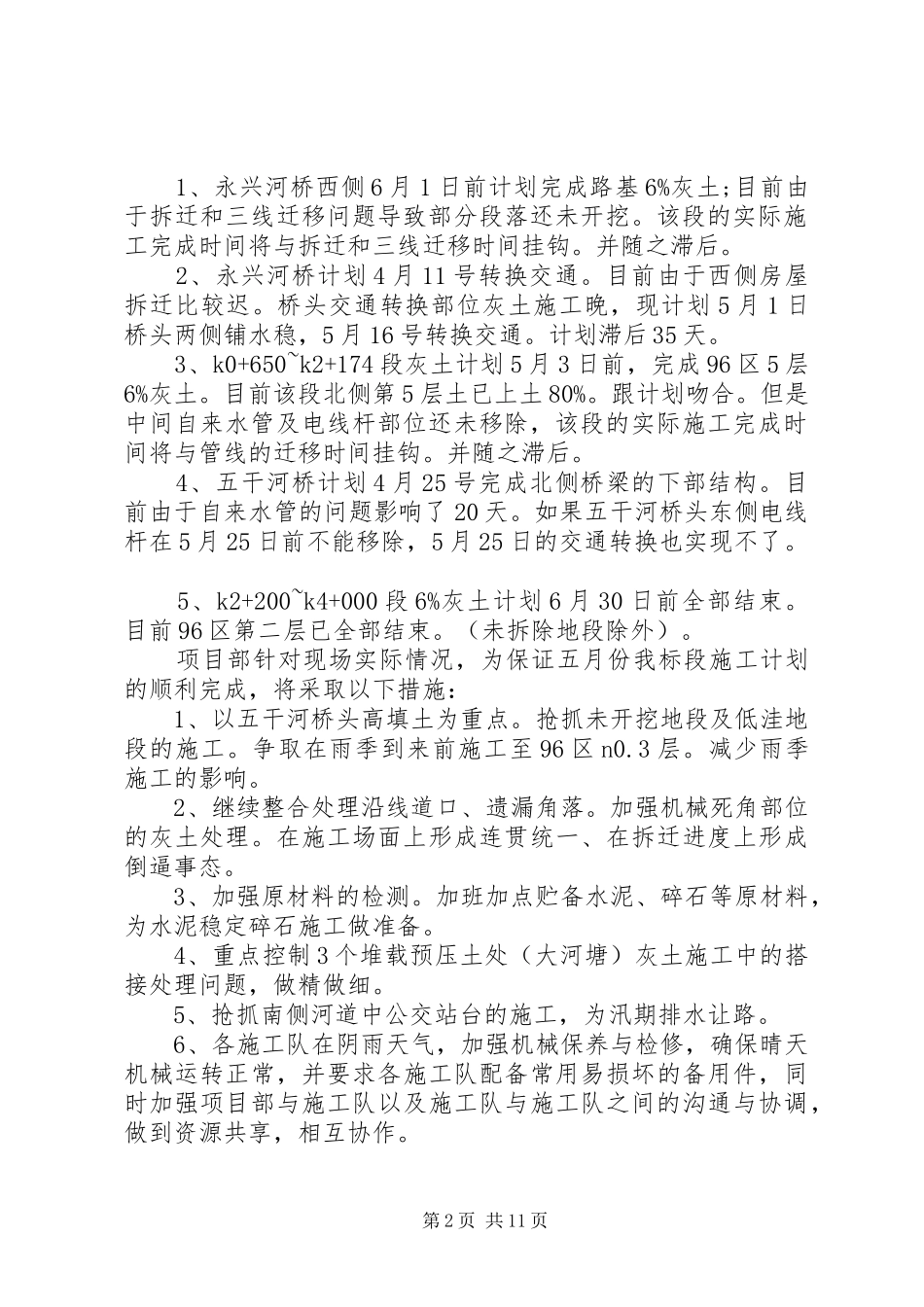

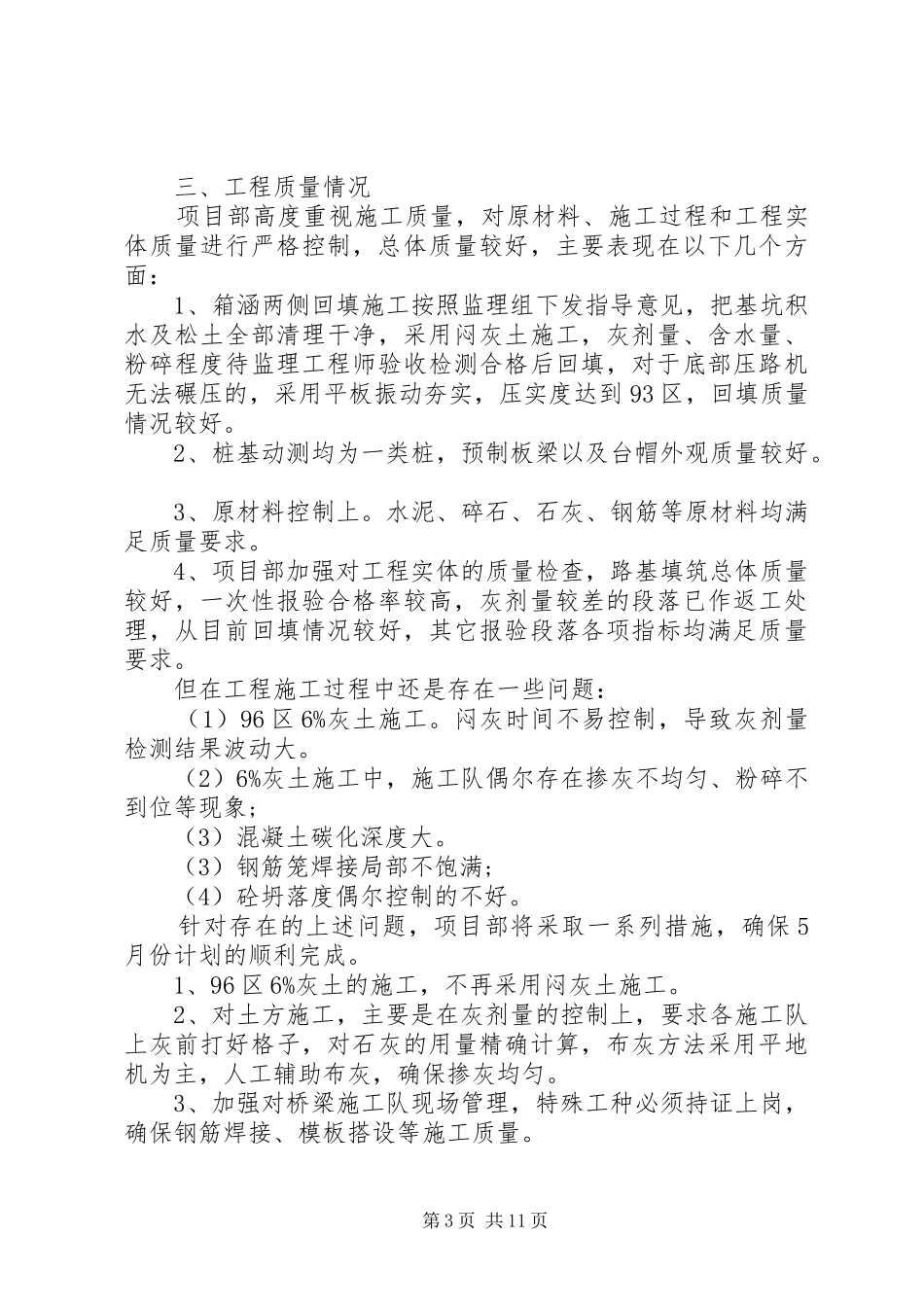

二、工程进度与计划对照以及相应的措施根据总体进度计划要求,我标段实际进度比整体计划滞后,主要情况如下:第1页共11页1、永兴河桥西侧6月1日前计划完成路基6%灰土;目前由于拆迁和三线迁移问题导致部分段落还未开挖
该段的实际施工完成时间将与拆迁和三线迁移时间挂钩
2、永兴河桥计划4月11号转换交通
目前由于西侧房屋拆迁比较迟
桥头交通转换部位灰土施工晚,现计划5月1日桥头两侧铺水稳,5月16号转换交通
计划滞后35天
