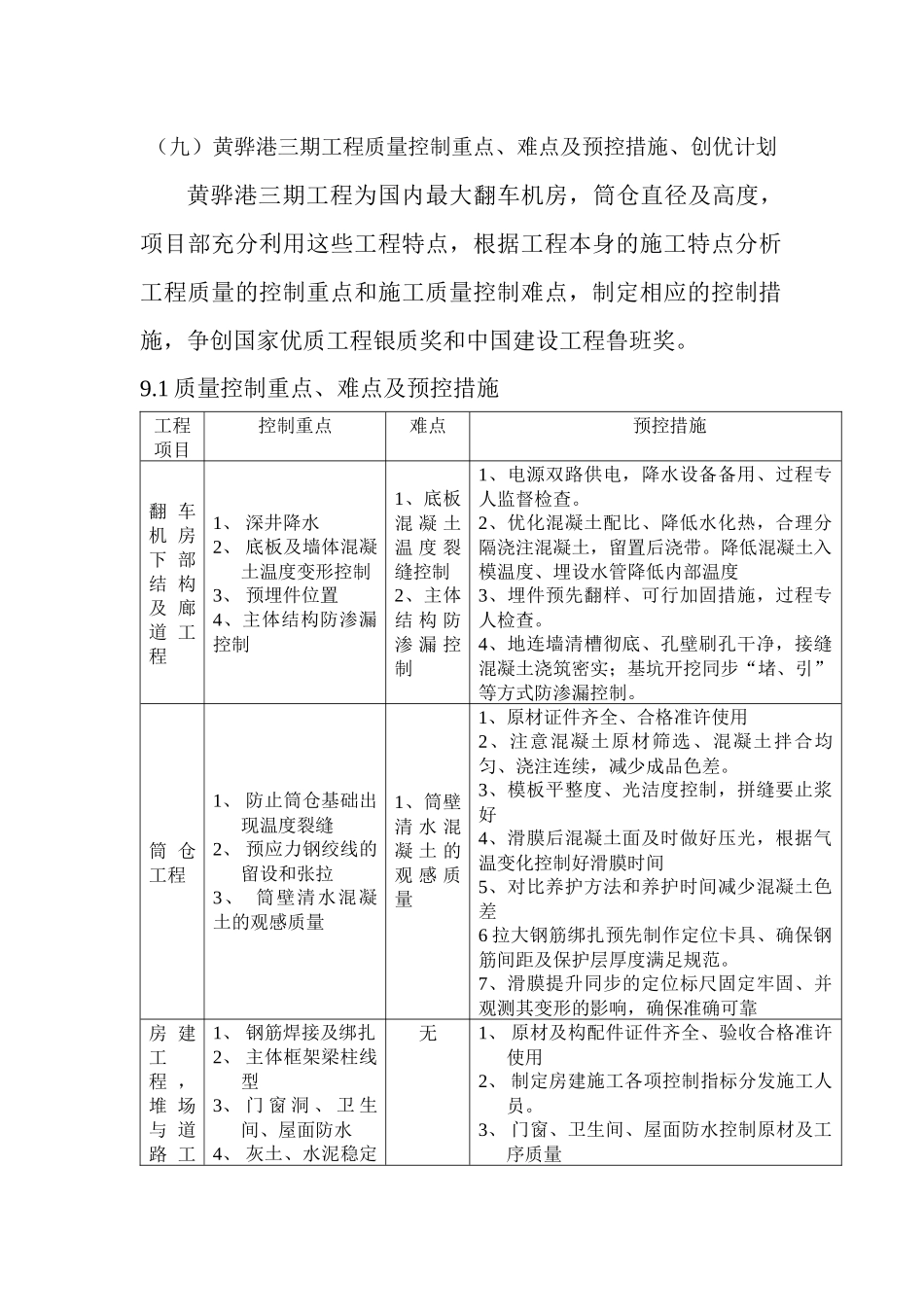

(九)黄骅港三期工程质量控制重点、难点及预控措施、创优计划黄骅港三期工程为国内最大翻车机房,筒仓直径及高度,项目部充分利用这些工程特点,根据工程本身的施工特点分析工程质量的控制重点和施工质量控制难点,制定相应的控制措施,争创国家优质工程银质奖和中国建设工程鲁班奖
1质量控制重点、难点及预控措施工程项目控制重点难点预控措施翻车机房下部结构及廊道工程1、深井降水2、底板及墙体混凝土温度变形控制3、预埋件位置4、主体结构防渗漏控制1、底板混凝土温度裂缝控制2、主体结构防渗漏控制1、电源双路供电,降水设备备用、过程专人监督检查
2、优化混凝土配比、降低水化热,合理分隔浇注混凝土,留置后浇带
降低混凝土入模温度、埋设水管降低内部温度3、埋件预先翻样、可行加固措施,过程专人检查
4、地连墙清槽彻底、孔壁刷孔干净,接缝混凝土浇筑密实;基坑开挖同步“堵、引”等方式防渗漏控制
筒仓工程1、防止筒仓基础出现温度裂缝2、预应力钢绞线的留设和张拉3、筒壁清水混凝土的观感质量1、筒壁清水混凝土的观感质量1、原材证件齐全、合格准许使用2、注意混凝土原材筛选、混凝土拌合均匀、浇注连续,减少成品色差
3、模板平整度、光洁度控制,拼缝要止浆好4、滑膜后混凝土面及时做好压光,根据气温变化控制好滑膜时间5、对比养护方法和养护时间减少混凝土色差6拉大钢筋绑扎预先制作定位卡具、确保钢筋间距及保护层厚度满足规范
7、滑膜提升同步的定位标尺固定牢固、并观测其变形的影响,确保准确可靠房建工程,堆场与道路工1、钢筋焊接及绑扎2、主体框架梁柱线型3、门窗洞、卫生间、屋面防水4、灰土、水泥稳定无1、原材及构配件证件齐全、验收合格准许使用2、制定房建施工各项控制指标分发施工人员
3、门窗、卫生间、屋面防水控制原材及工序质量程碎石拌合、摊铺、压实质量5、连锁块铺设质量4、优化施工工序、合理安排工序衔接严格质量“三检制度”,及时
