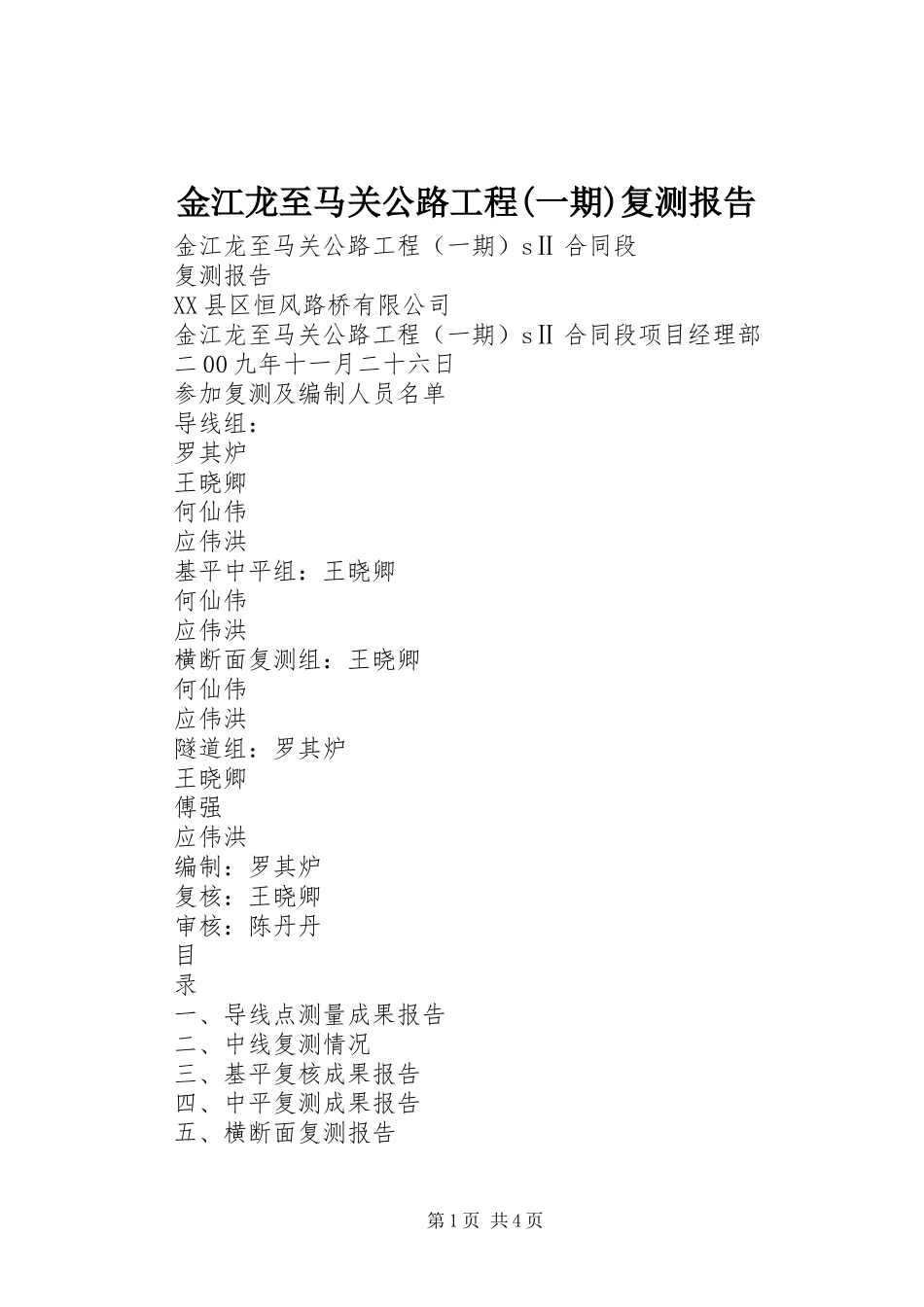

金江龙至马关公路工程(一期)复测报告金江龙至马关公路工程(一期)sⅡ合同段复测报告XX县区恒风路桥有限公司金江龙至马关公路工程(一期)sⅡ合同段项目经理部二00九年十一月二十六日参加复测及编制人员名单导线组:罗其炉王晓卿何仙伟应伟洪基平中平组:王晓卿何仙伟应伟洪横断面复测组:王晓卿何仙伟应伟洪隧道组:罗其炉王晓卿傅强应伟洪编制:罗其炉复核:王晓卿审核:陈丹丹目录一、导线点测量成果报告二、中线复测情况三、基平复核成果报告四、中平复测成果报告五、横断面复测报告第1页共4页六、隧道复测情况说明七、涵洞交叉口复核情况八、工程量复核情况金江龙至马关公路工程(一期)sⅡ合同段复测报告我公司于2009年9月26日开始组织技术人员对金江龙至马关公路工程(一期)sⅡ合同段(k3+680~k5+990)路线进行了详细复测,现已完成内外业工作,具体复测情况如下:一、导线点复核情况二00九年9月25日,金华交通规划设计院进行了交桩,9月26日起,我们项目部组织有关人员对金江龙至马关公路工程(一期)sⅡ合同段进行了复测,测量仪器采用nts-352全站仪
导线测量按工程测量规范gb50026-2007一级导线测量要求控制
复测以i22和i21为起始边,经过转点dd1、dd2、dd3、dd4,以i14和i13为终边
测量结果方位角闭合差10",小于等于10"√6(即24")的要求,导线全长相对闭合差为1/52443,小于等于1/15000的要求
具体见后复测成果表

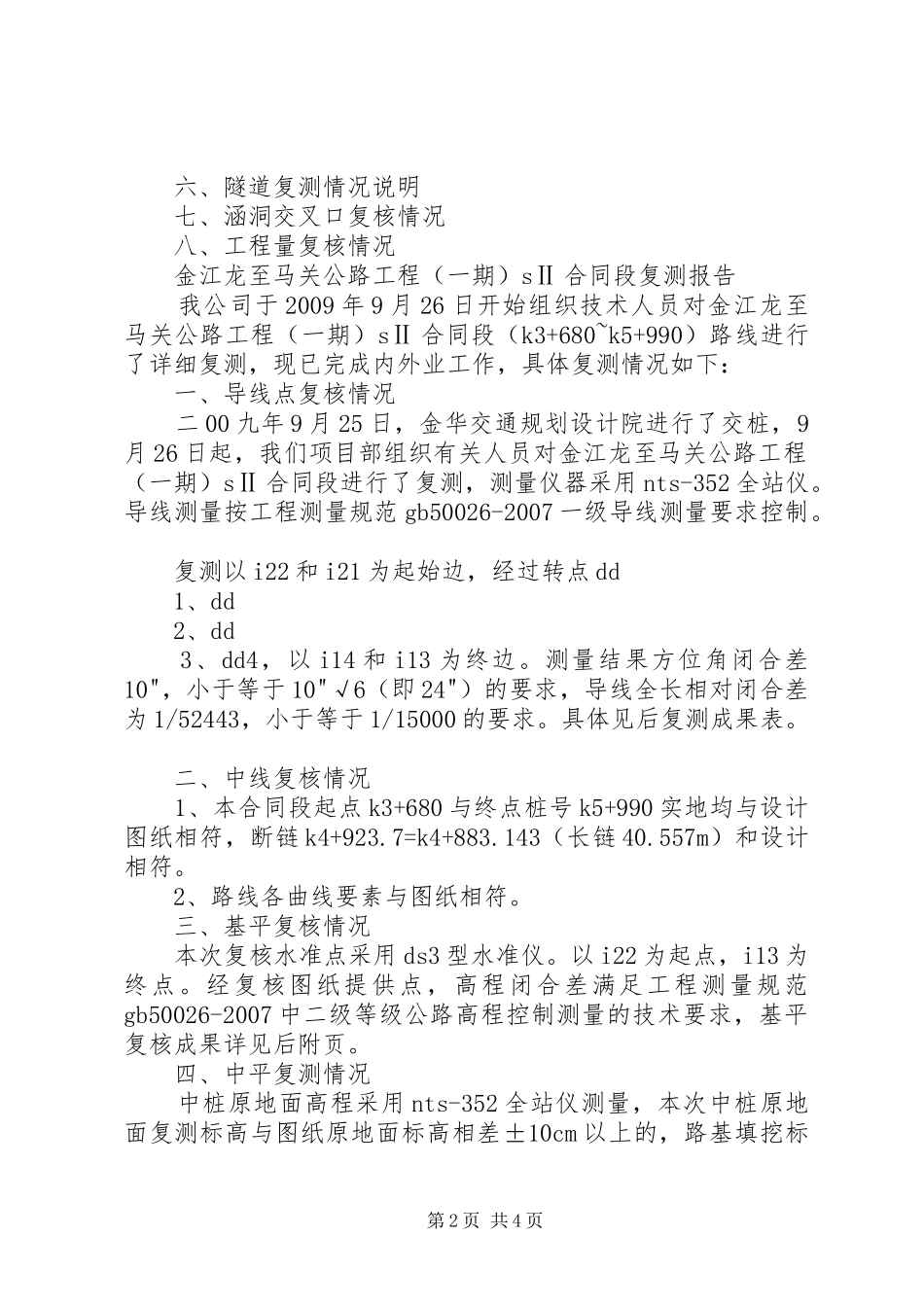

二、中线复核情况1、本合同段起点k3+680与终点桩号k5+990实地均与设计图纸相符,断链k4+923
7=k4+883
143(长链40
557m)和设计相符
2、路线各曲线要素与图纸相符
三、基平复核情况本次复核水准点采用ds3型水准仪
以i22为起点,i13为终点
经复核图纸提供点,高程闭合差满足工程测量规范gb50026-2007中
