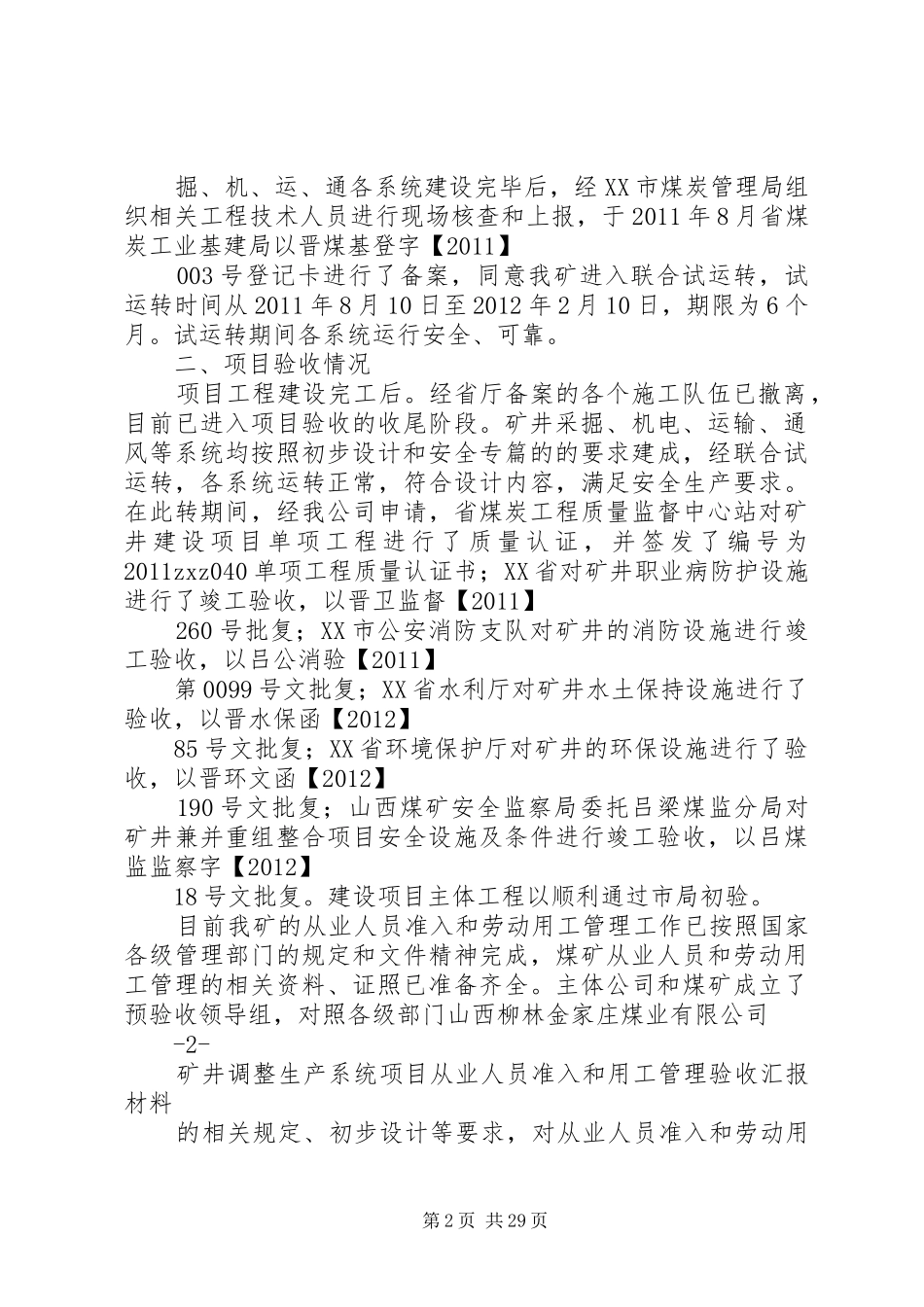

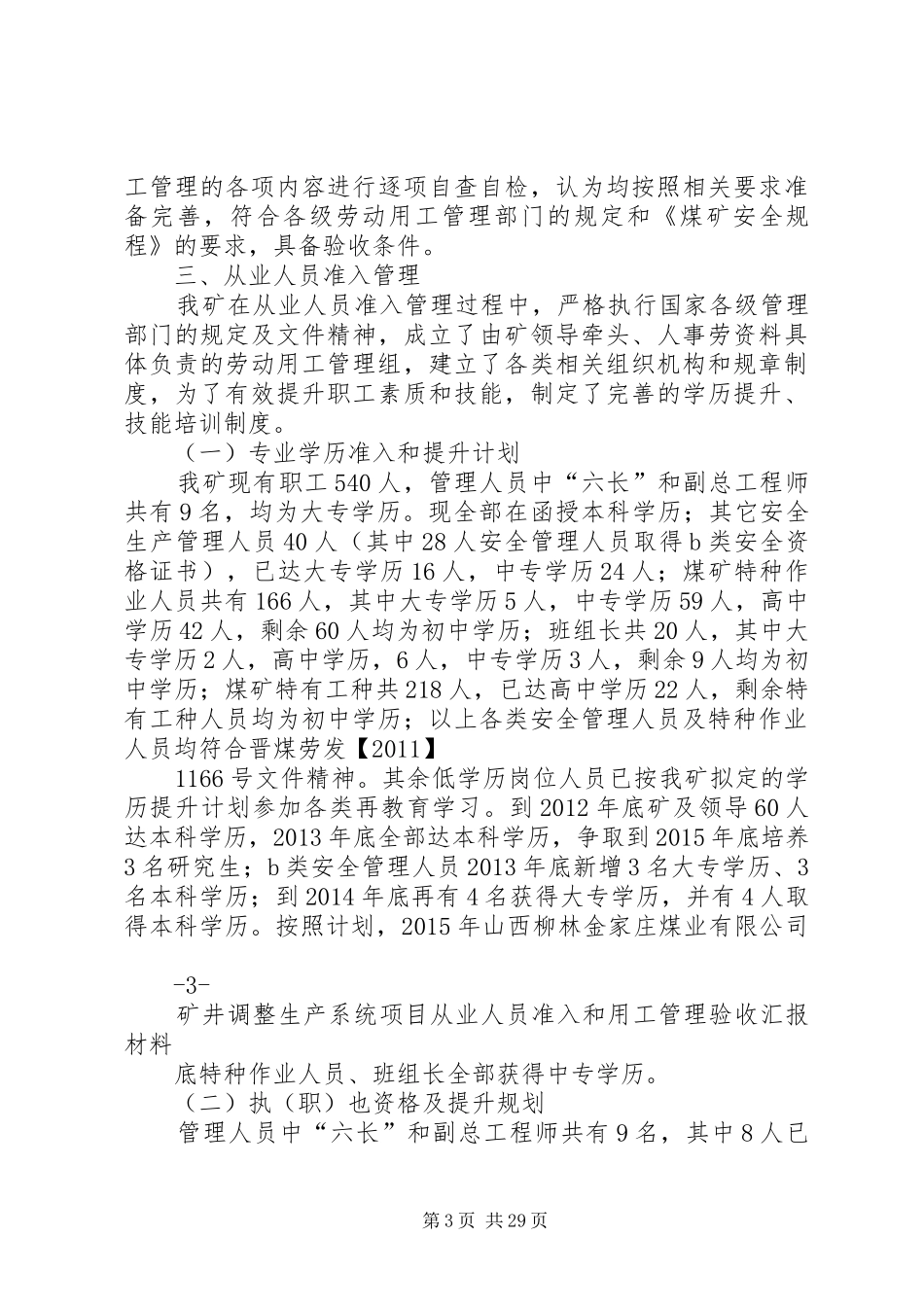

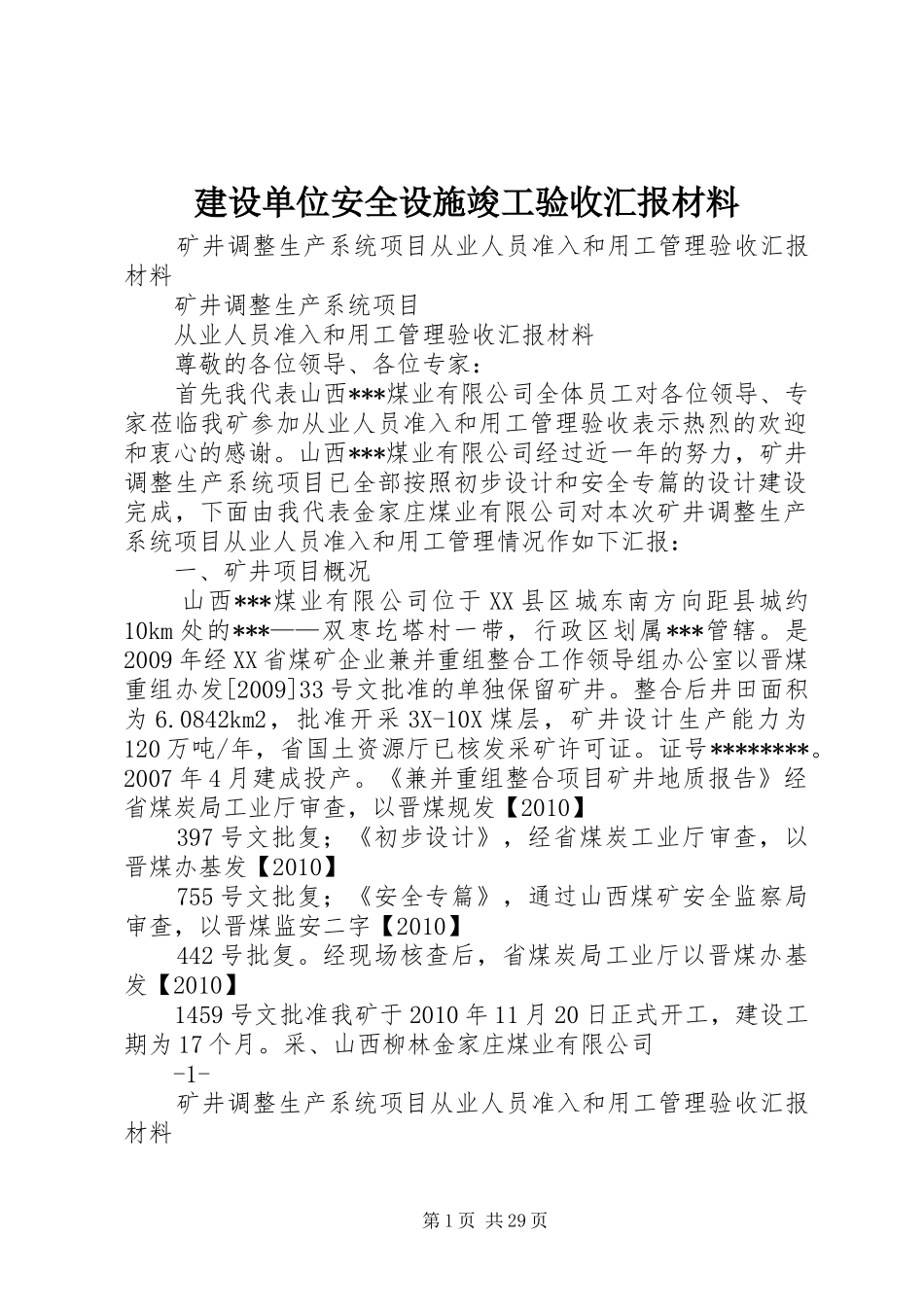

建设单位安全设施竣工验收汇报材料矿井调整生产系统项目从业人员准入和用工管理验收汇报材料矿井调整生产系统项目从业人员准入和用工管理验收汇报材料尊敬的各位领导、各位专家:首先我代表山西***煤业有限公司全体员工对各位领导、专家莅临我矿参加从业人员准入和用工管理验收表示热烈的欢迎和衷心的感谢
山西***煤业有限公司经过近一年的努力,矿井调整生产系统项目已全部按照初步设计和安全专篇的设计建设完成,下面由我代表金家庄煤业有限公司对本次矿井调整生产系统项目从业人员准入和用工管理情况作如下汇报:一、矿井项目概况山西***煤业有限公司位于XX县区城东南方向距县城约10km处的***——双枣圪塔村一带,行政区划属***管辖
是2009年经XX省煤矿企业兼并重组整合工作领导组办公室以晋煤重组办发[2009]33号文批准的单独保留矿井
整合后井田面积为6
0842km2,批准开采3X-10X煤层,矿井设计生产能力为120万吨/年,省国土资源厅已核发采矿许可证
证号********
2007年4月建成投产
《兼并重组整合项目矿井地质报告》经省煤炭局工业厅审查,以晋煤规发【2010】397号文批复;《初步设计》,经省煤炭工业厅审查,以晋煤办基发【2010】755号文批复;《安全专篇》,通过山西煤矿安全监察局审查,以晋煤监安二字【2010】442号批复
经现场核查后,省煤炭局工业厅以晋煤办基发【2010】1459号文批准我矿于2010年11月20日正式开工,建设工期为17个月
采、山西柳林金家庄煤业有限公司-1-矿井调整生产系统项目从业人员准入和用工管理验收汇报材料第1页共29页掘、机、运、通各系统建设完毕后,经XX市煤炭管理局组织相关工程技术人员进行现场核查和上报,于2011年8月省煤炭工业基建局以晋煤基登字【2011】003号登记卡进行了备案,同意我矿进入联合试运转,试运转时间从2011年8月10
