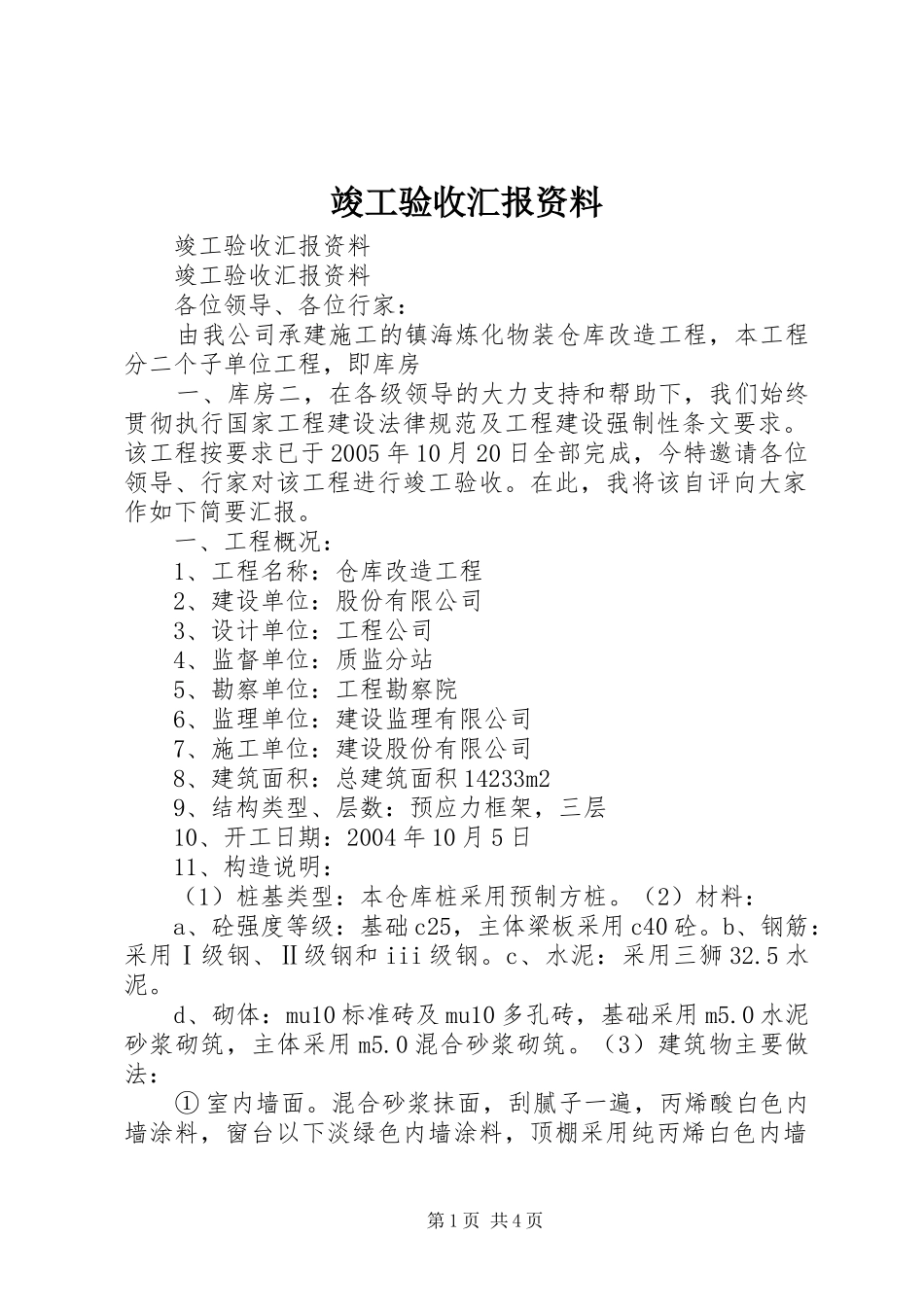

竣工验收汇报资料竣工验收汇报资料竣工验收汇报资料各位领导、各位行家:由我公司承建施工的镇海炼化物装仓库改造工程,本工程分二个子单位工程,即库房一、库房二,在各级领导的大力支持和帮助下,我们始终贯彻执行国家工程建设法律规范及工程建设强制性条文要求
该工程按要求已于2005年10月20日全部完成,今特邀请各位领导、行家对该工程进行竣工验收
在此,我将该自评向大家作如下简要汇报
一、工程概况:1、工程名称:仓库改造工程2、建设单位:股份有限公司3、设计单位:工程公司4、监督单位:质监分站5、勘察单位:工程勘察院6、监理单位:建设监理有限公司7、施工单位:建设股份有限公司8、建筑面积:总建筑面积14233m29、结构类型、层数:预应力框架,三层10、开工日期:2004年10月5日11、构造说明:(1)桩基类型:本仓库桩采用预制方桩
(2)材料:a、砼强度等级:基础c25,主体梁板采用c40砼
b、钢筋:采用Ⅰ级钢、Ⅱ级钢和iii级钢
c、水泥:采用三狮32
d、砌体:mu10标准砖及mu10多孔砖,基础采用m5
0水泥砂浆砌筑,主体采用m5
0混合砂浆砌筑
(3)建筑物主要做法:①室内墙面
混合砂浆抹面,刮腻子一遍,丙烯酸白色内墙涂料,窗台以下淡绿色内墙涂料,顶棚采用纯丙烯白色内墙第1页共4页涂料
②门窗:门窗采用象山鲁宏塑钢门窗,由物装公司直接分包
③外墙:采用纯烯酸浮雕型外墙涂料
④楼梯为整体式现浇楼梯,楼梯扶手为木扶手
⑤楼地面工程:室内地面做法,随捣随抹
⑥屋面工程:a、现浇砼屋面
采用ljp高分子防水涂料二布四涂,40厚聚苯乙烯泡沫塑料、油毡隔离层、40厚细石砼刚性一道
采用ljp高分子防水涂料二布六涂
二、施工过程:整个工程施工过程中,该工程从开始到结束,按照创优标准要求进行施工,对质量常抓不懈,坚持高标准,严格要求,一切为创优质工程而努力工作
