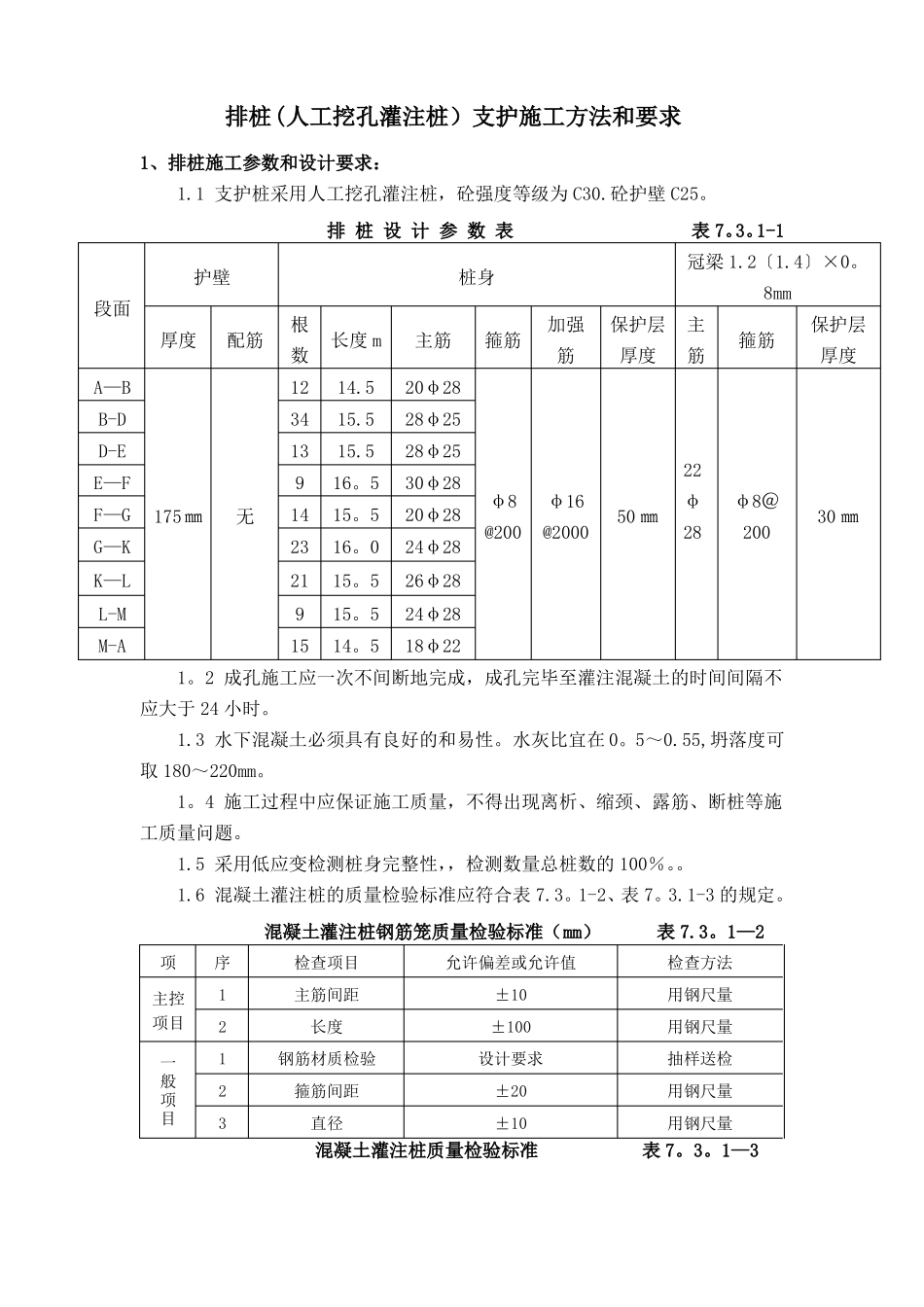

排桩(人工挖孔灌注桩)支护施工方法和要求1、排桩施工参数和设计要求:1
1支护桩采用人工挖孔灌注桩,砼强度等级为C30
砼护壁C25
排桩设计参数表表7
1-1护壁段面厚度A—BB-DD-EE—FF—G175㎜G—KK—LL-MM-A应大于24小时
3水下混凝土必须具有良好的和易性
水灰比宜在0
55,坍落度可取180~220mm
4施工过程中应保证施工质量,不得出现离析、缩颈、露筋、断桩等施工质量问题
5采用低应变检测桩身完整性,,检测数量总桩数的100%
6混凝土灌注桩的质量检验标准应符合表7
1-2、表7
1-3的规定
混凝土灌注桩钢筋笼质量检验标准(mm)表7
1—2项主控项目一般项目序12123检查项目主筋间距长度钢筋材质检验箍筋间距直径允许偏差或允许值±10±100设计要求±20±10检查方法用钢尺量用钢尺量抽样送检用钢尺量用钢尺量桩身根数1234139长度m14
5主筋20φ2828φ2528φ25箍筋加强筋保护层厚度冠梁1
8mm主筋箍筋保护层厚度配筋16
530φ2822φ8φ16@200@200050㎜φ28φ8@20030㎜无1415
520φ282316
024φ282115
526φ28915
524φ281514
518φ221

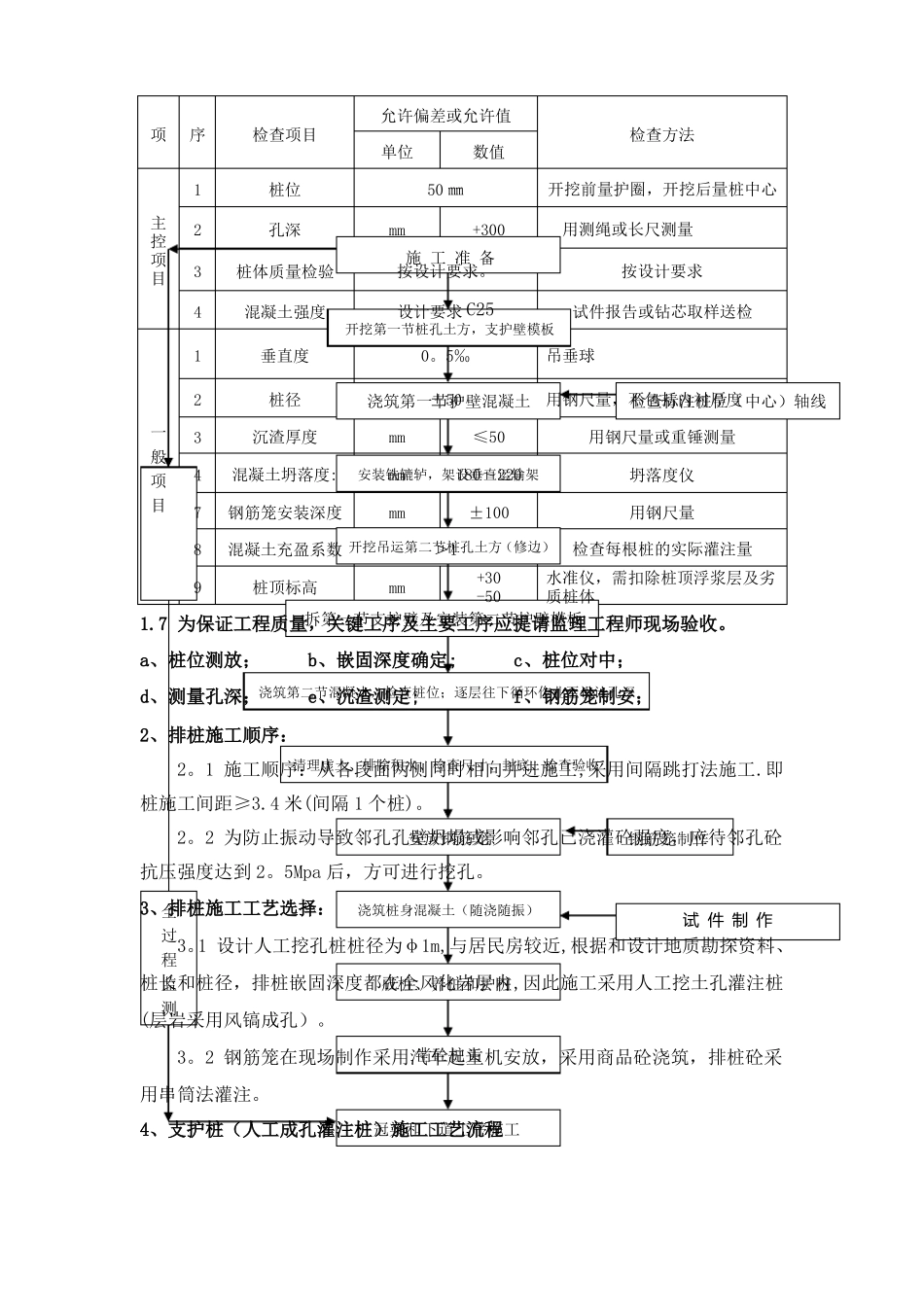

2成孔施工应一次不间断地完成,成孔完毕至灌注混凝土的时间间隔不混凝土灌注桩质量检验标准表7
1—3允许偏差或允许值项序1主控项目23412一般项目3478检查项目单位桩位孔深桩体质量检验混凝土强度垂直度桩径沉渣厚度mm50㎜+300数值开挖前量护圈,开挖后量桩中心用测绳或长尺测量按设计要求试件报告或钻芯取样送检吊垂球检查方法施工准备按设计要求
开挖第一节桩孔土方,支护壁模板设计要求C250
5‰±50浇筑第一节护壁混凝土用钢尺量,不包括内衬厚
