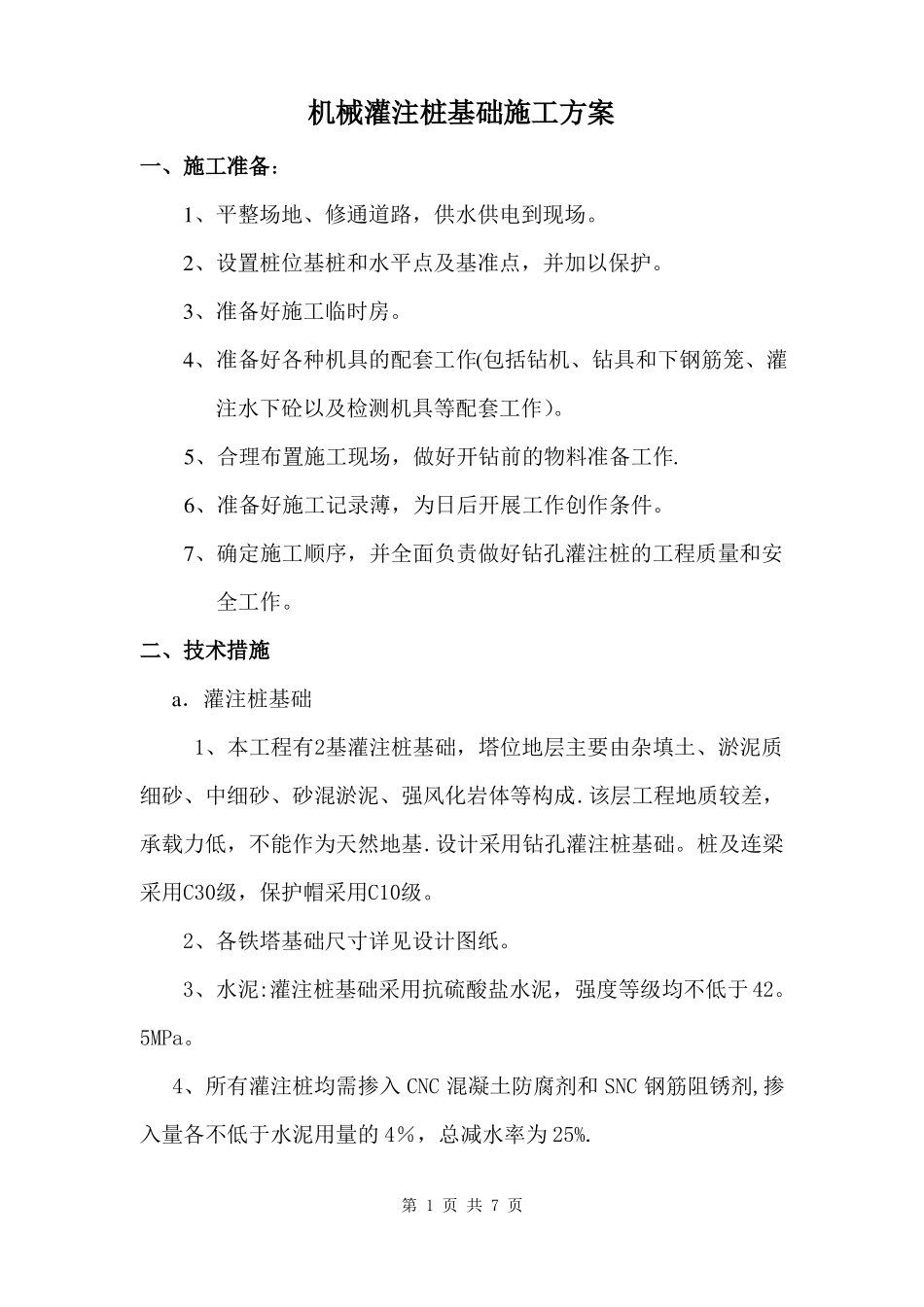

机械灌注桩基础施工方案一、施工准备:1、平整场地、修通道路,供水供电到现场
2、设置桩位基桩和水平点及基准点,并加以保护
3、准备好施工临时房
4、准备好各种机具的配套工作(包括钻机、钻具和下钢筋笼、灌注水下砼以及检测机具等配套工作)
5、合理布置施工现场,做好开钻前的物料准备工作
6、准备好施工记录薄,为日后开展工作创作条件
7、确定施工顺序,并全面负责做好钻孔灌注桩的工程质量和安全工作
二、技术措施a.灌注桩基础1、本工程有2基灌注桩基础,塔位地层主要由杂填土、淤泥质细砂、中细砂、砂混淤泥、强风化岩体等构成
该层工程地质较差,承载力低,不能作为天然地基
设计采用钻孔灌注桩基础
桩及连梁采用C30级,保护帽采用C10级
2、各铁塔基础尺寸详见设计图纸
3、水泥:灌注桩基础采用抗硫酸盐水泥,强度等级均不低于42
4、所有灌注桩均需掺入CNC混凝土防腐剂和SNC钢筋阻锈剂,掺入量各不低于水泥用量的4%,总减水率为25%

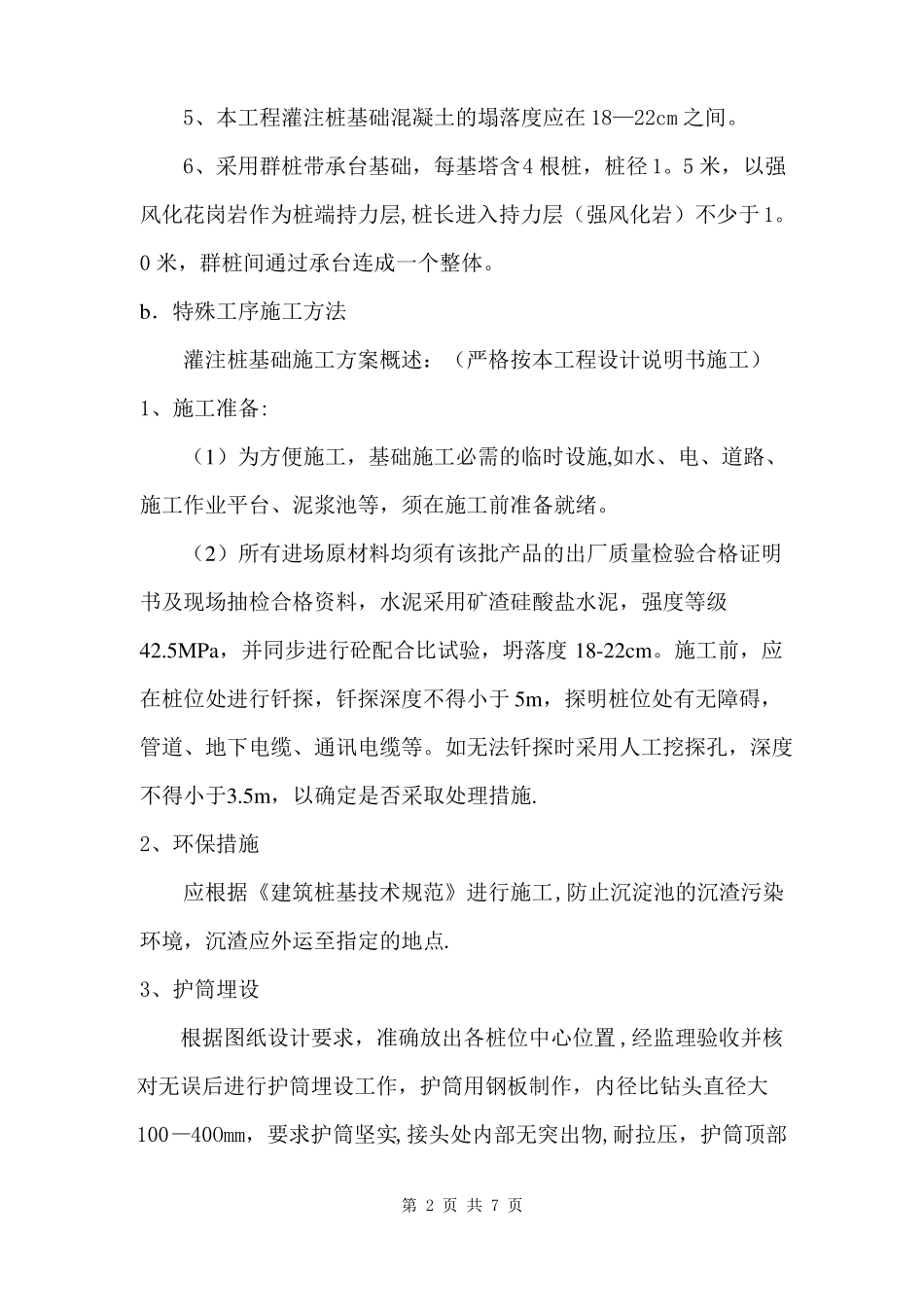

第1页共7页5、本工程灌注桩基础混凝土的塌落度应在18—22cm之间
6、采用群桩带承台基础,每基塔含4根桩,桩径1
5米,以强风化花岗岩作为桩端持力层,桩长进入持力层(强风化岩)不少于1
0米,群桩间通过承台连成一个整体
b.特殊工序施工方法灌注桩基础施工方案概述:(严格按本工程设计说明书施工)1、施工准备:(1)为方便施工,基础施工必需的临时设施,如水、电、道路、施工作业平台、泥浆池等,须在施工前准备就绪
(2)所有进场原材料均须有该批产品的出厂质量检验合格证明书及现场抽检合格资料,水泥采用矿渣硅酸盐水泥,强度等级42
5MPa,并同步进行砼配合比试验,坍落度18-22cm
施工前,应在桩位处进行钎探,钎探深度不得小于5m,探明桩位处有无障碍,管道、地下电缆、通讯电缆等
如无法钎探时采用人工挖探孔,深度不得小于3
5m,以确定是否采取处理措施
