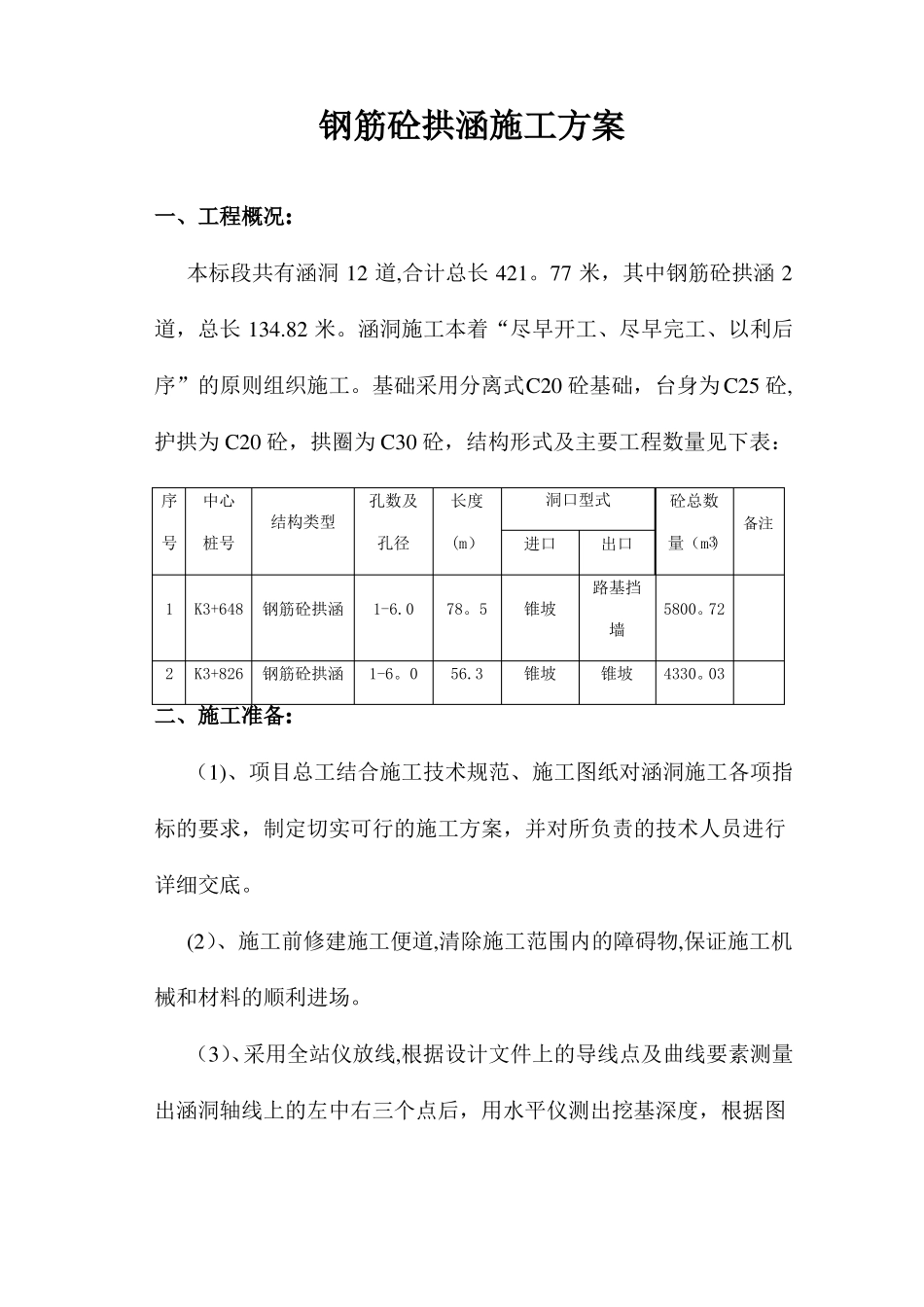

钢筋砼拱涵施工方案一、工程概况:本标段共有涵洞12道,合计总长421
77米,其中钢筋砼拱涵2道,总长134
涵洞施工本着“尽早开工、尽早完工、以利后序”的原则组织施工
基础采用分离式C20砼基础,台身为C25砼,护拱为C20砼,拱圈为C30砼,结构形式及主要工程数量见下表:序号中心结构类型桩号孔径(m)进口出口路基挡1K3+648钢筋砼拱涵1-6
5锥坡墙2K3+826钢筋砼拱涵1-6
3锥坡锥坡4330
03孔数及长度洞口型式砼总数备注量(m)35800
72二、施工准备:(1)、项目总工结合施工技术规范、施工图纸对涵洞施工各项指标的要求,制定切实可行的施工方案,并对所负责的技术人员进行详细交底
(2)、施工前修建施工便道,清除施工范围内的障碍物,保证施工机械和材料的顺利进场
(3)、采用全站仪放线,根据设计文件上的导线点及曲线要素测量出涵洞轴线上的左中右三个点后,用水平仪测出挖基深度,根据图纸用石灰画出基础线并放坡,并对主要点加以控制,做到精确无误
(4)、分别进行C30、C25、C20、M7
5的砼及砂浆配比试验,严格按照指挥部有关要求及JTJ041—2000规范要求执行
(5)、涵洞附近均采用C15砼对堆料场地进行硬化,材料分类堆放,并设立标识牌写明各种材料的产地规格等,钢筋及水泥的存放必须保证上铺下垫

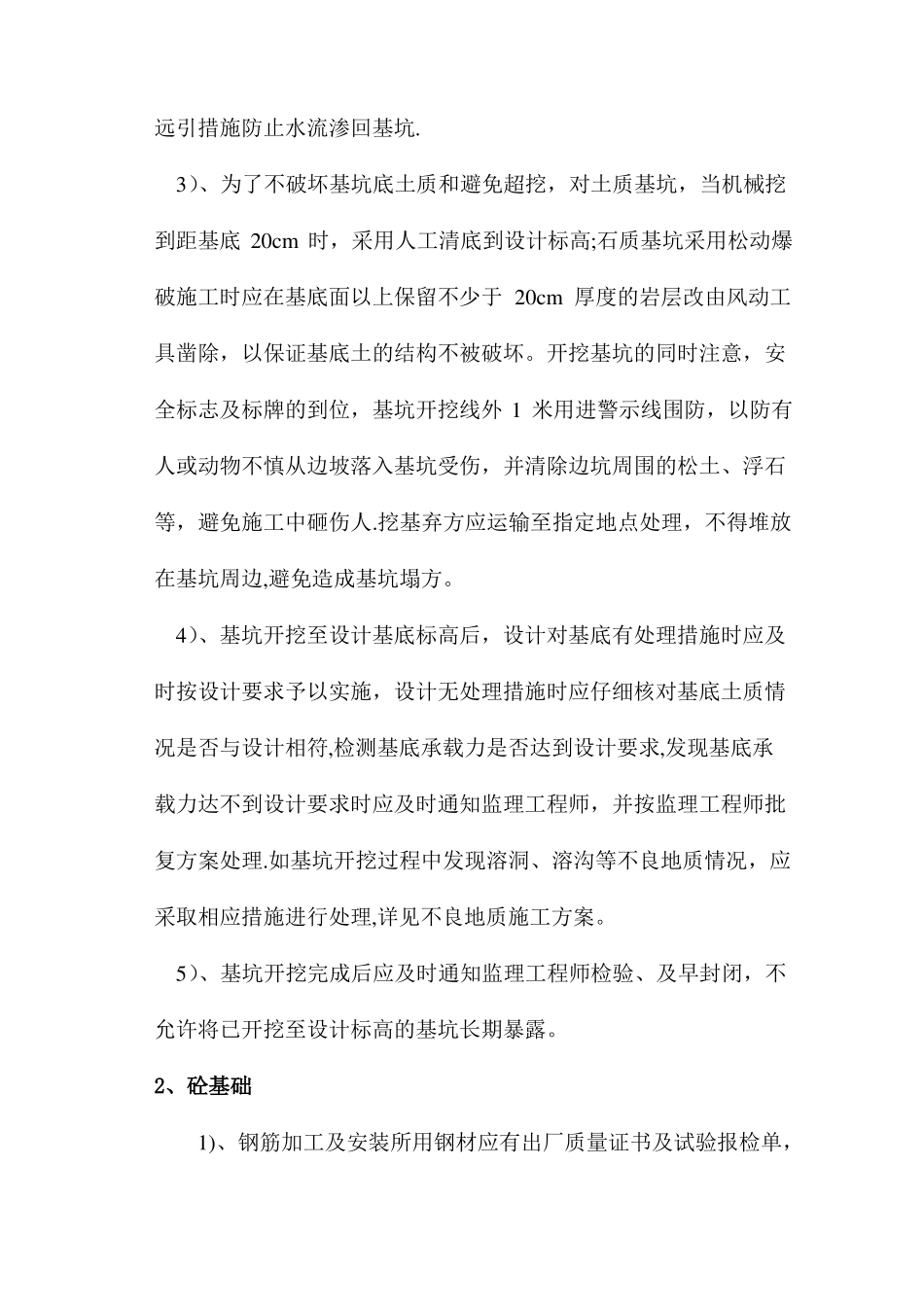

三、主要工序施工工艺1、基坑开挖1)、基坑应满足施工要求,当基坑为渗水的土质基底,坑底尺寸应根据排水需要和基础模板设计所需基坑大小而定
基底应比基础的平面尺寸增宽0
基坑坑壁坡度应按地质条件、基坑深度、施工方法等情况确定
2)、施工前通过全站仪精确测定基础的轴线、边线位置及基底高程应检查无误后方可施工
施工中准备分段浇筑平行作业的方法,基坑顶面设置截水沟等防止地面水流入基坑的措施
地质较稳定的涵洞基坑开挖采用放坡明挖施工,以机
