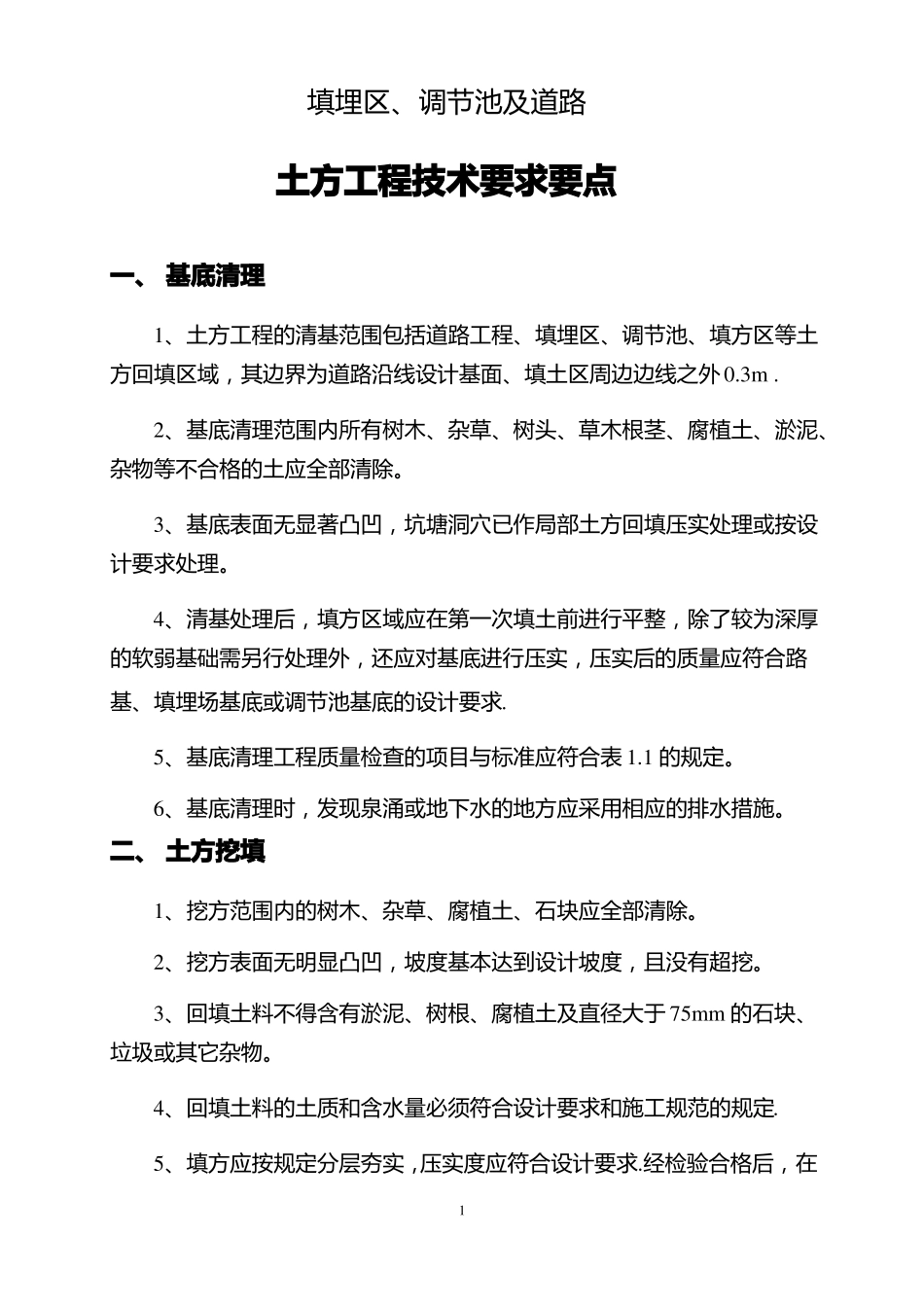

填埋区、调节池及道路土方工程技术要求要点(草稿)填埋区、调节池及道路土方工程技术要求要点一、基底清理1、土方工程的清基范围包括道路工程、填埋区、调节池、填方区等土方回填区域,其边界为道路沿线设计基面、填土区周边边线之外0
2、基底清理范围内所有树木、杂草、树头、草木根茎、腐植土、淤泥、杂物等不合格的土应全部清除
3、基底表面无显著凸凹,坑塘洞穴已作局部土方回填压实处理或按设计要求处理
4、清基处理后,填方区域应在第一次填土前进行平整,除了较为深厚的软弱基础需另行处理外,还应对基底进行压实,压实后的质量应符合路基、填埋场基底或调节池基底的设计要求
5、基底清理工程质量检查的项目与标准应符合表1
6、基底清理时,发现泉涌或地下水的地方应采用相应的排水措施
二、土方挖填1、挖方范围内的树木、杂草、腐植土、石块应全部清除
2、挖方表面无明显凸凹,坡度基本达到设计坡度,且没有超挖
3、回填土料不得含有淤泥、树根、腐植土及直径大于75mm的石块、垃圾或其它杂物
4、回填土料的土质和含水量必须符合设计要求和施工规范的规定
5、填方应按规定分层夯实,压实度应符合设计要求

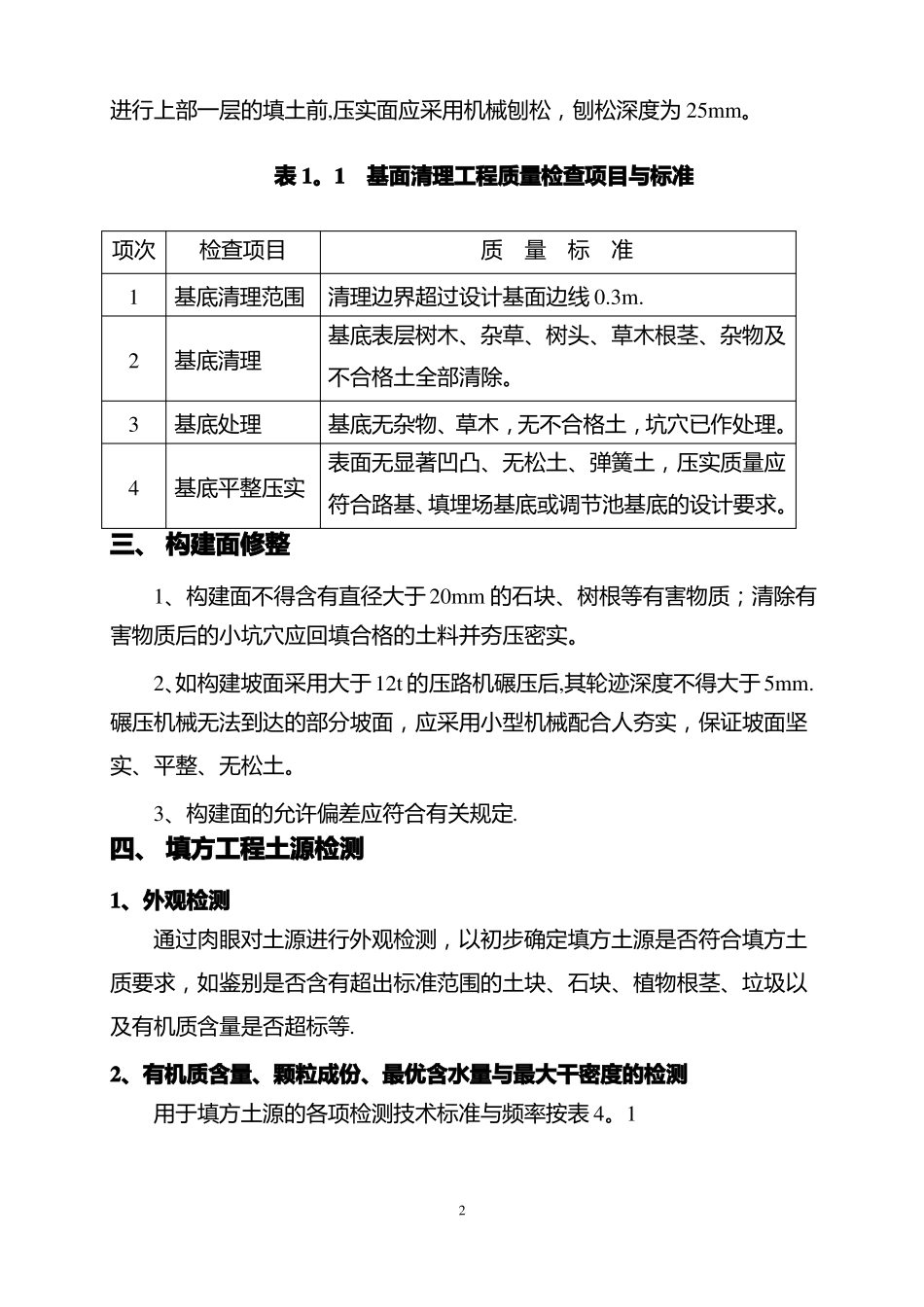

经检验合格后,在1进行上部一层的填土前,压实面应采用机械刨松,刨松深度为25mm
1基面清理工程质量检查项目与标准项次1234检查项目质量标准基底清理范围清理边界超过设计基面边线0
基底清理基底处理基底平整压实基底表层树木、杂草、树头、草木根茎、杂物及不合格土全部清除
基底无杂物、草木,无不合格土,坑穴已作处理
表面无显著凹凸、无松土、弹簧土,压实质量应符合路基、填埋场基底或调节池基底的设计要求
三、构建面修整1、构建面不得含有直径大于20mm的石块、树根等有害物质;清除有害物质后的小坑穴应回填合格的土料并夯压密实
2、如构建坡面采用大于12t的压路机碾压后,其轮迹深度不得大于5mm
