制冷管道保温质量管理依据标准:《建筑工程施工质量验收统一标准》GB50300-2001《通风与空调工程施工质量验收规范》GB50243-20021、范围本工艺标准适用于空调系统中制冷管道的保温工程
2、施工准备2
1材料及主要机具:2
1保温材料应符合设计规定并具有制造厂合格证明或检验报告
2保温材料有聚氨脂硬质(软质)泡沫塑料管壳、聚苯乙烯硬质(软质)泡沫塑料管壳、岩棉管壳等
以上材质应导热系数小,具有一定的强度能承受来自内侧和外侧的水湿或气体渗透,不含有腐蚀性的物质,不燃或不易燃烧,便于施工
3保温材料在贮存、运输、现场保管过程中应不受潮湿及机械损伤
4手电钻、刀锯、布剪子、克丝钳、改锥、腻子刀、油刷子、抹子、小桶、弯钩等
2作业条件:2
1难燃材料必须对其耐燃性能验证,合格后方能使用
2管道保温层施工必须在系统压力试验检漏合格,防腐处理结束后进行
3场地应清洁干净,有良好的照明设施
冬、雨期施工应有防冻防雨雪措施
4管道支吊架处的木衬垫缺损或漏装的应补齐
仪表接管部件等均已安装完毕
5应有施工员的书面技术、质量、安全交底
保温前应进行隐检
3、操作工艺3

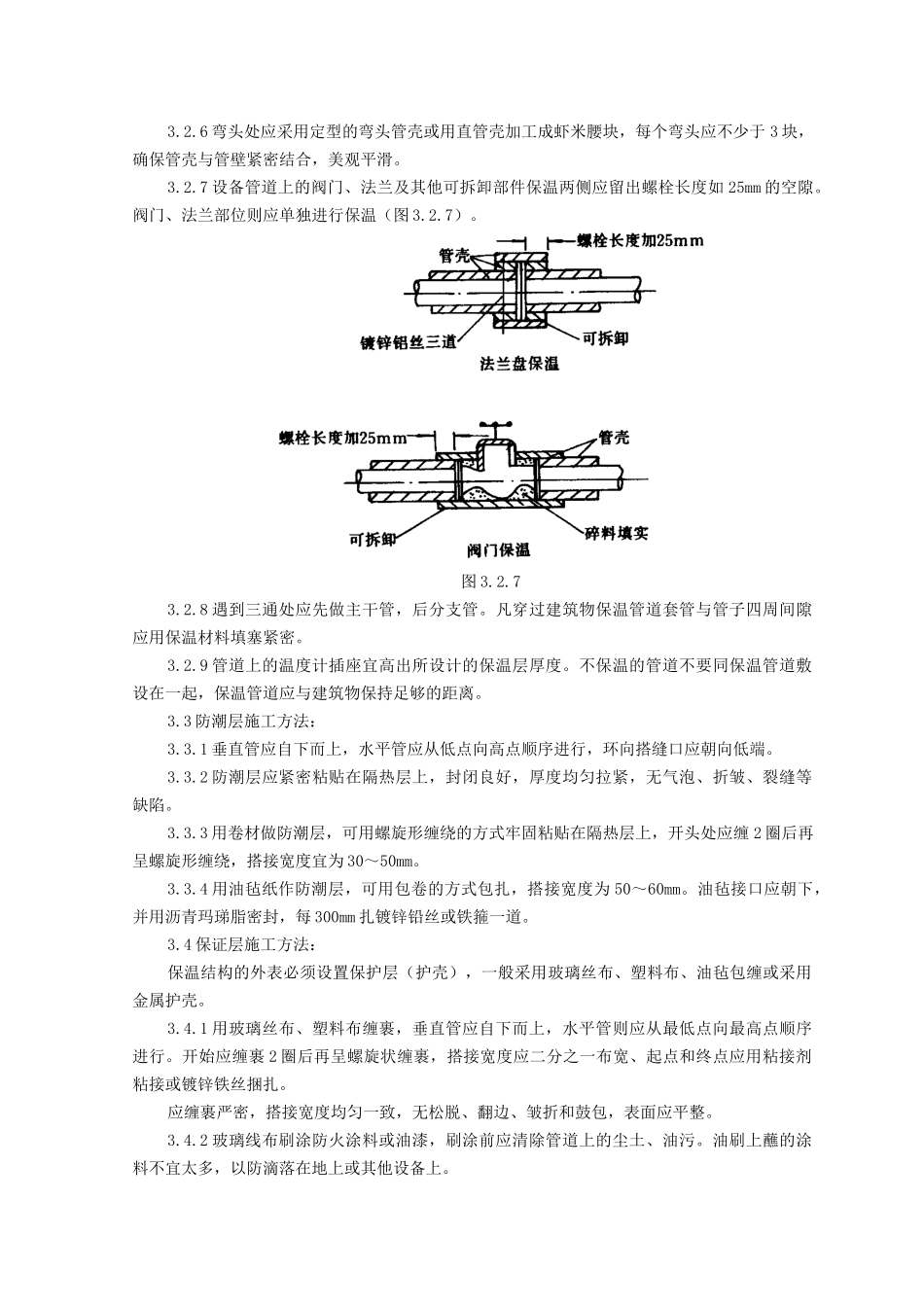

1工艺流程:隐检→一般按绝热层→防潮层→保护层的顺序施工→检验
2绝热层施工方法3
1直管段立管应自下而上顺序进行,水平管应从一侧或弯头的直管段处顺序进行
2硬质绝热层管壳,可采用16号~18号镀锌铁丝双股捆扎,捆扎的间距不应大于400mm,并用粘结材料紧密粘贴在管道上
管壳之间的缝隙不应大于2mm并用粘结材料勾缝填满,环缝应错开,错开距离不小于75mm,管壳从缝应设在管道轴线的左右侧,当绝热层大于80mm时,绝热层应分两层铺设,层间应压缝
3半硬质及软质绝热制品的绝热层可采用包装钢带,14~16号镀锌钢丝进行捆扎
