栗三大坝修复方案栗子坪三级站大坝修复施工方案一、施工方案说明编制依据
参考《水工建筑水泥灌浆施工技术规范>dl/t5148/2001,《水利水电工程施工质量检验与评定规程》sl176-2007,《水利水电工程混凝土防渗墙施工技术规范》sl174-96,《水工混凝土施工规范》sdj207—82,《砌体工程施工质量验收规范》gb50203—2002
根据宜昌昌源水电公司业主的要求,在保证施工安全、质量、不增加过多投入的前提下,通过采取一些行之有效的施工方案及措施施工,达到受损大坝修复加固的目的
特拟定如下施工方案:1、就地利用或加工原材料、搭建简易施工公棚及仓库、优化施工人员配置,以降低施工成本;2、施工技术人员常驻工地,及时加强现场施工调度、根据现场实际及天气调整安排施工工序,以保证工程进度;3、混凝土搅拌过程中,严格把好骨料集配、水灰比,保证混凝土的标号,浇注混凝土时采用专职施工员旁站,浆砌、开挖采取现场抽查验收,以保证工程质量;4、现场配备专职、兼职
员,以保证现场安全施工、文明施工;5、施工电源,由于离栗子坪二级站仅300m,加设一条三相四线电源线路,配备兼职电工一名,以保证施工供电;6、配备专职后勤人员,加强物质采购及生活保障,以保障施工有序开展;二、施工总进度安排说明2
1前言合同生效后,即时组织施工人员进场,5个工作日后正式展开施工

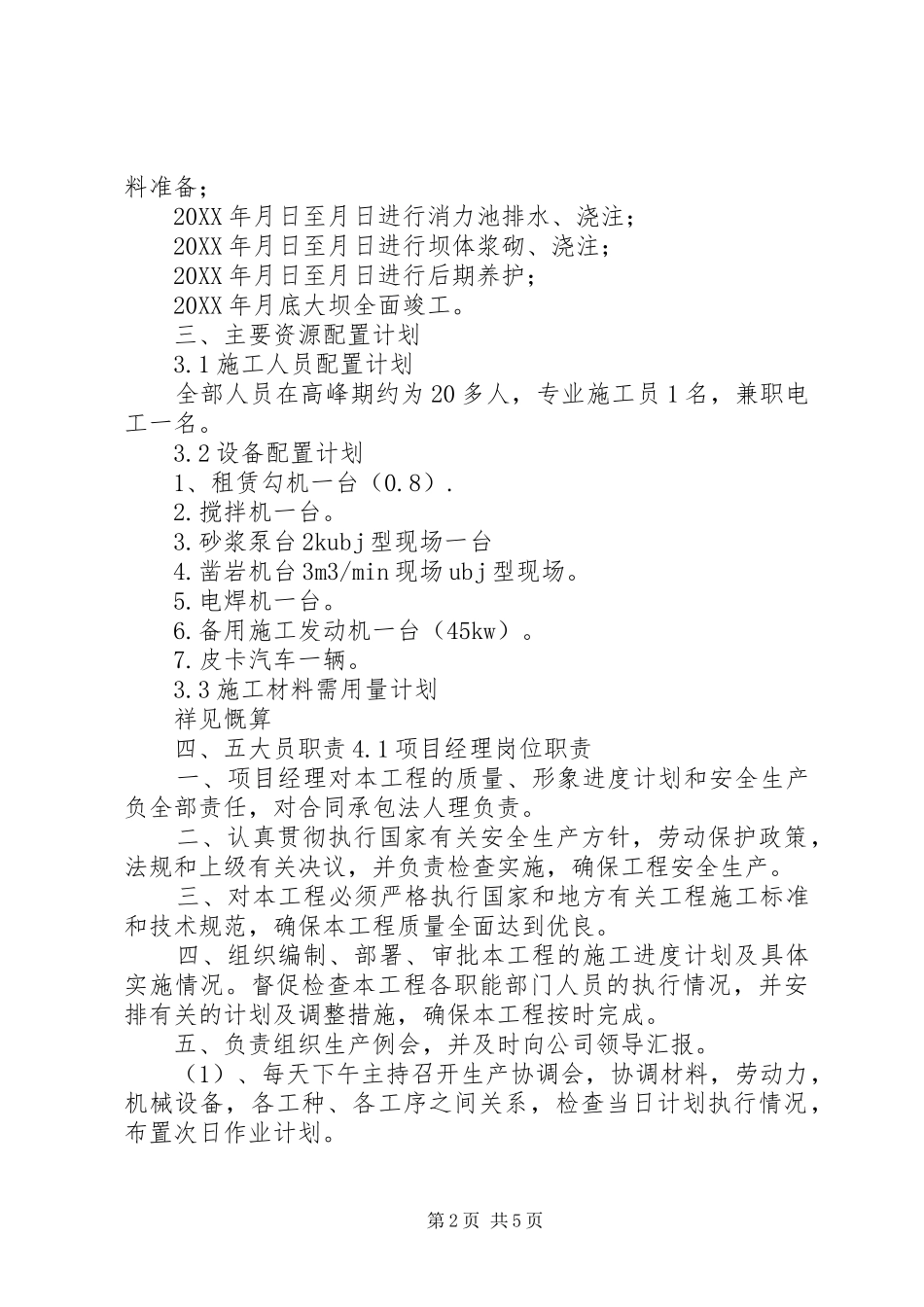

2目标形象进度安排20XX年月日至月日进行施工准备;20XX年月日至月日进行基础开挖、损坏残留物清除,原材第1页共5页料准备;20XX年月日至月日进行消力池排水、浇注;20XX年月日至月日进行坝体浆砌、浇注;20XX年月日至月日进行后期养护;20XX年月底大坝全面竣工
三、主要资源配置计划3
1施工人员配置计划全部人员在高峰期约为20多人,专业施工员1名,兼职电工一名
2设备配置计划1、租赁勾机一台(0
